Хід будівництва

Хід будівництва

Січень 2022

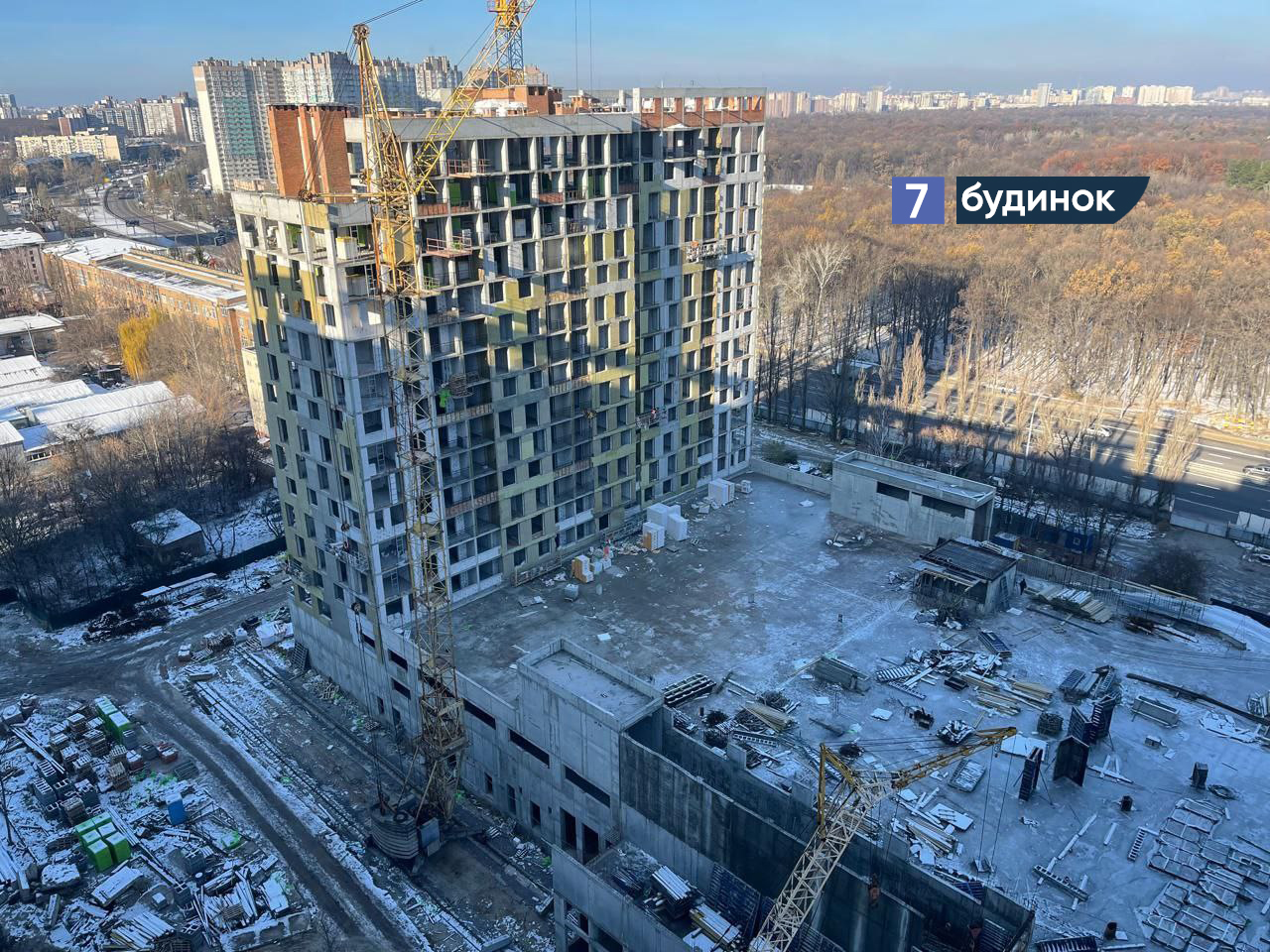

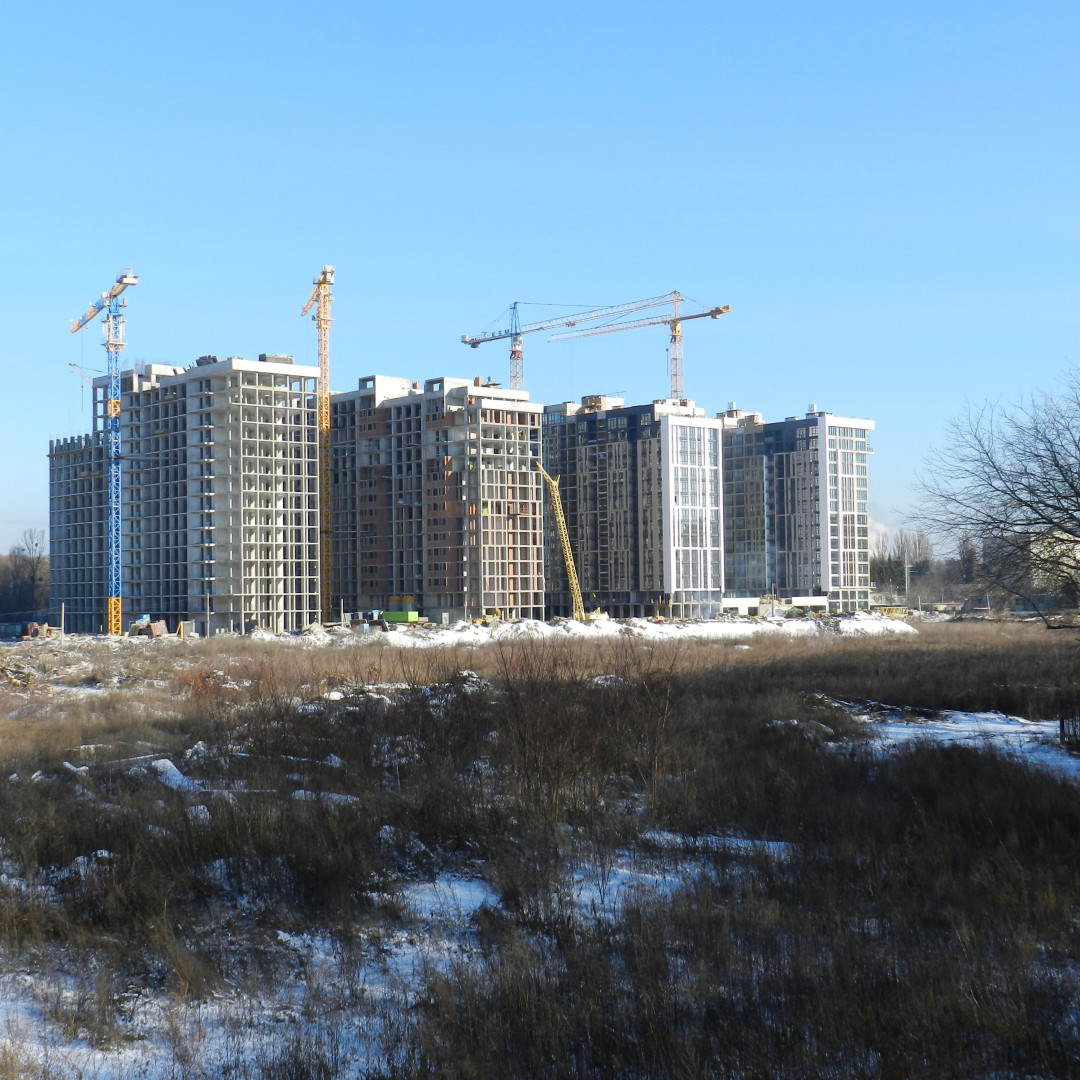

Зустрічайте перші фото з будівельного майданчика в новому році!

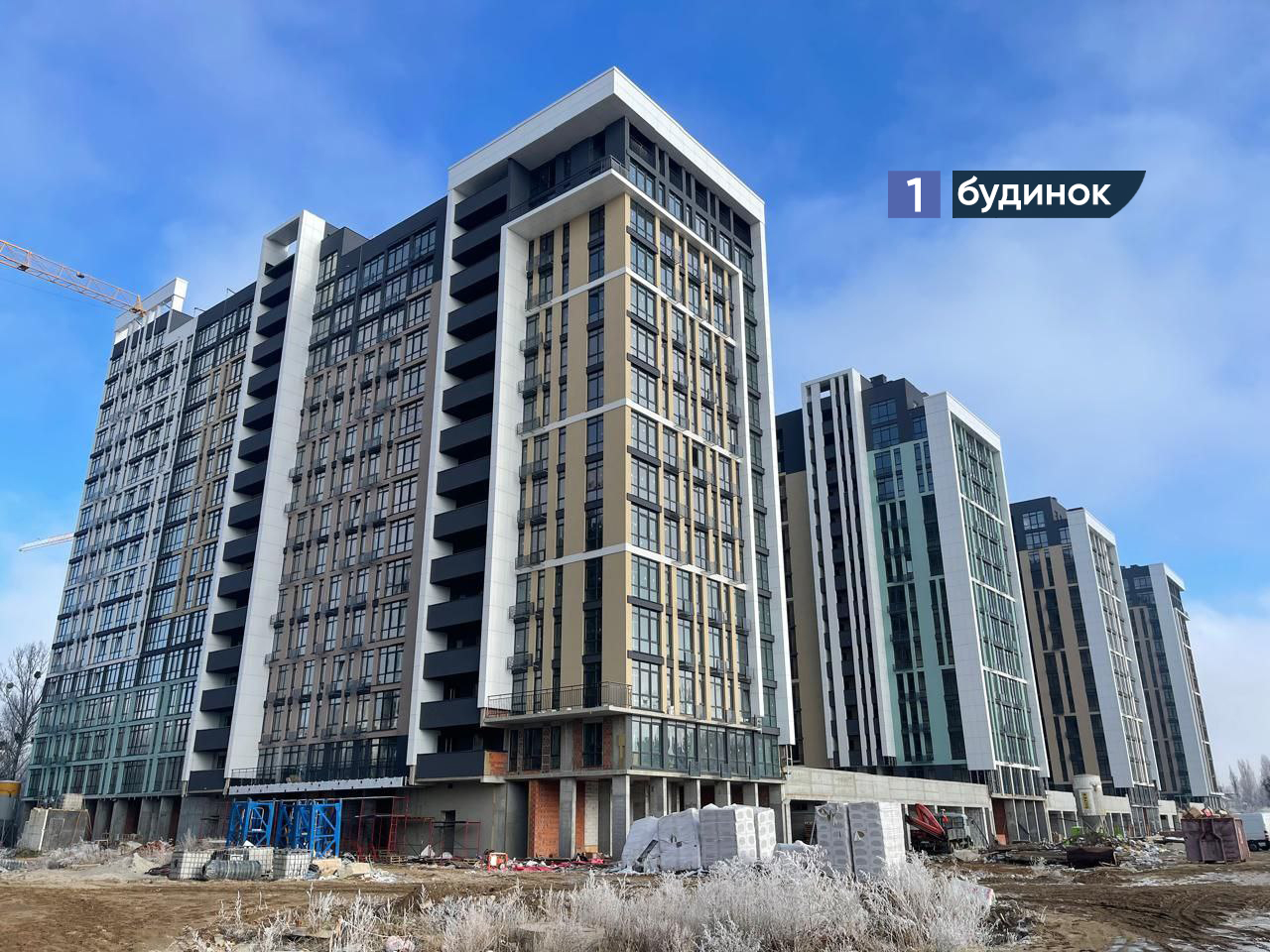

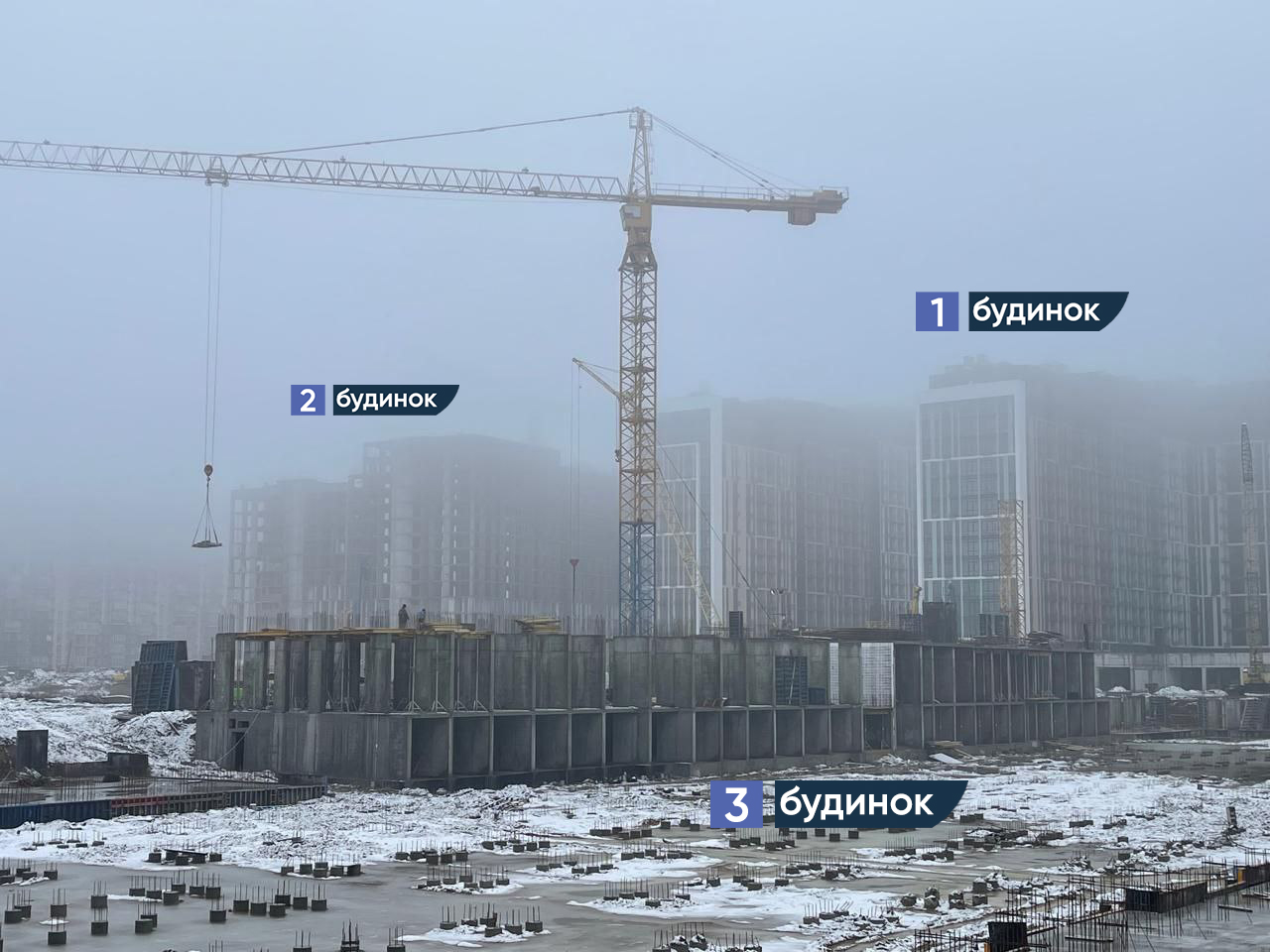

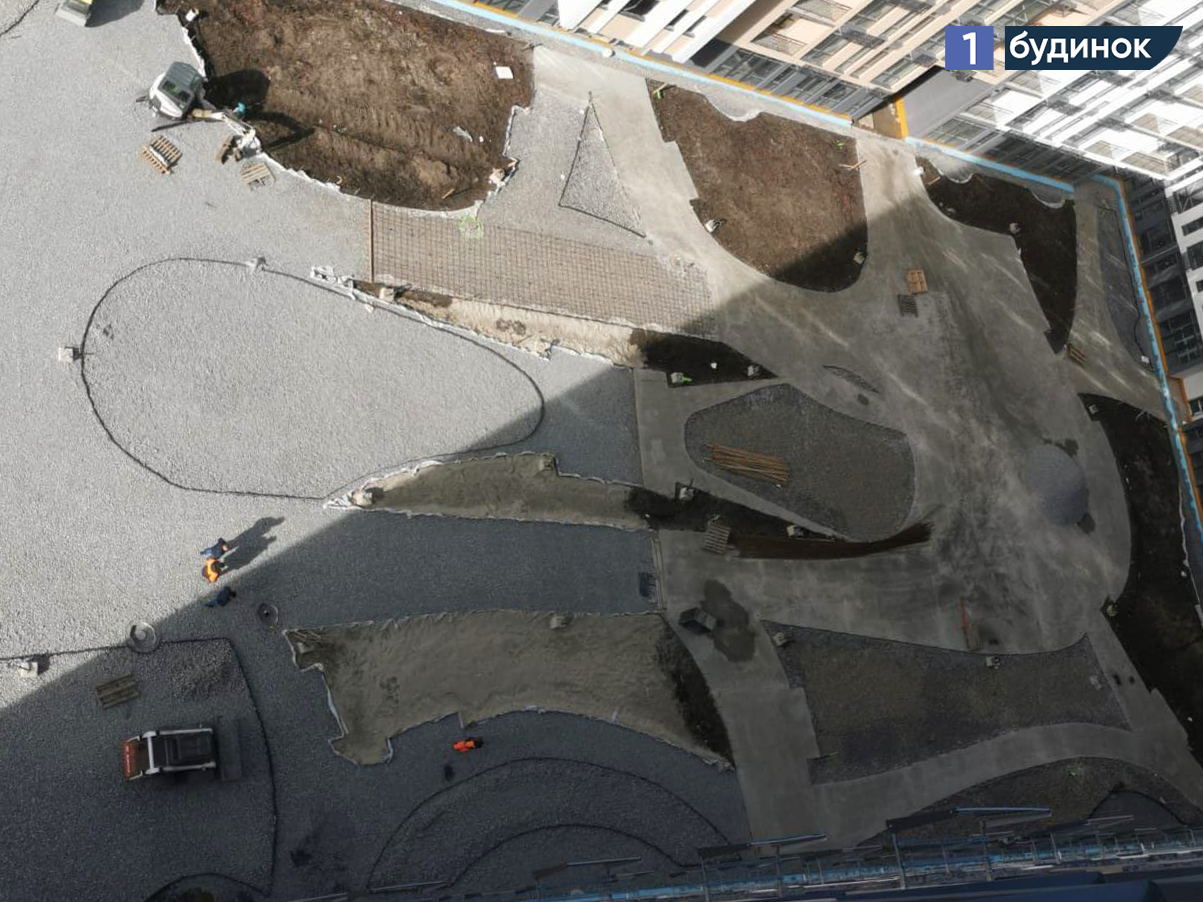

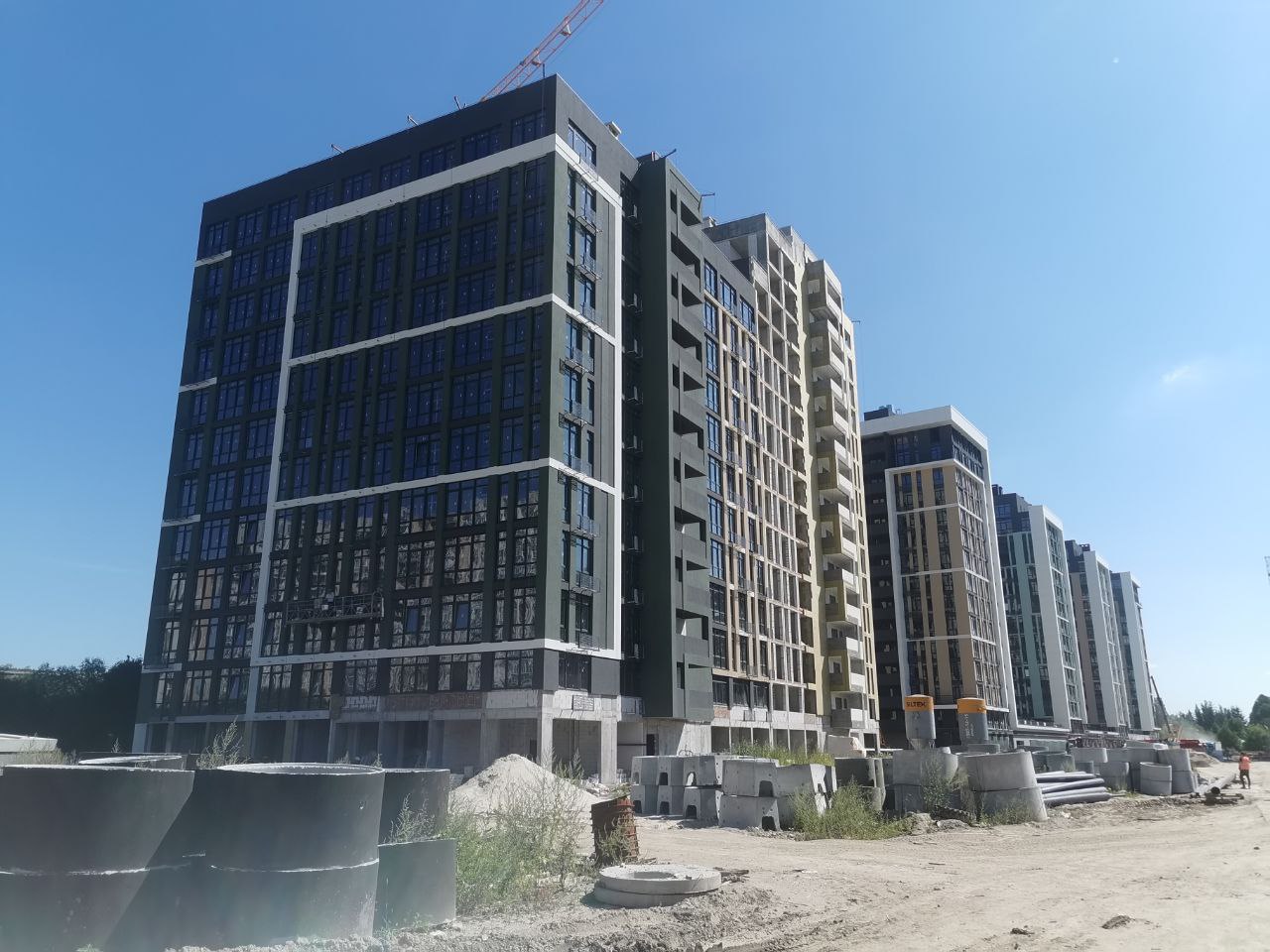

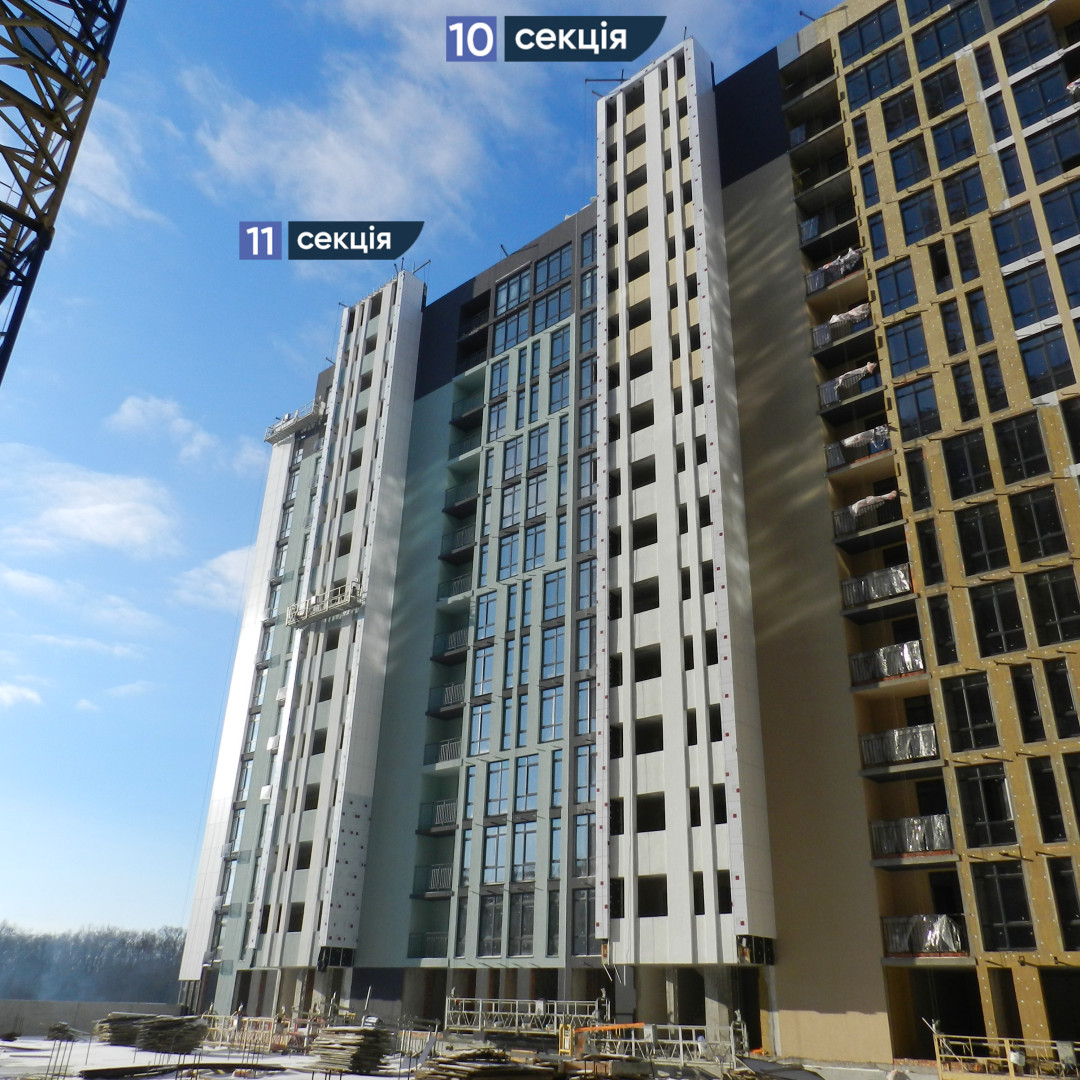

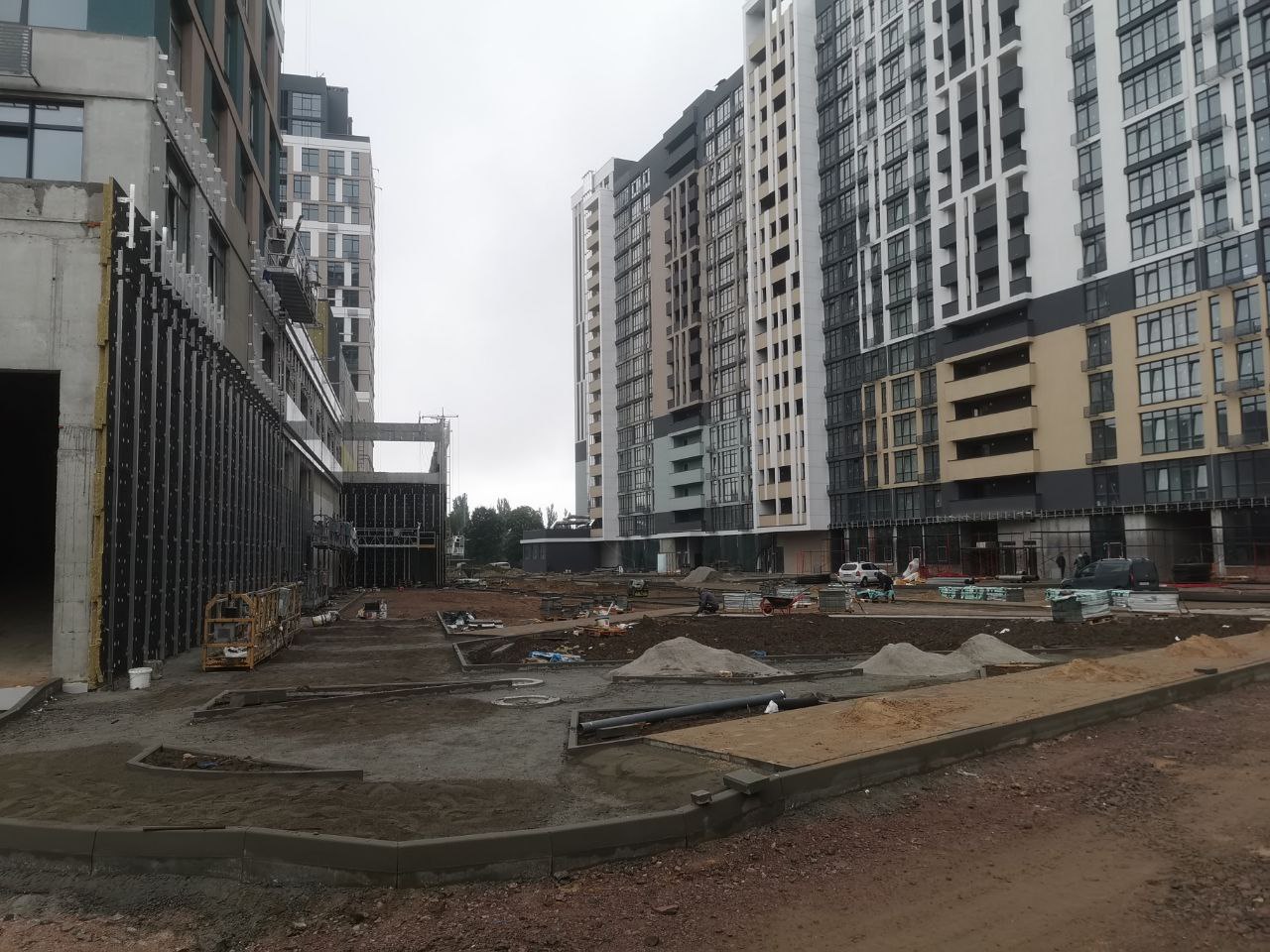

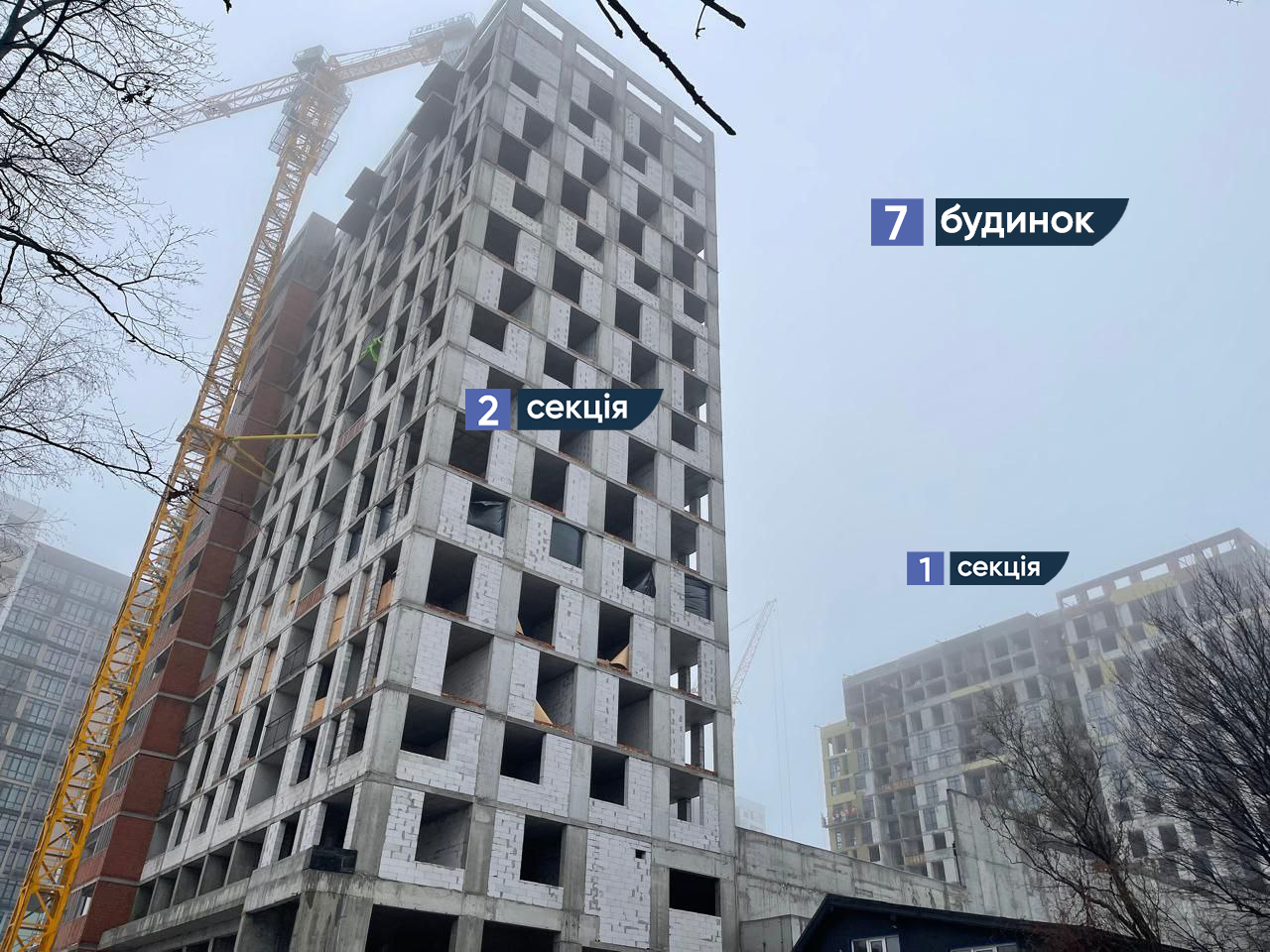

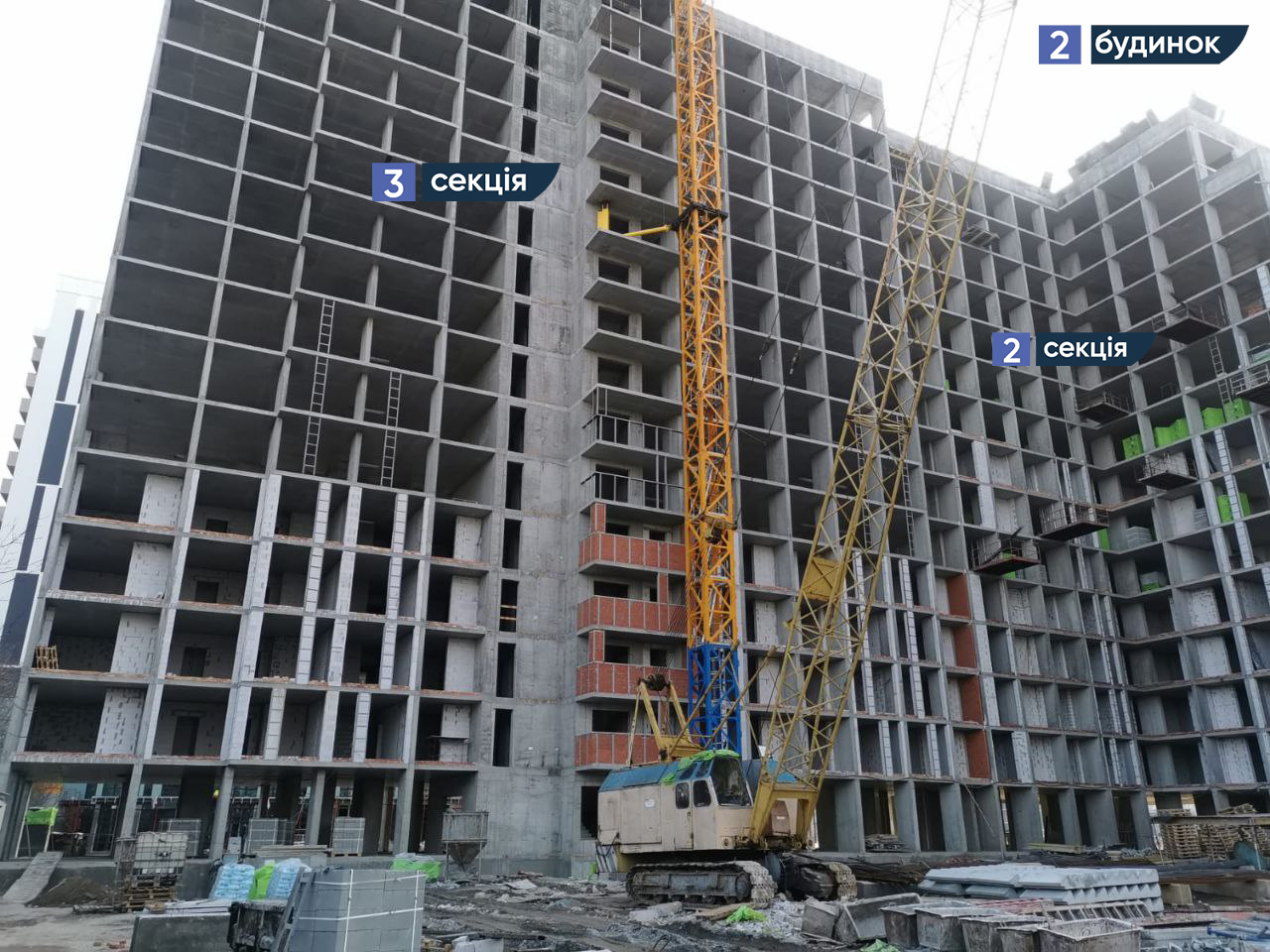

Буд.1, 1 черга

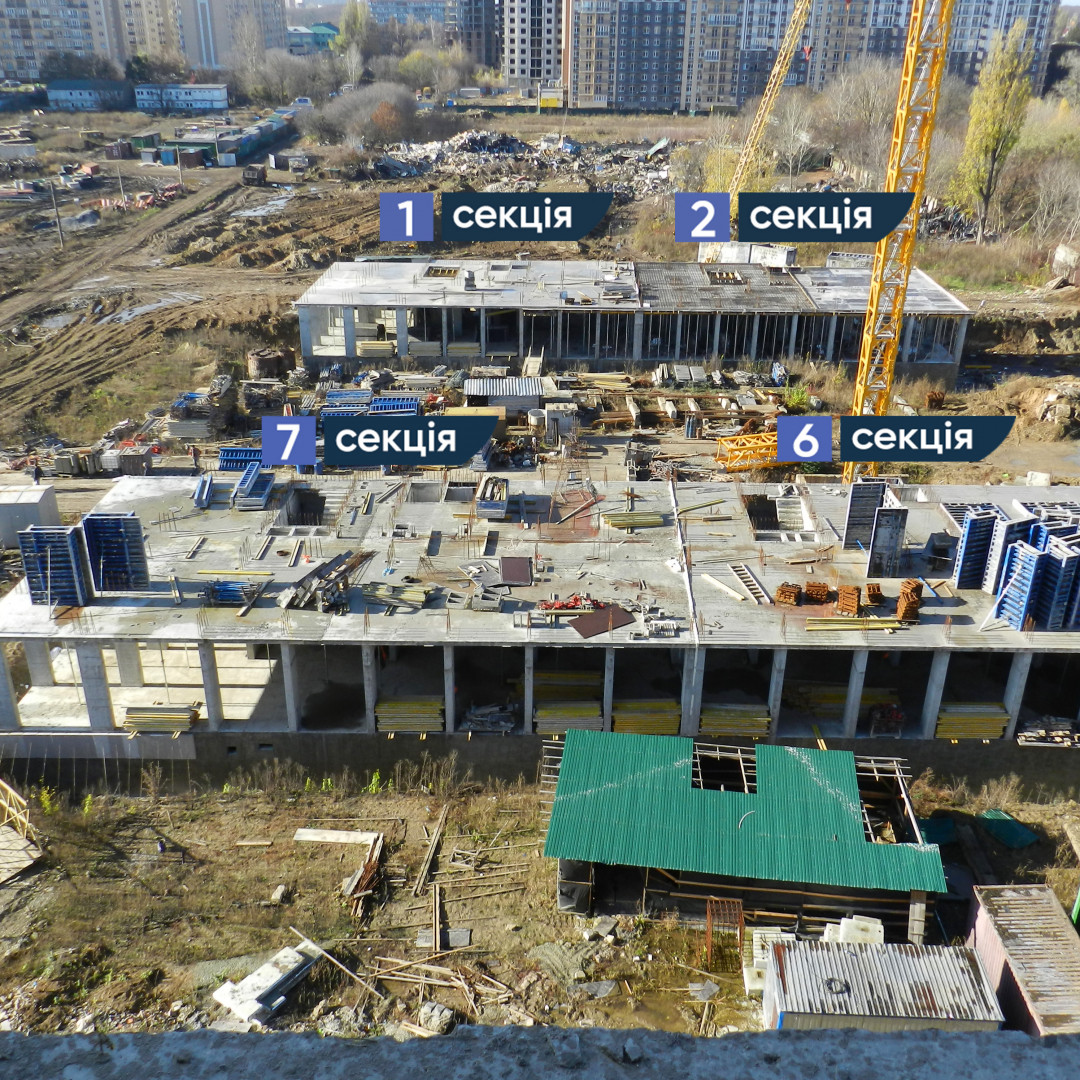

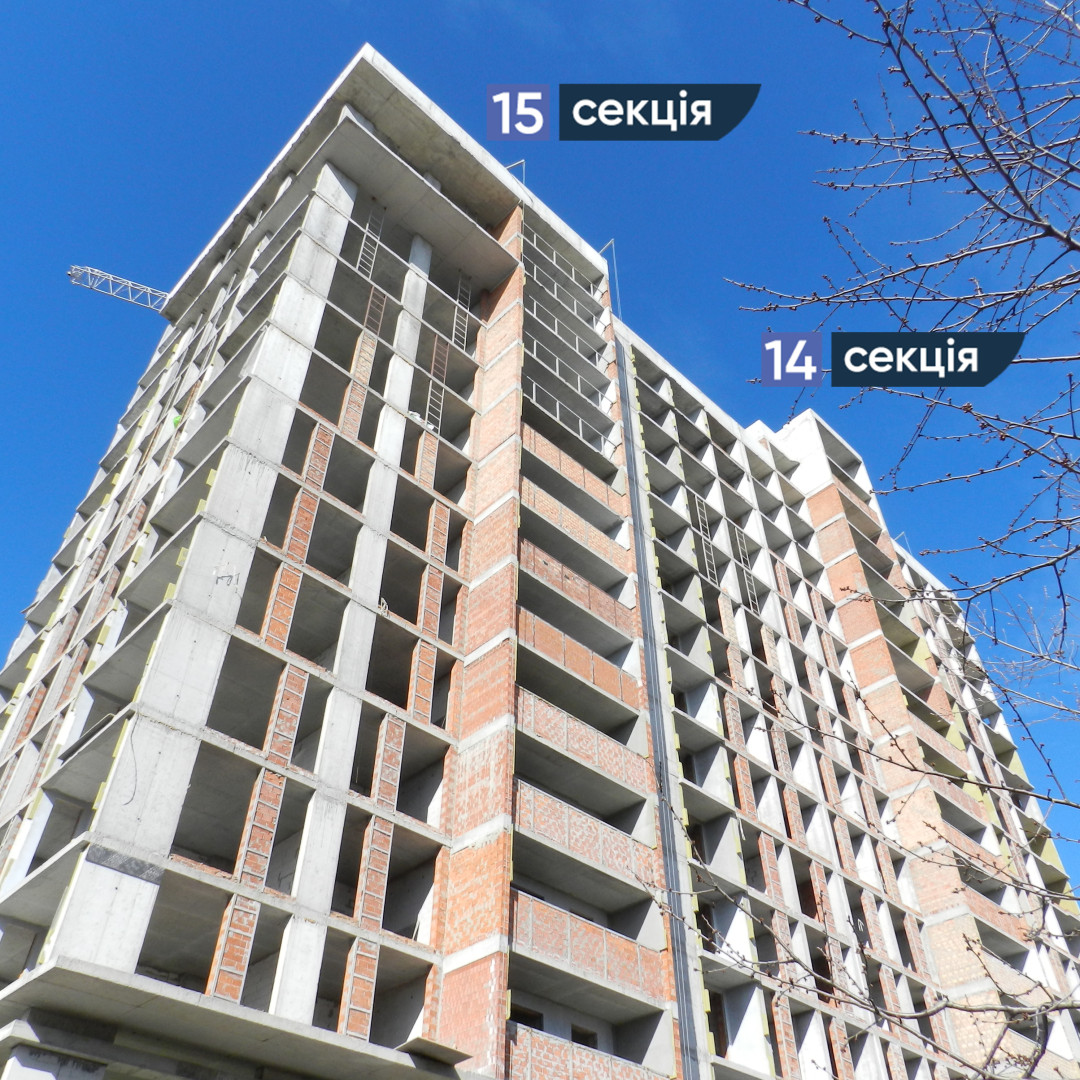

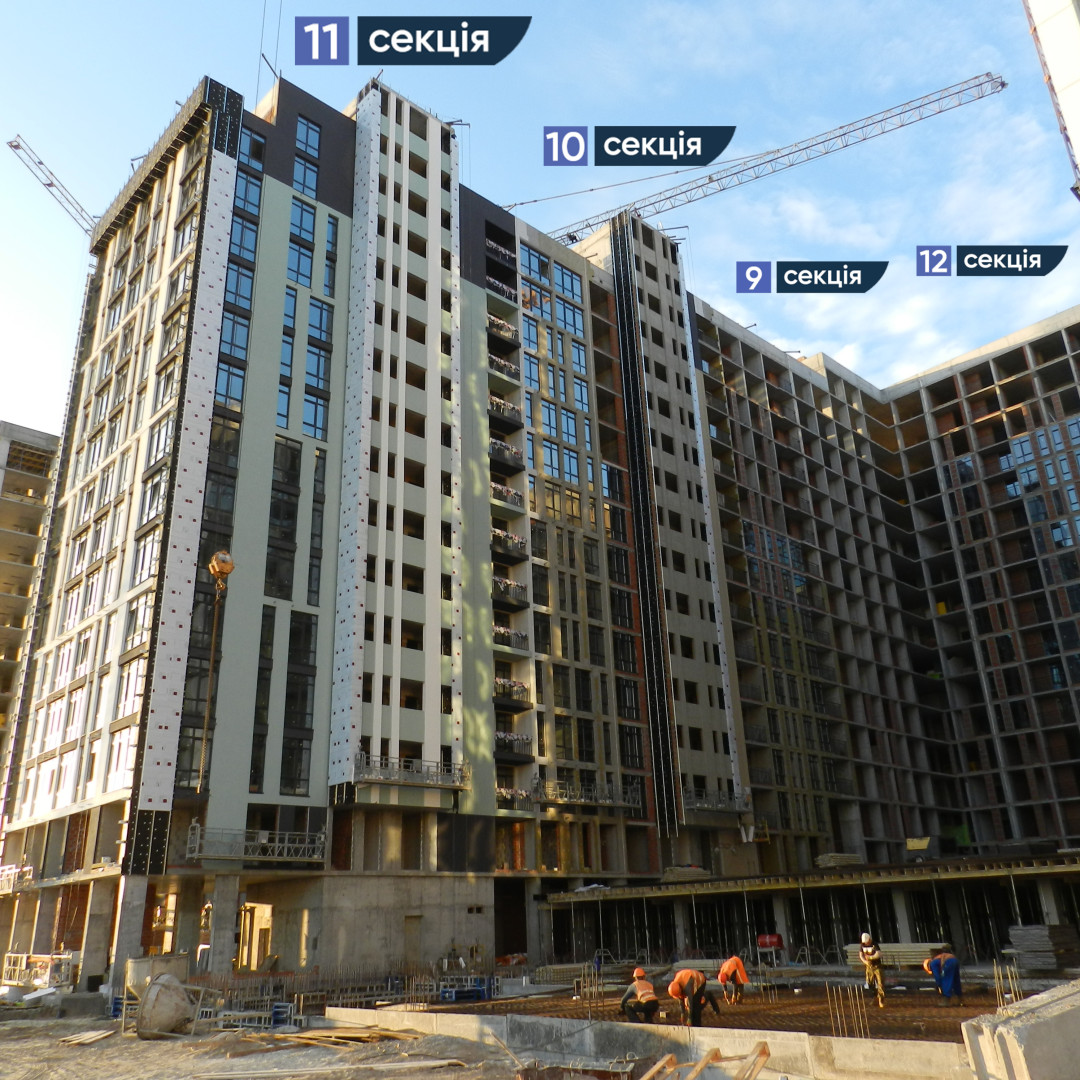

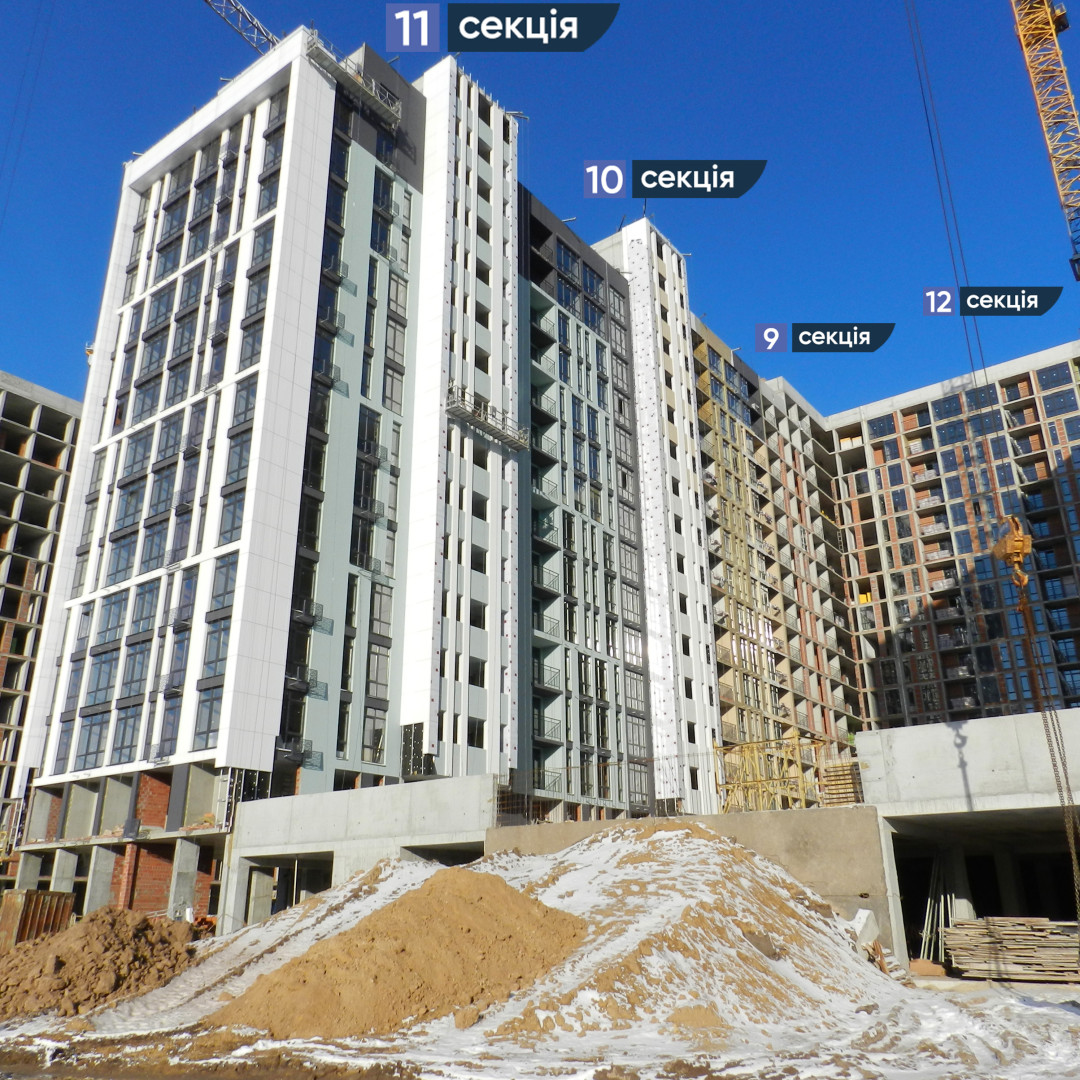

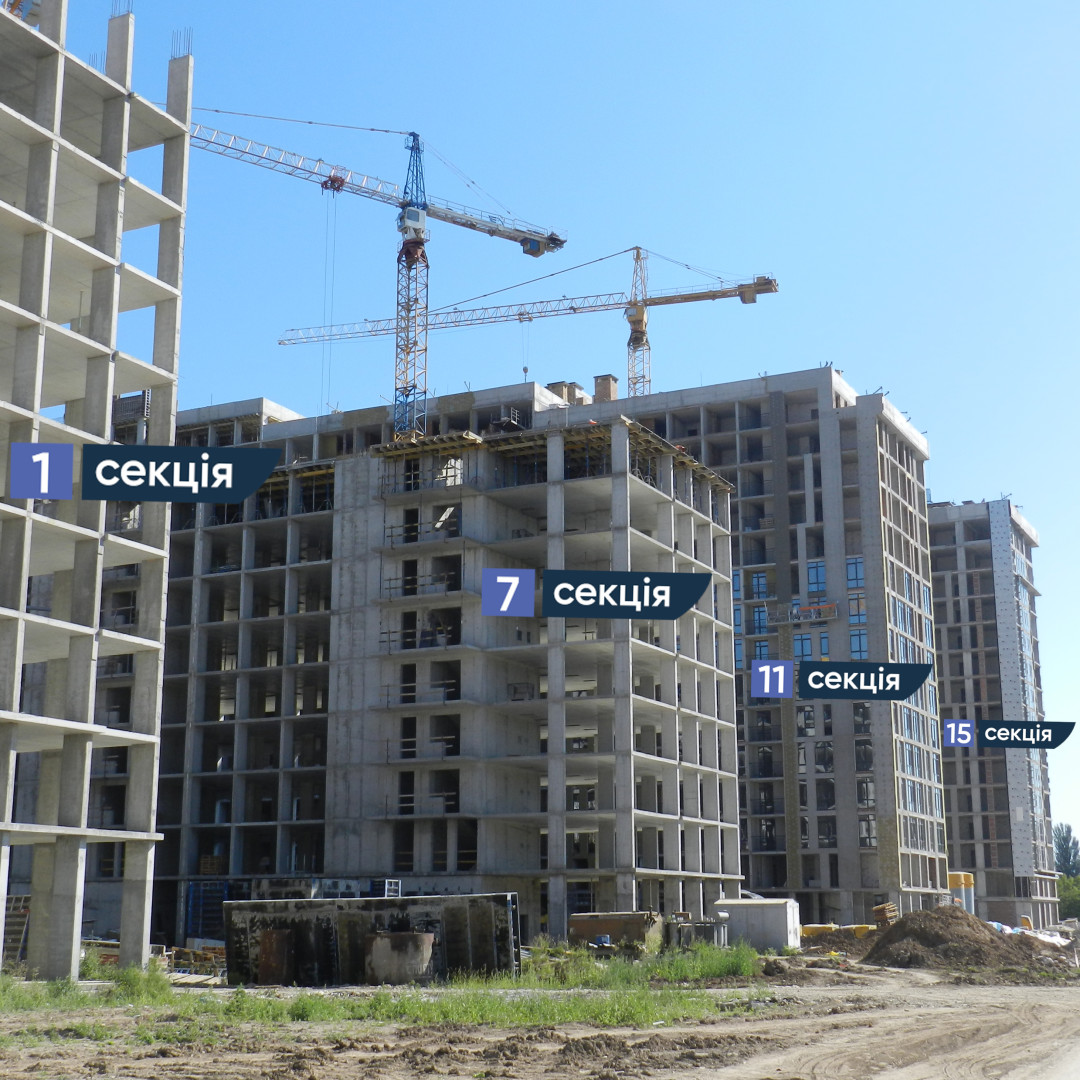

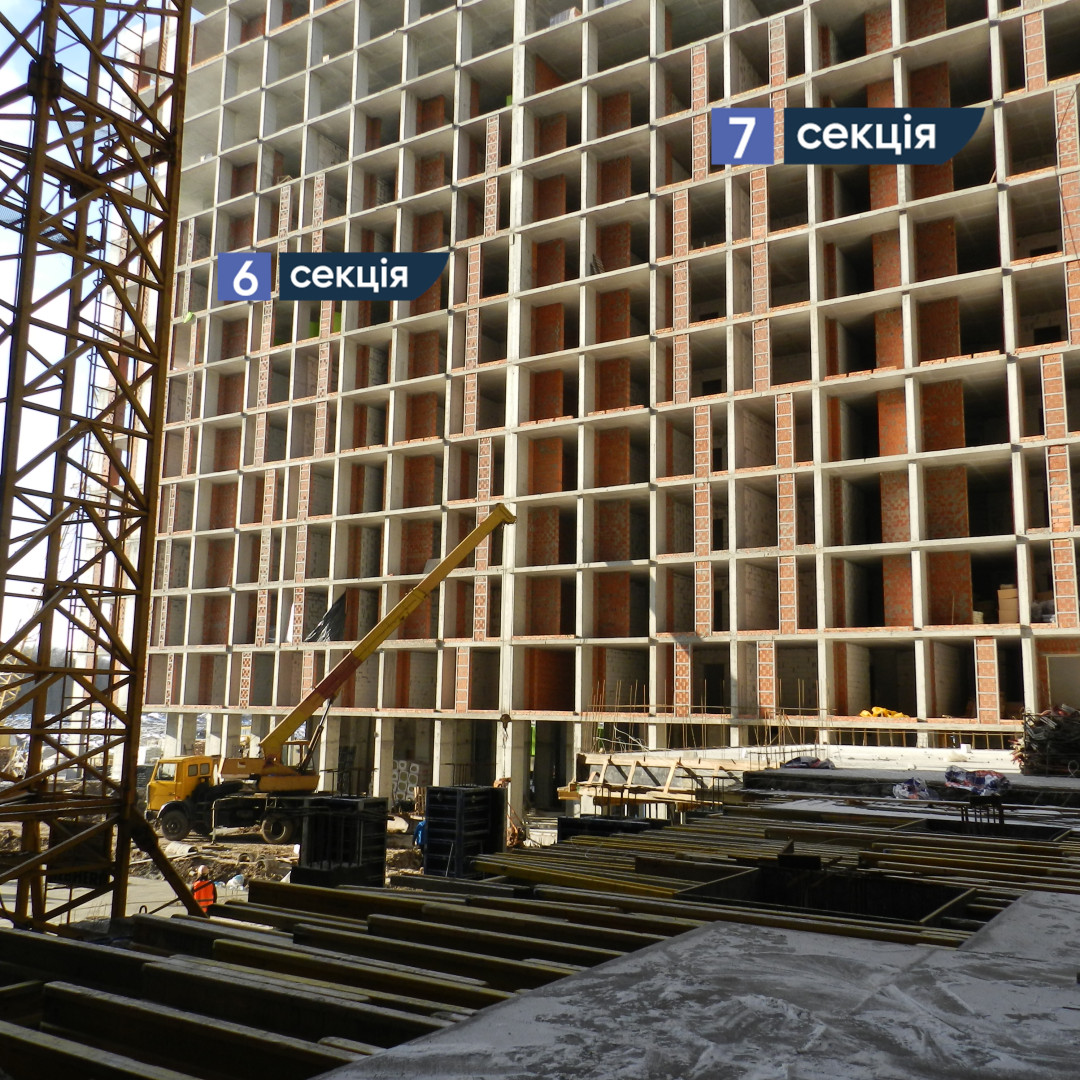

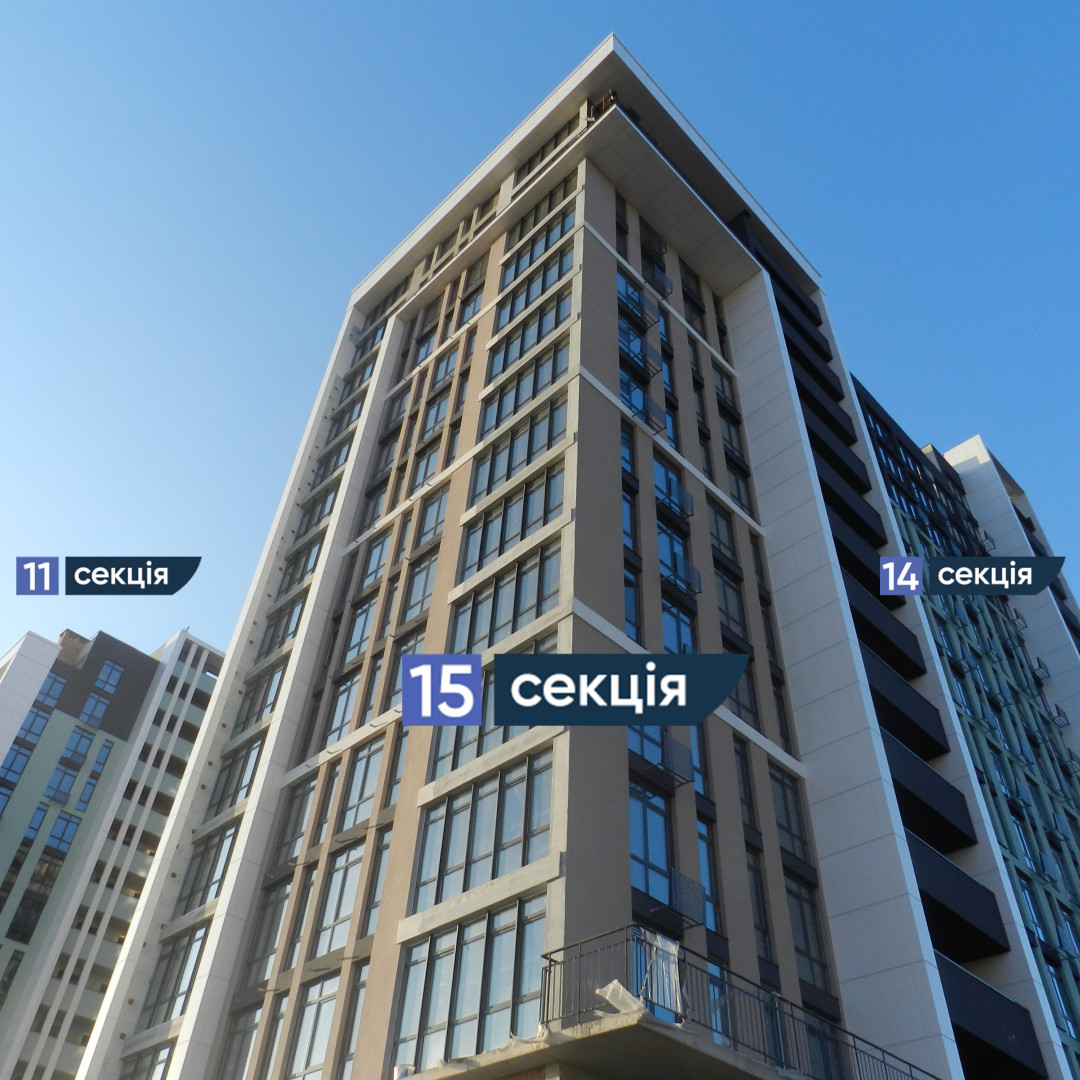

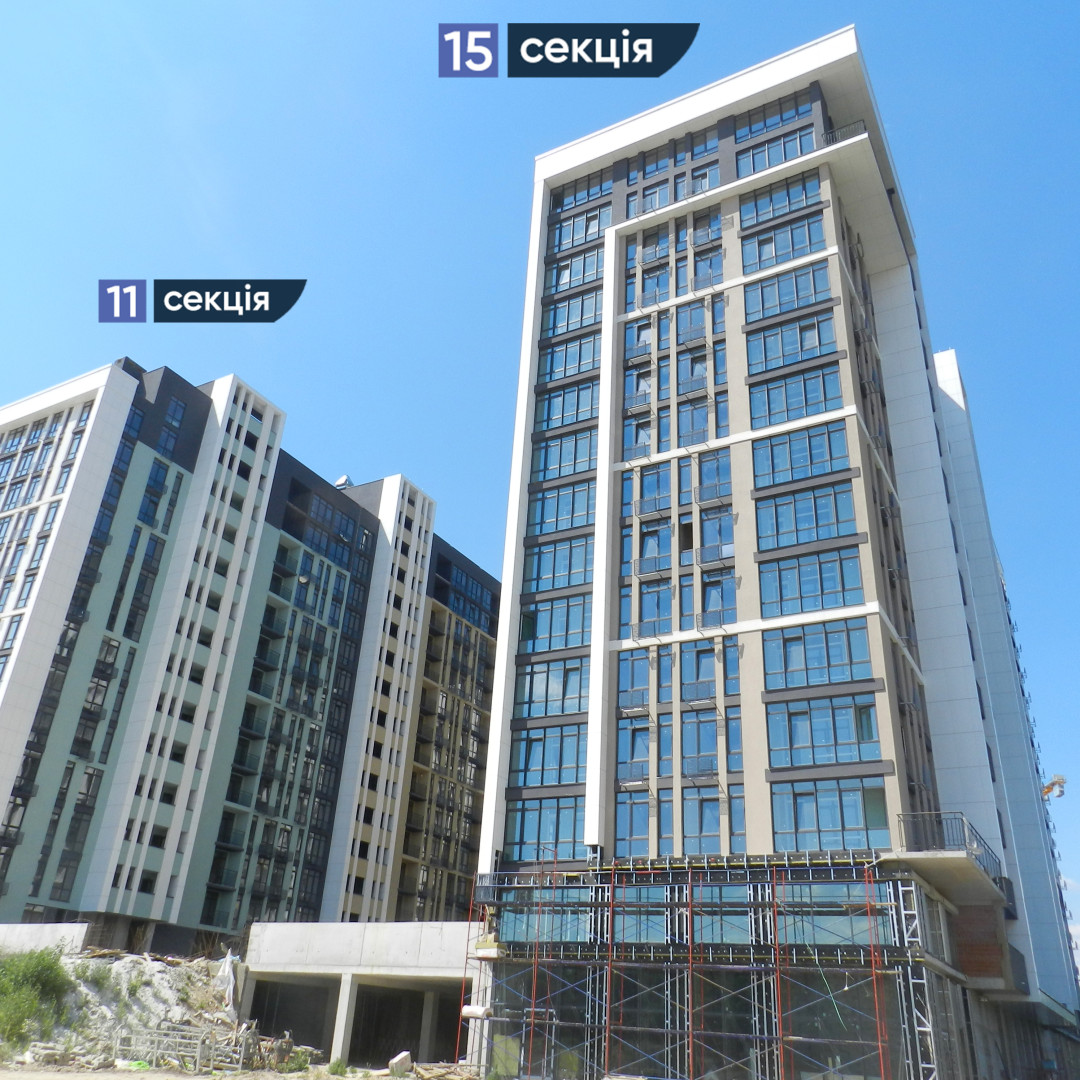

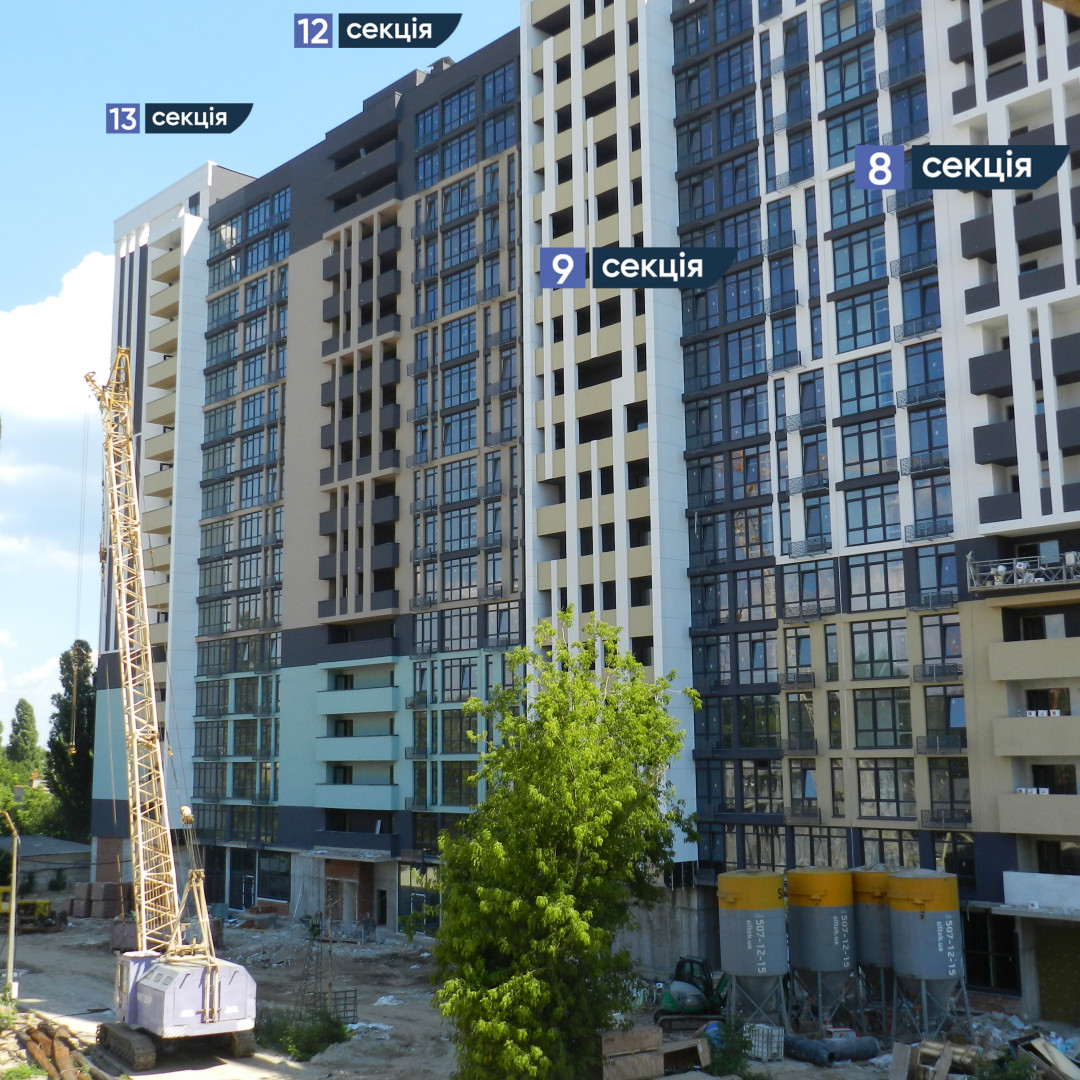

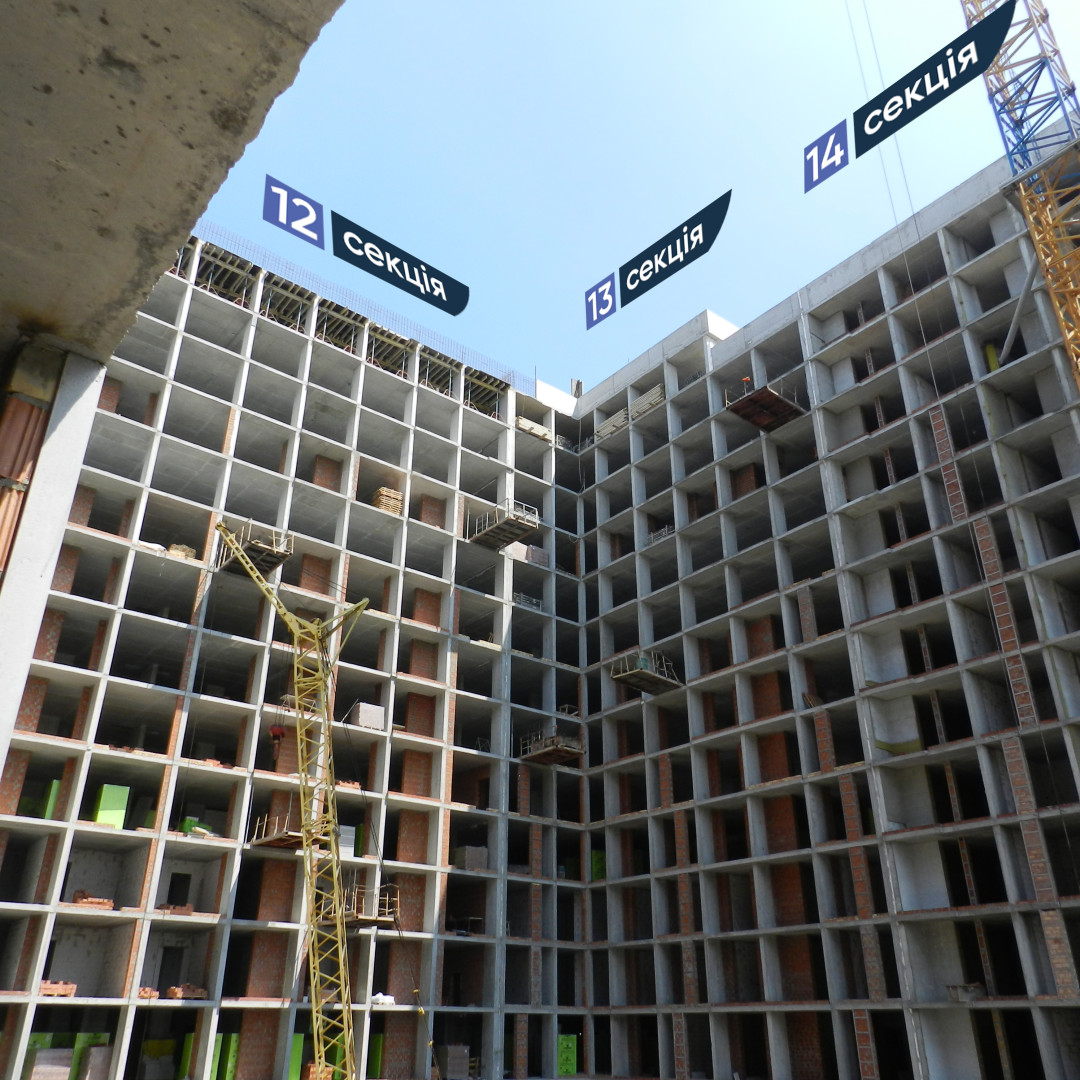

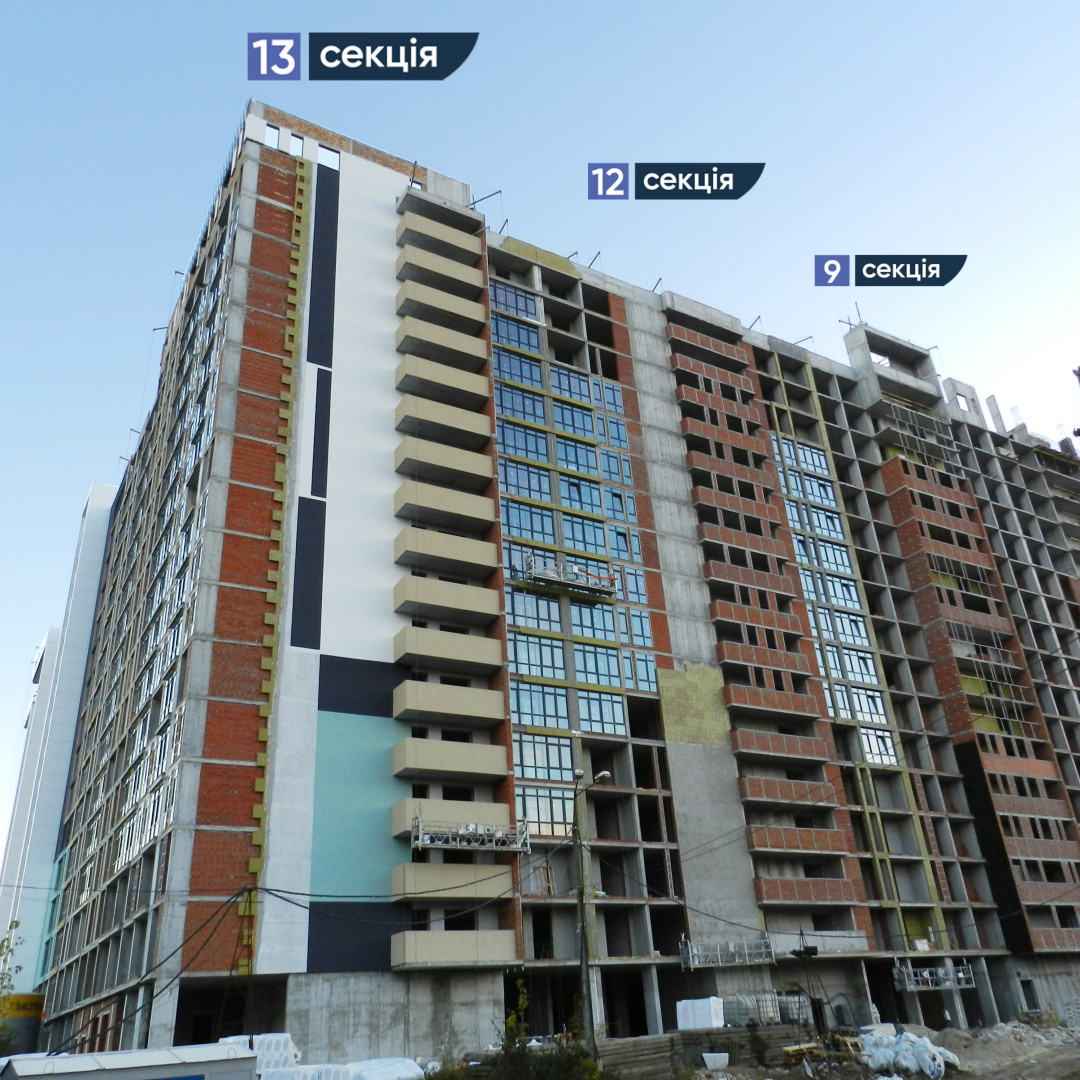

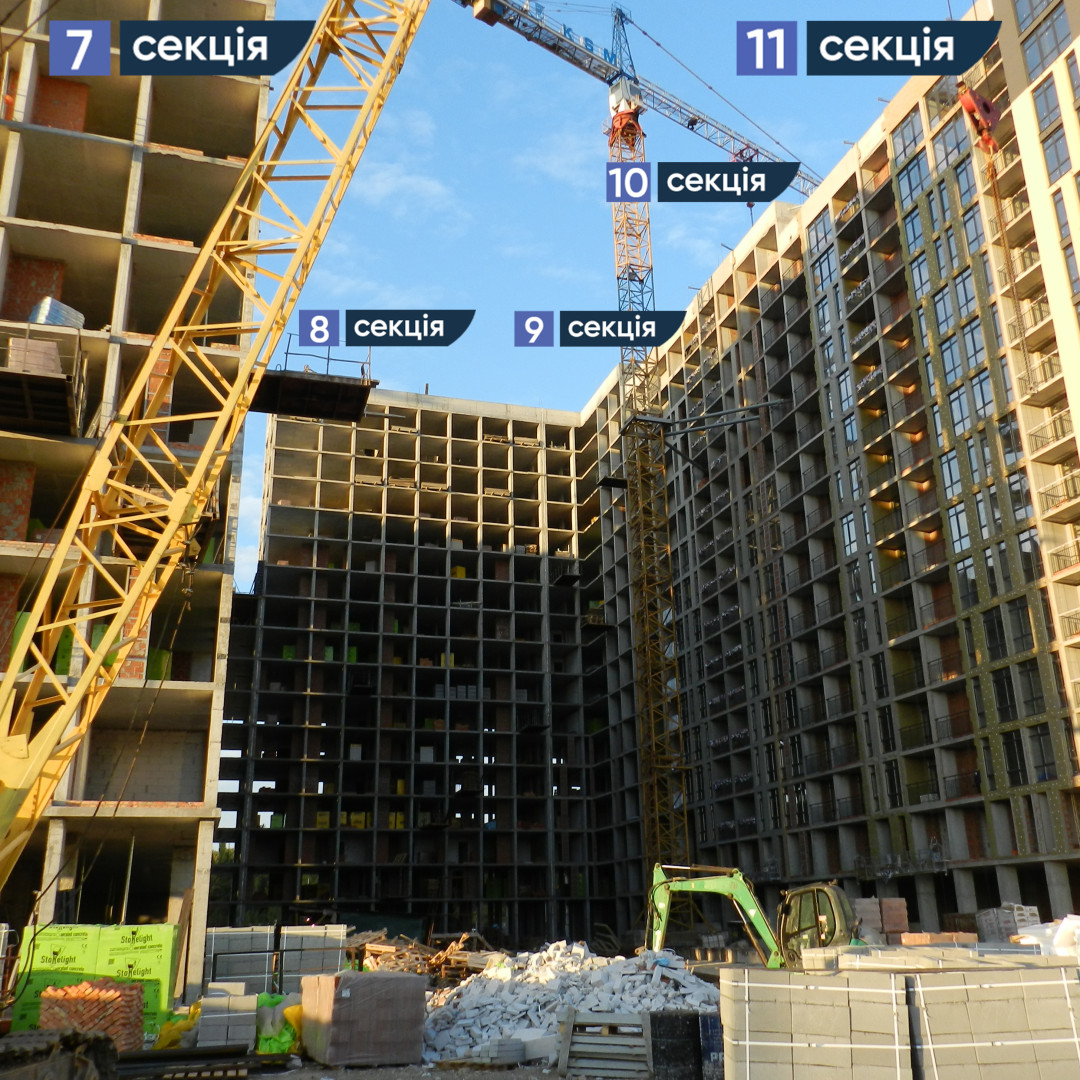

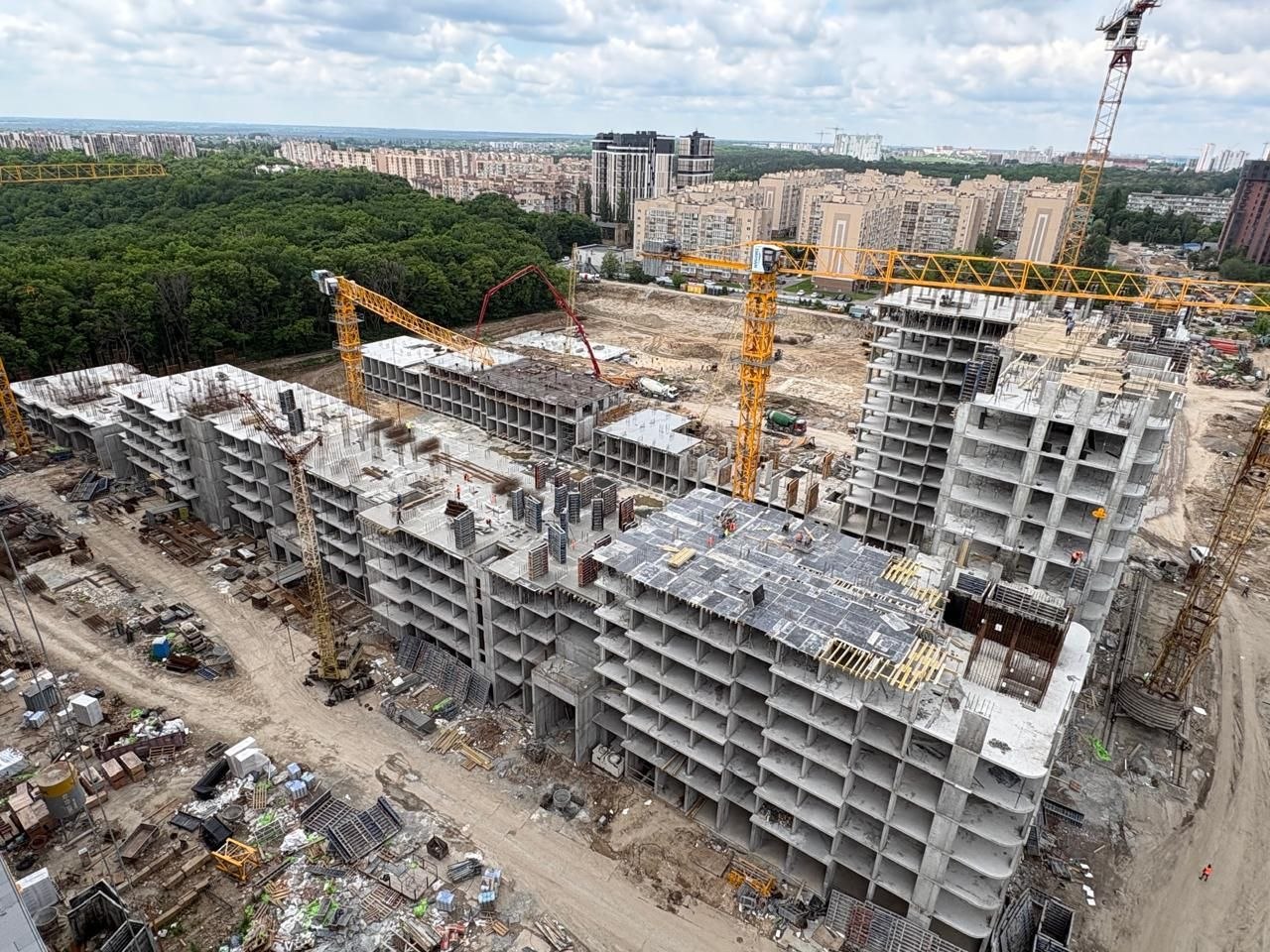

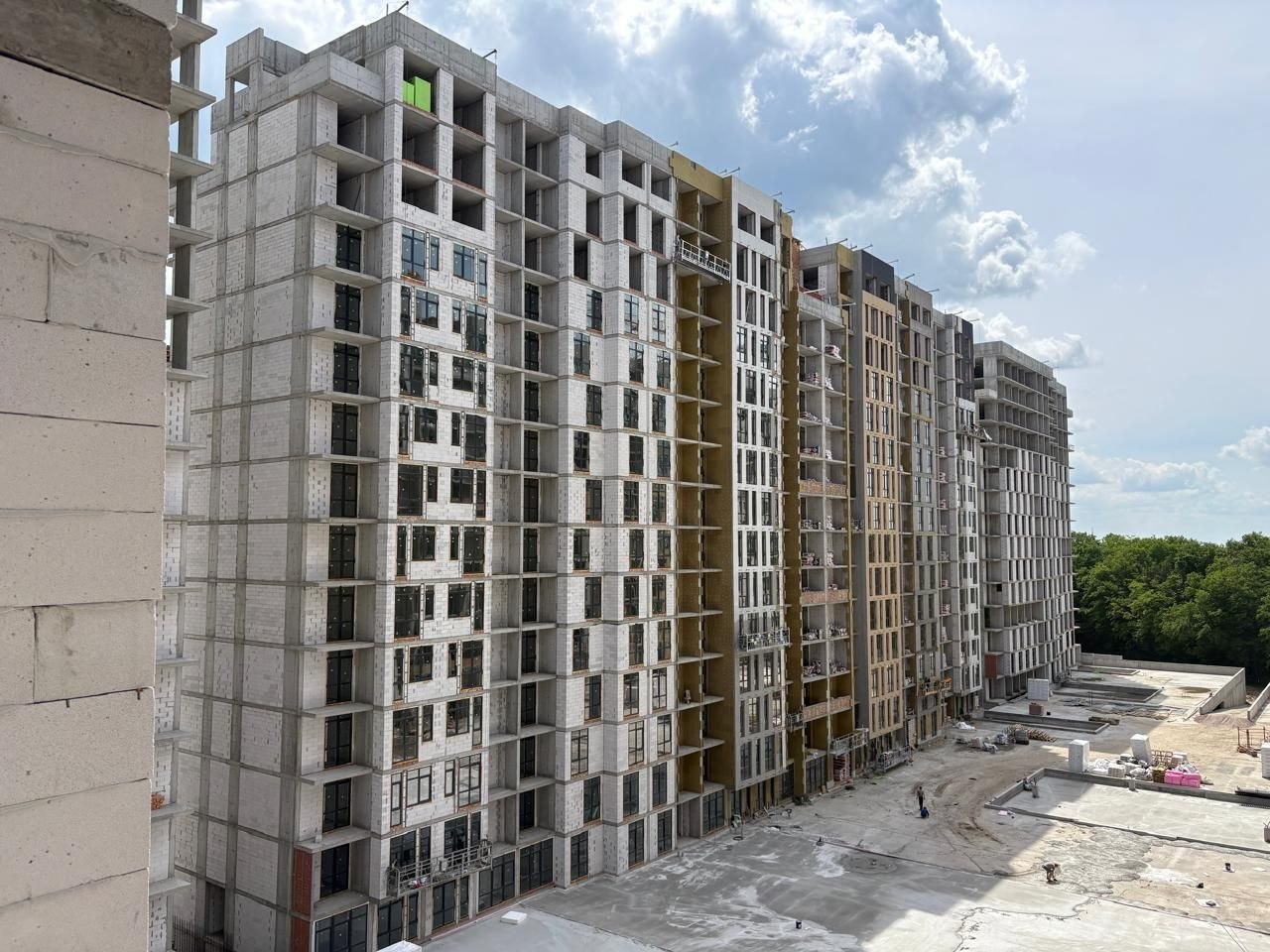

  • СЕКЦІЯ 15 - бетонування вертикалу 13-го поверху завершено
  • СЕКЦІЯ 14 - бетонування вертикалу 13-го поверху завершено

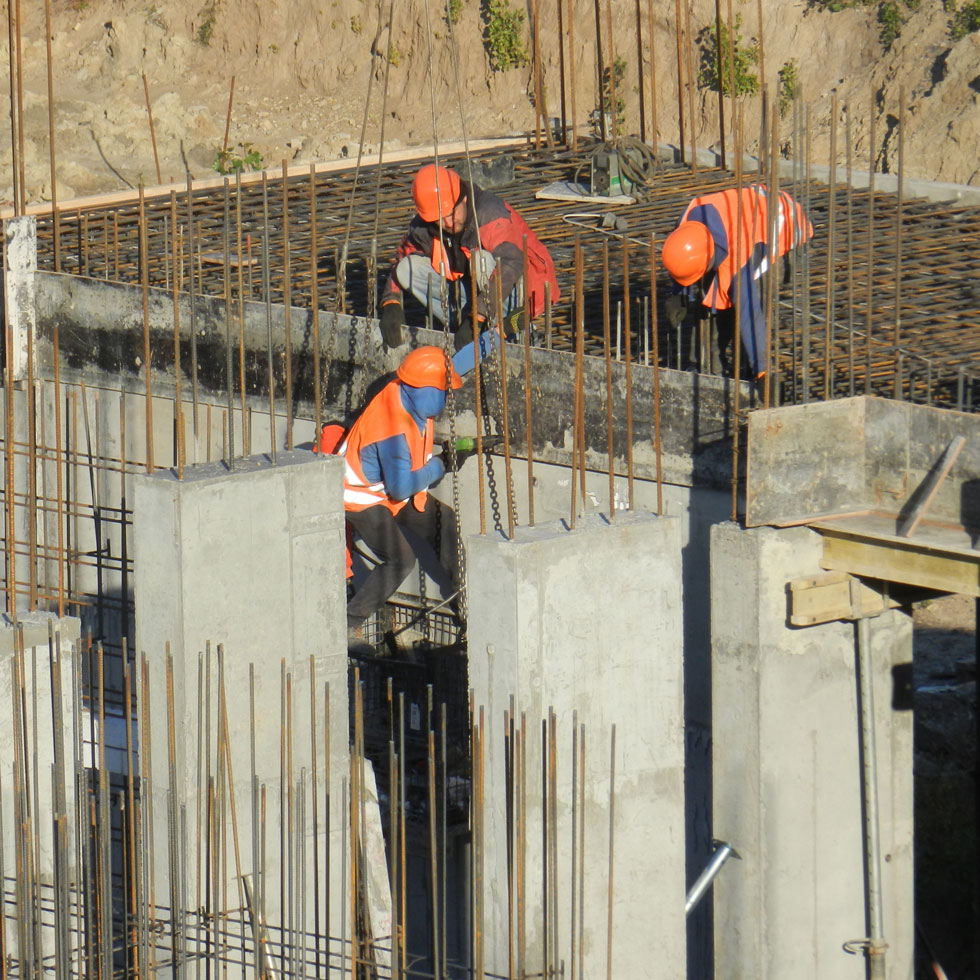

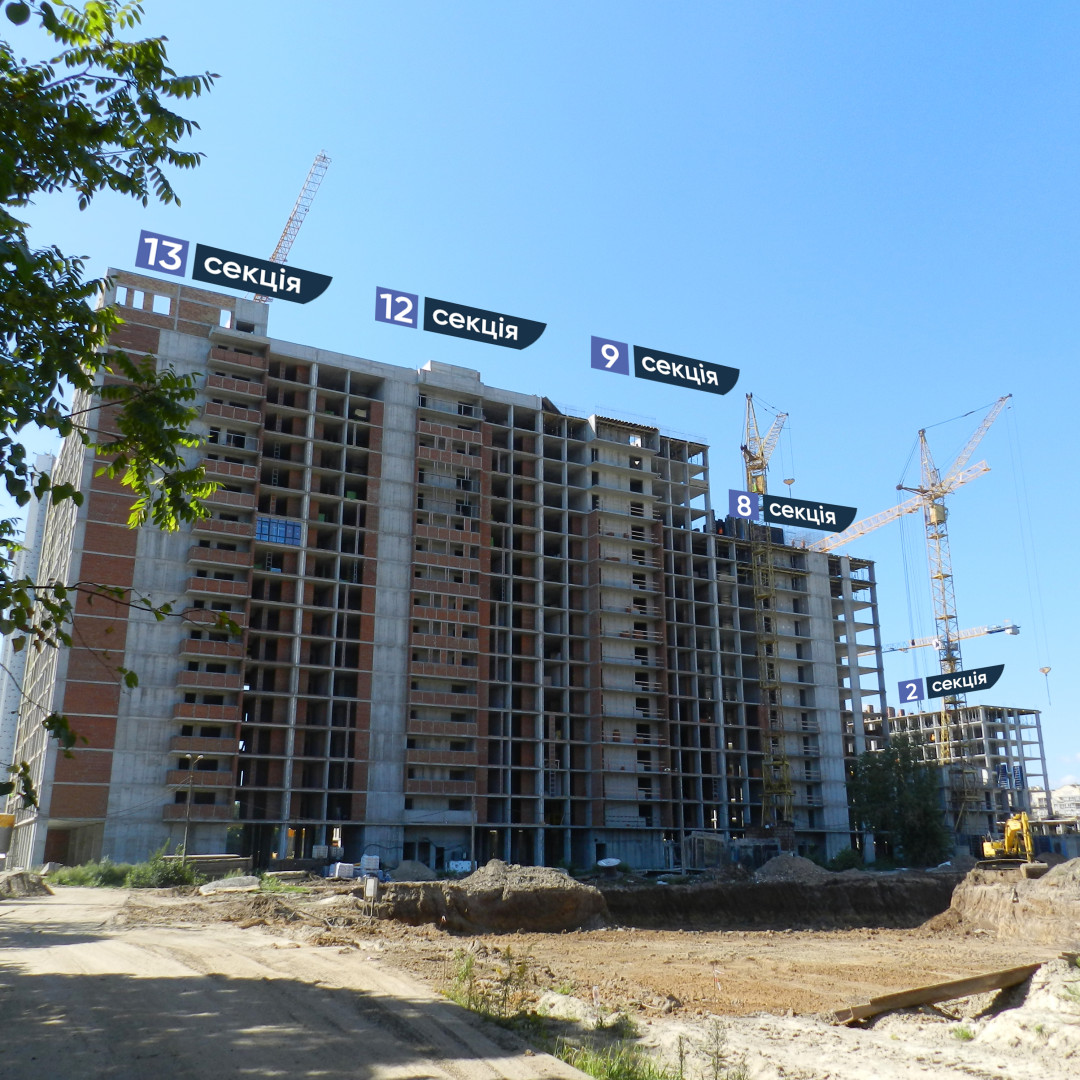

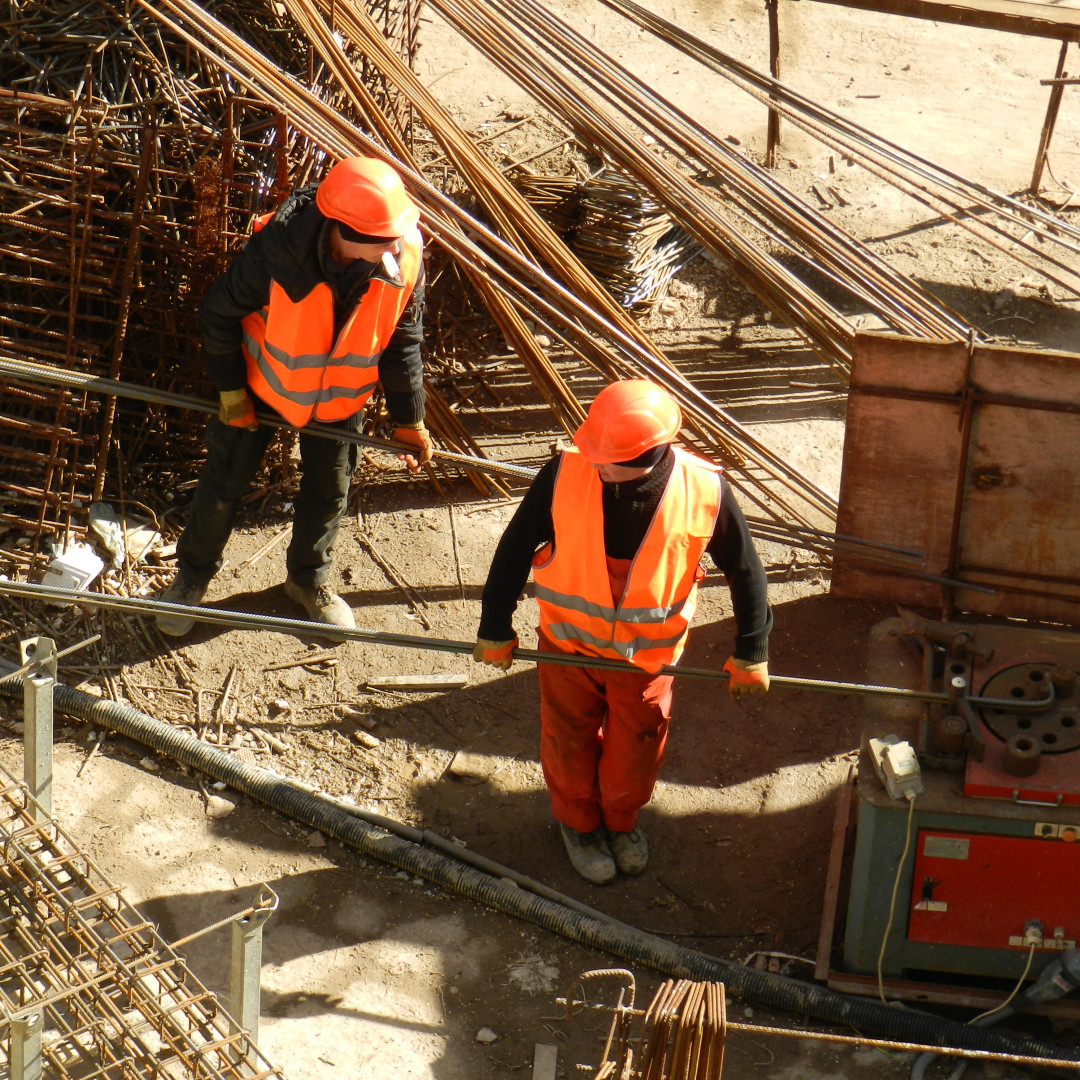

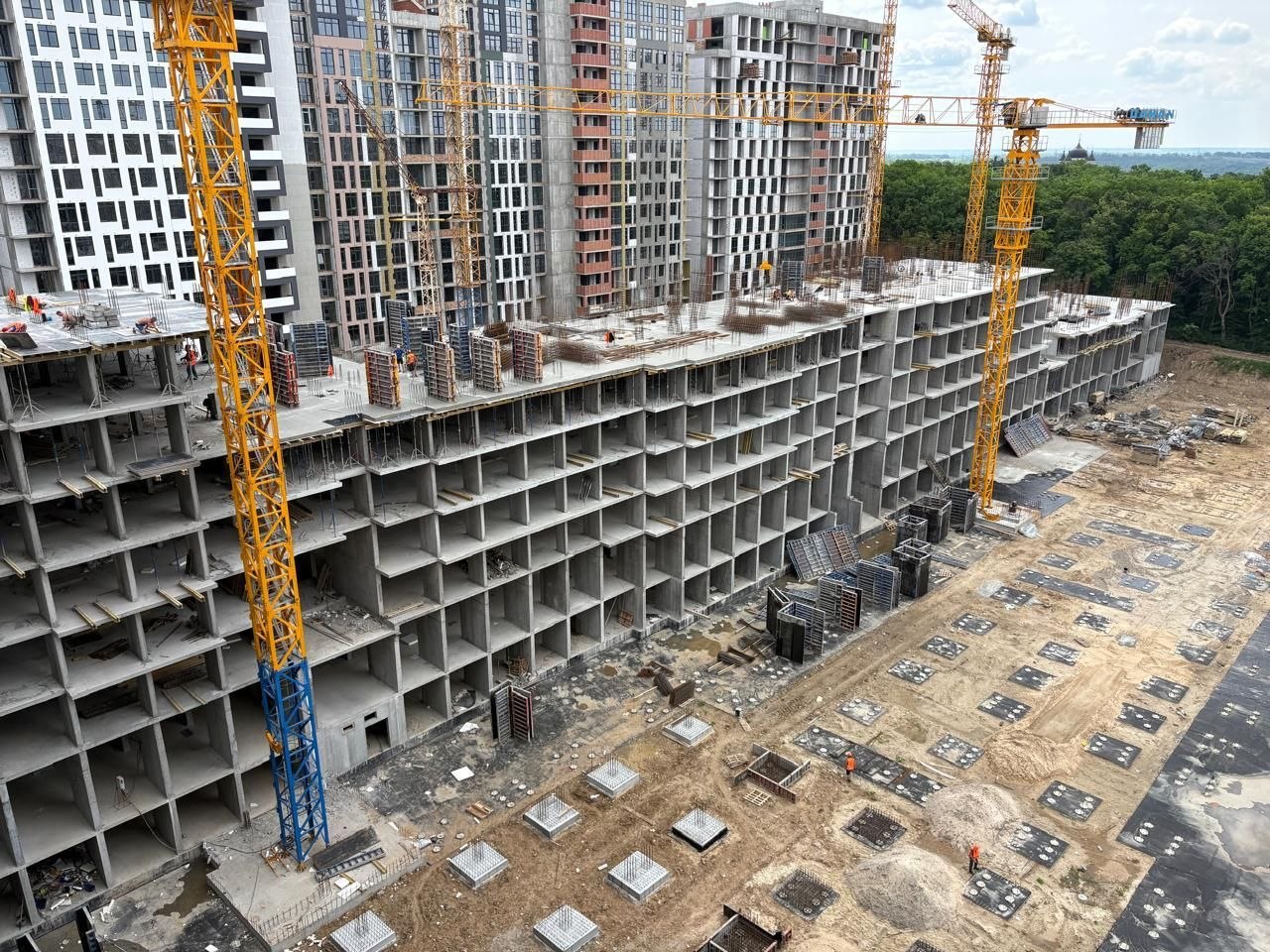

  • СЕКЦІЯ 13 - армування плити ростверку

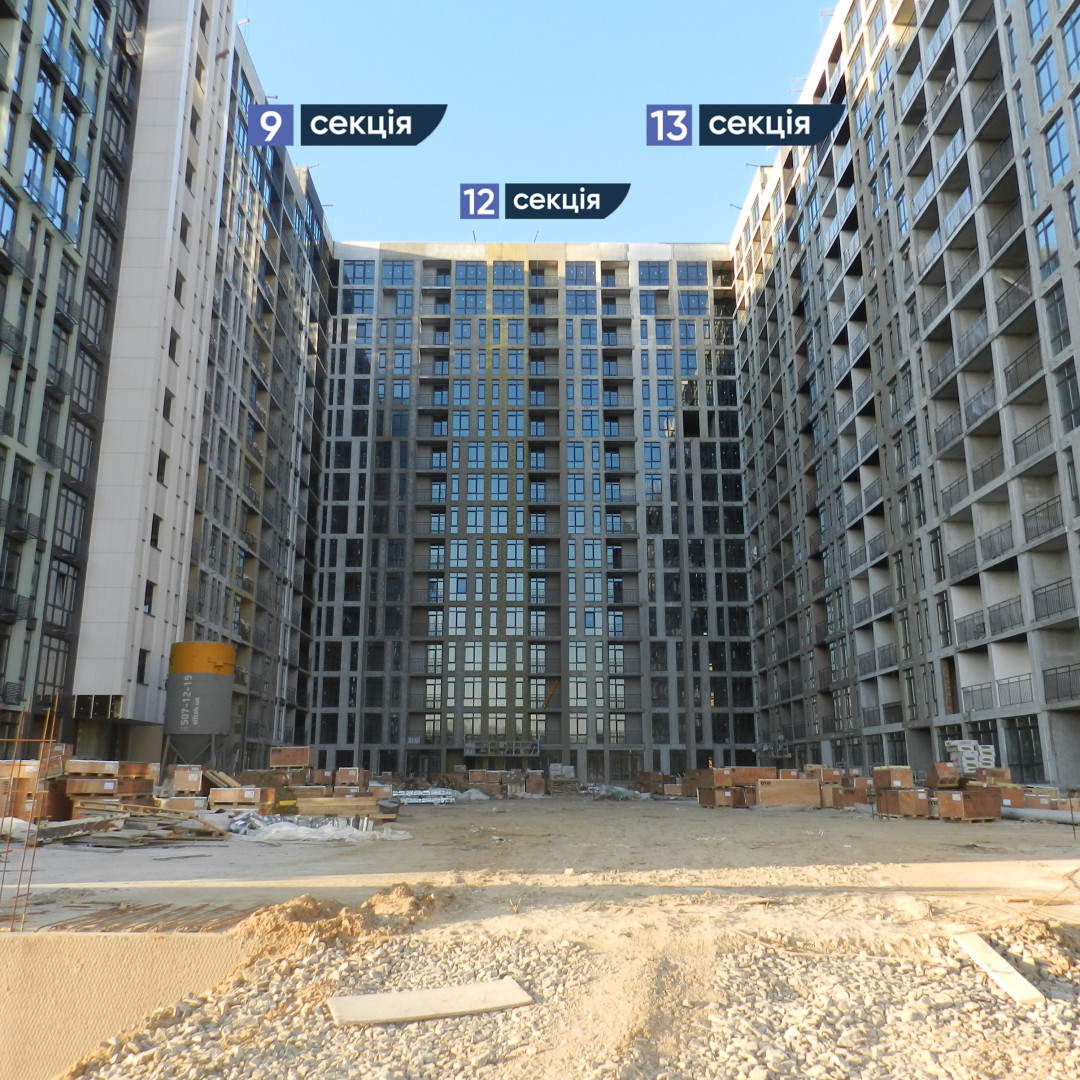

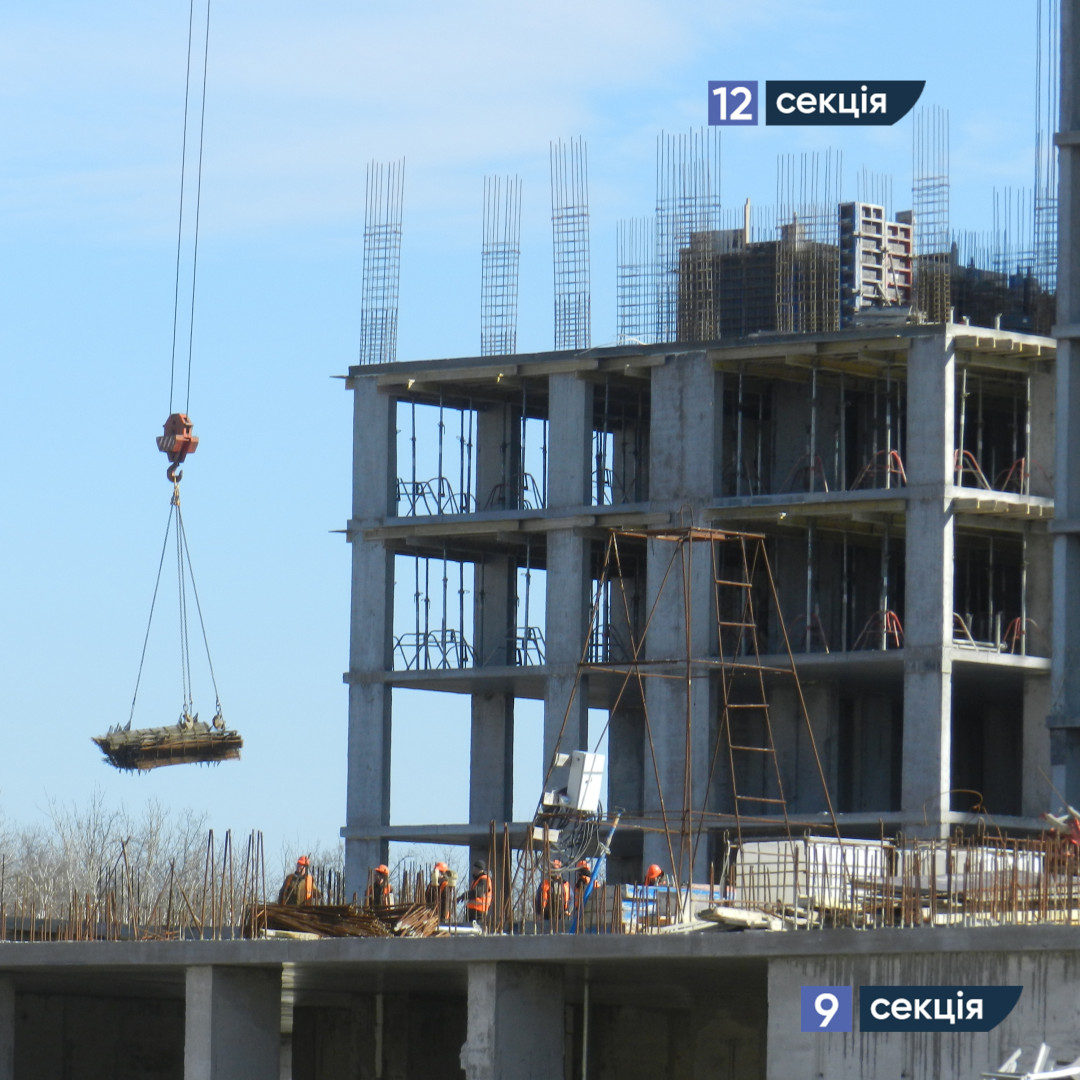

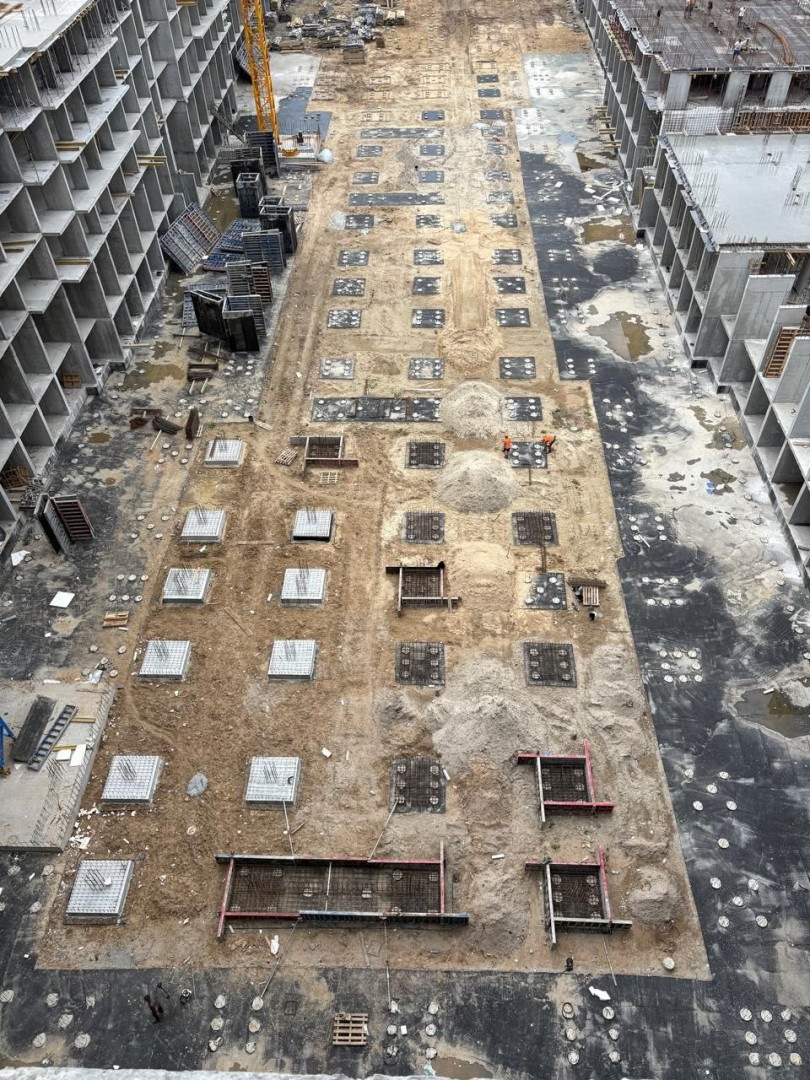

  • СЕКЦІЯ 12 - влаштування пальового поля завершено

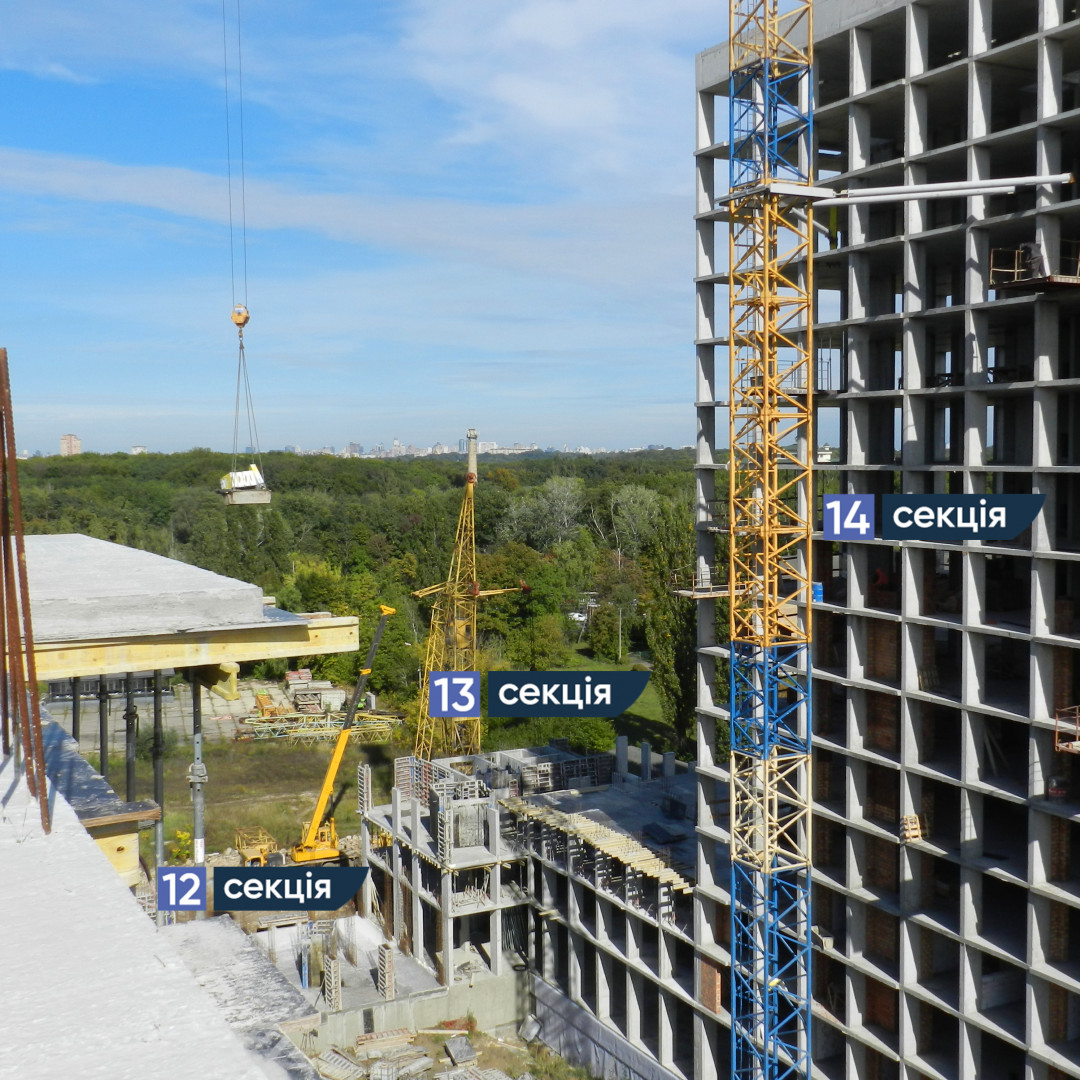

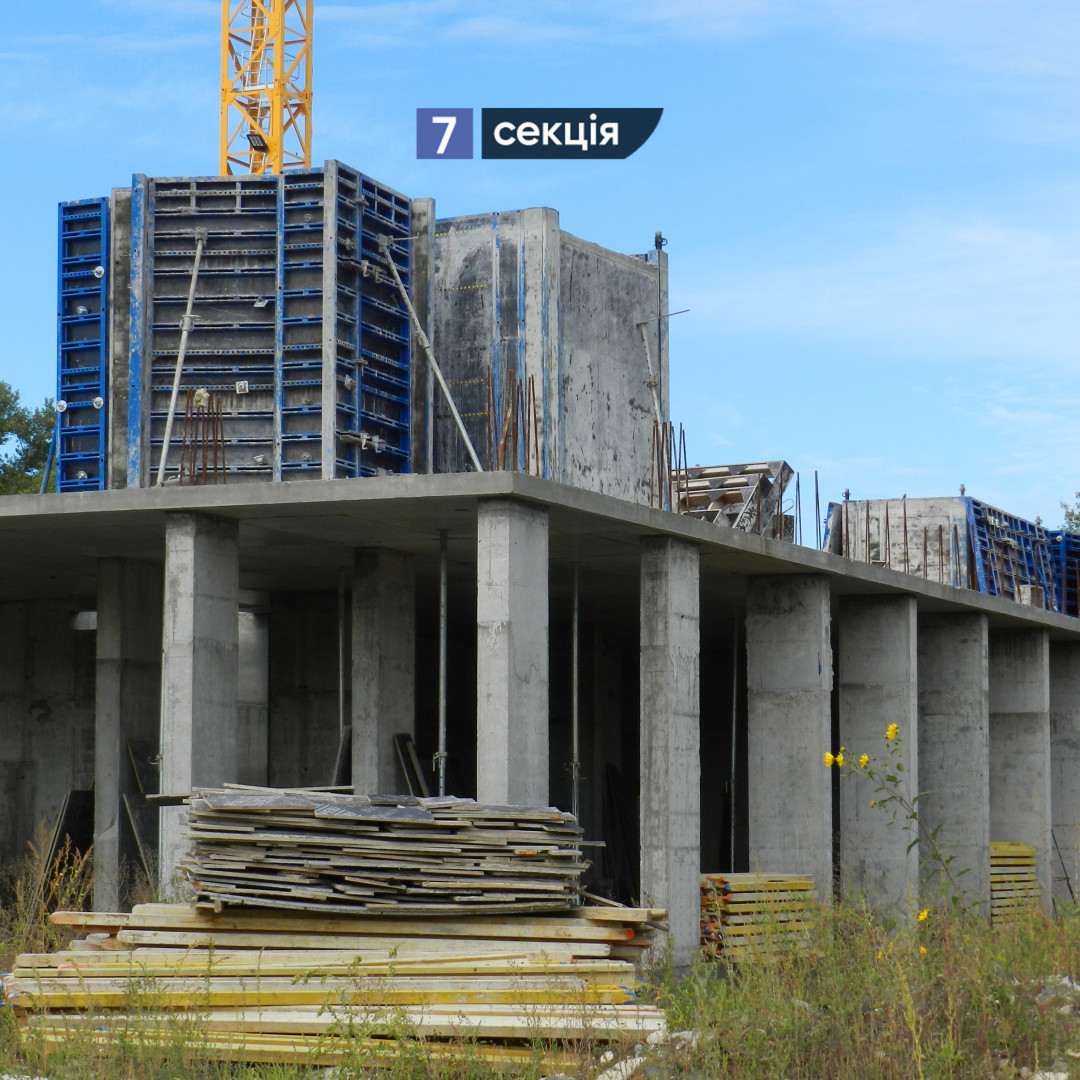

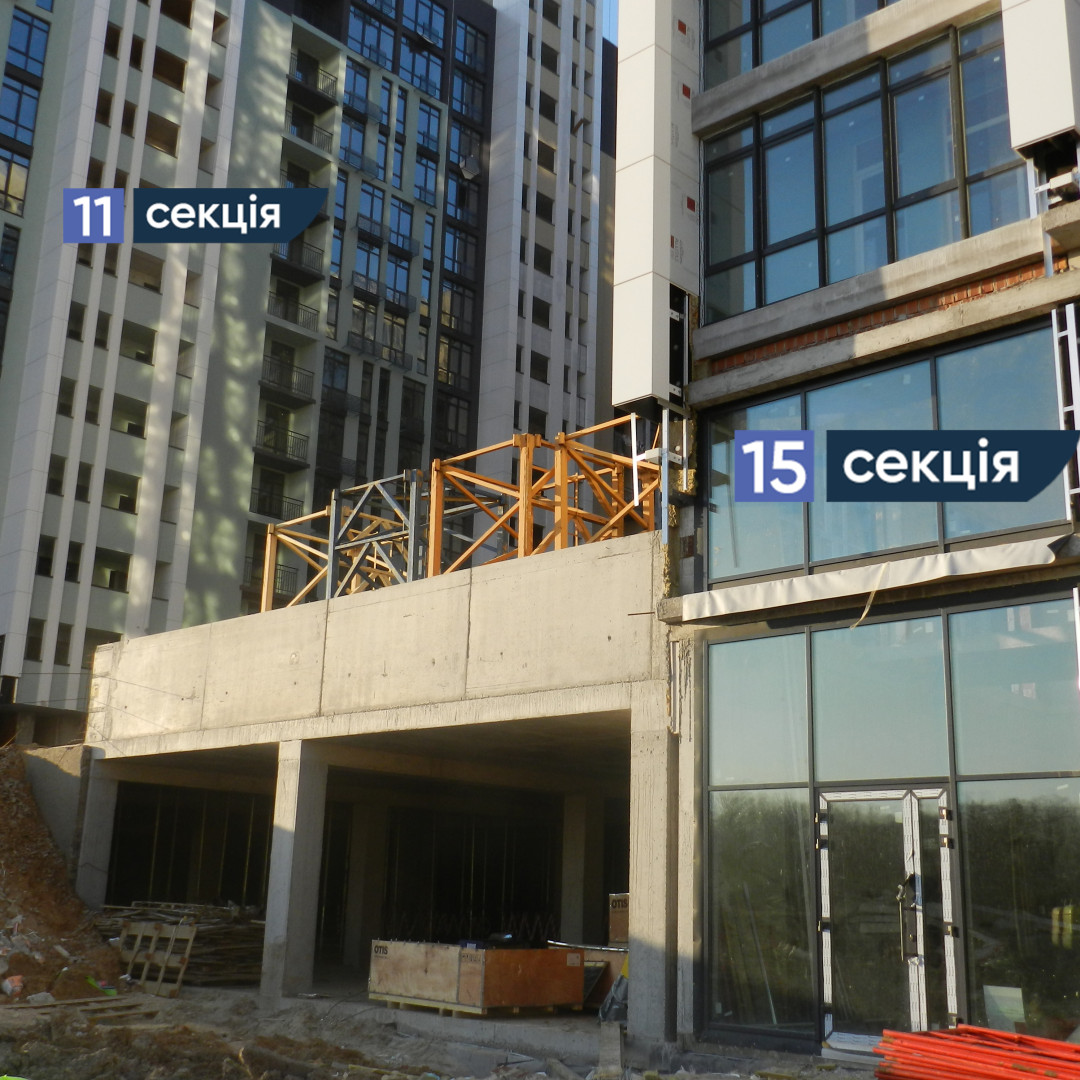

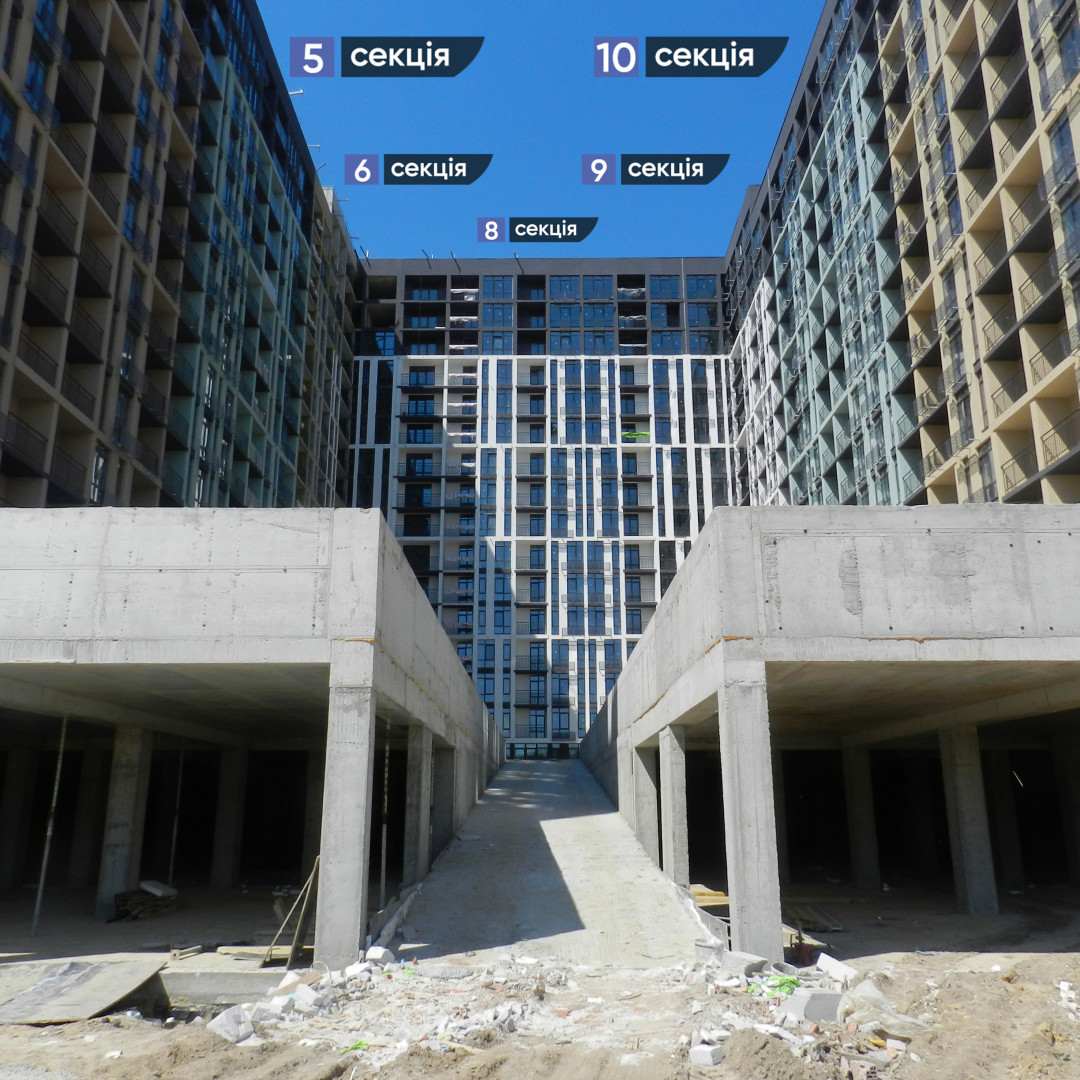

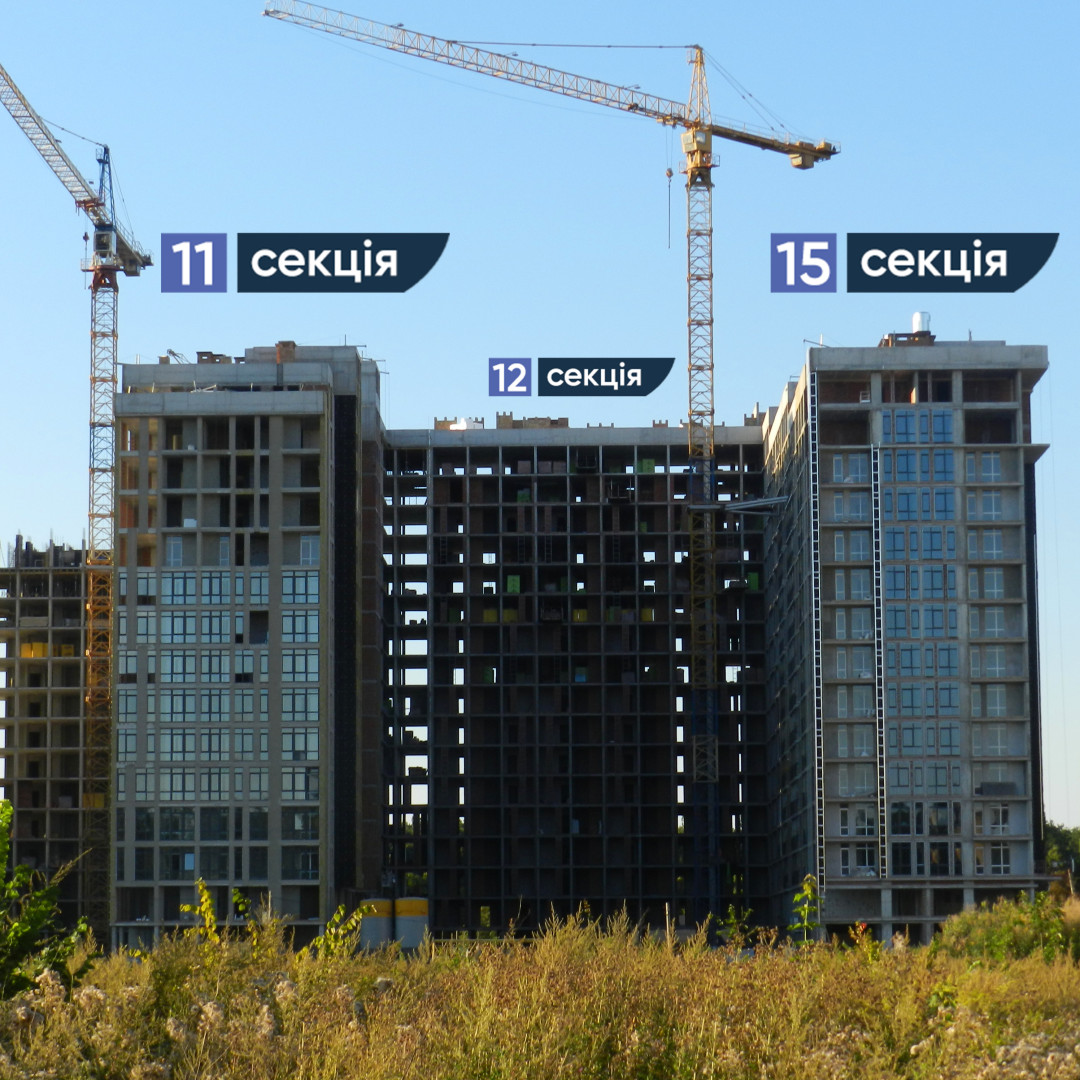

  • СЕКЦІЯ 11 - бетонування плити перекриття 6-го поверху

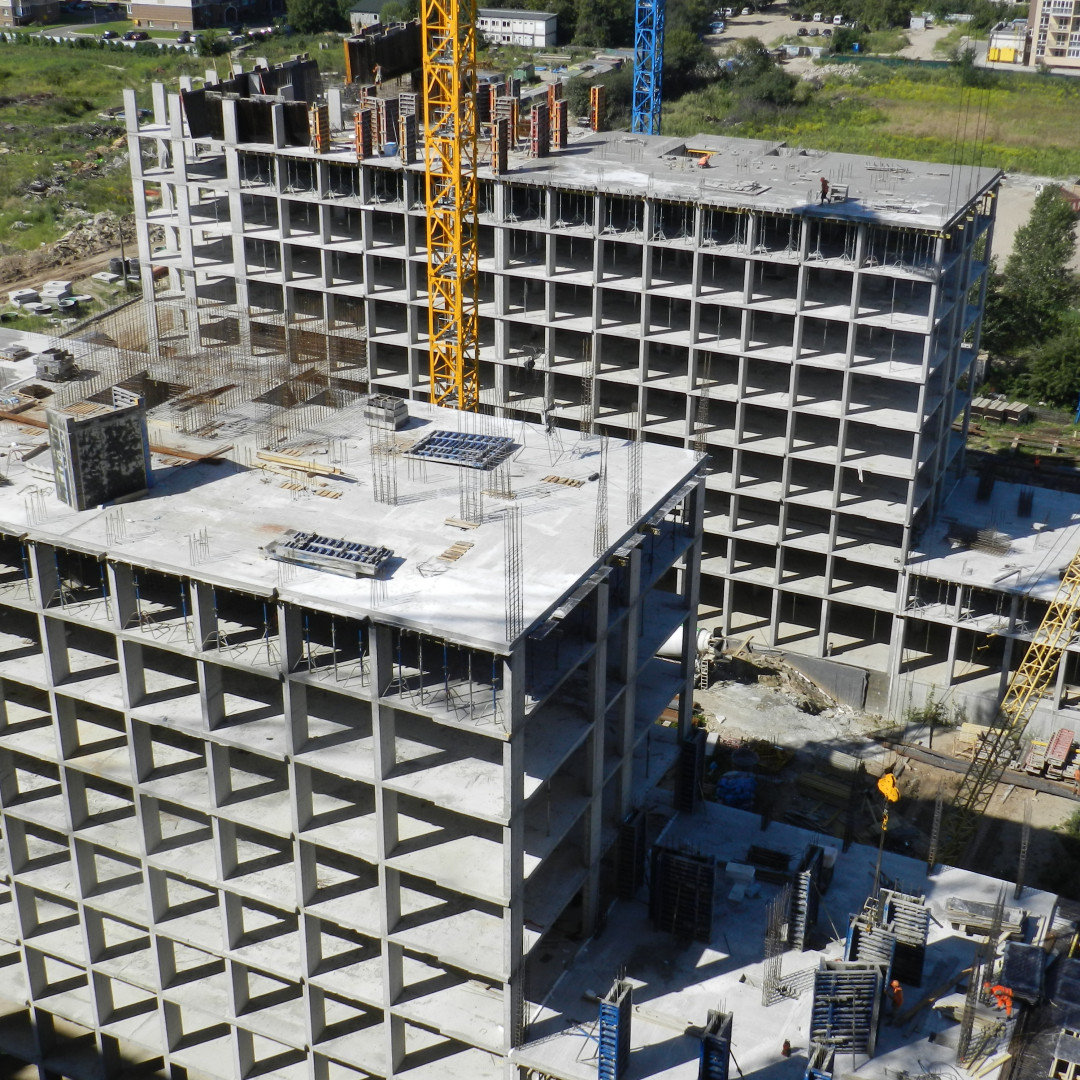

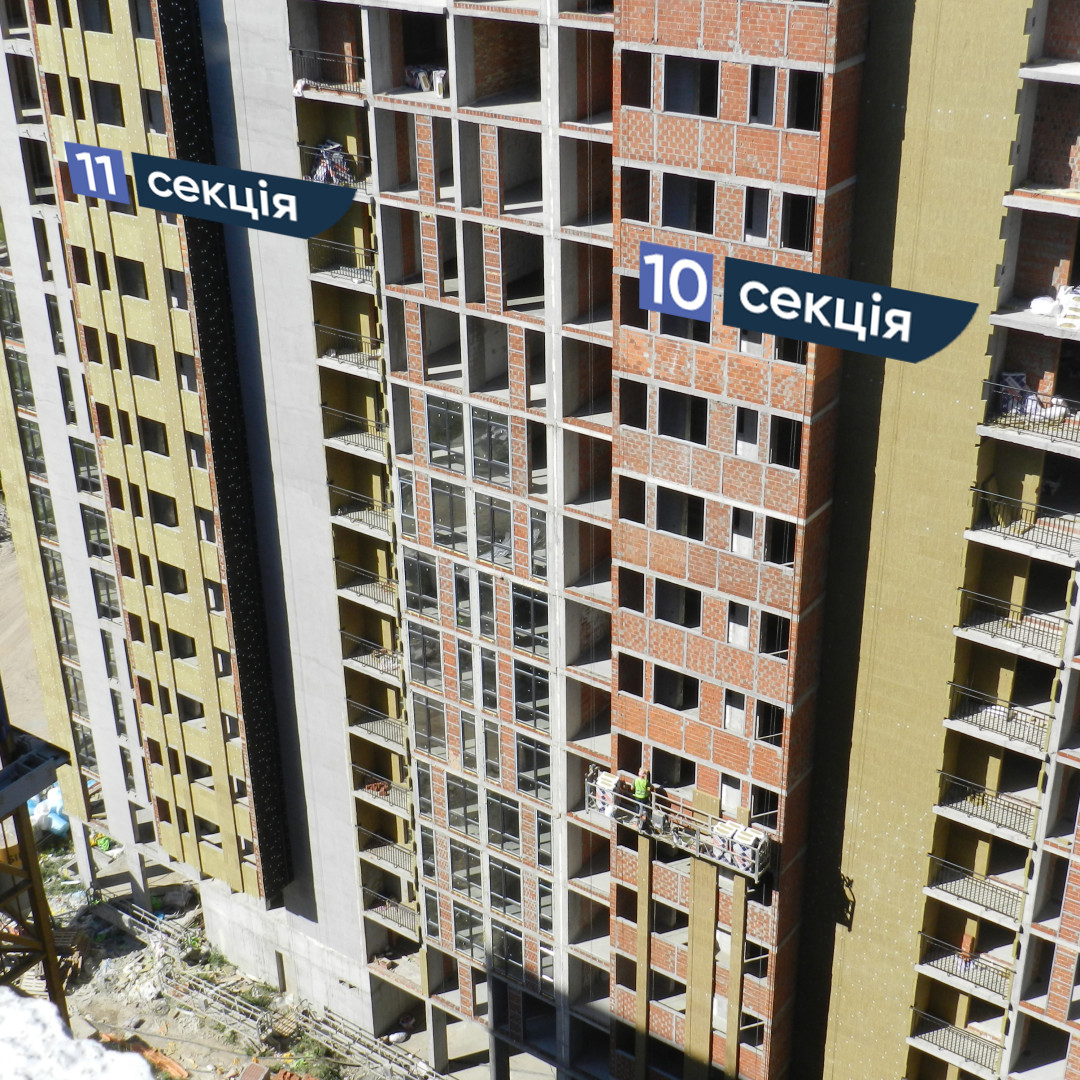

  • СЕКЦІЯ 10 - бетонування вертикалу 7-го поверху
  • СЕКЦІЯ 9 - влаштування пальового поля

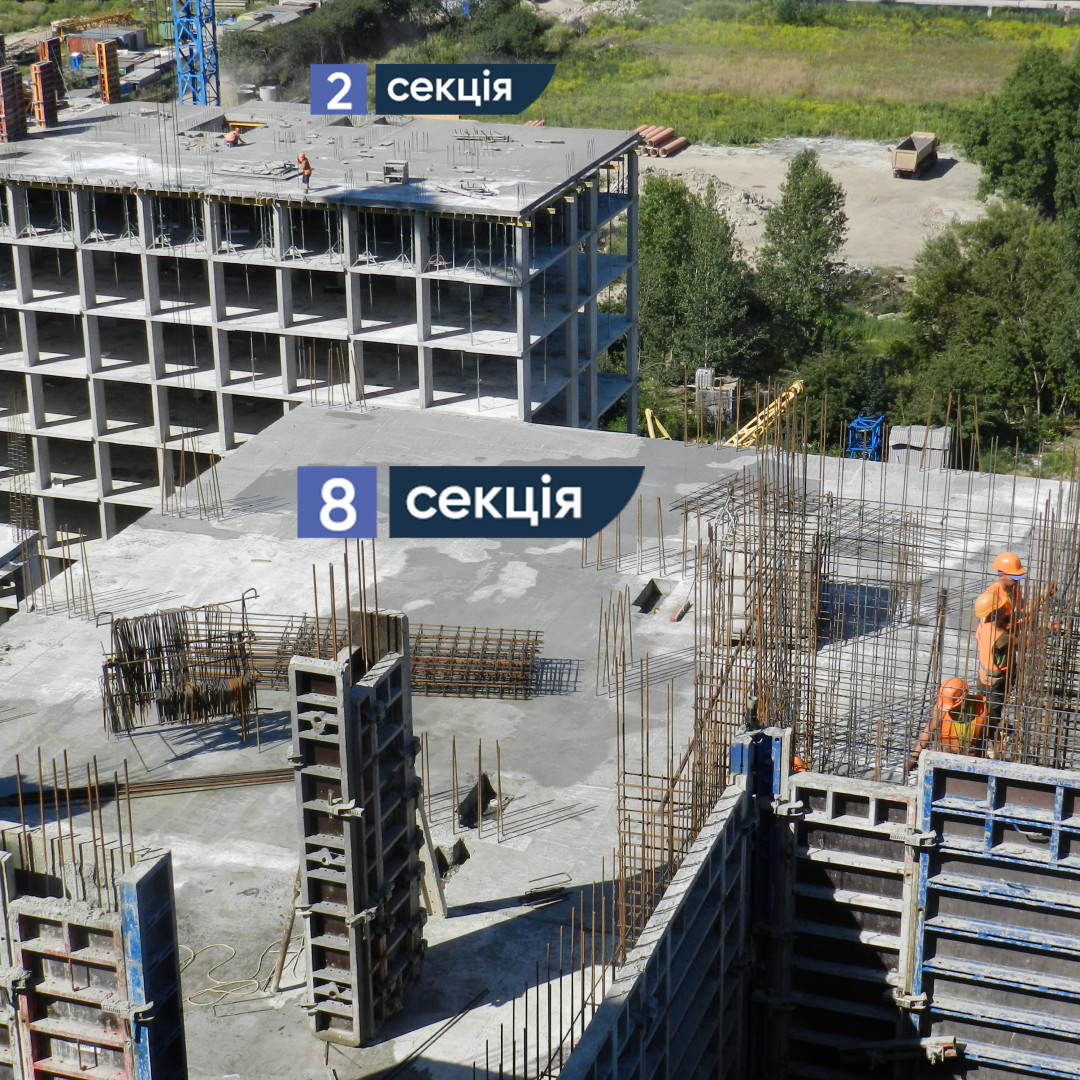

  • СЕКЦІЯ 8 - бетонування плити ростверку, підготовка до армування вертикалу підвалу

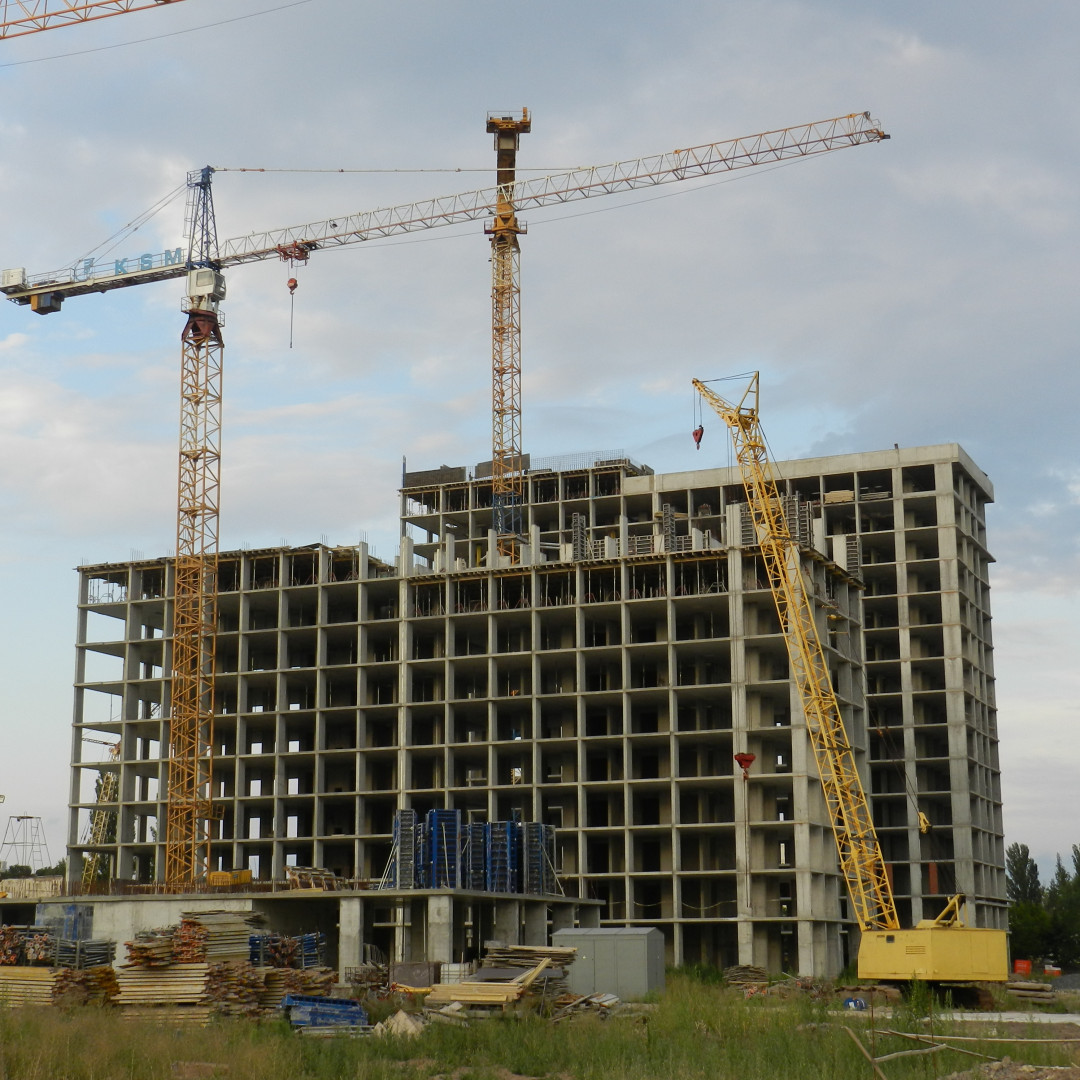

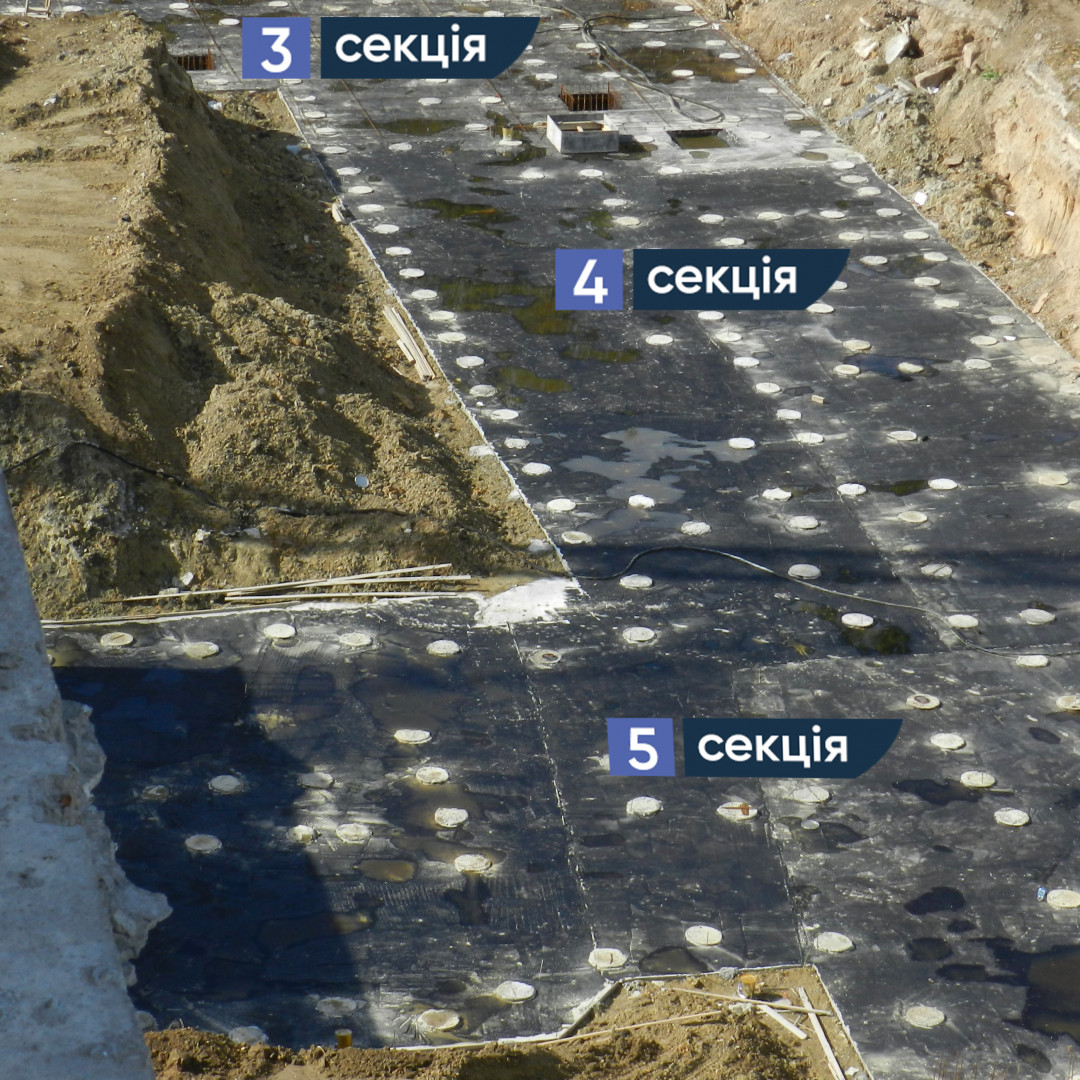

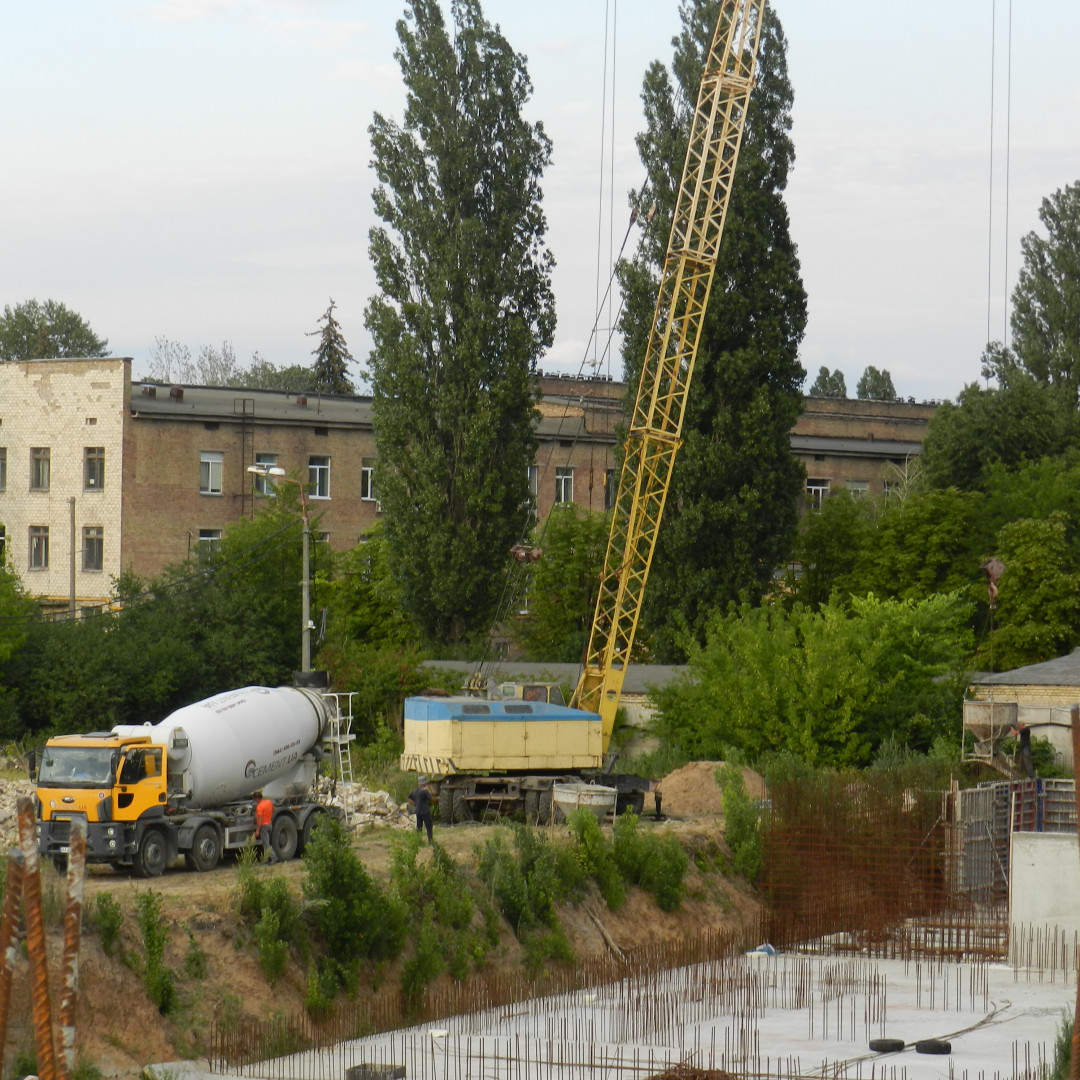

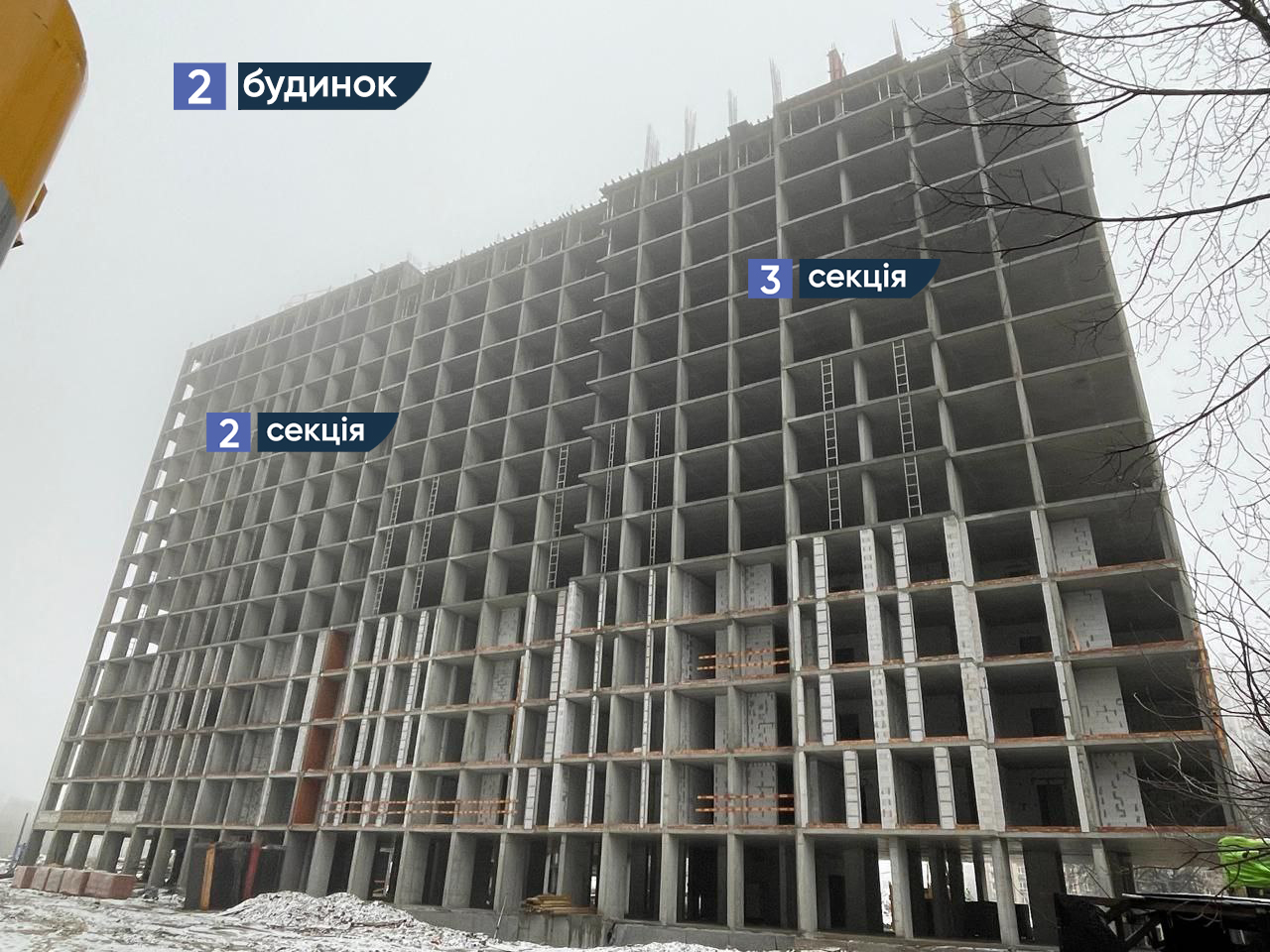

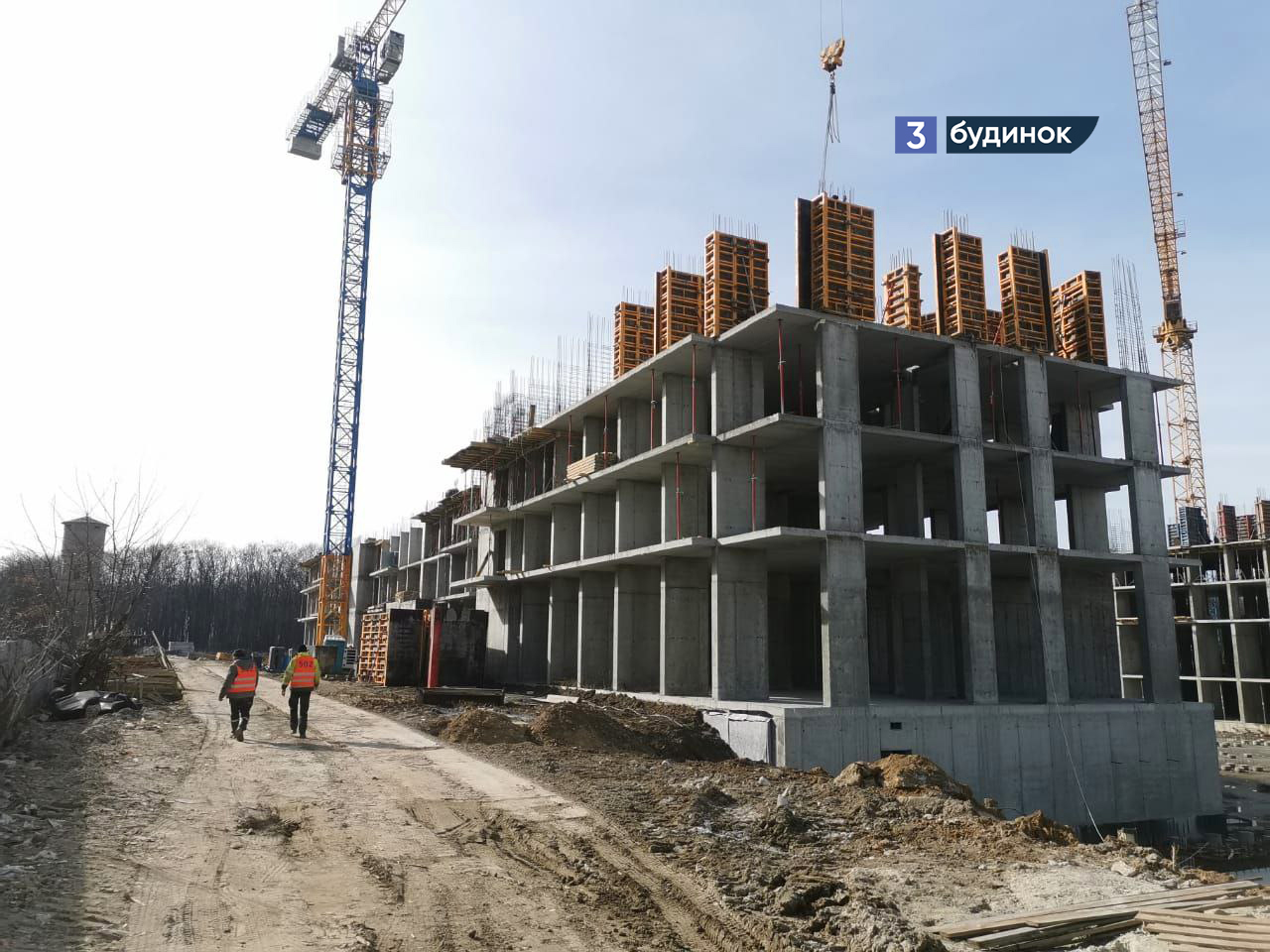

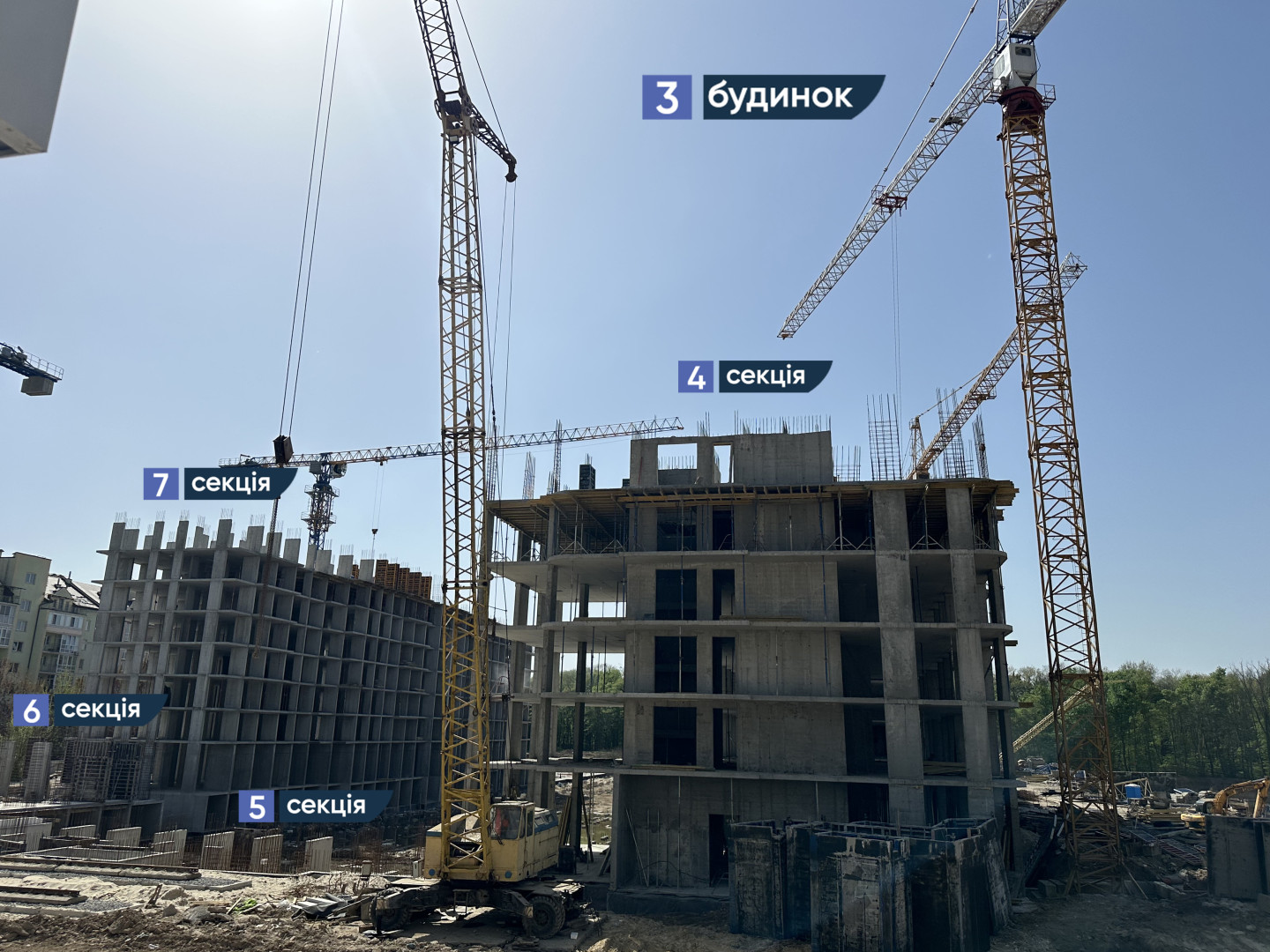

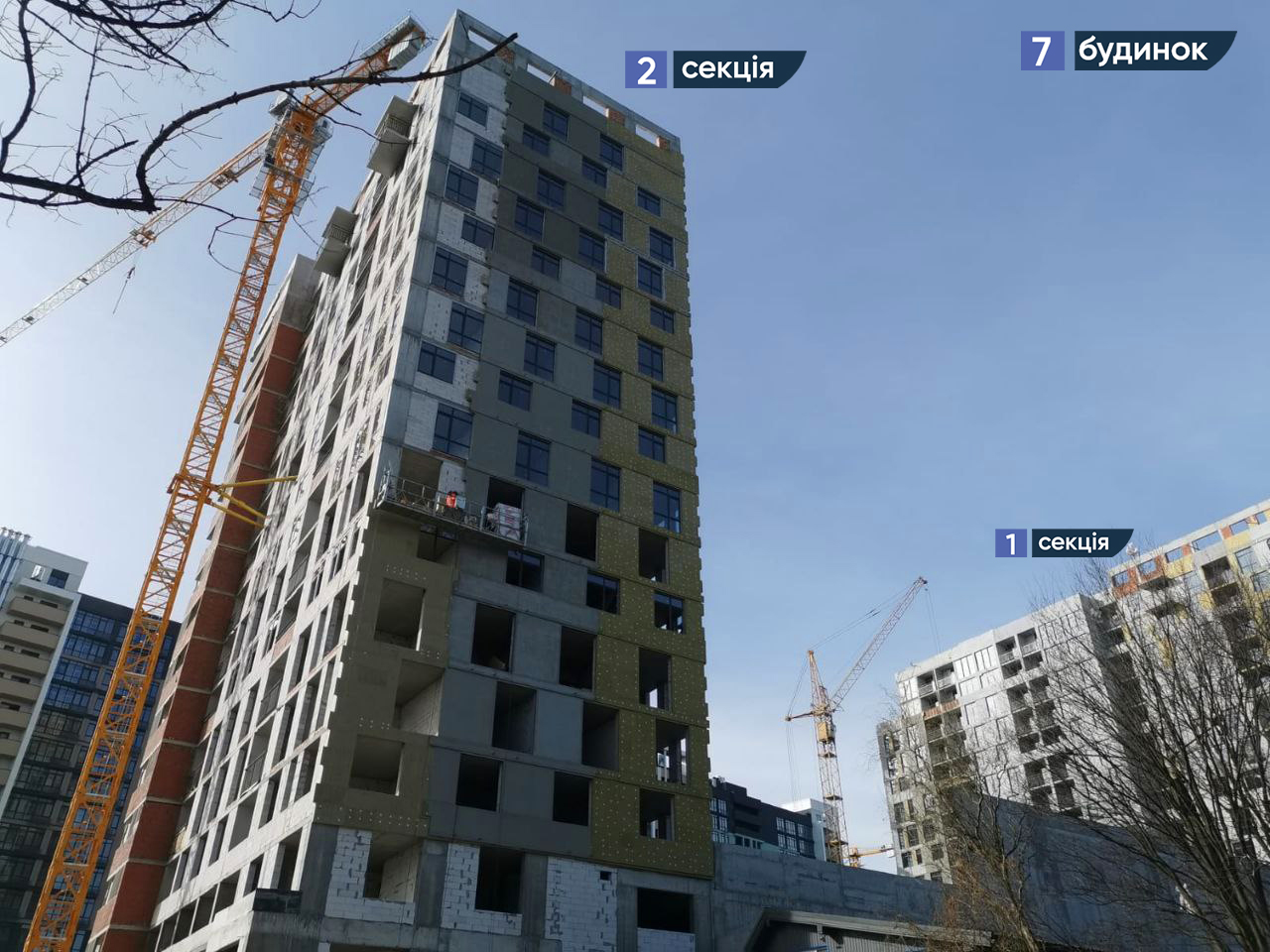

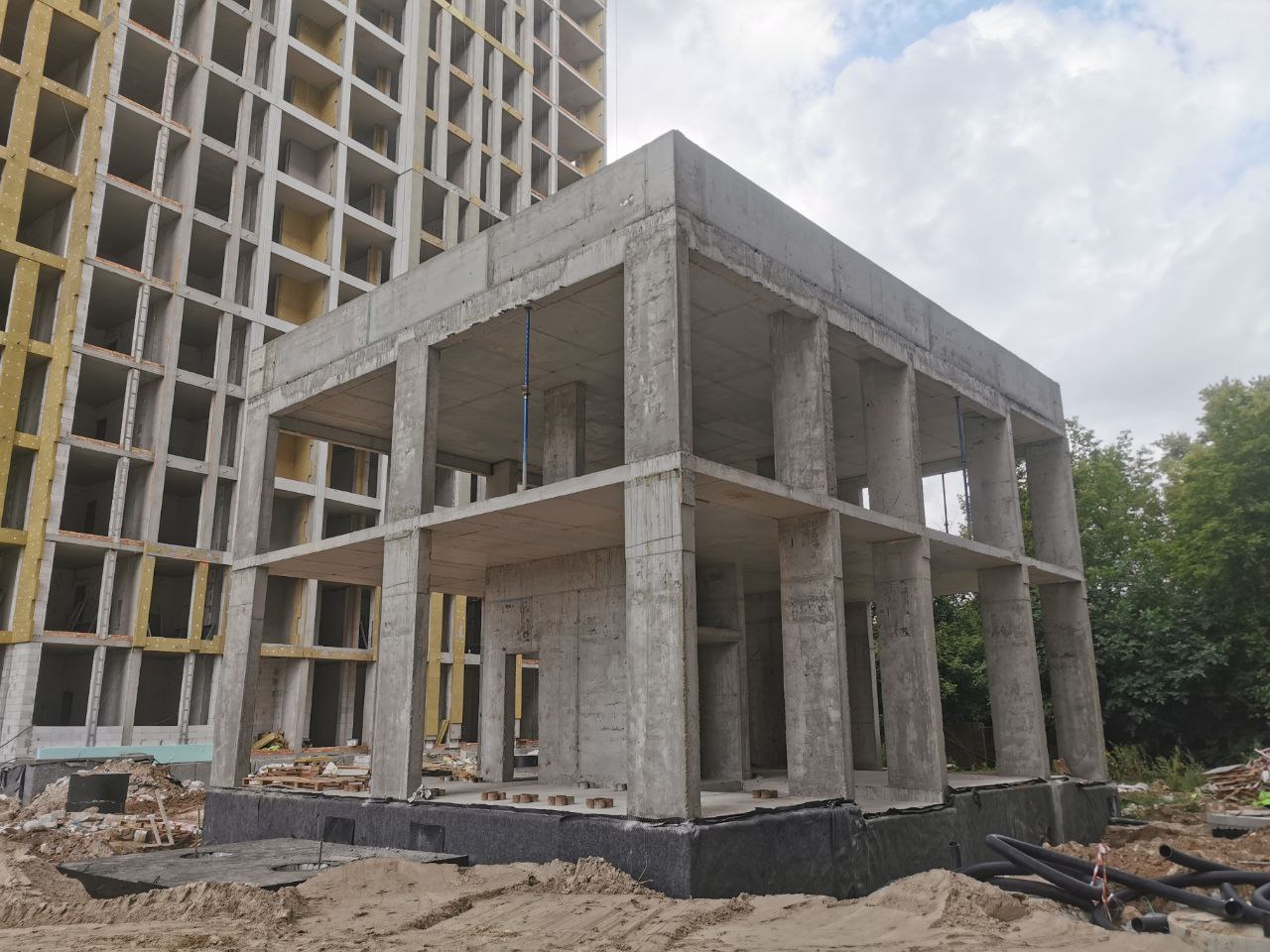

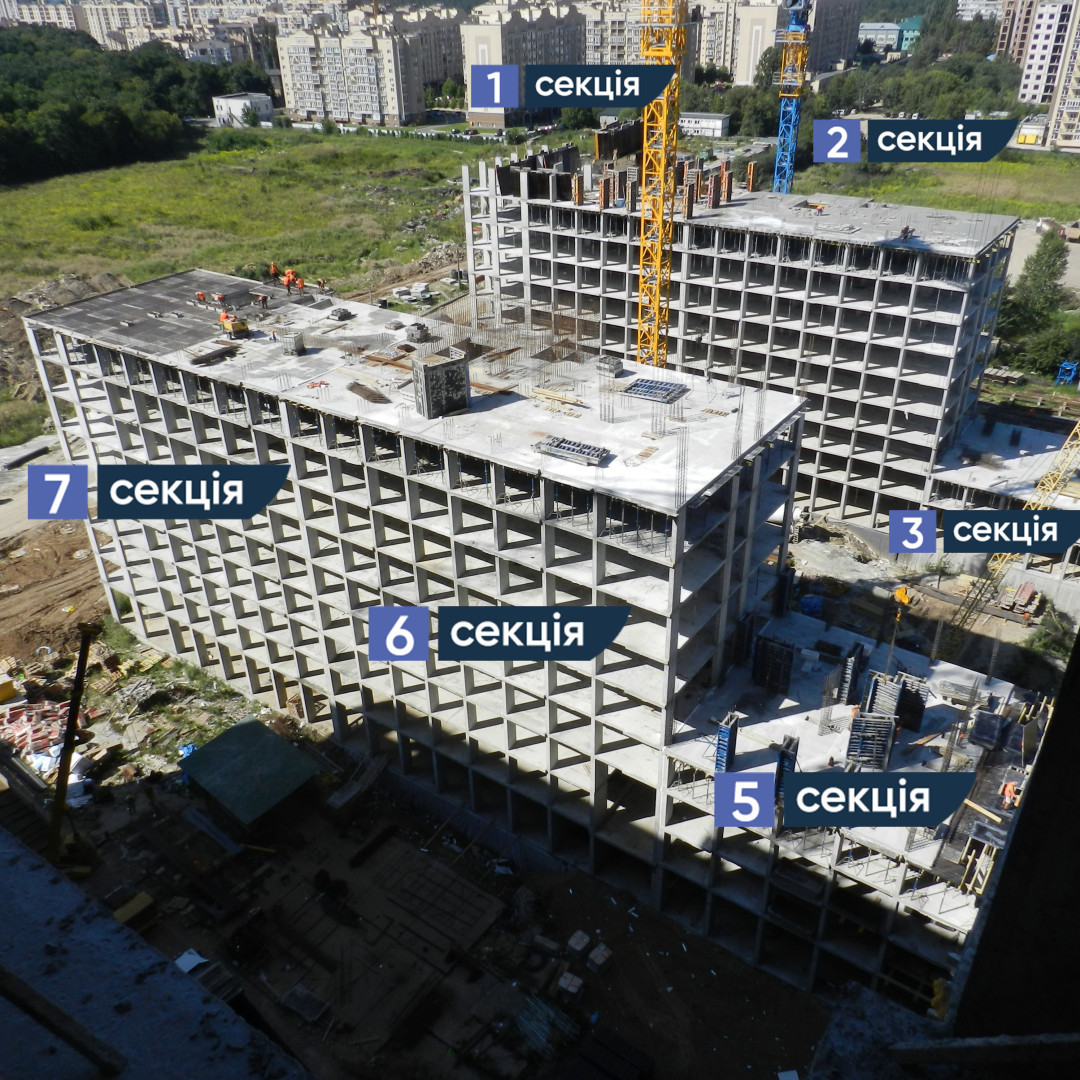

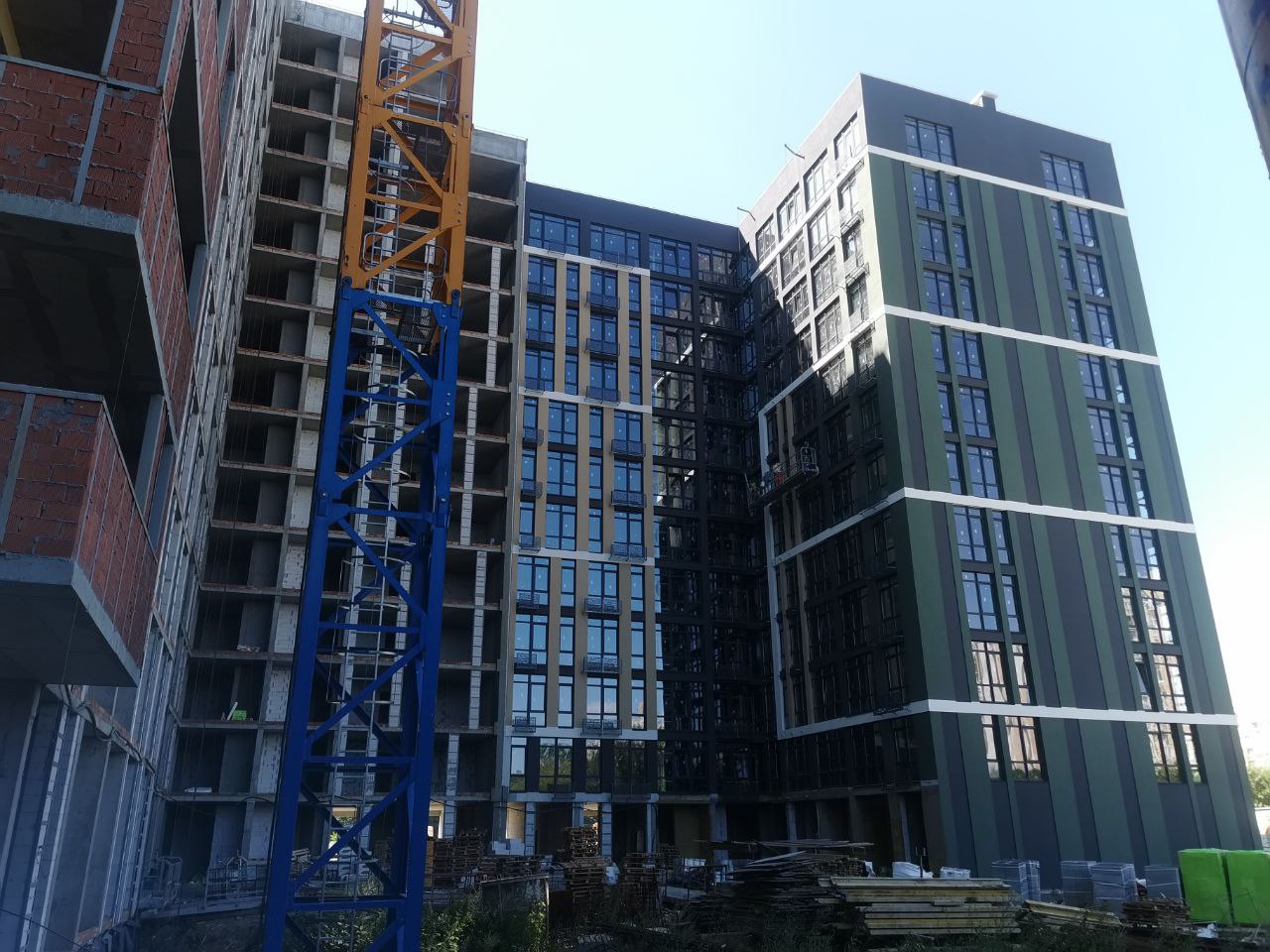

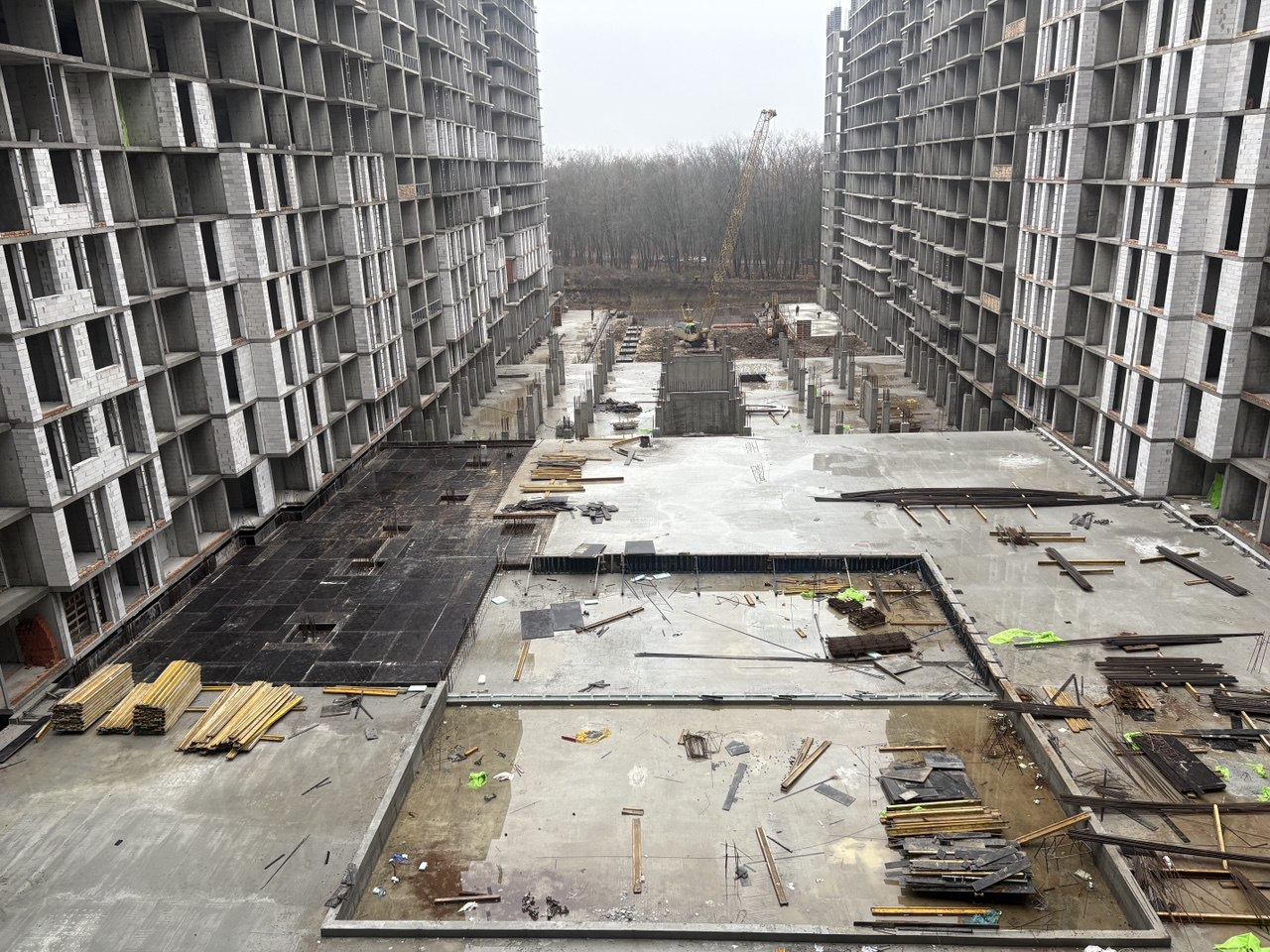

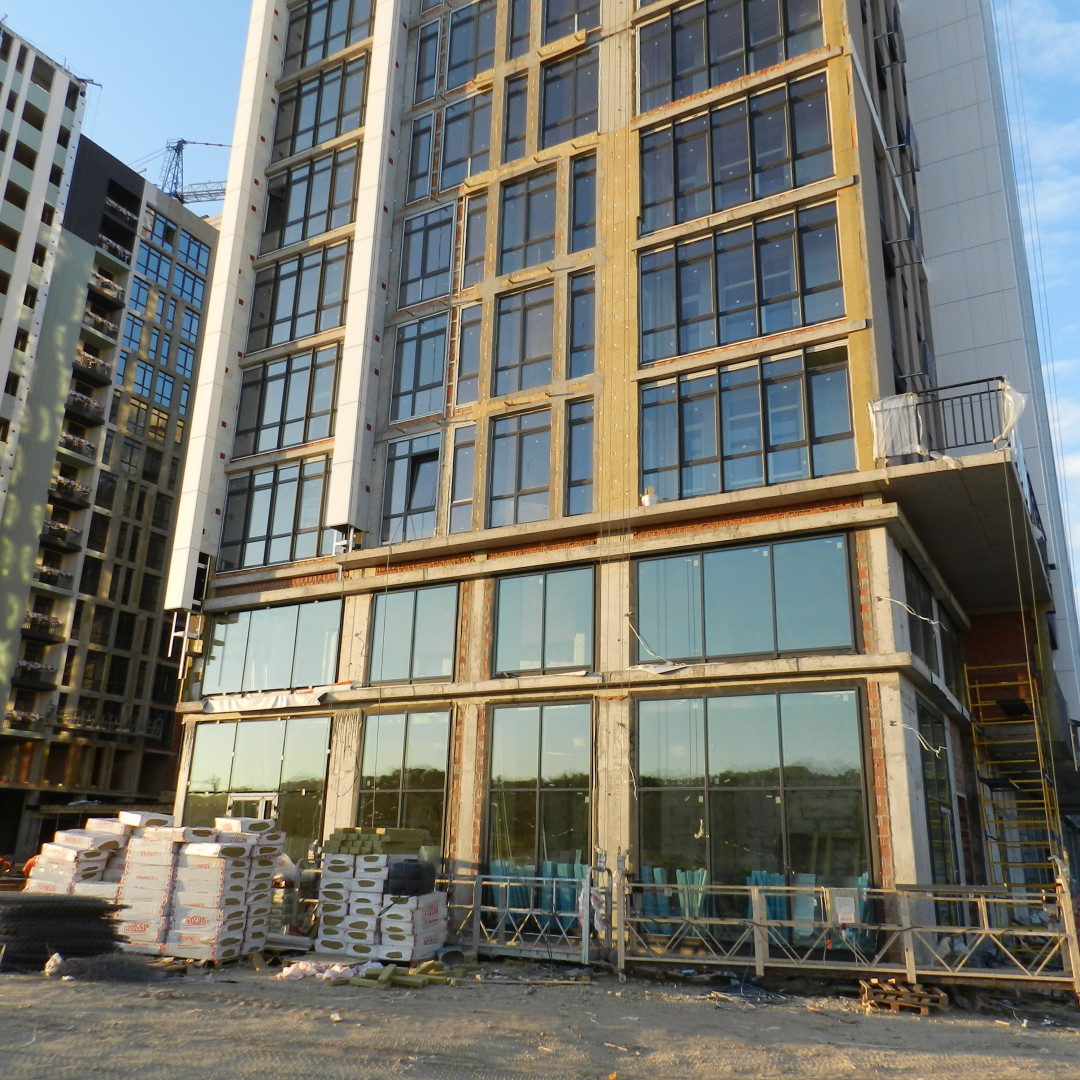

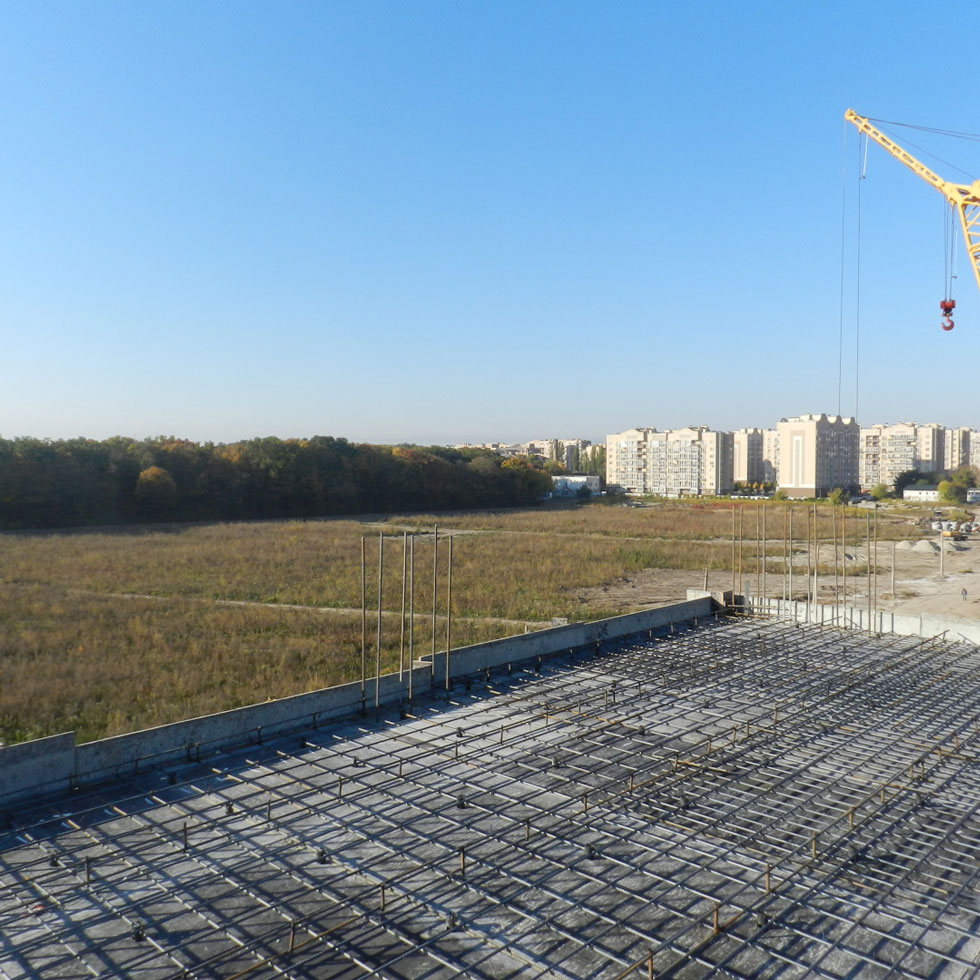

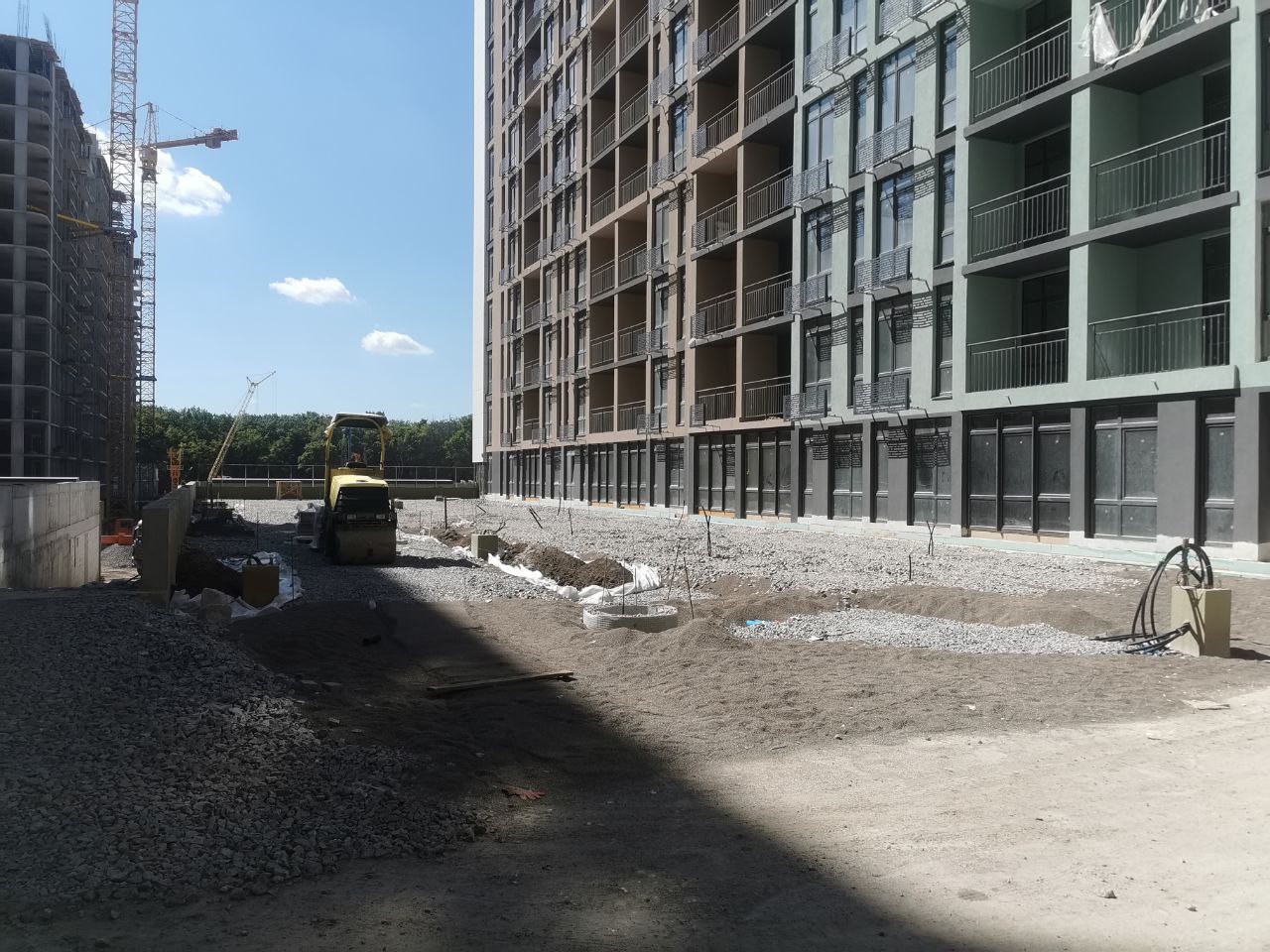

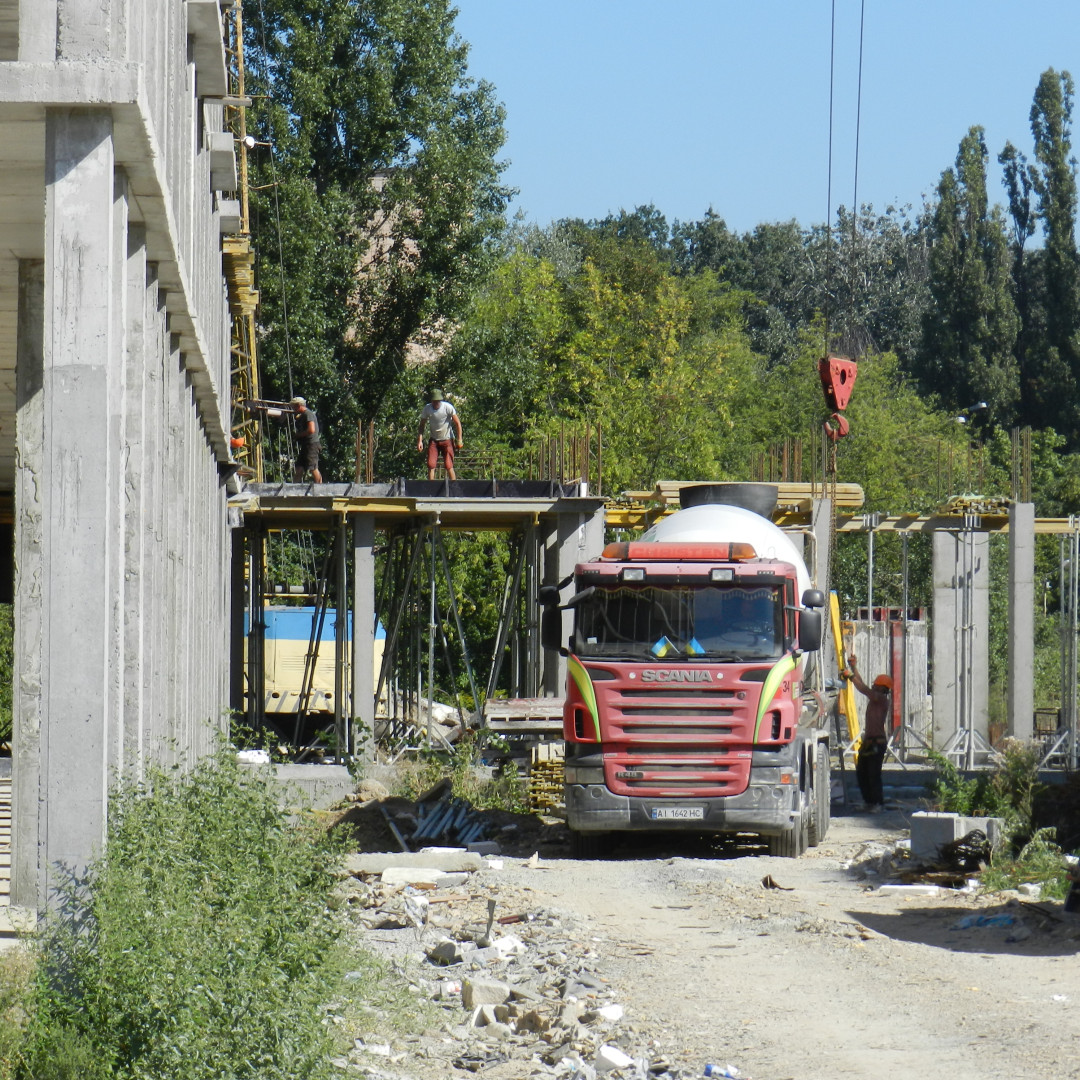

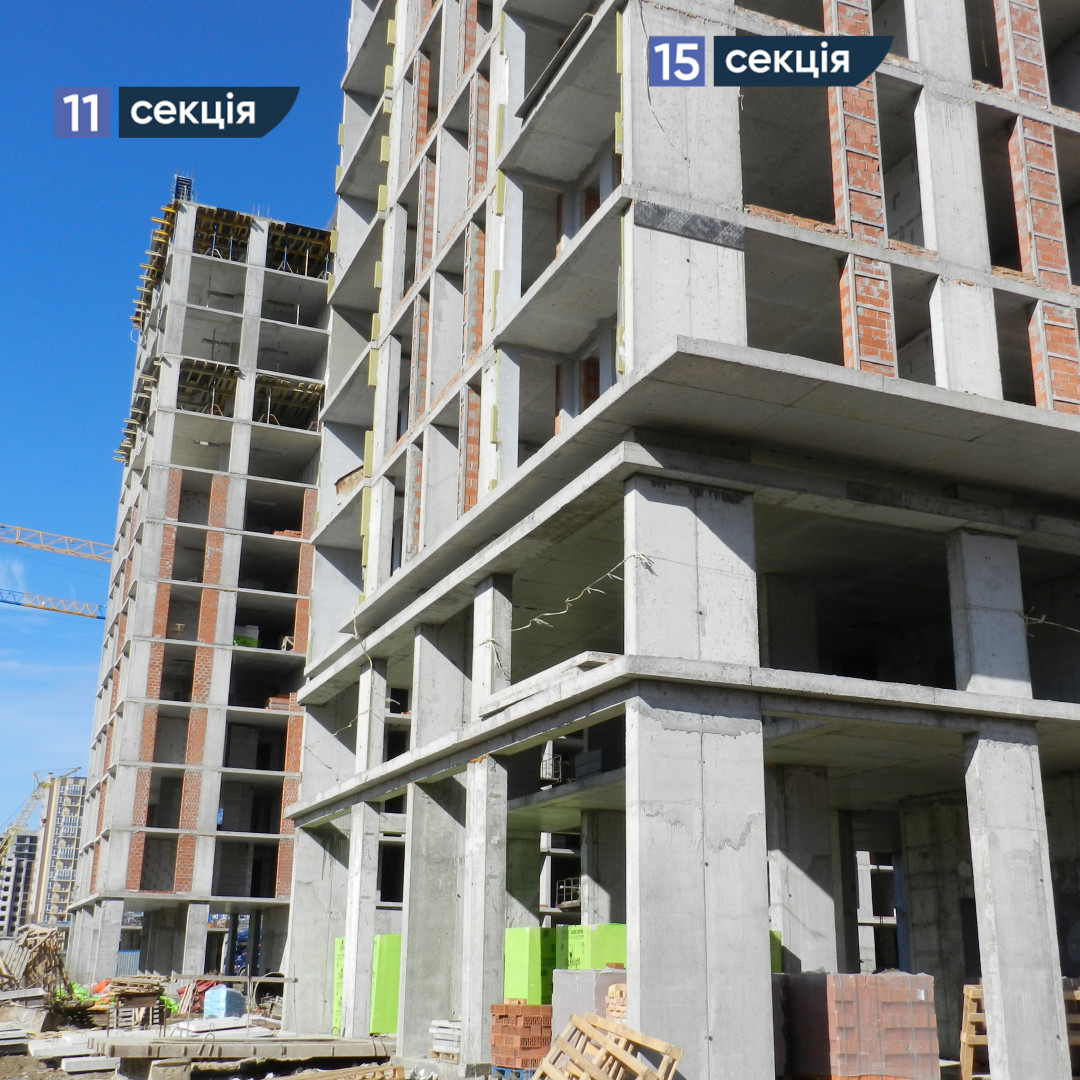

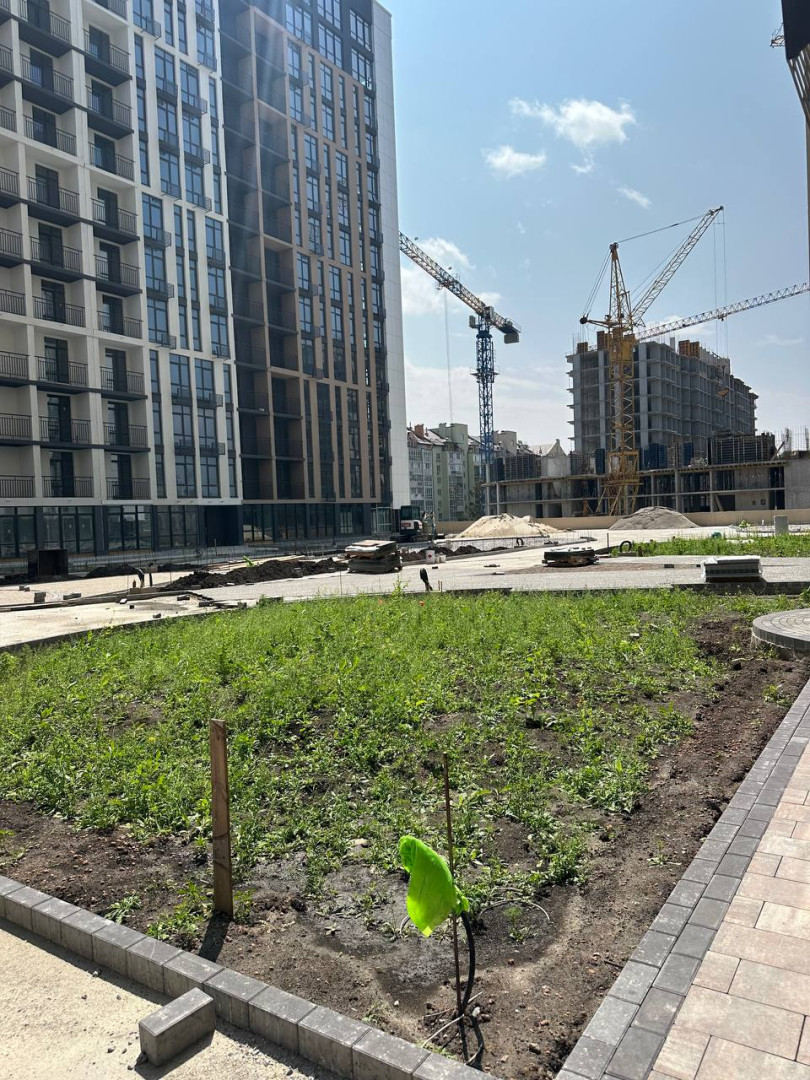

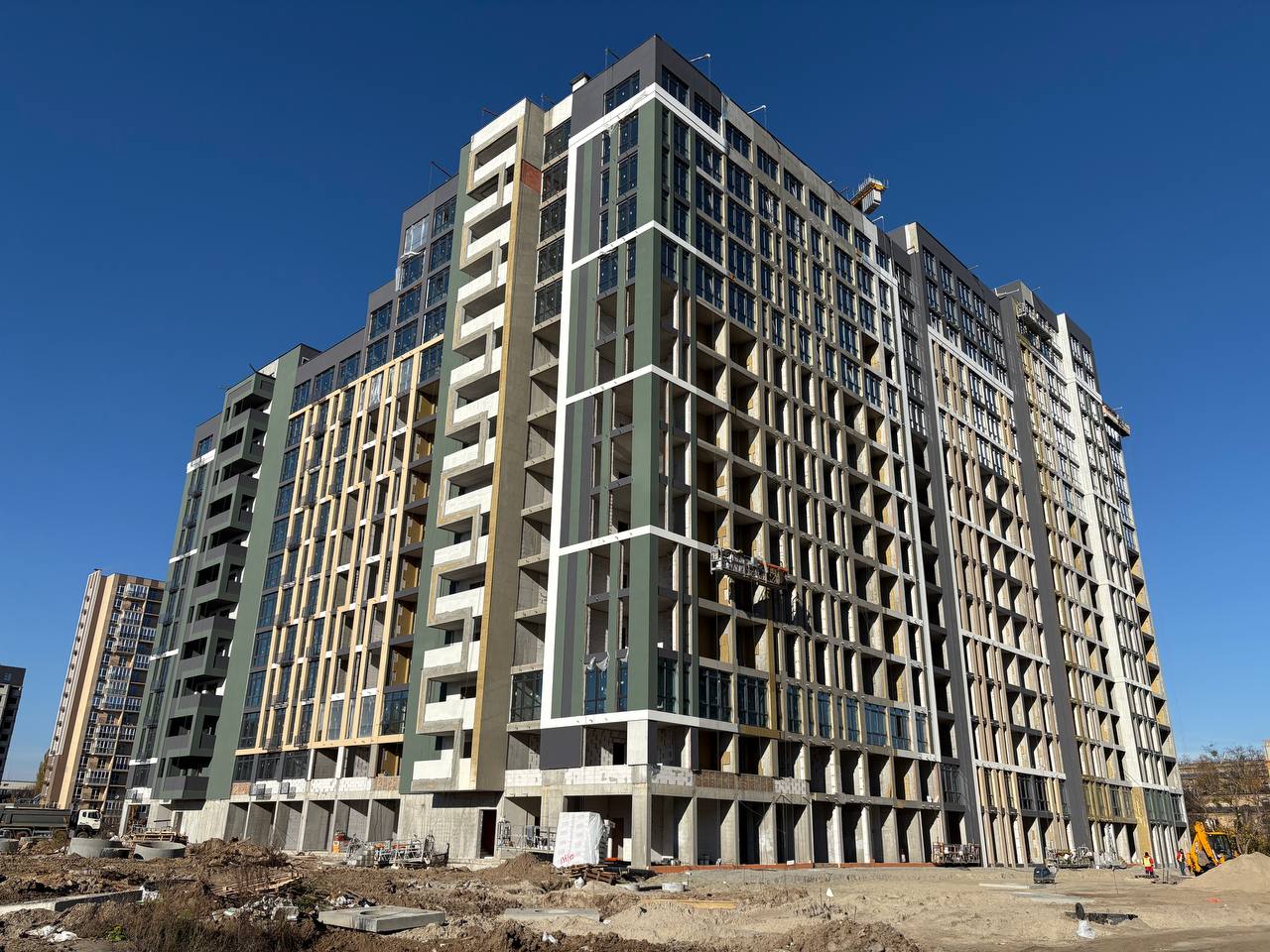

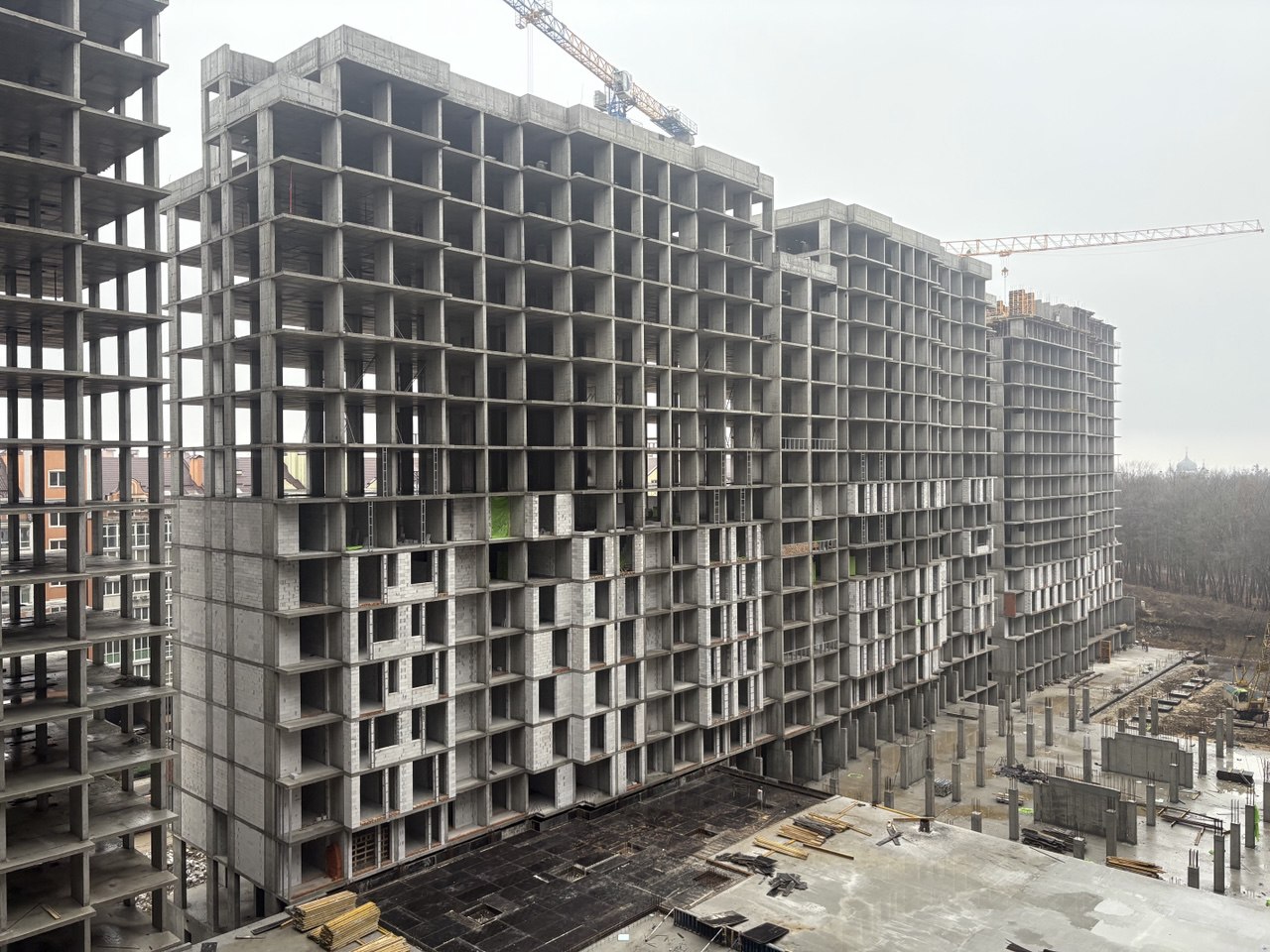

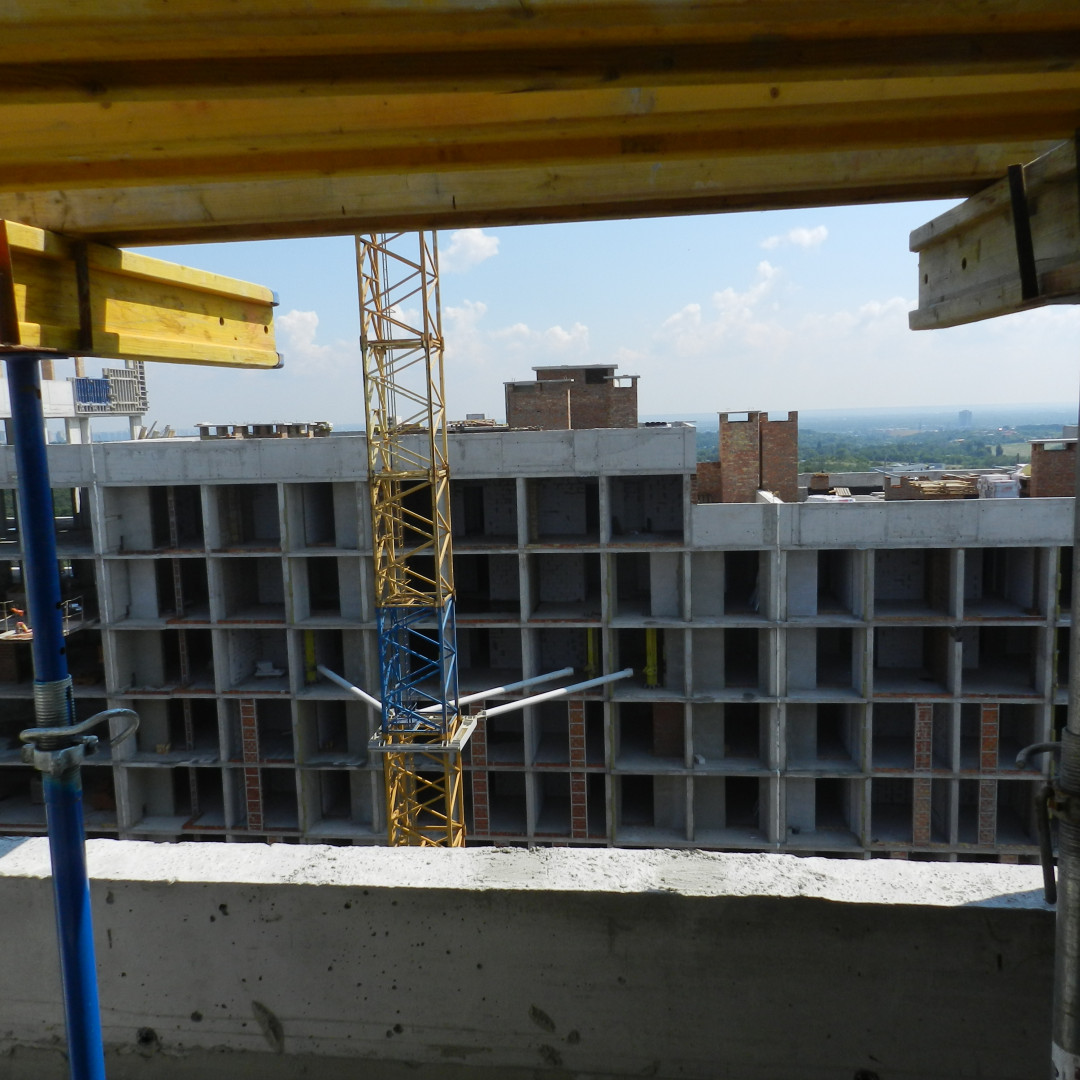

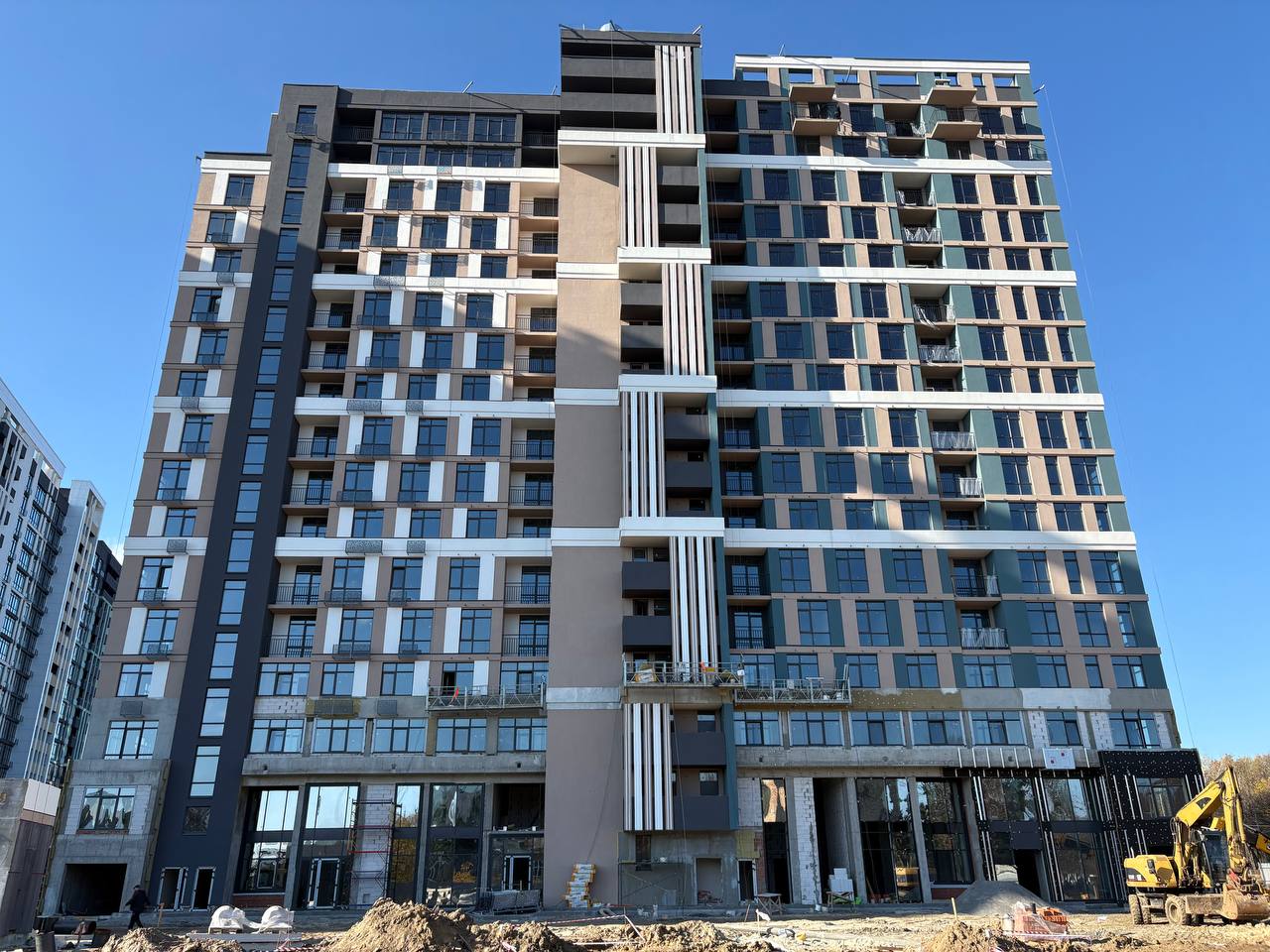

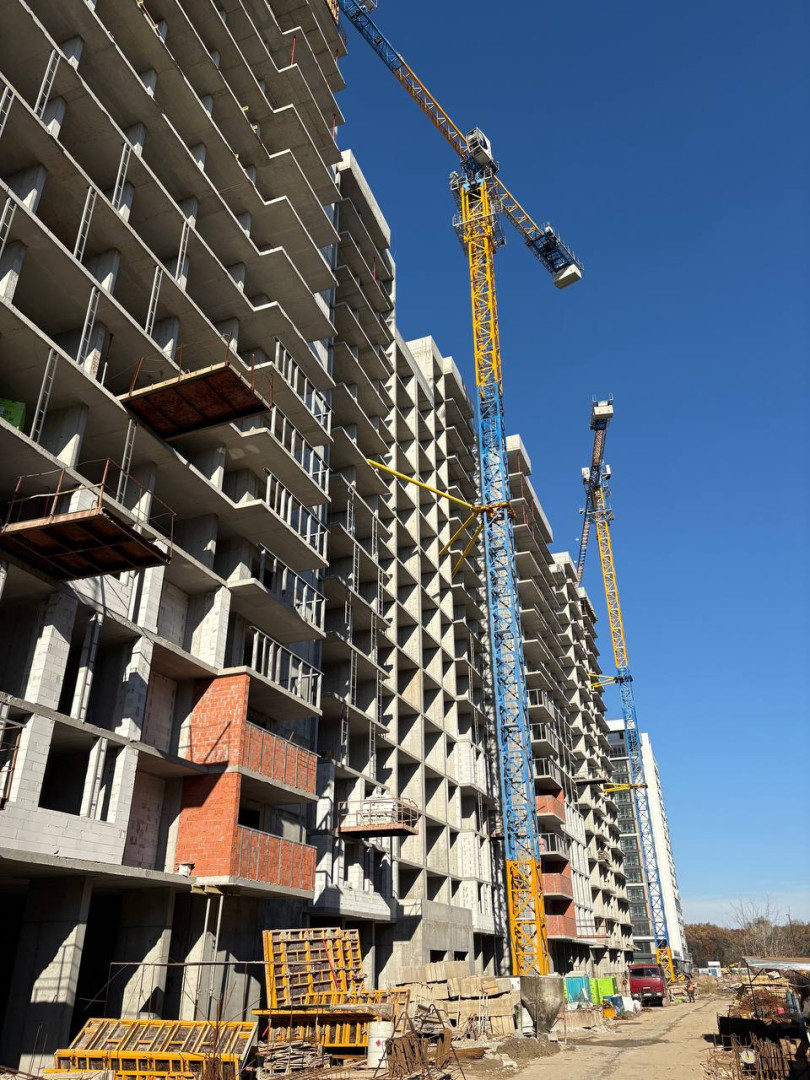

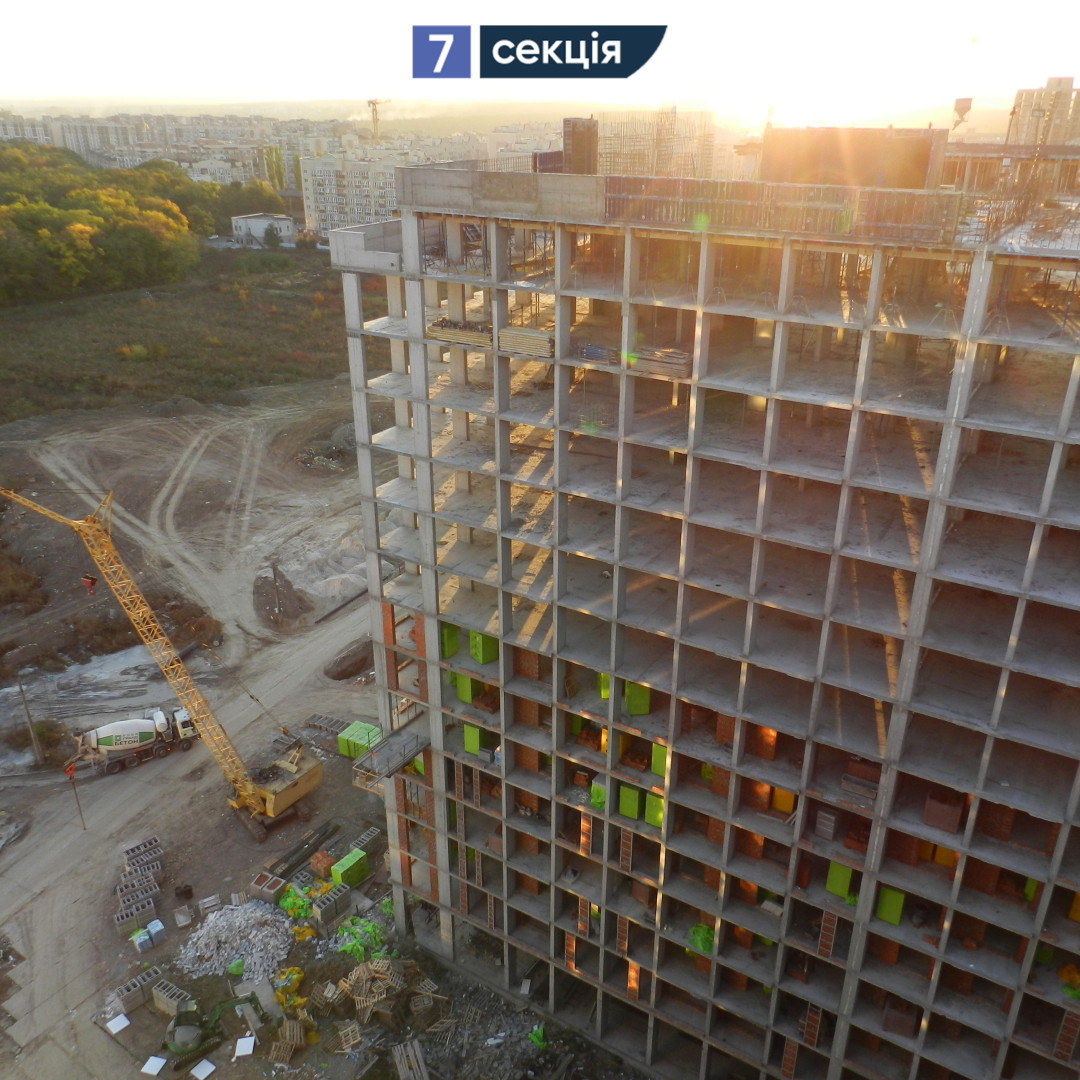

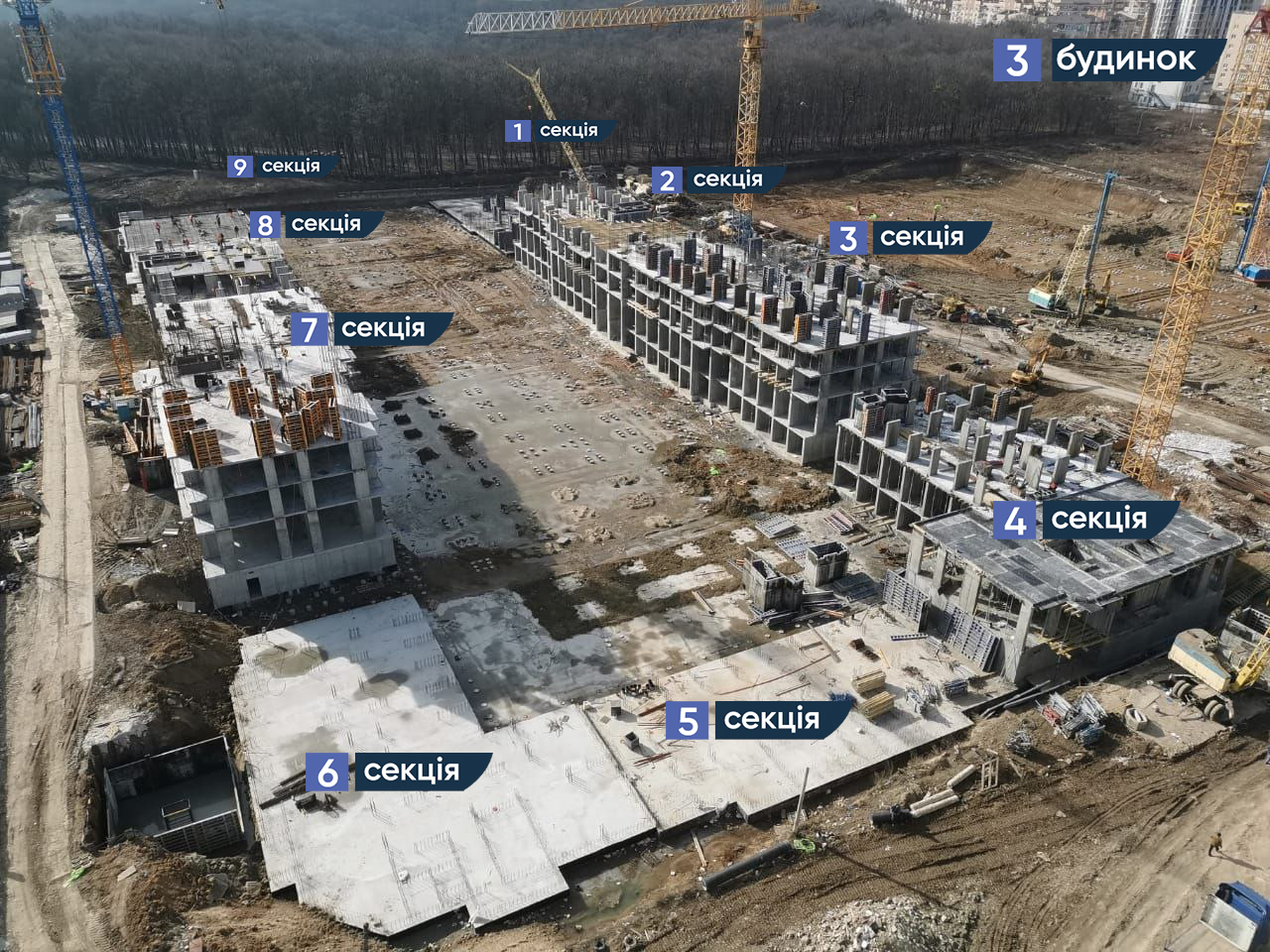

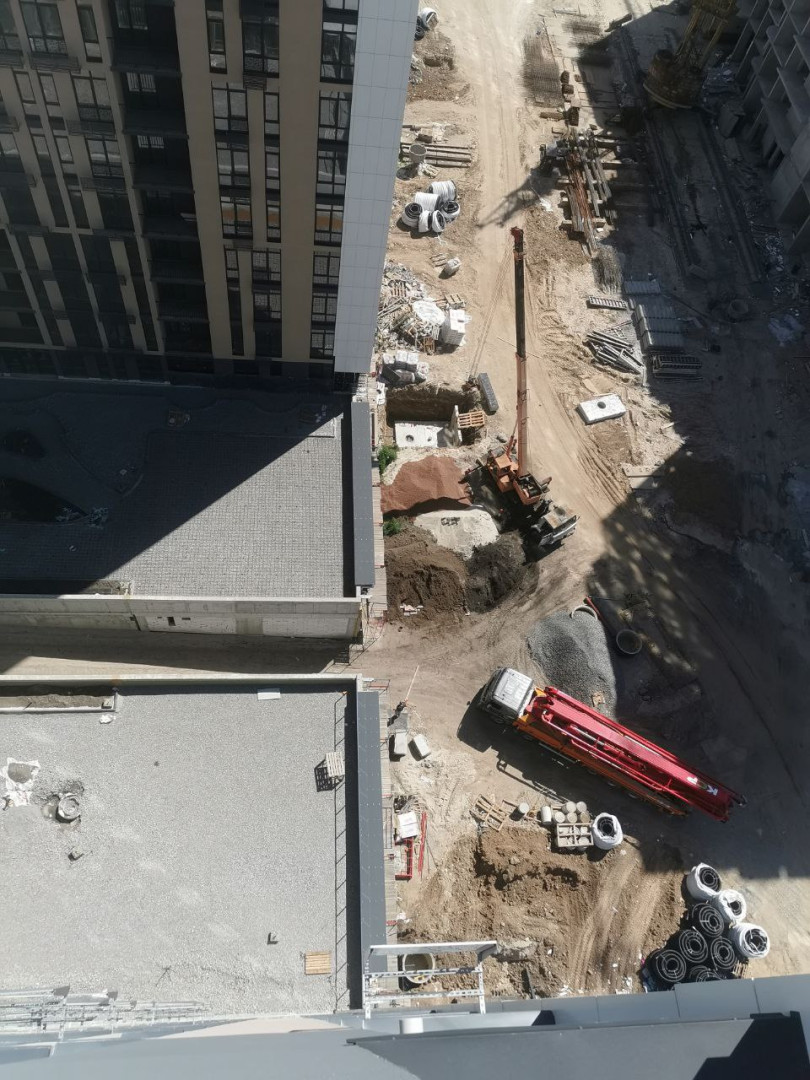

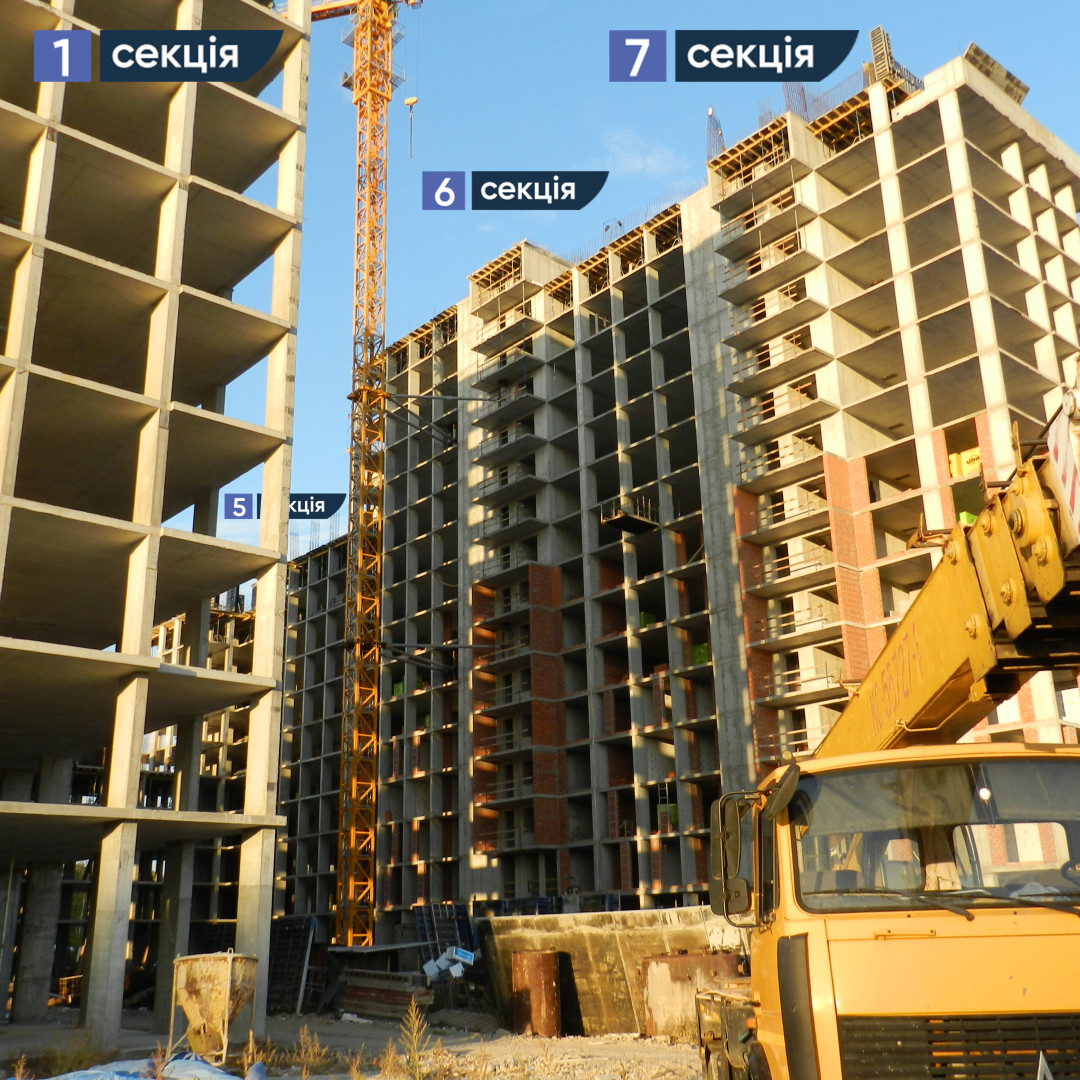

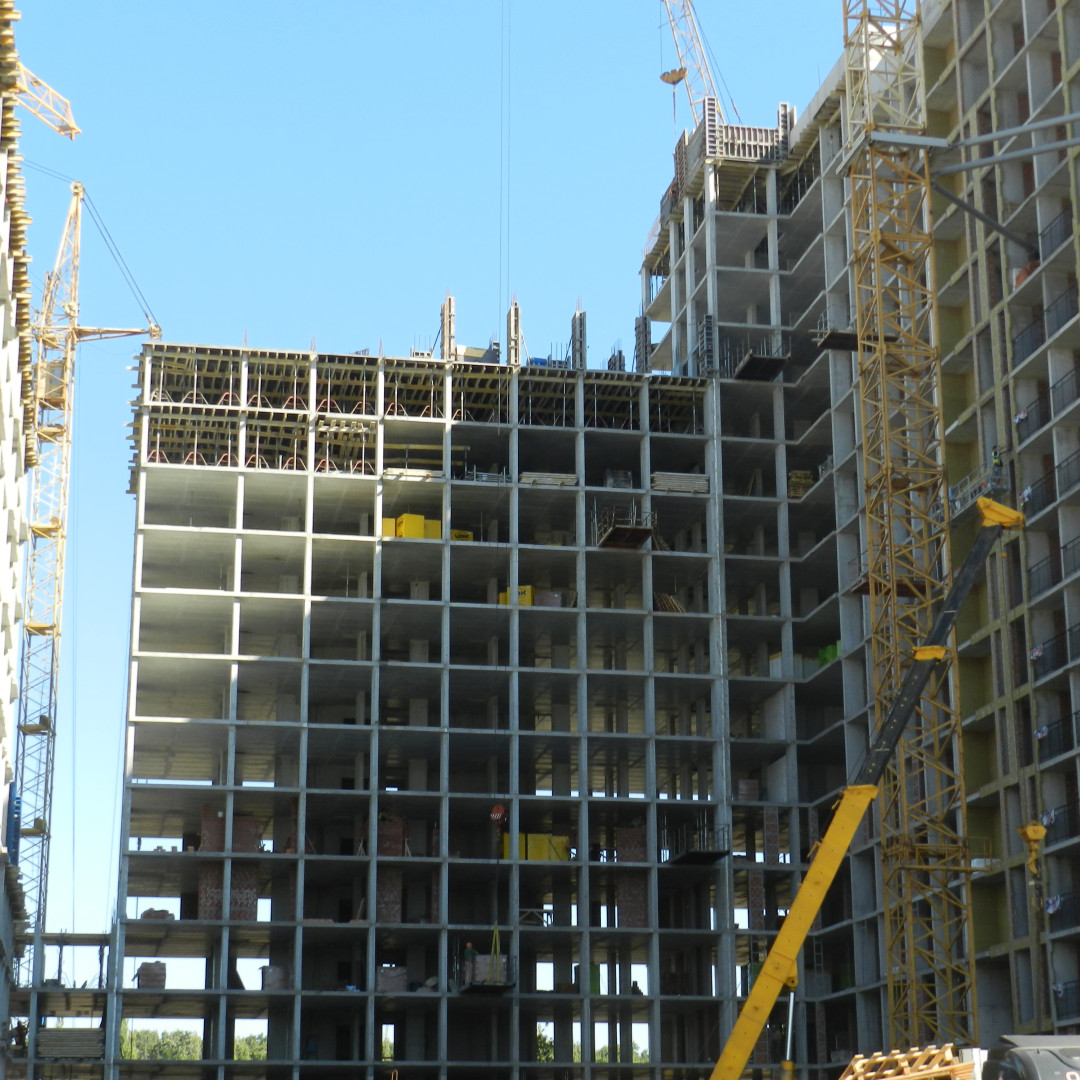

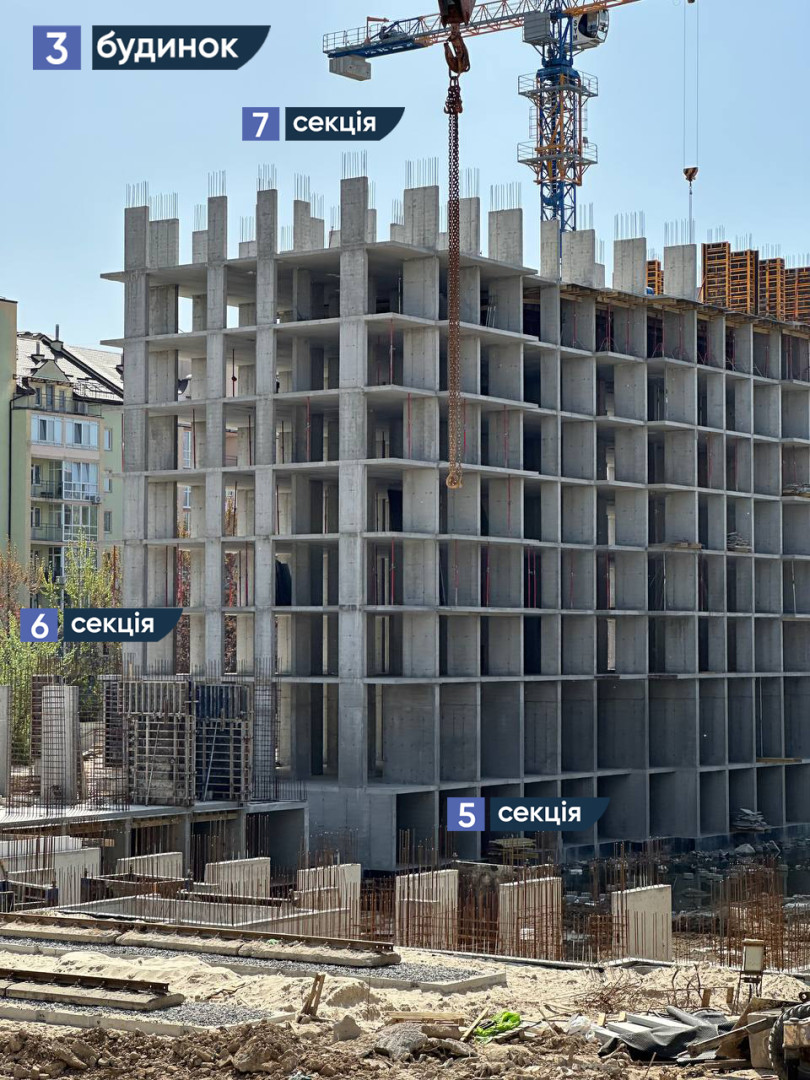

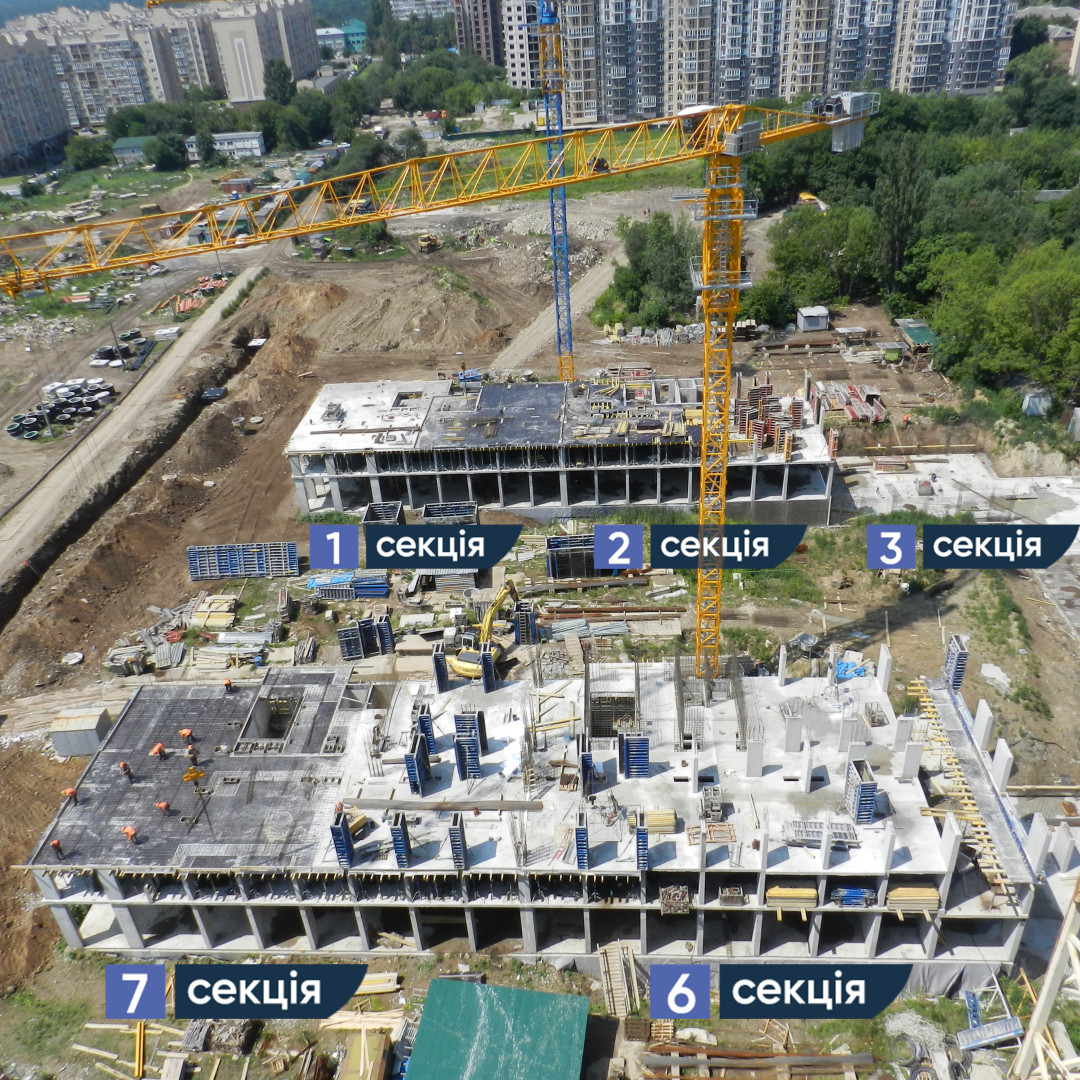

  • СЕКЦІЇ 1-2, 6-7 - фундамент завершений, підготовка до монолітних робіт

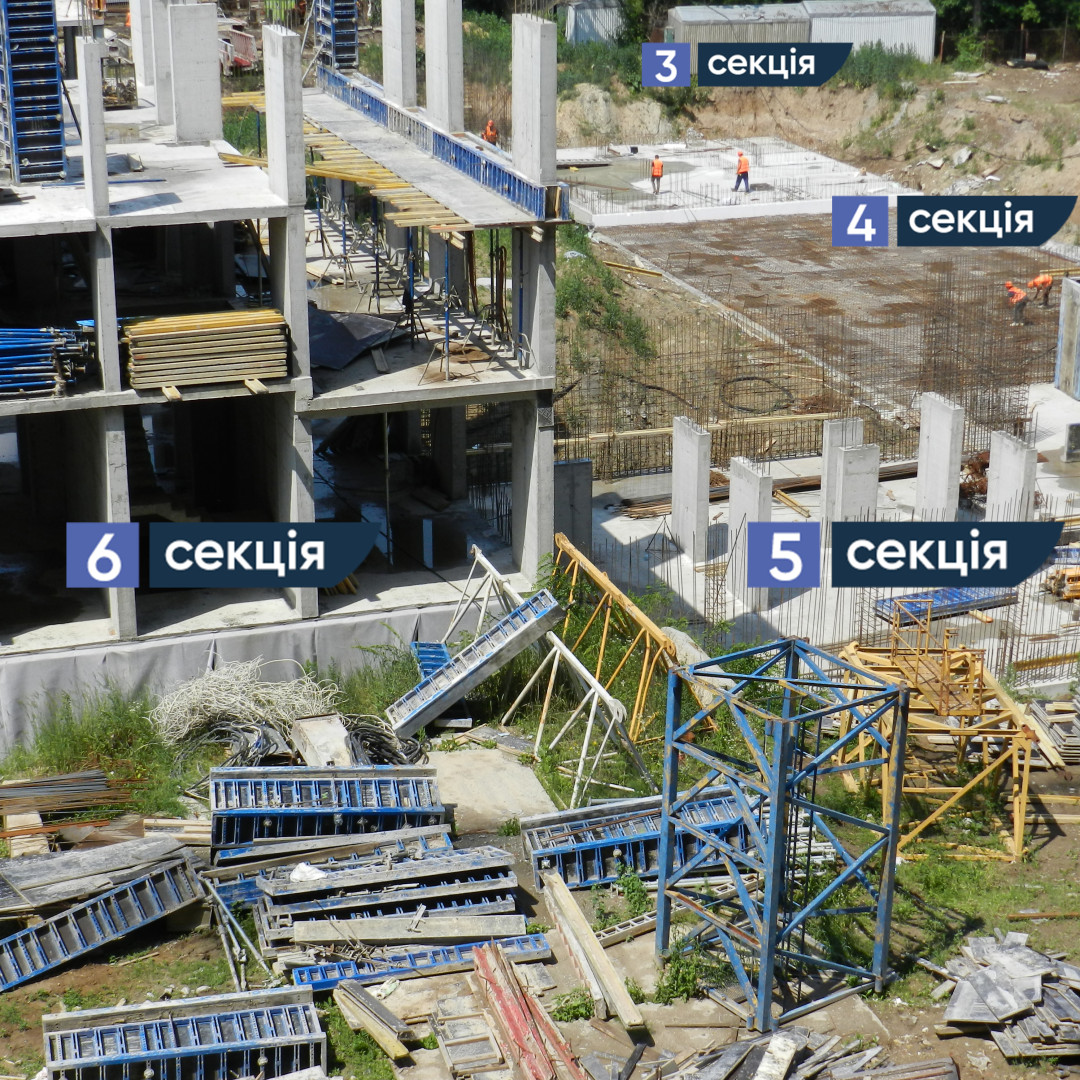

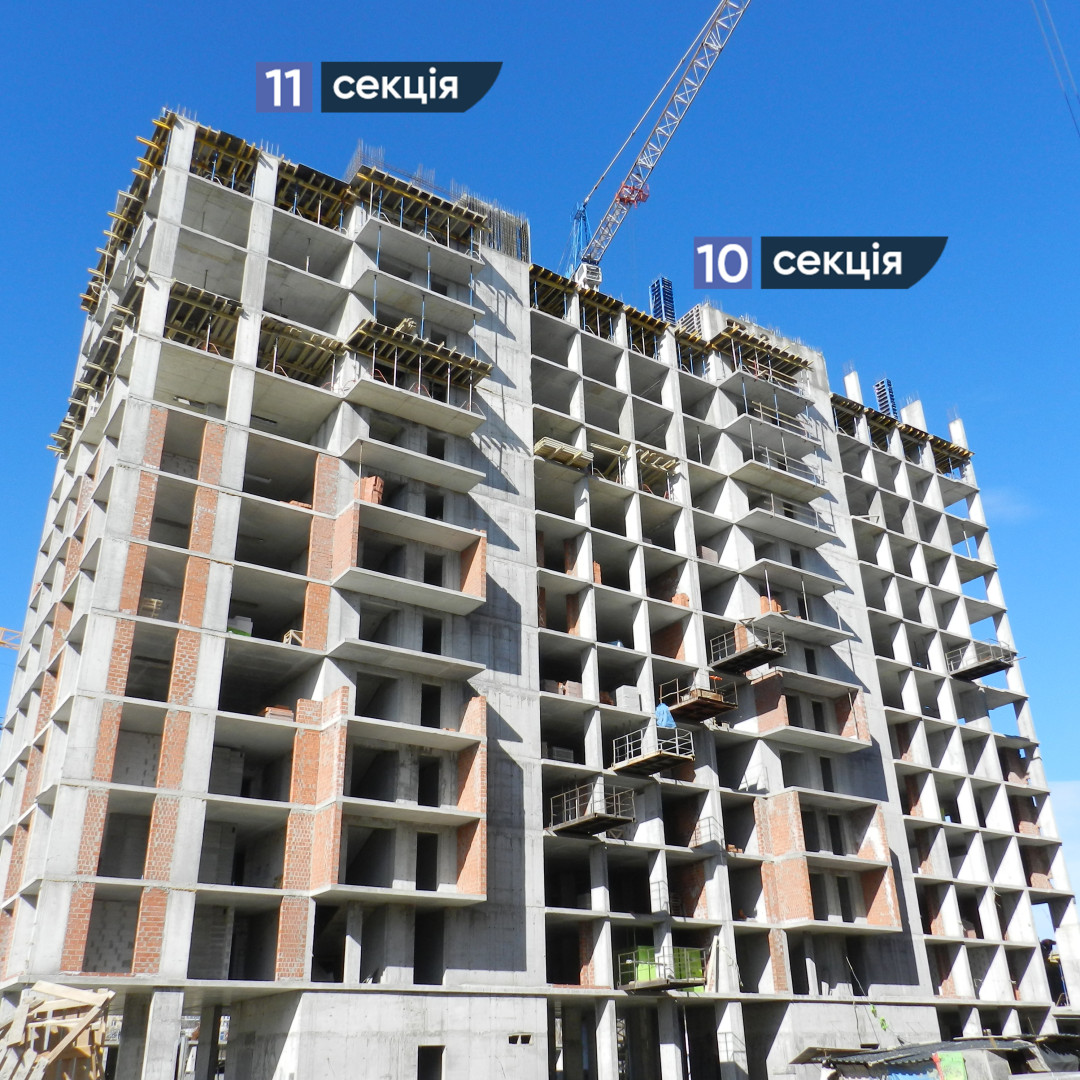

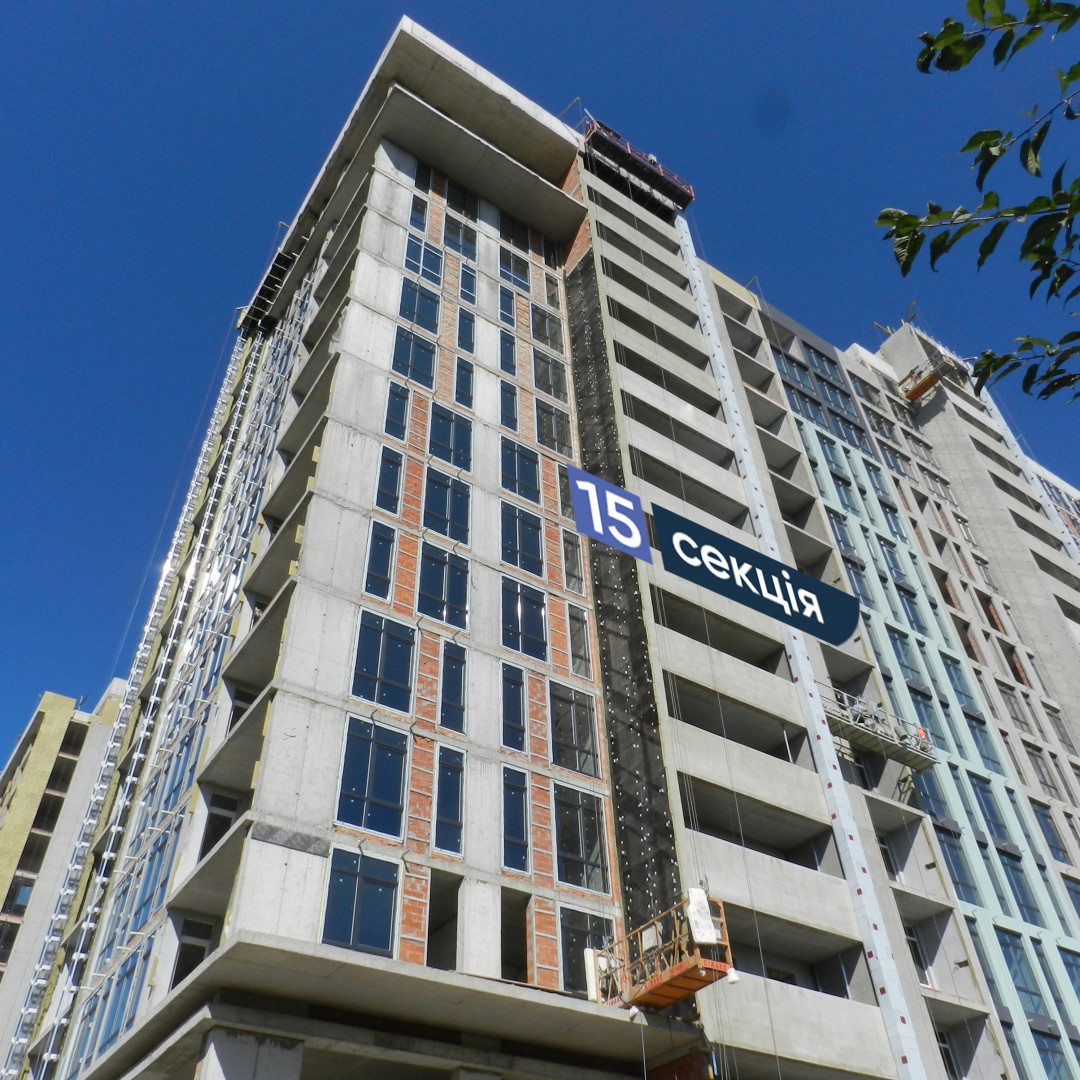

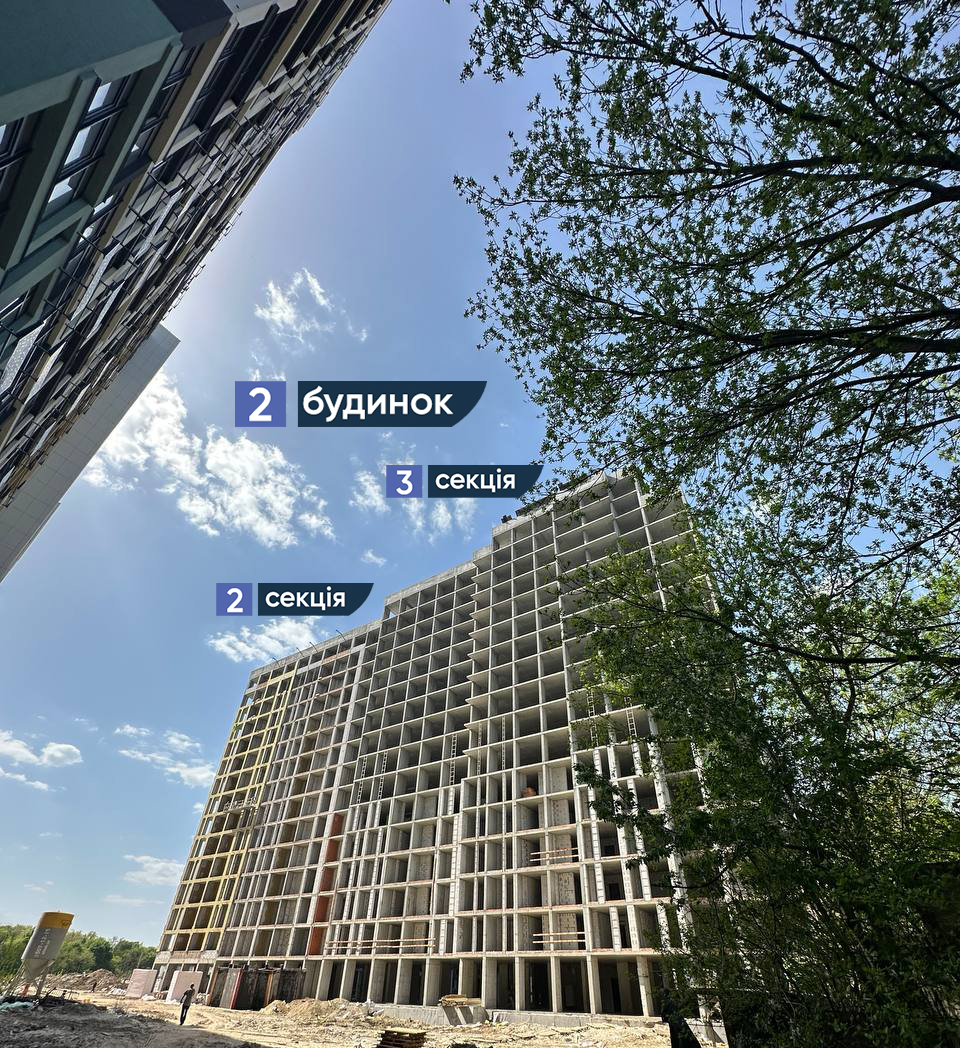

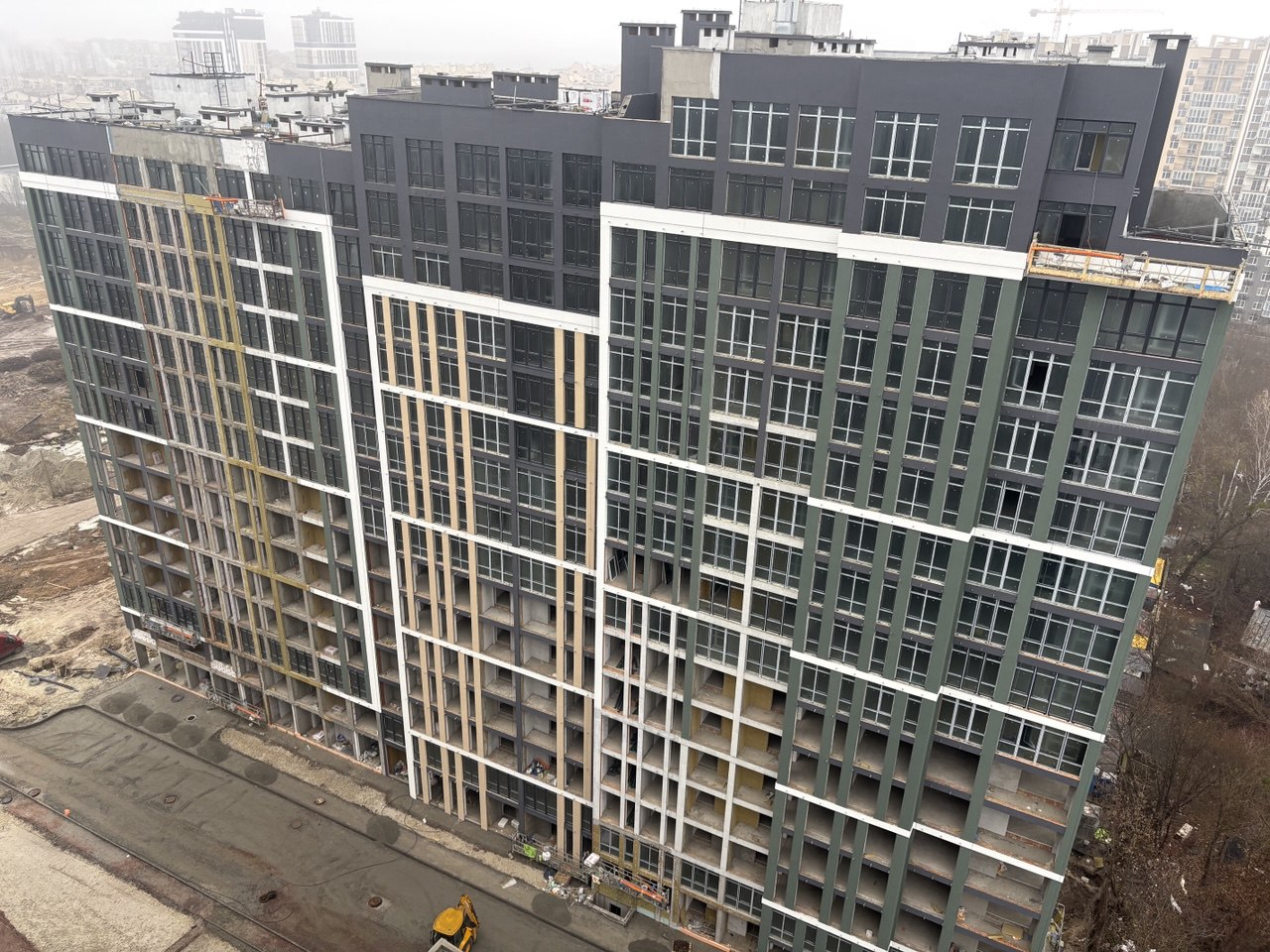

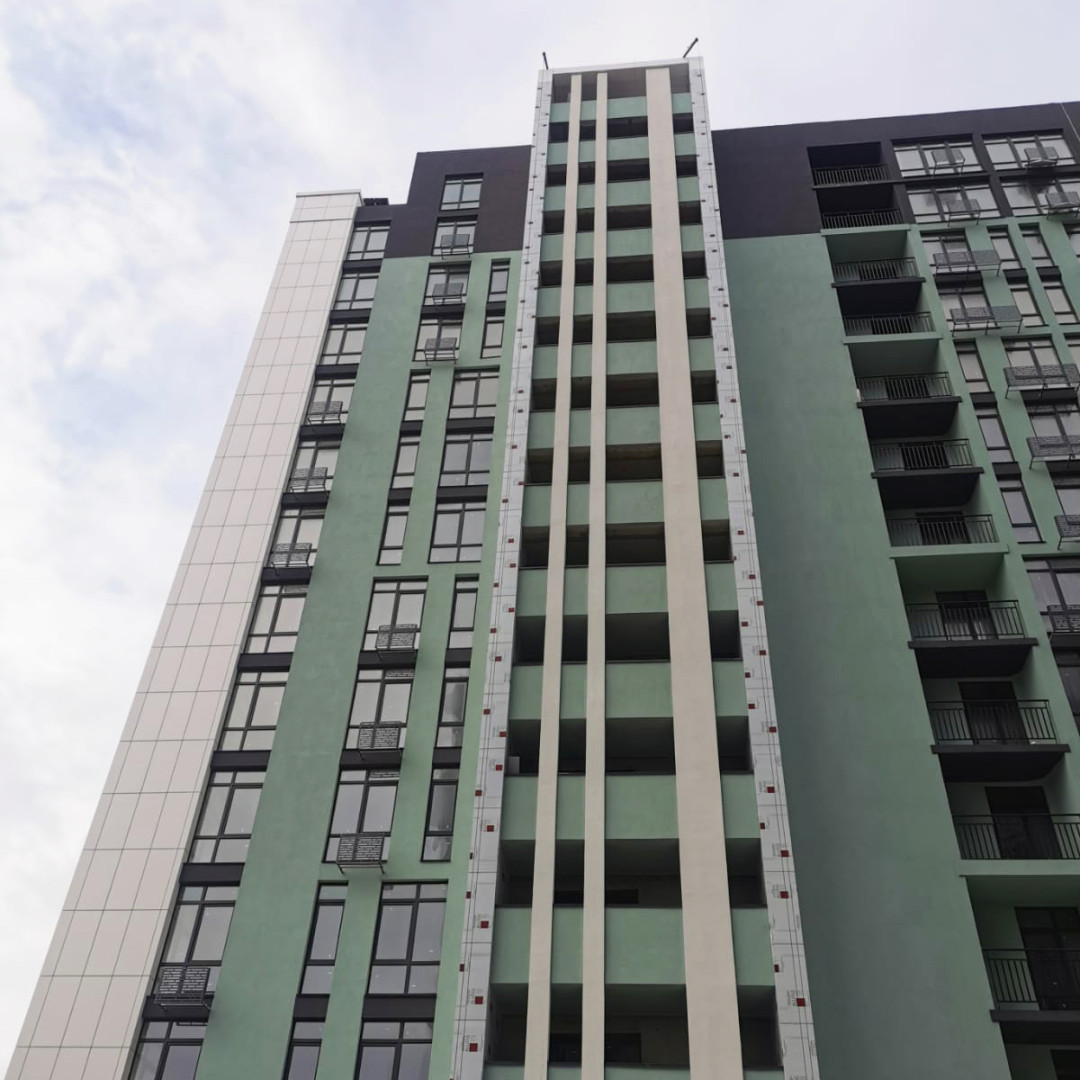

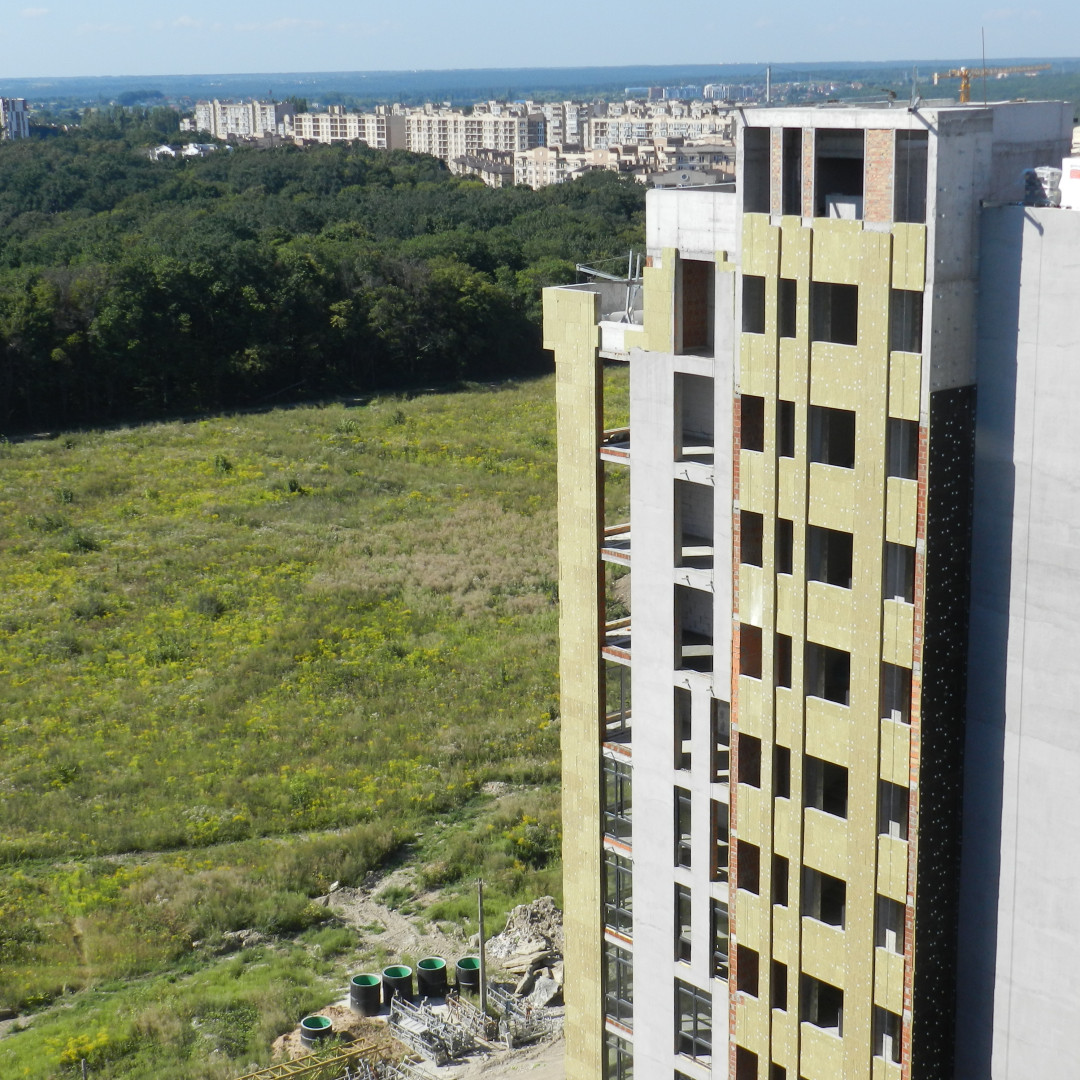

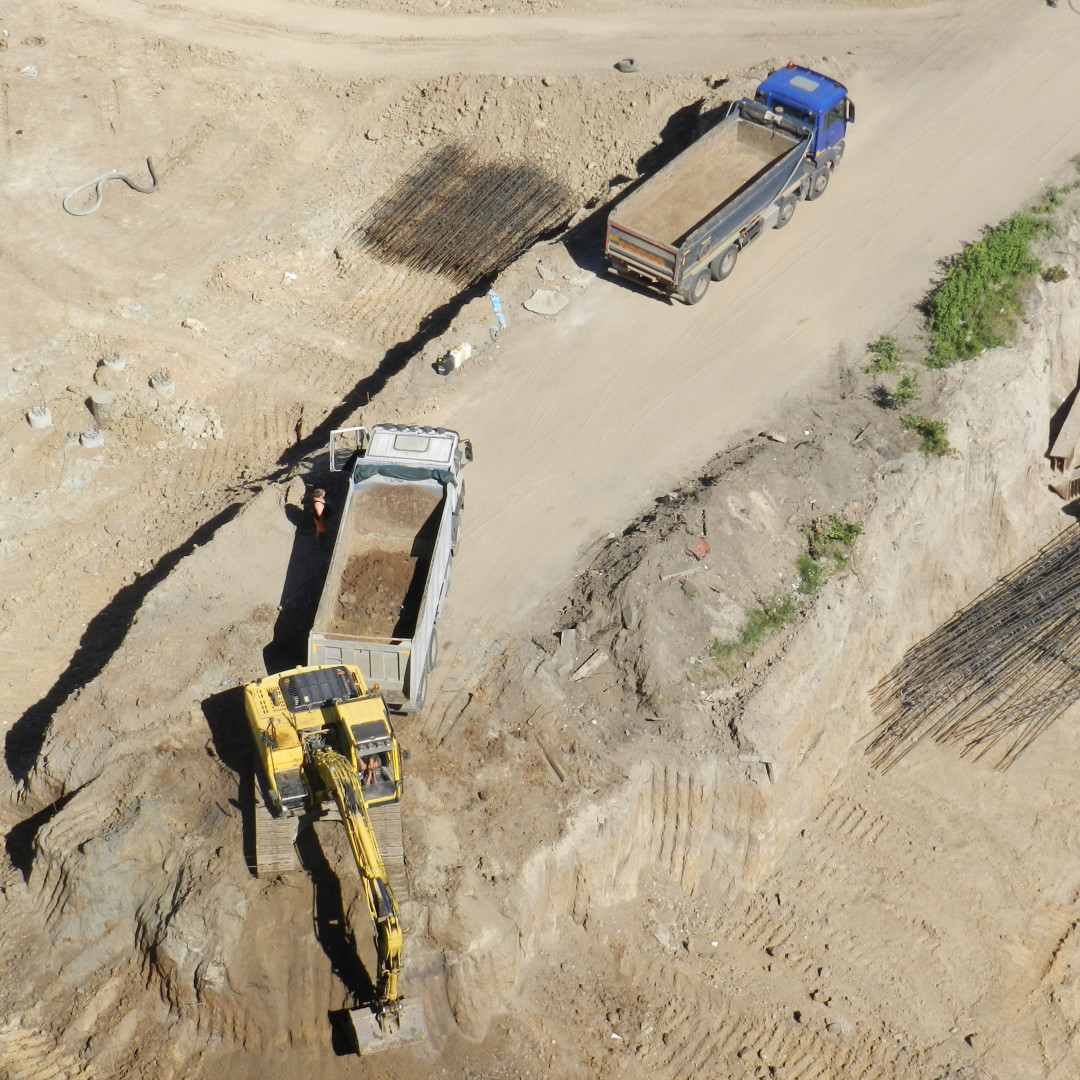

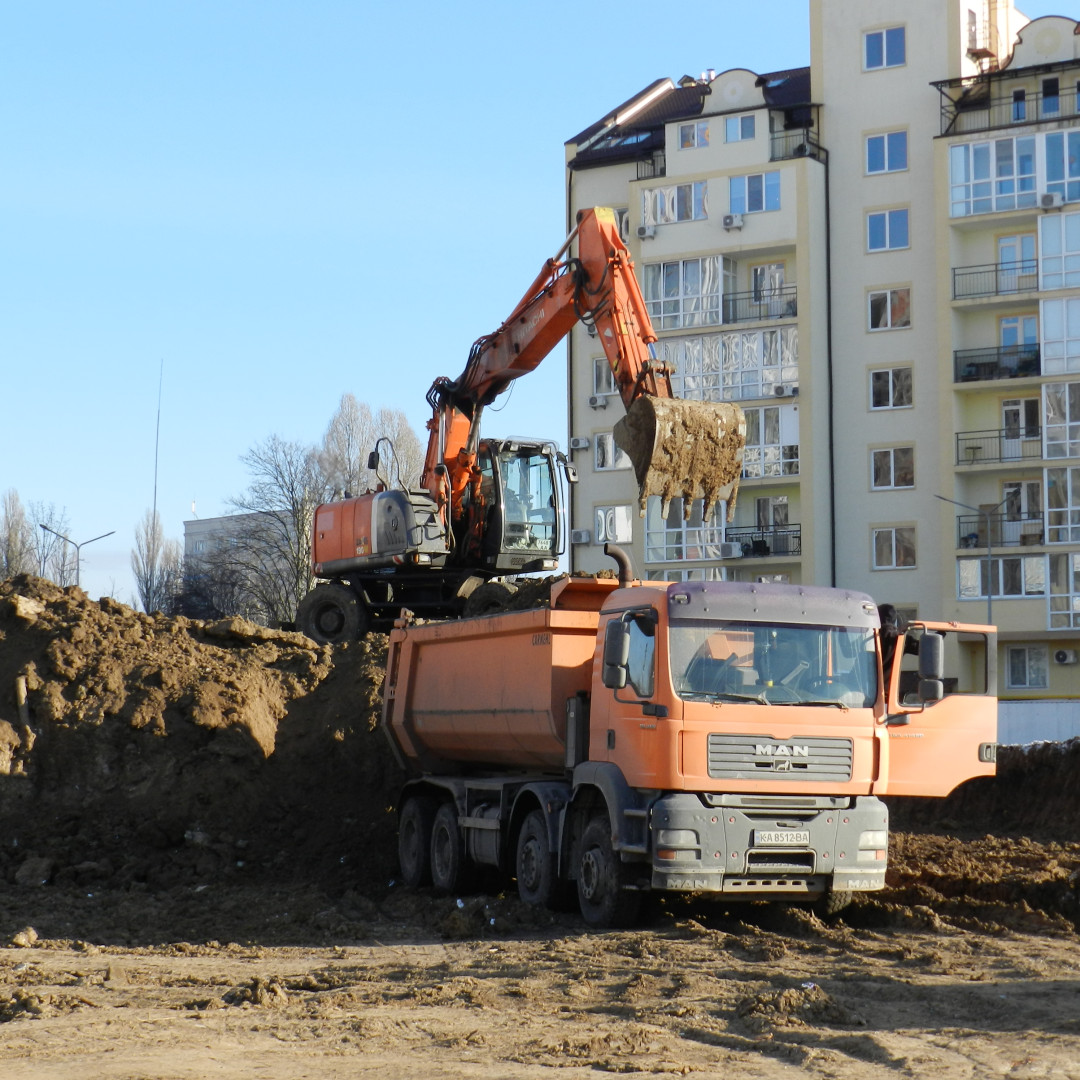

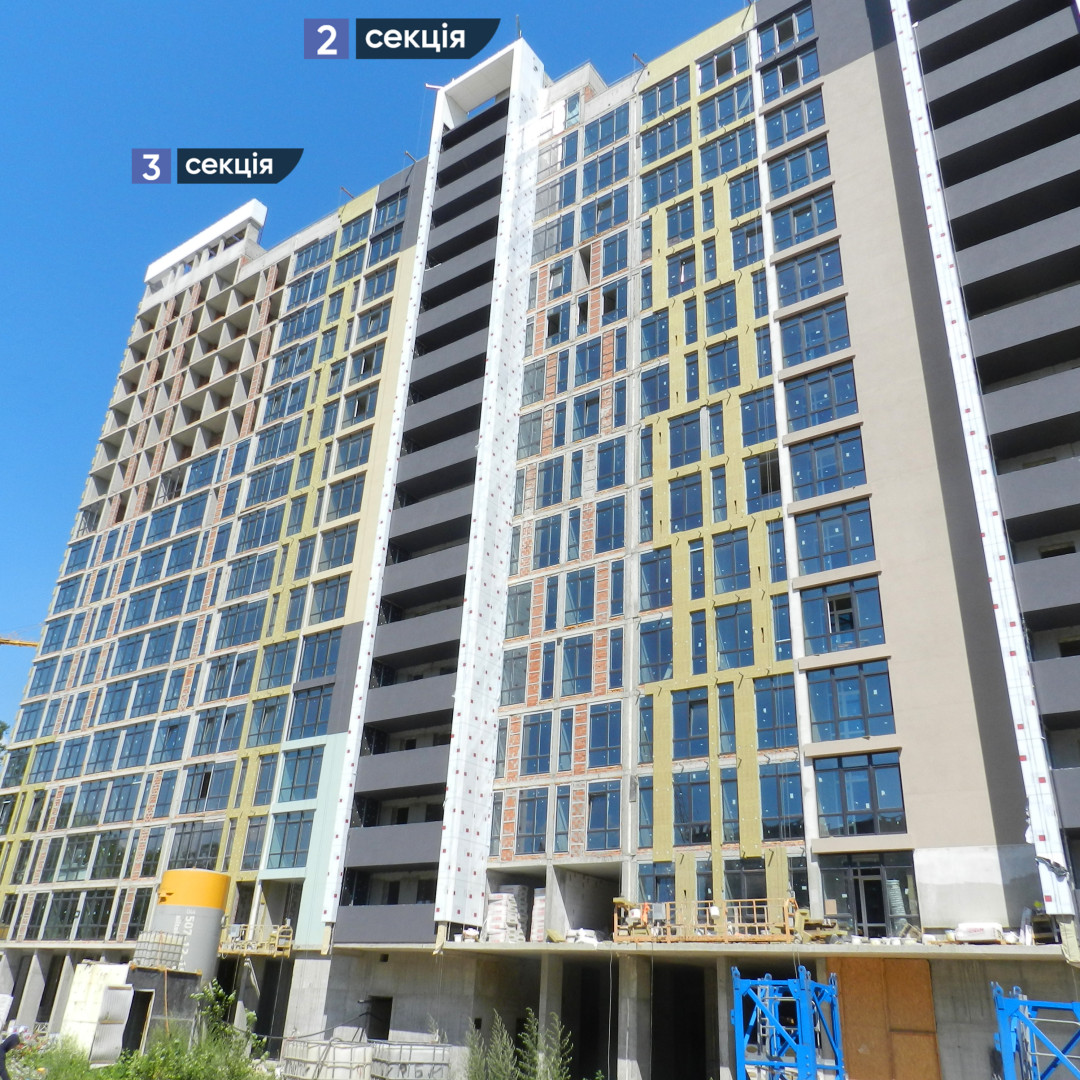

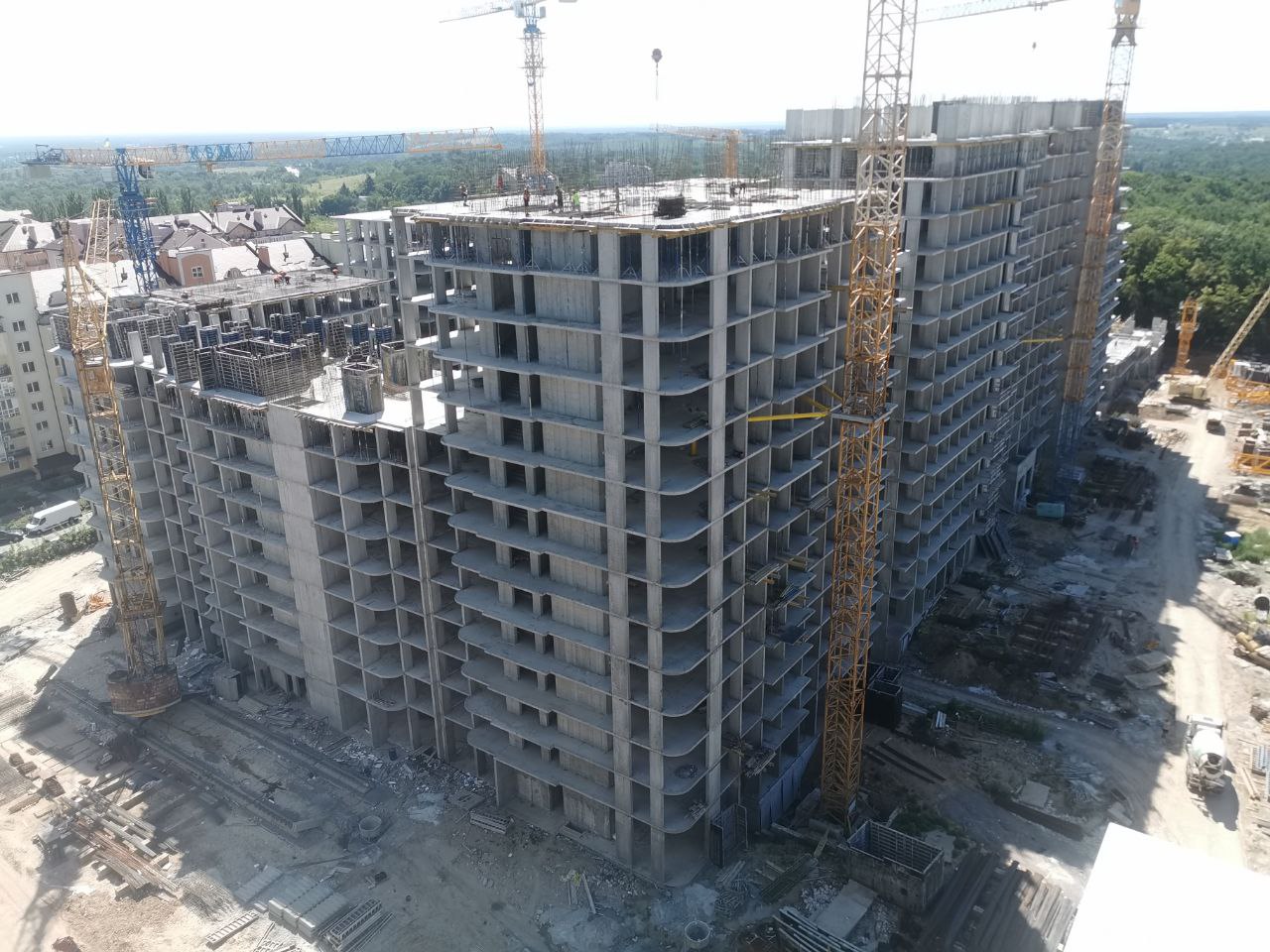

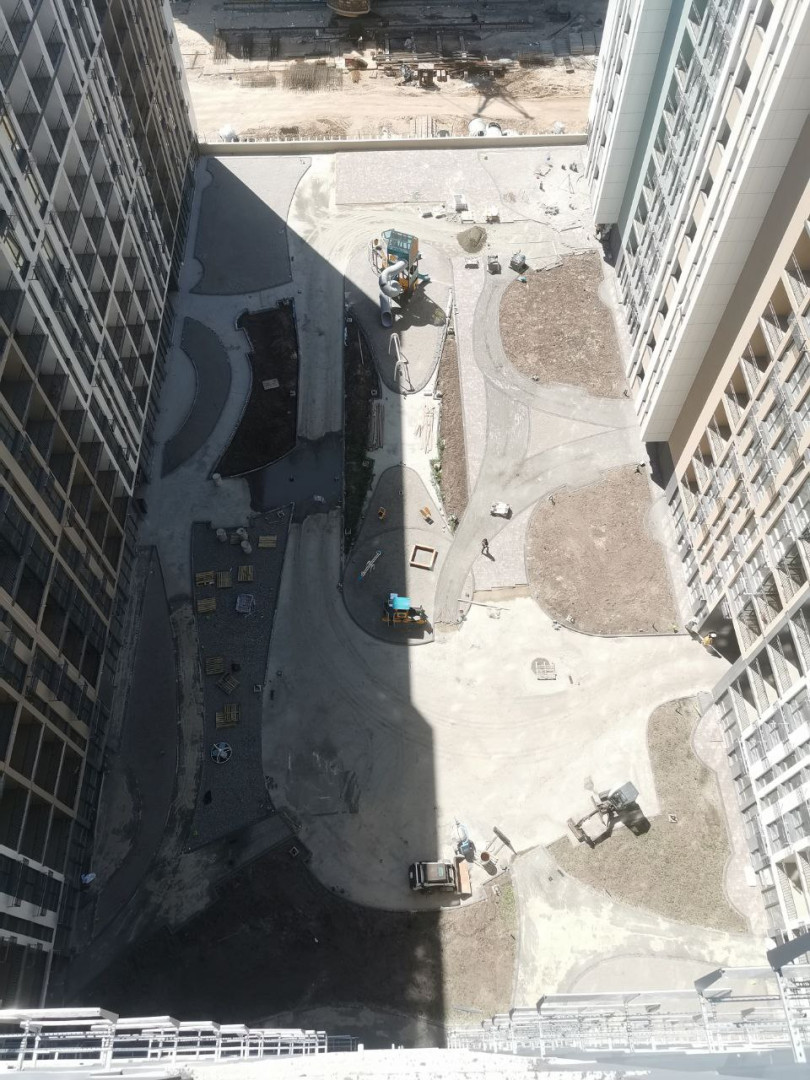

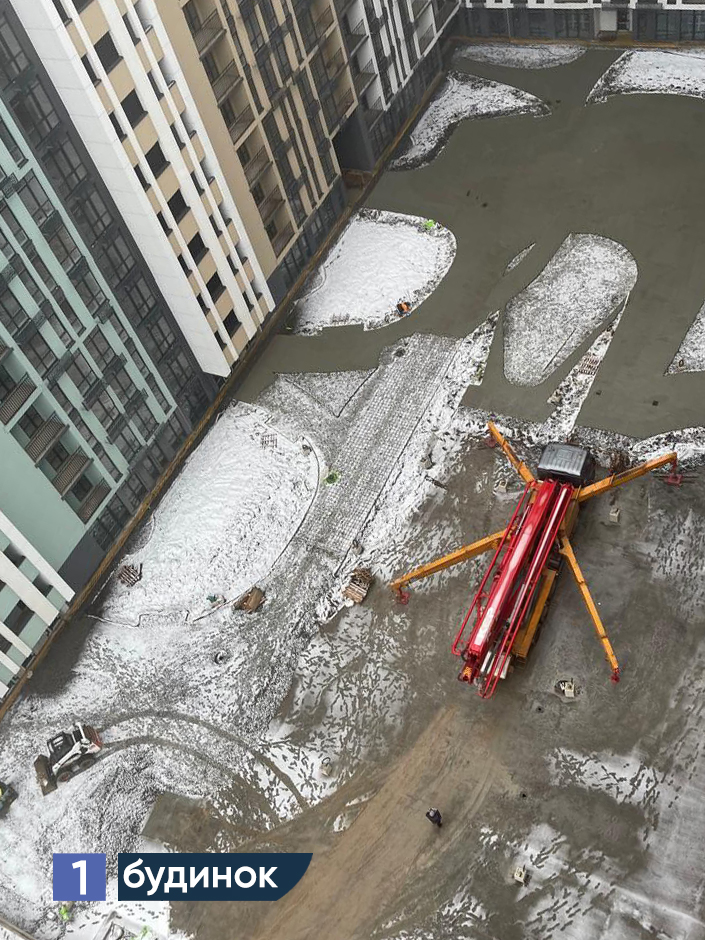

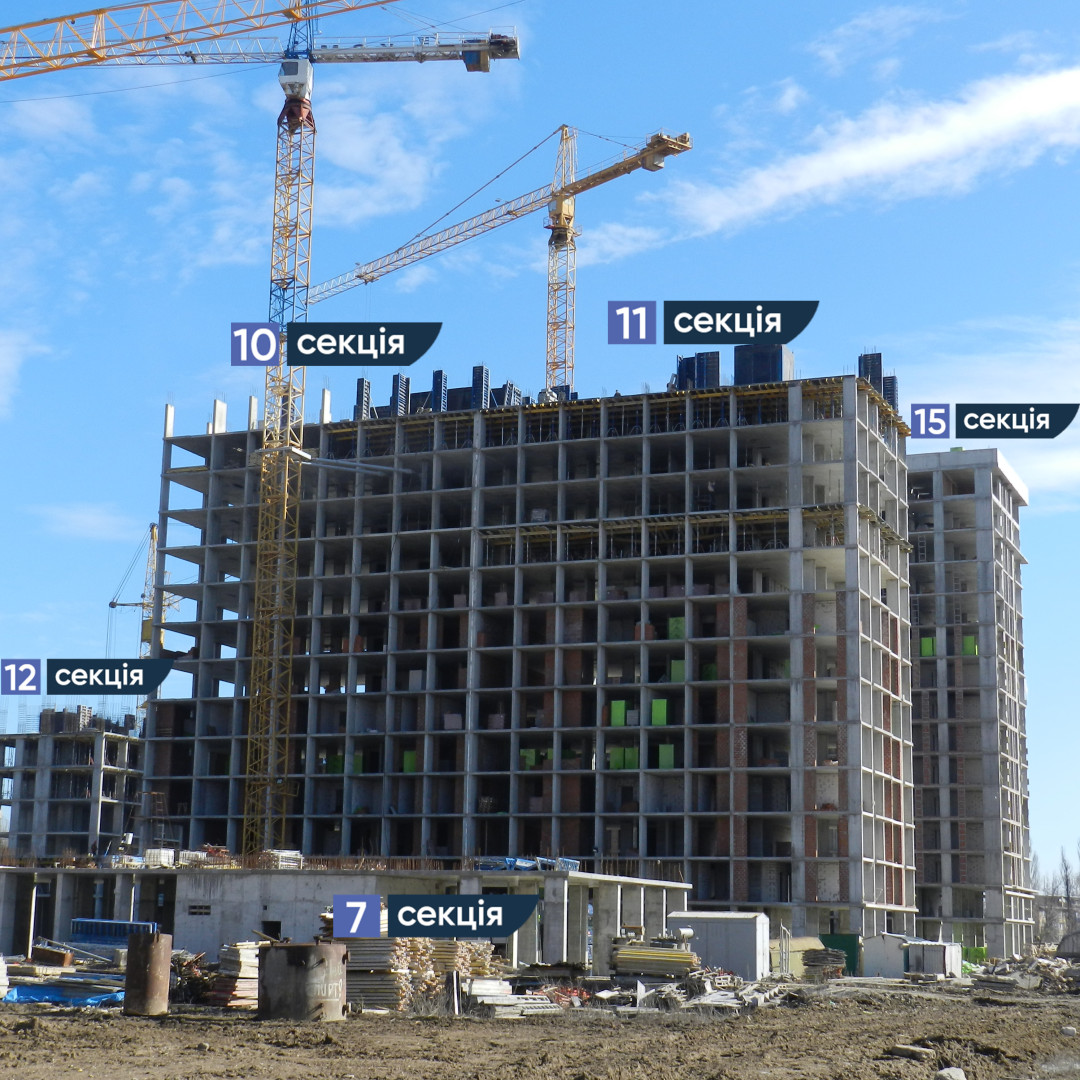

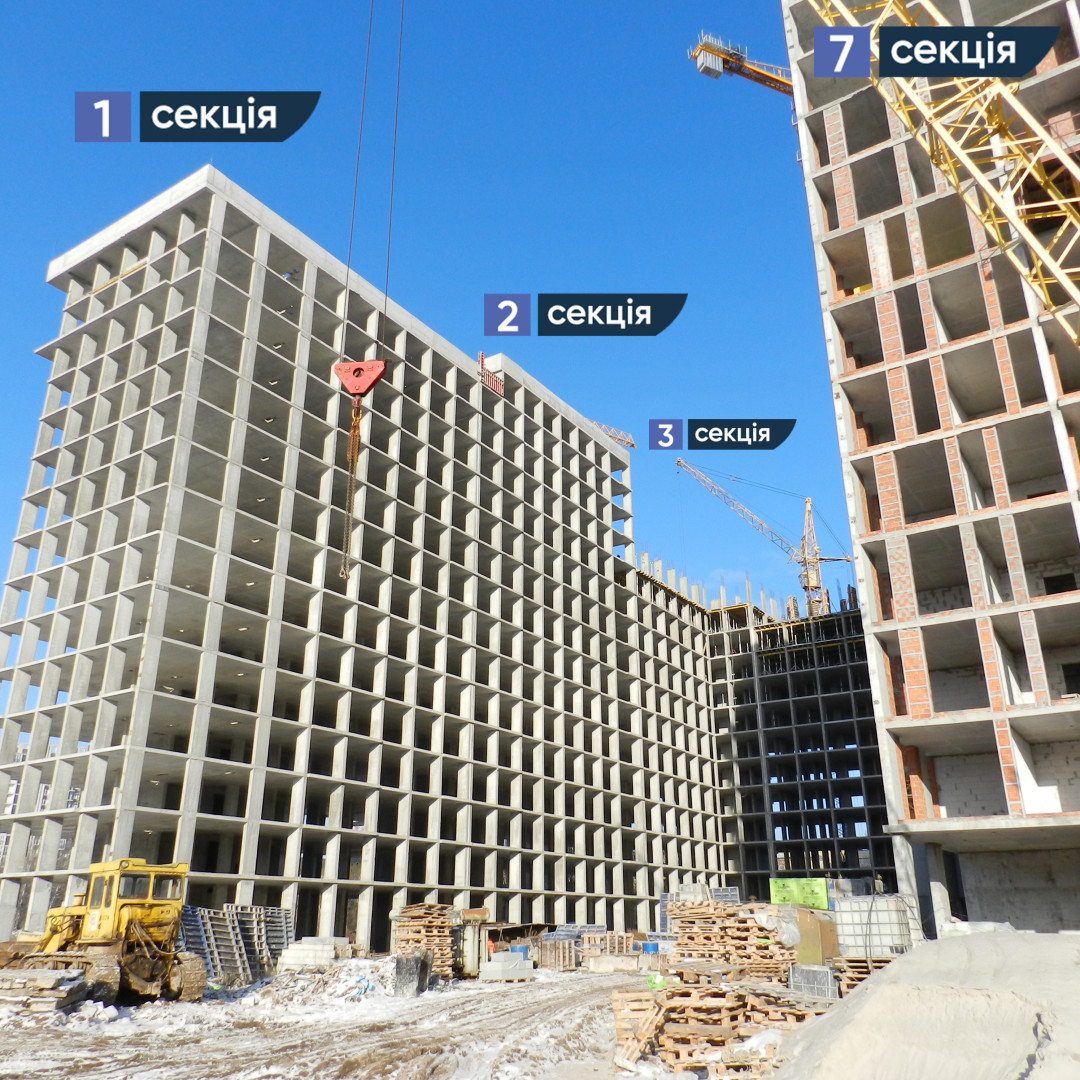

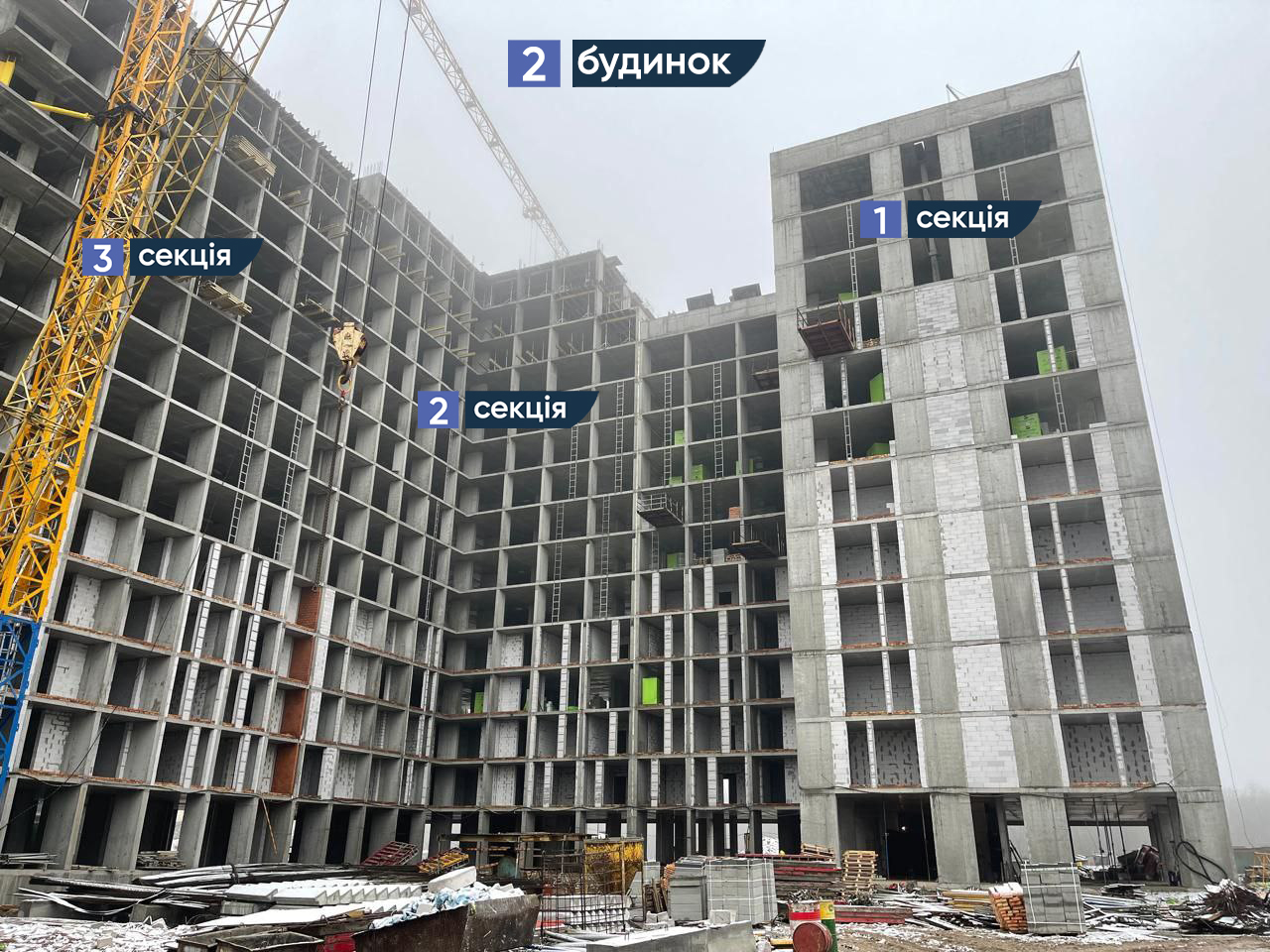

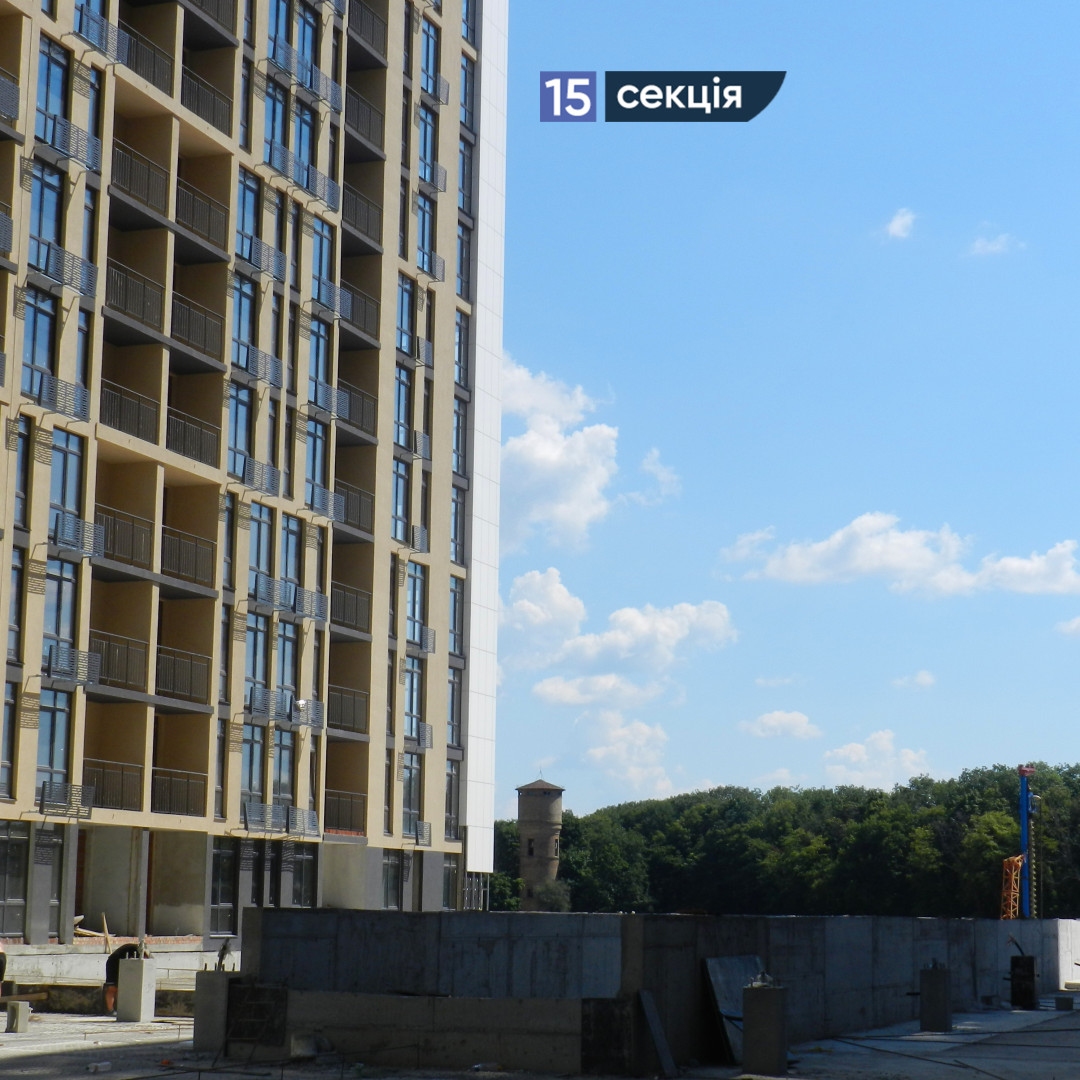

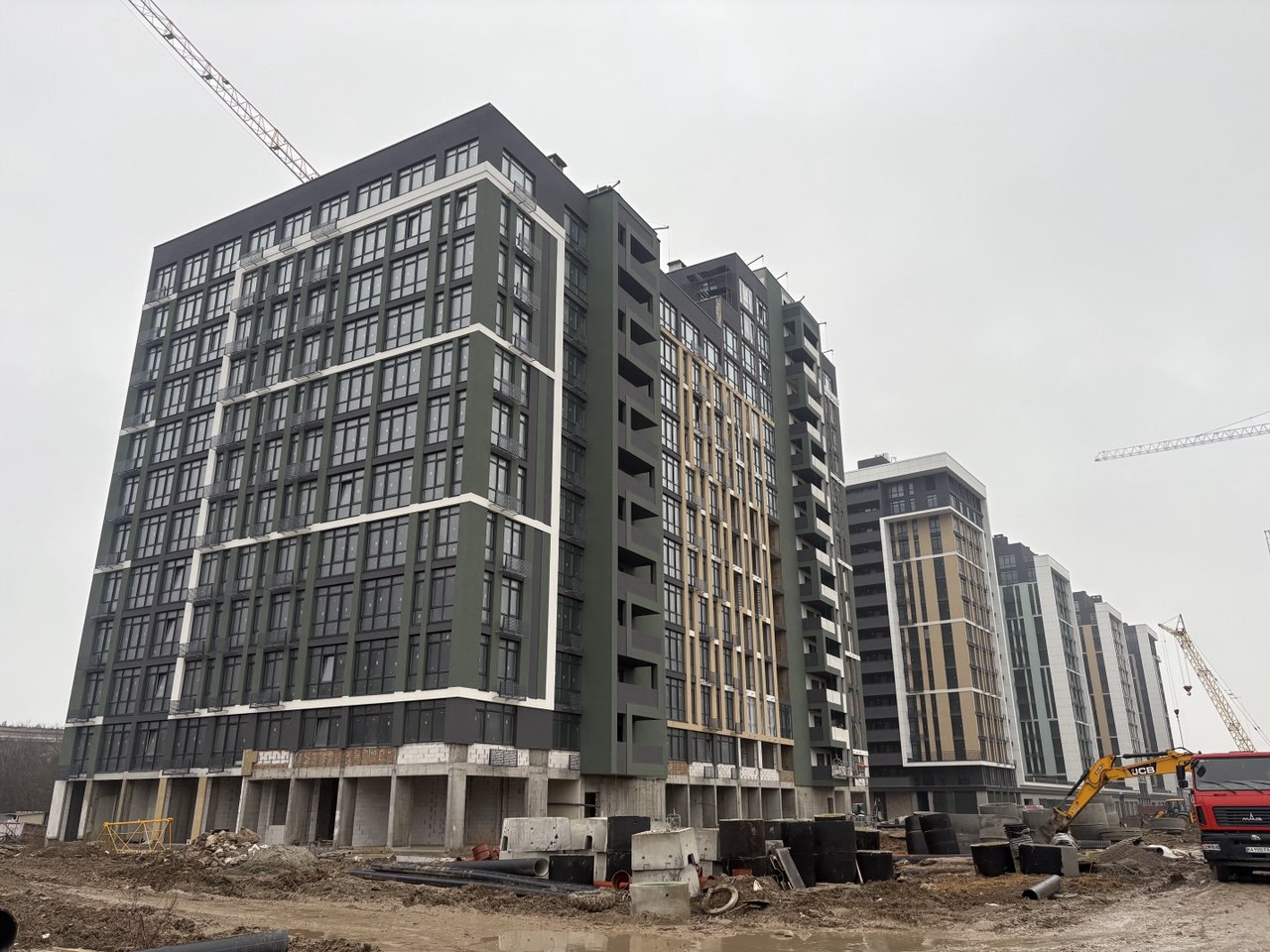

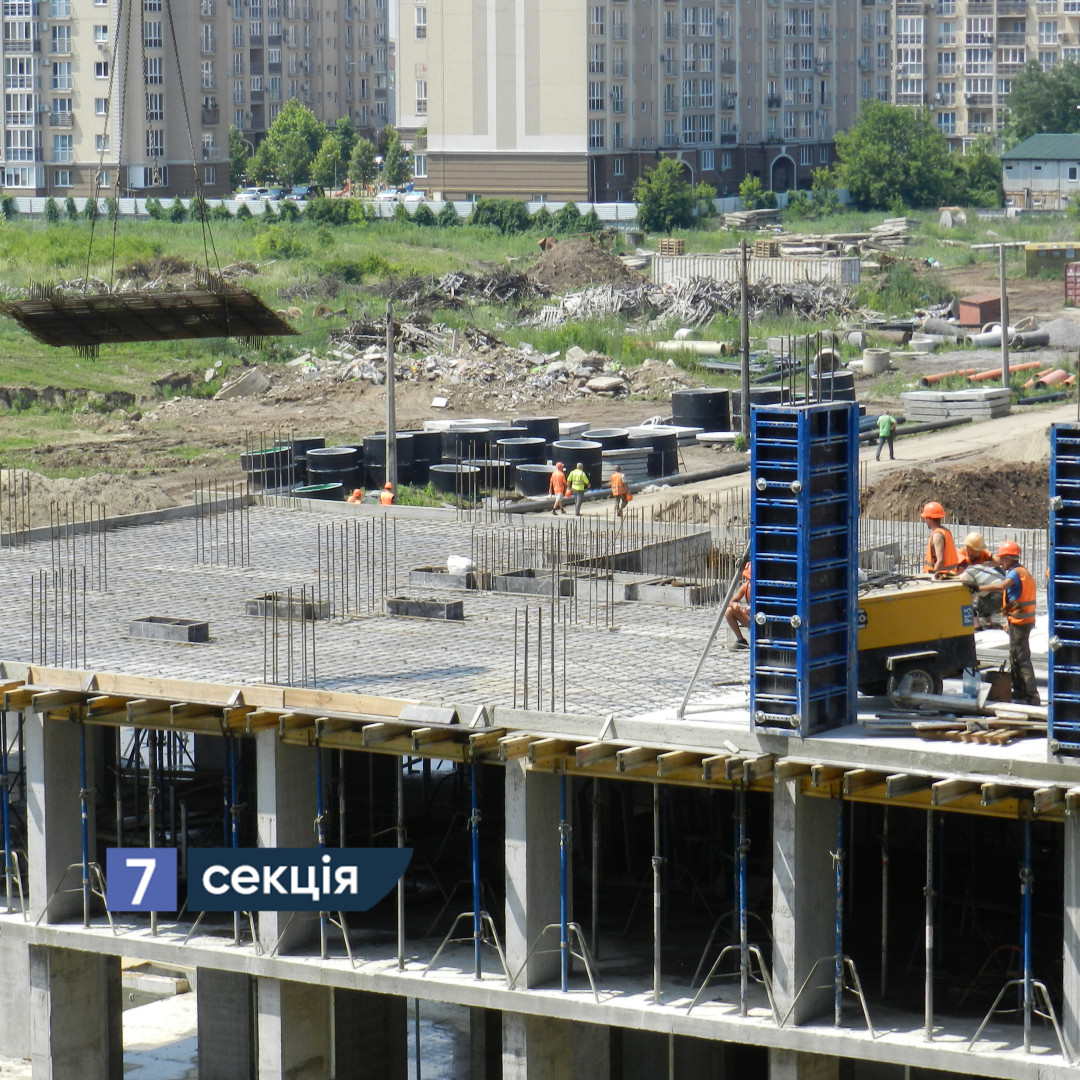

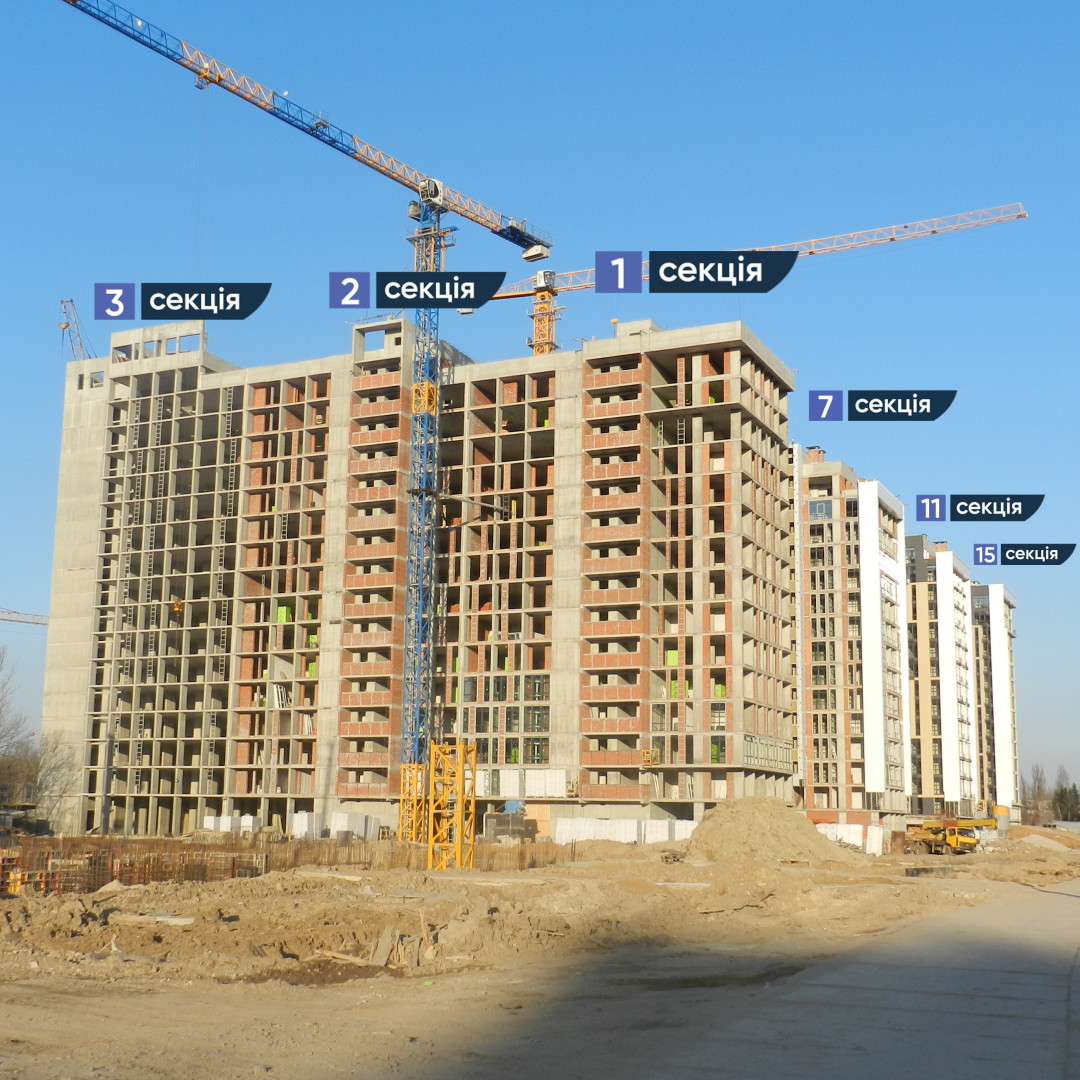

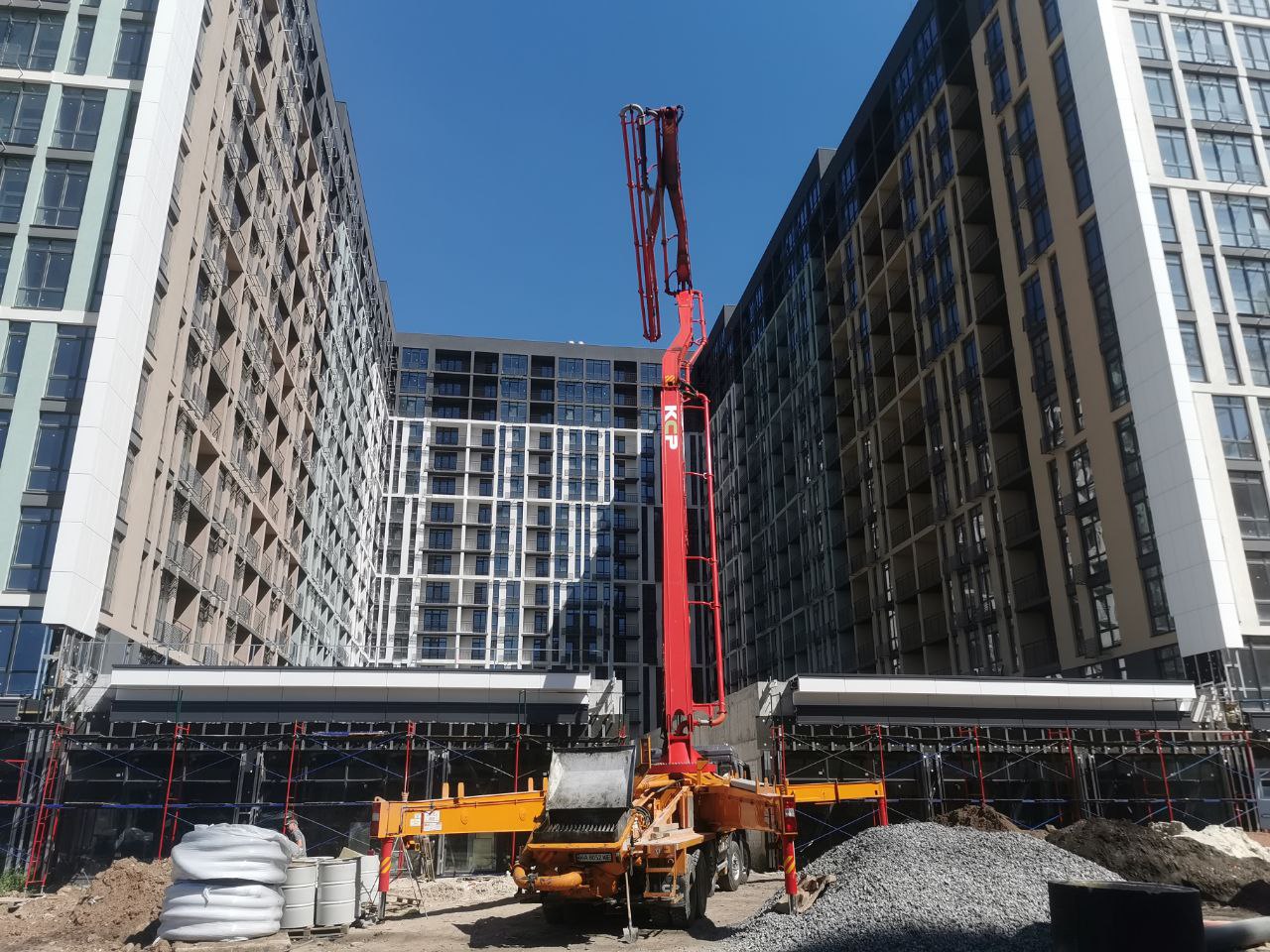

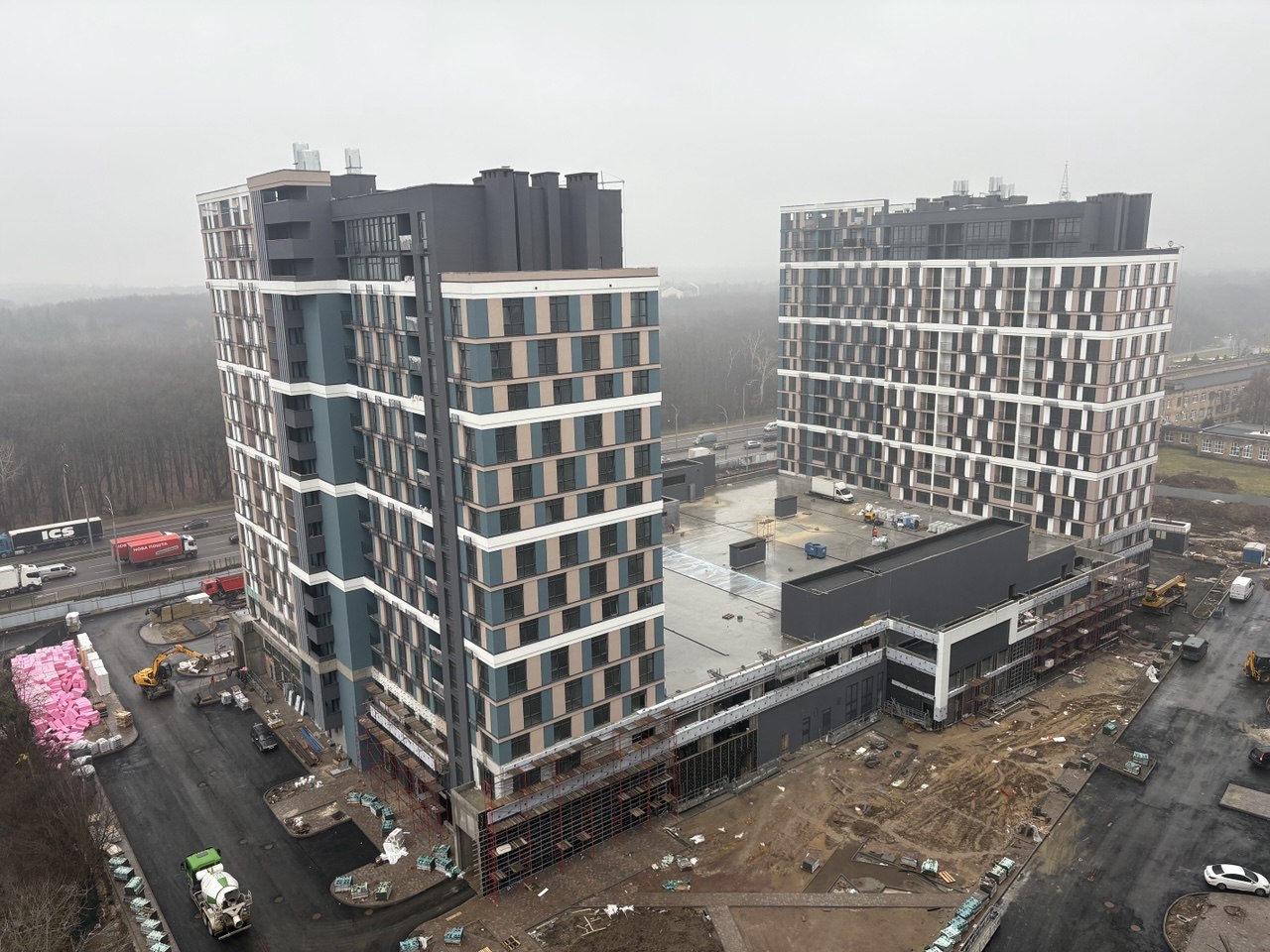

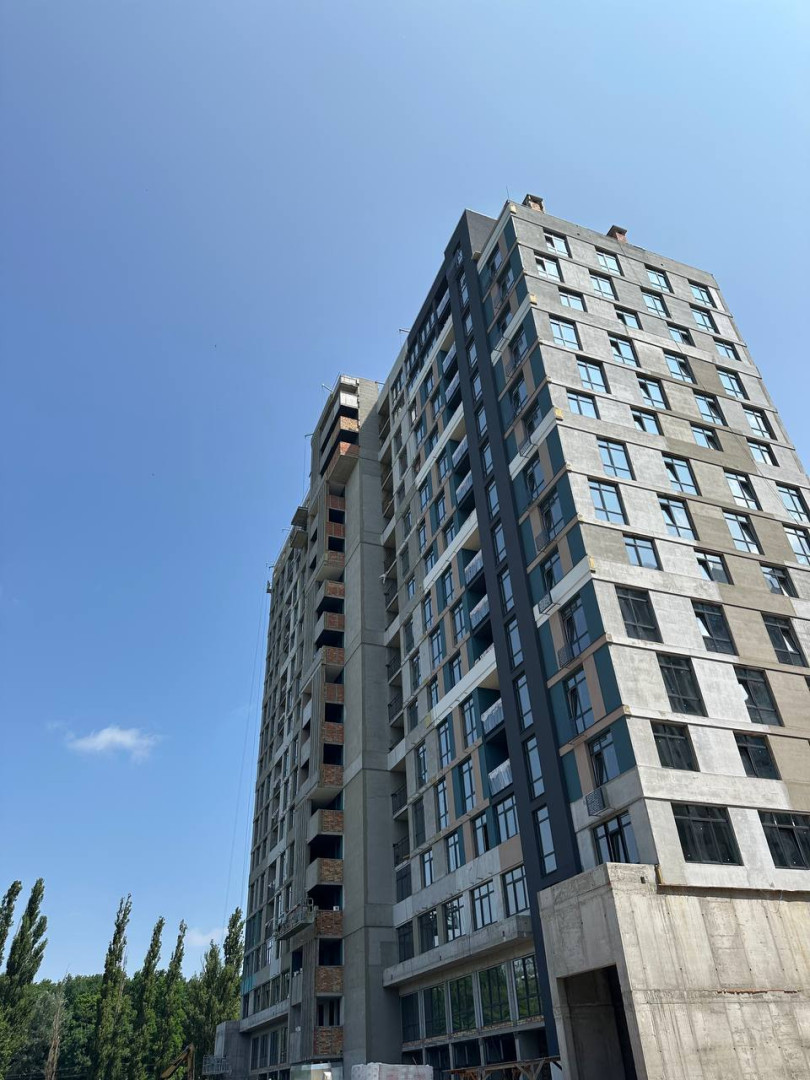

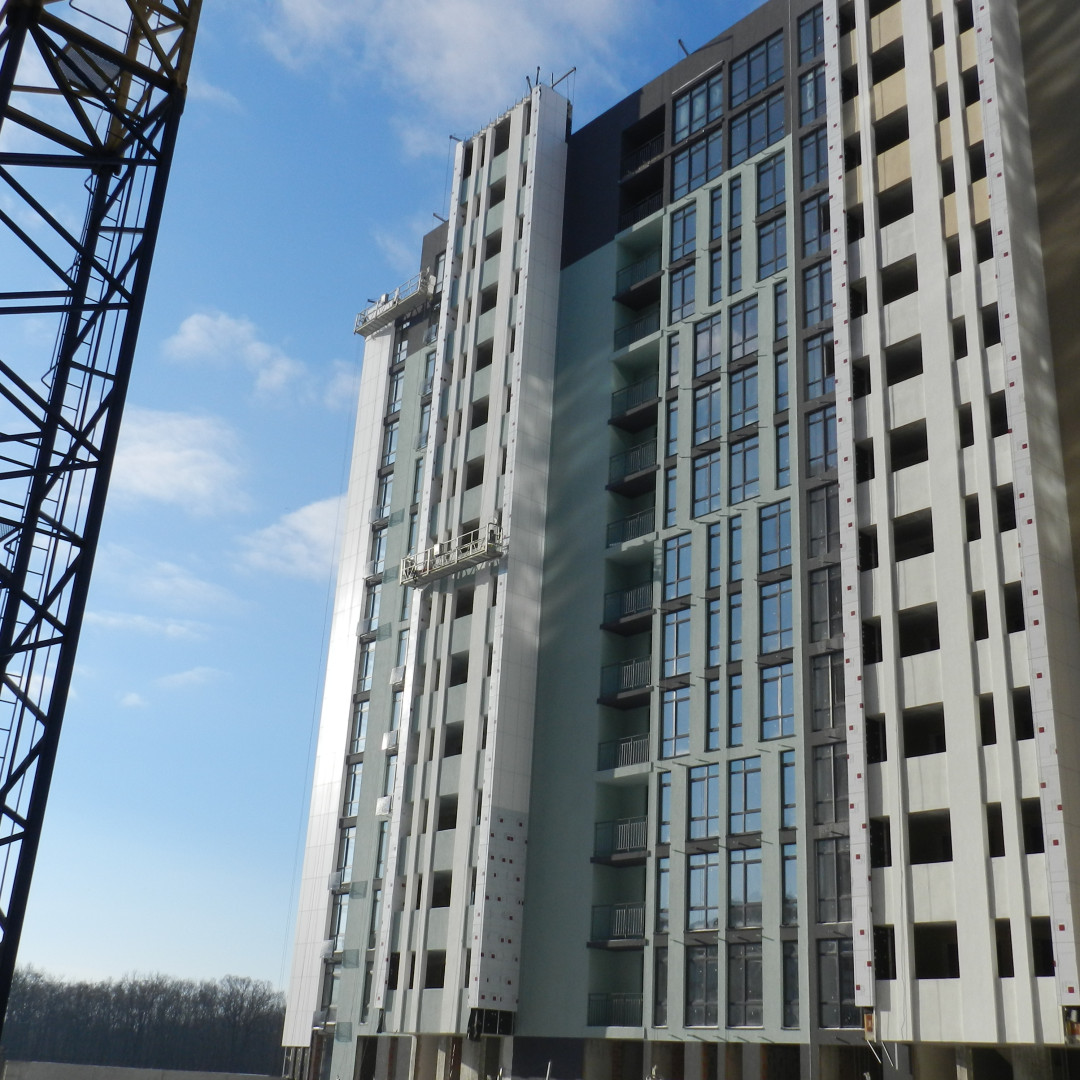

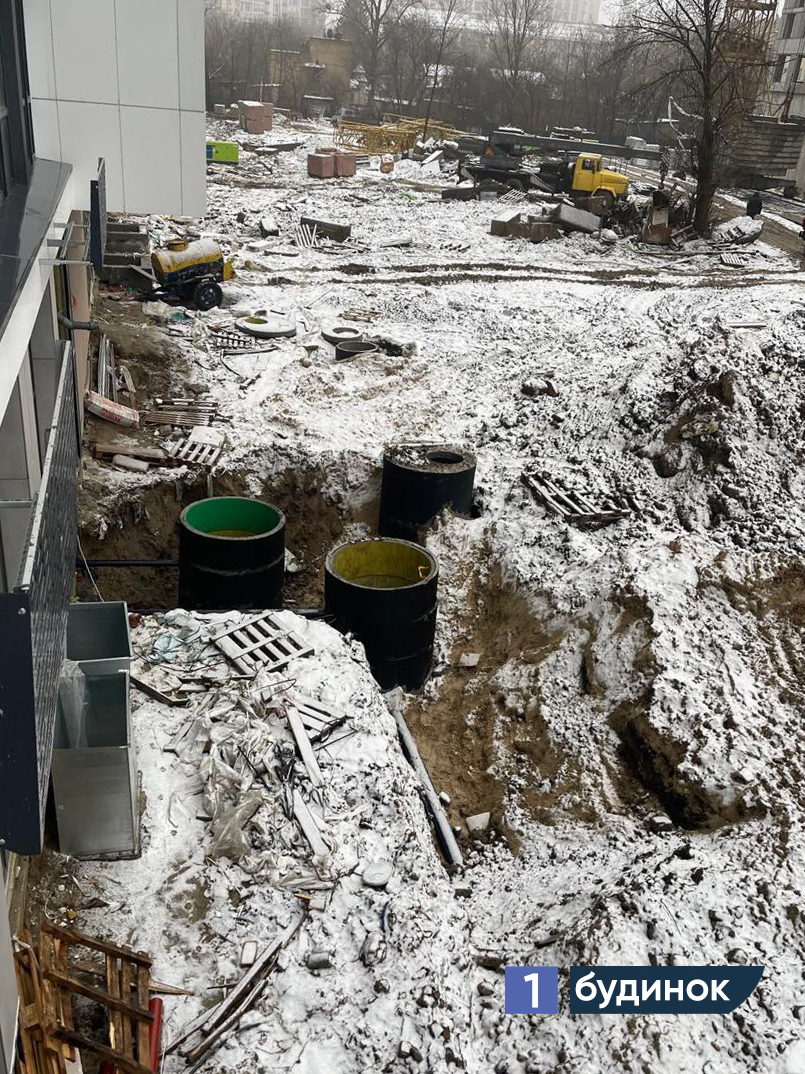

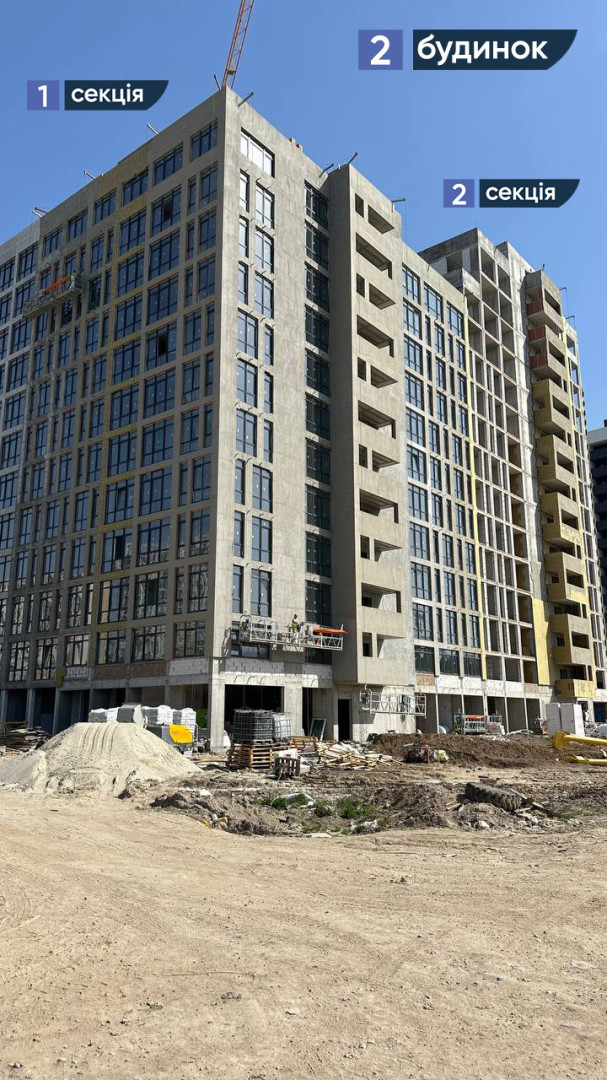

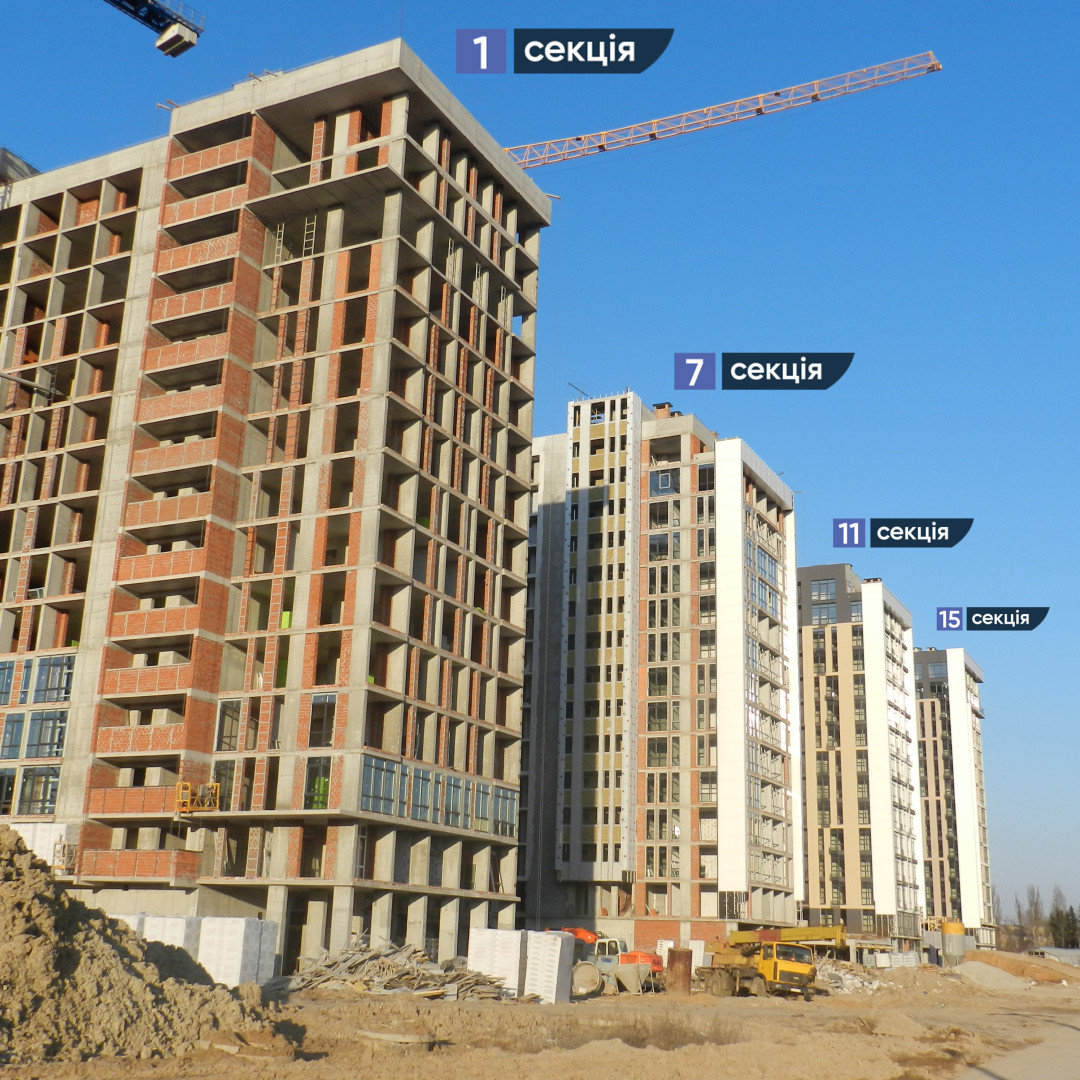

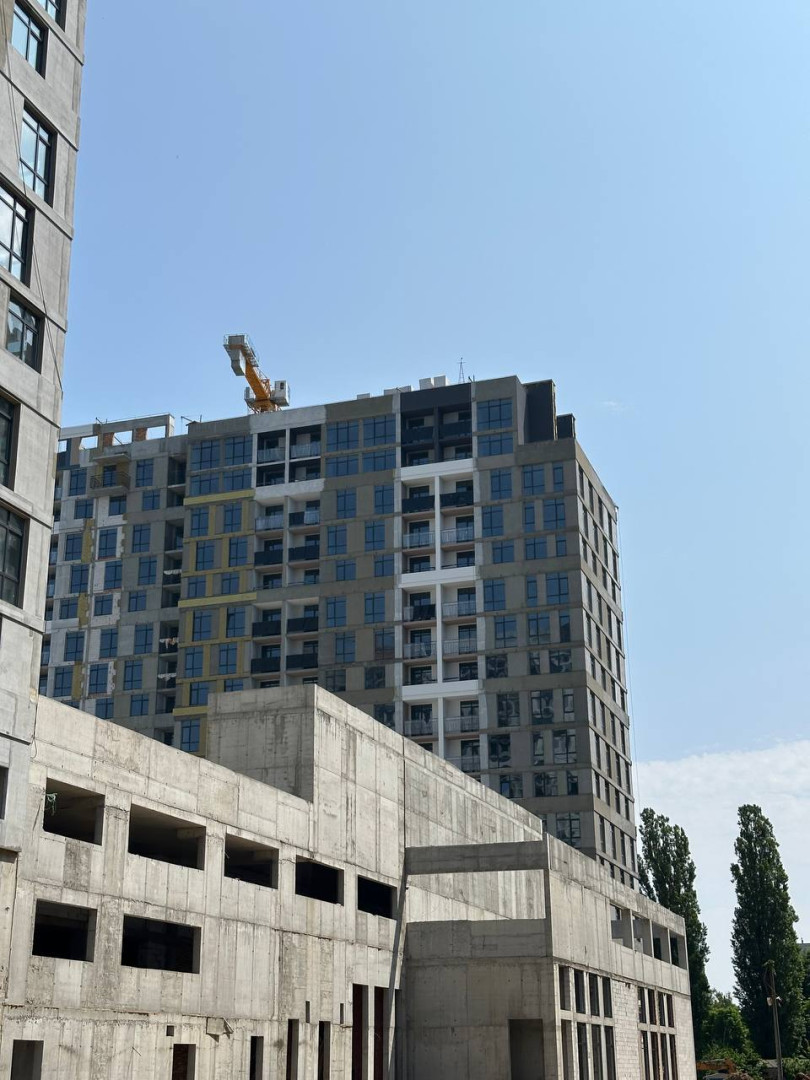

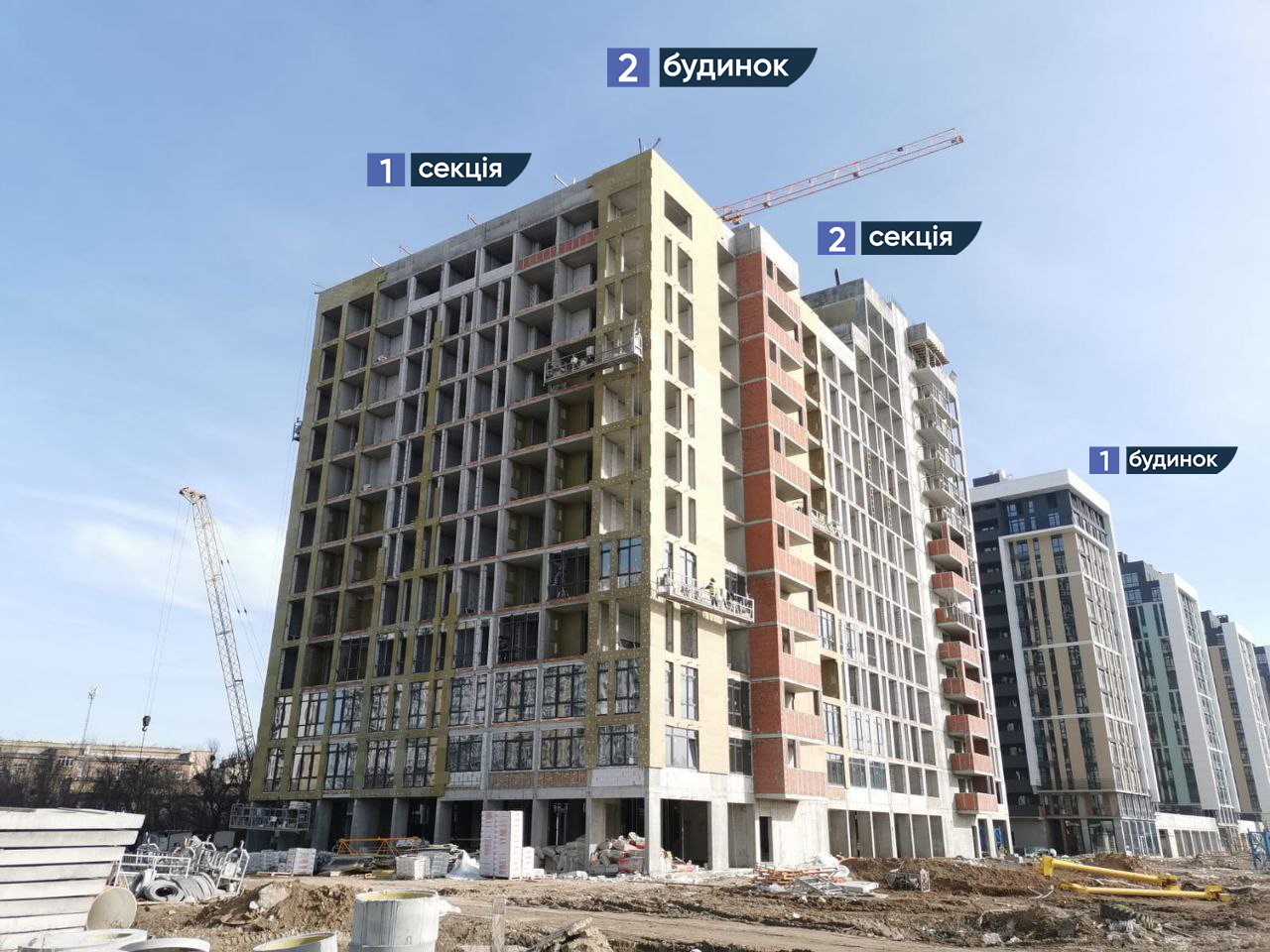

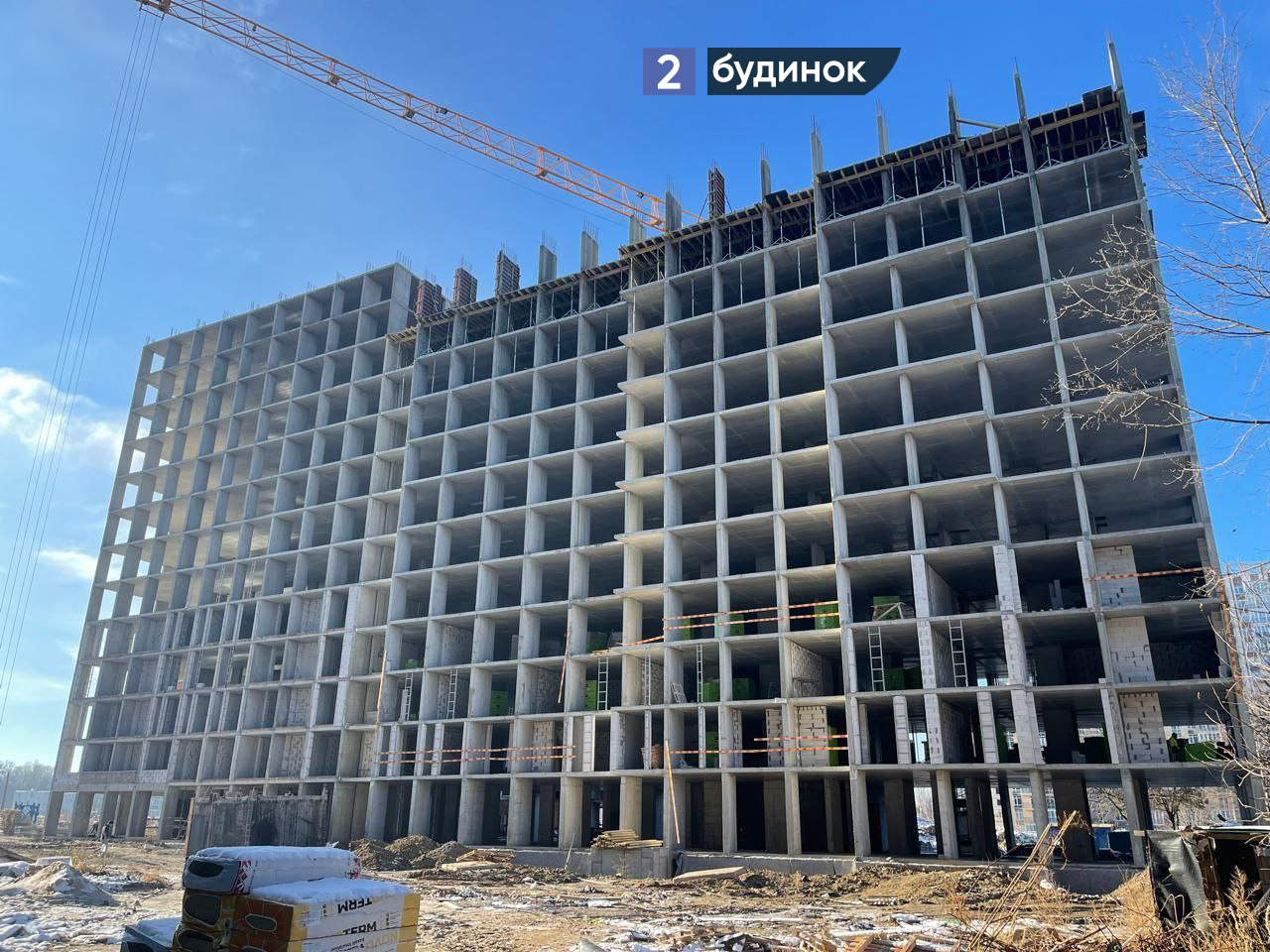

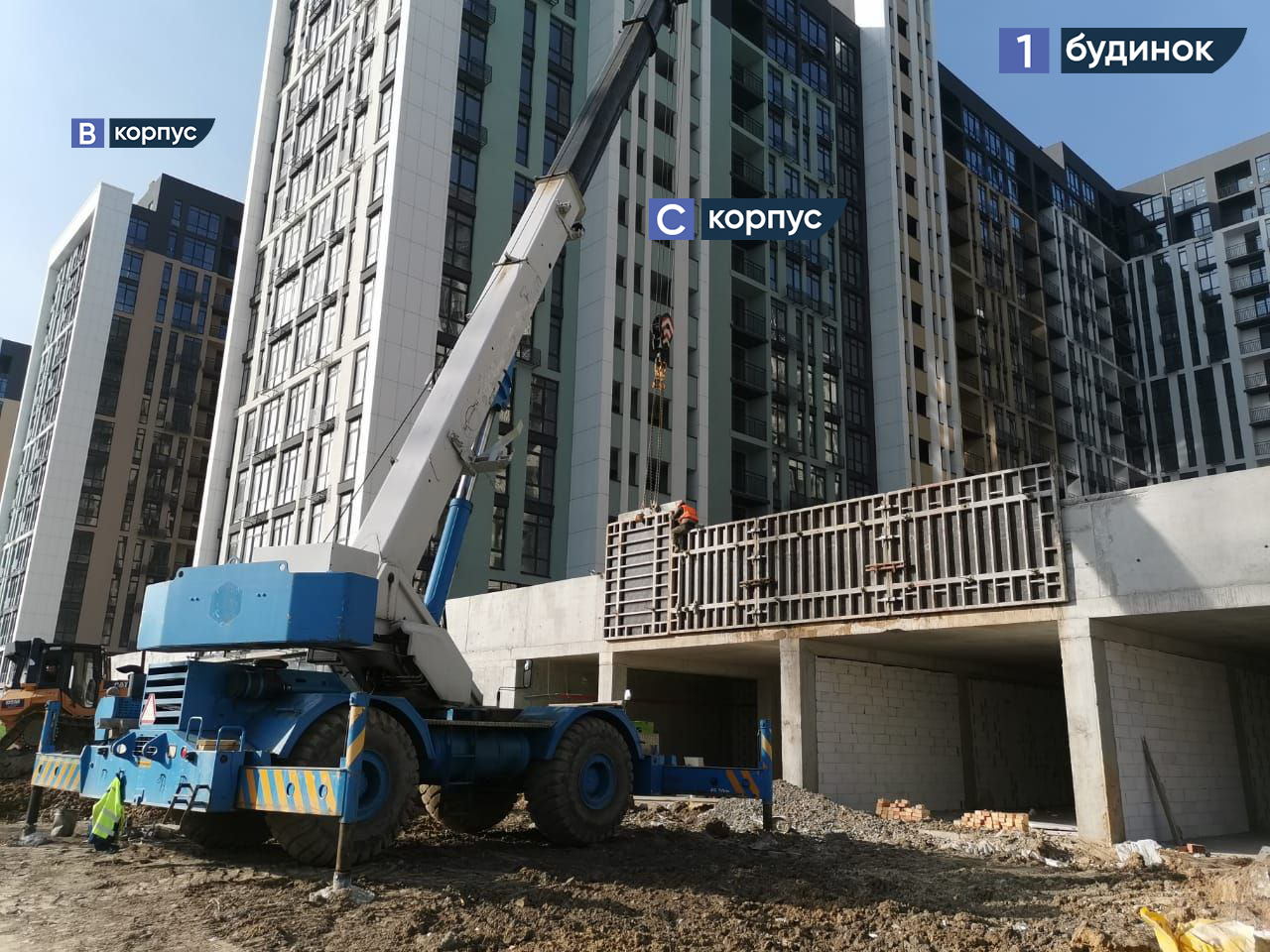

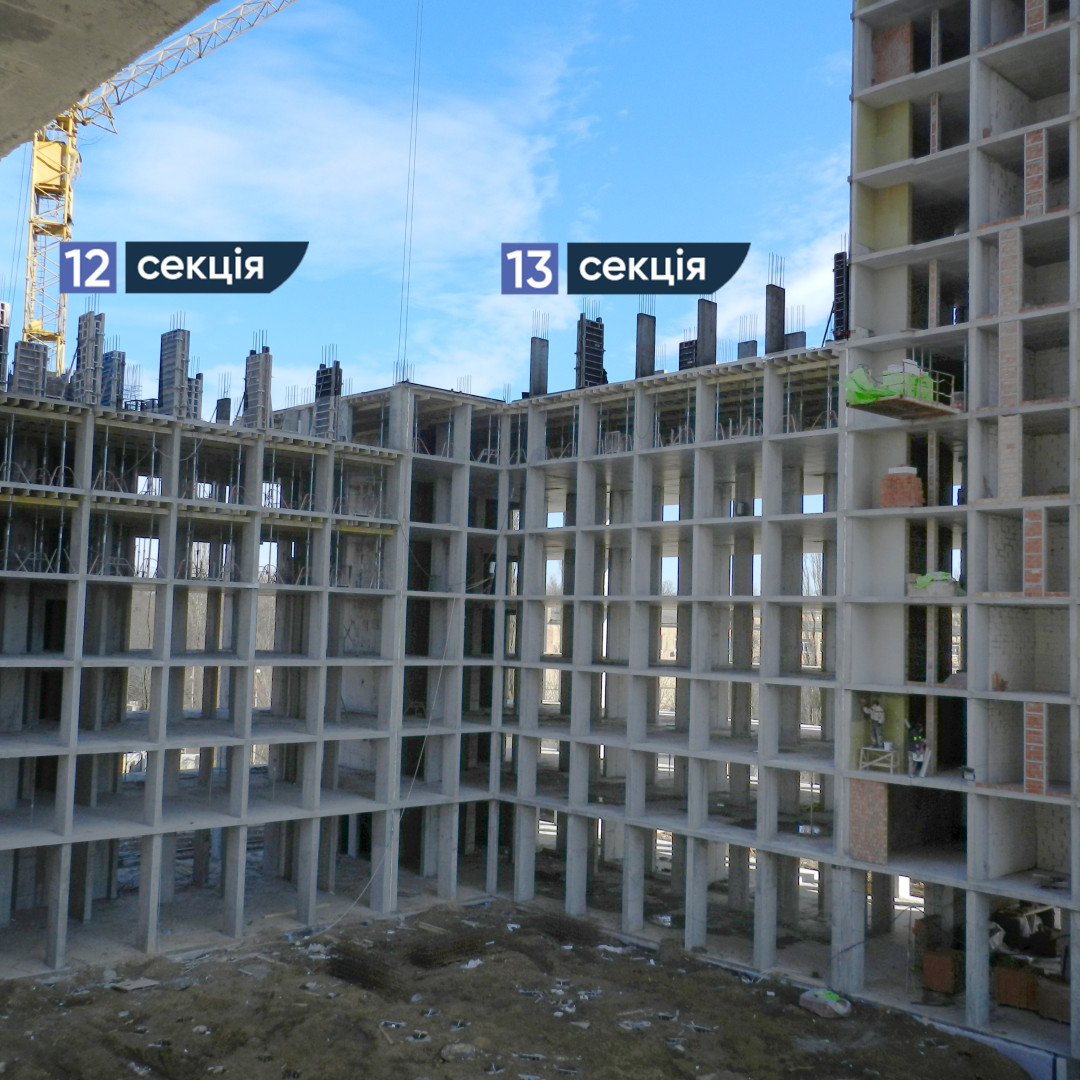

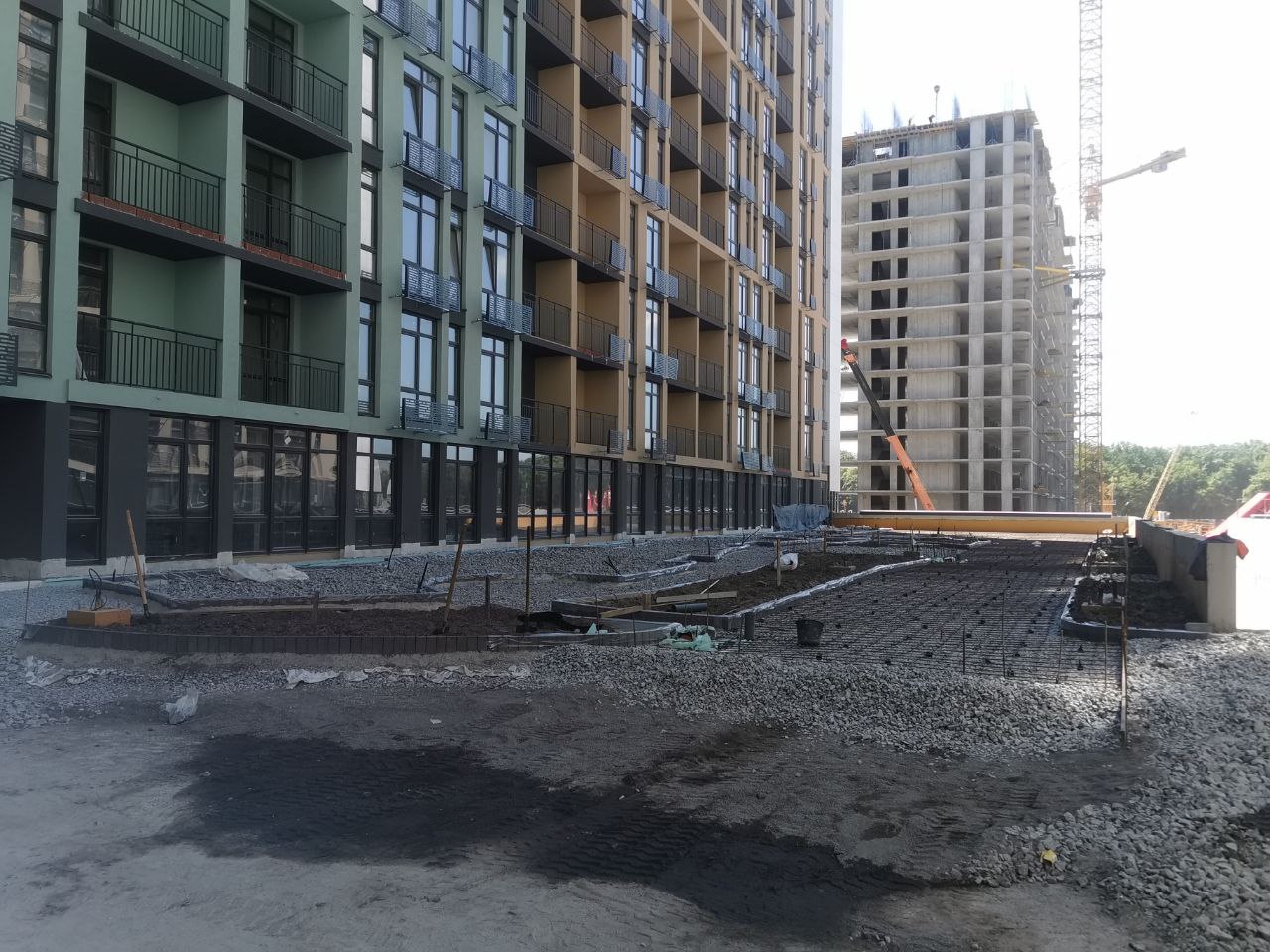

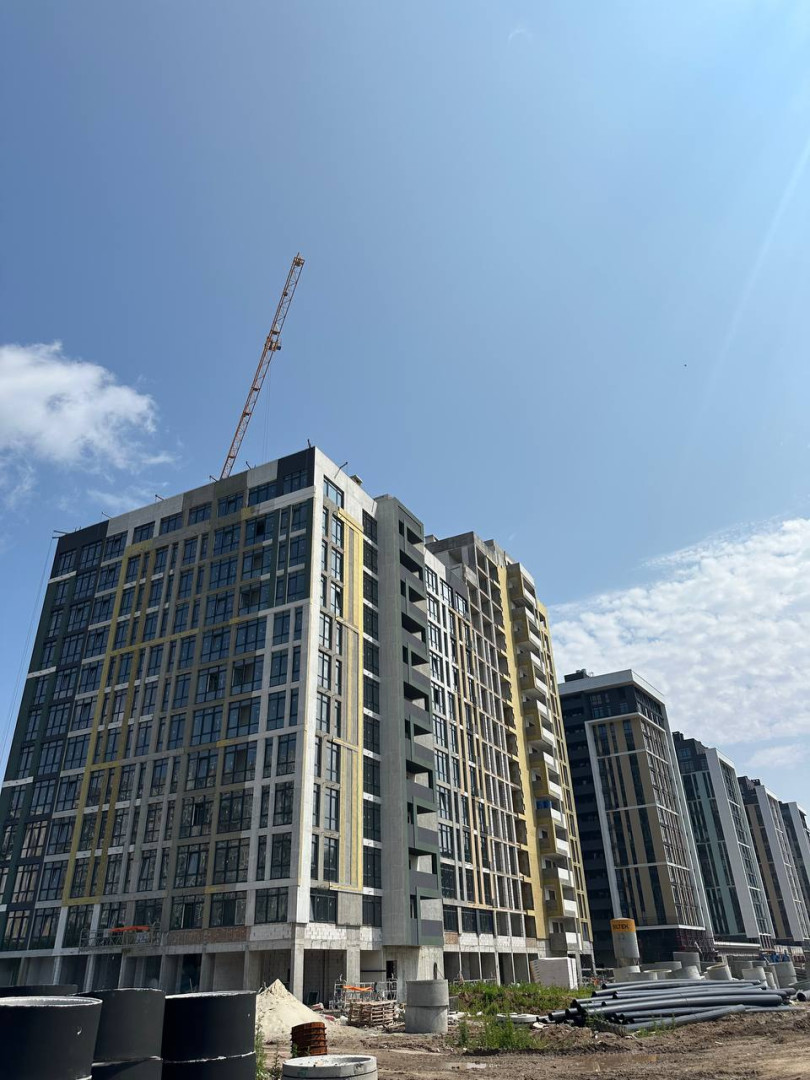

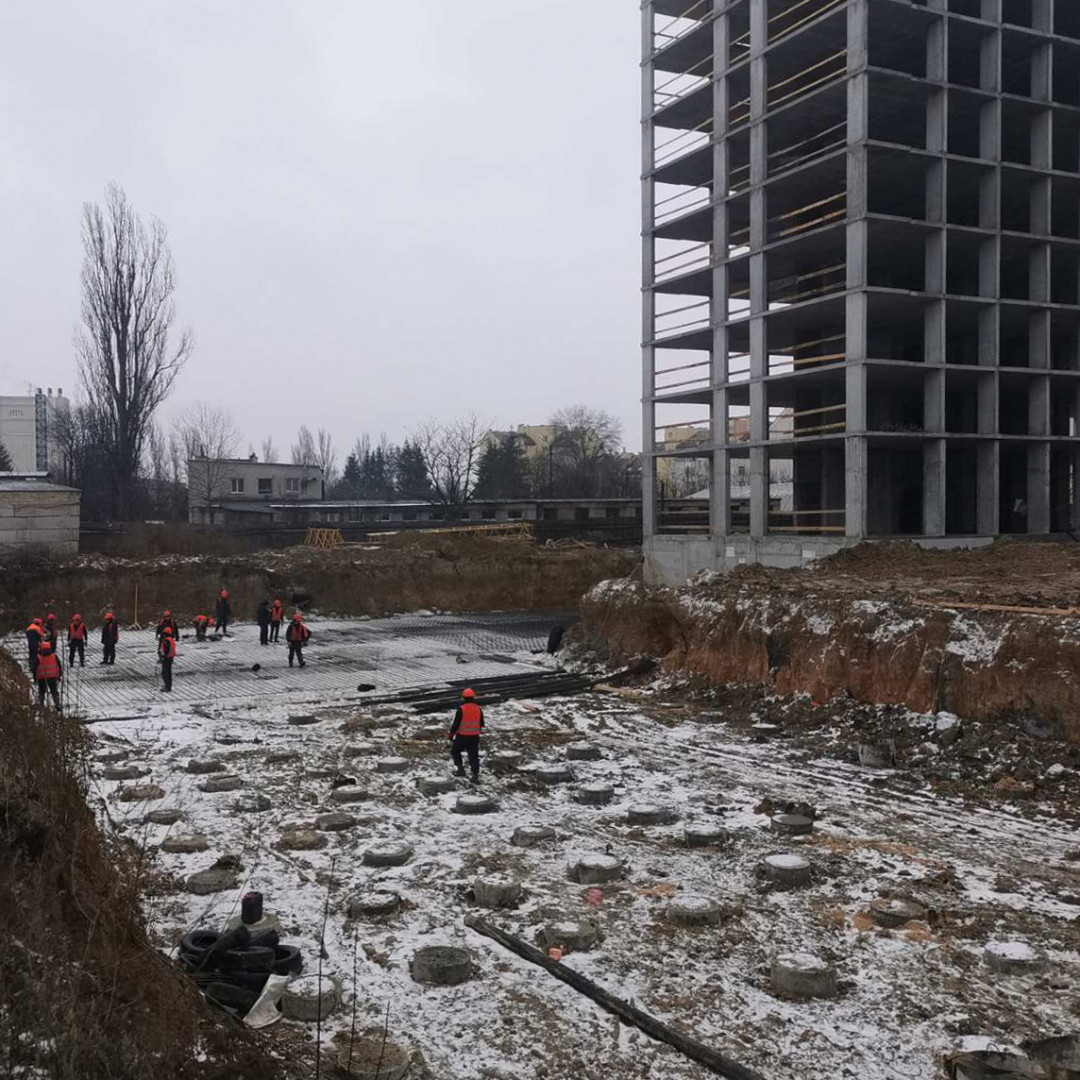

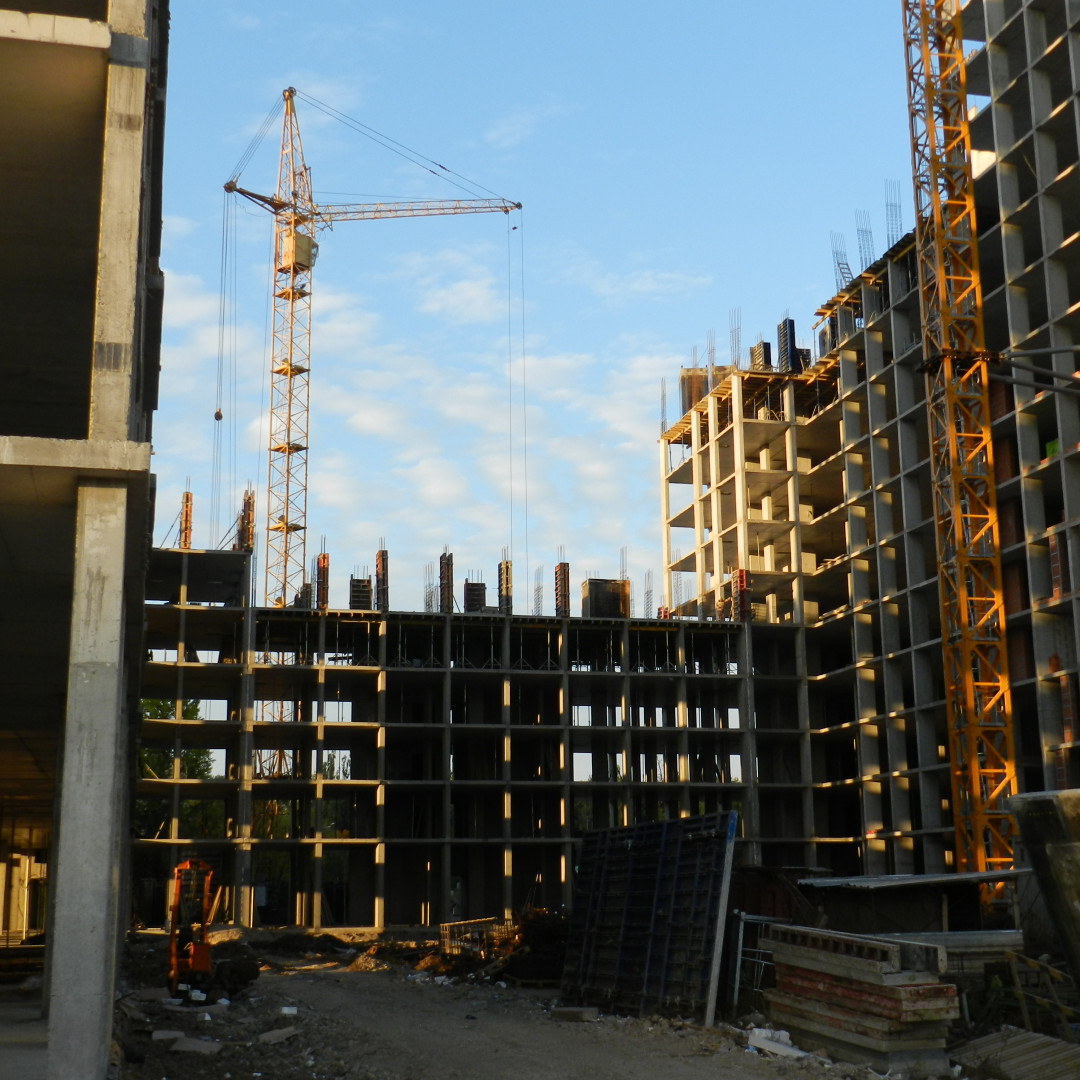

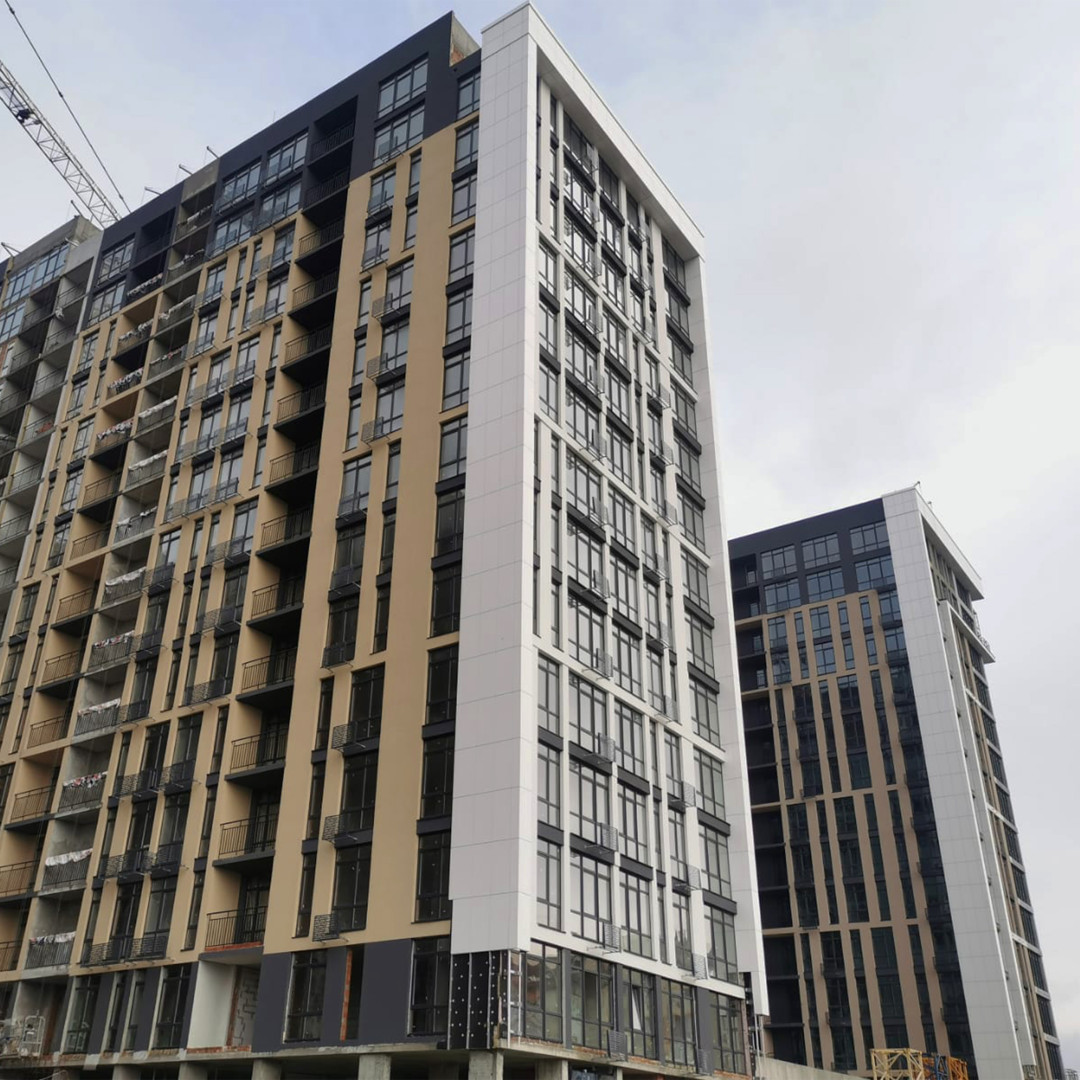

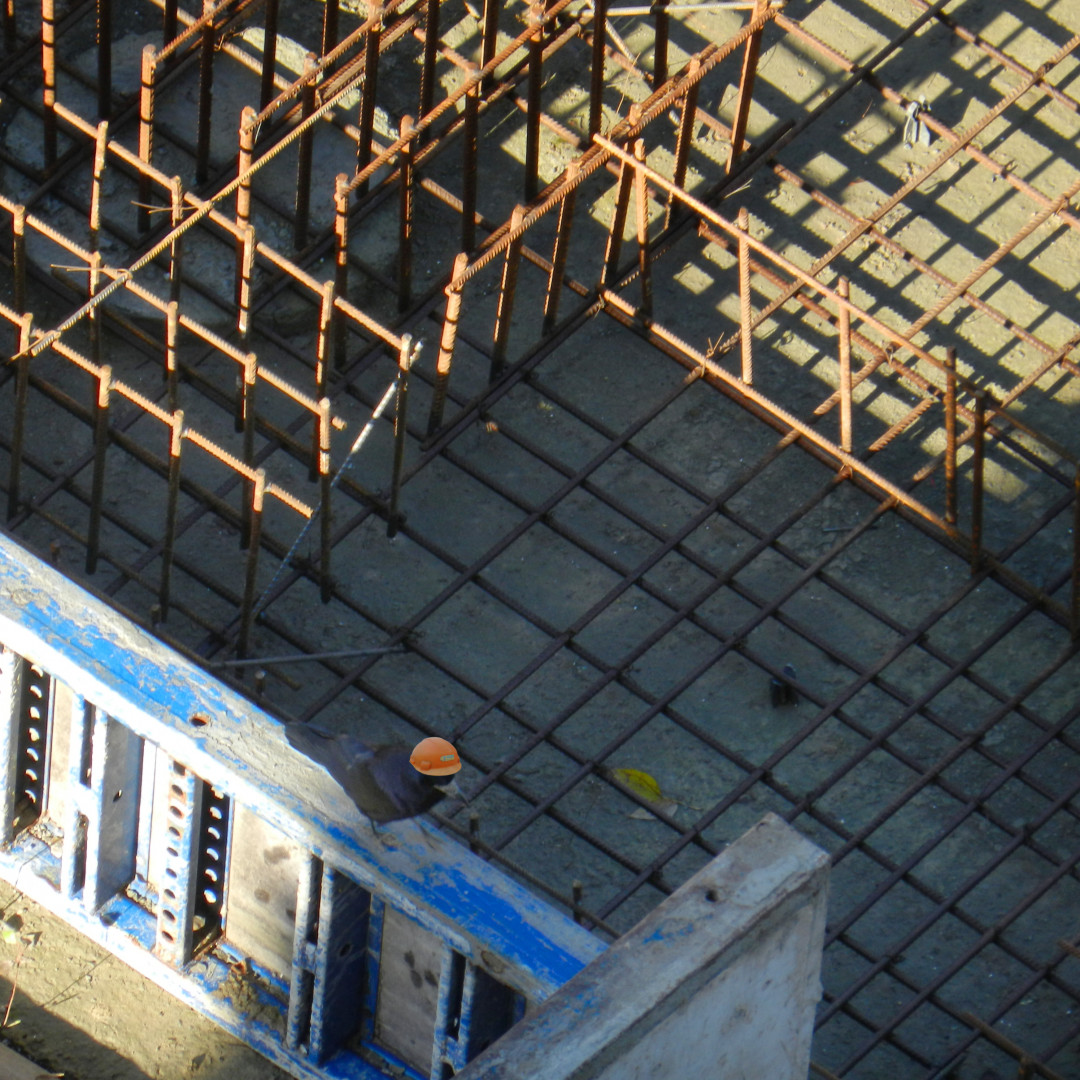

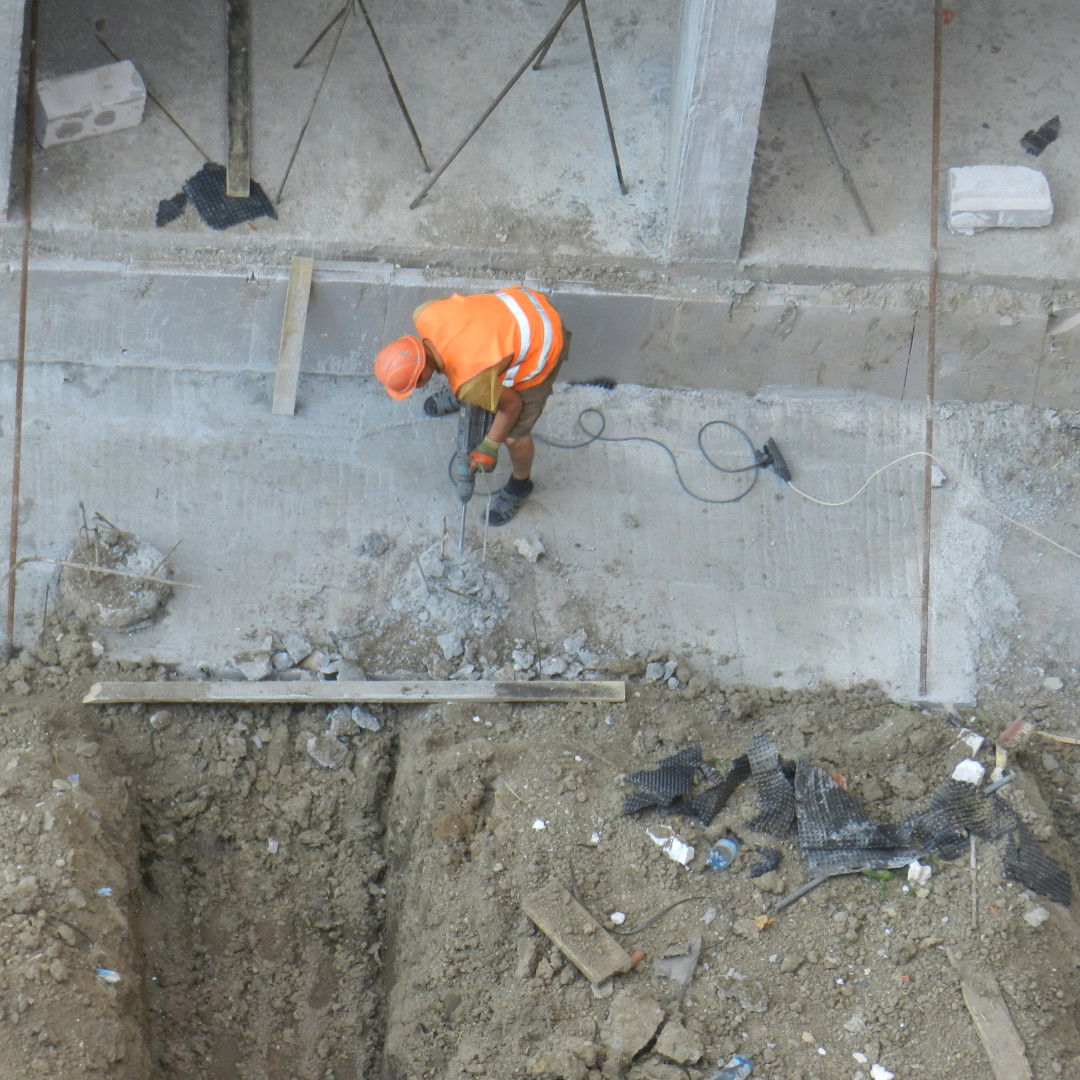

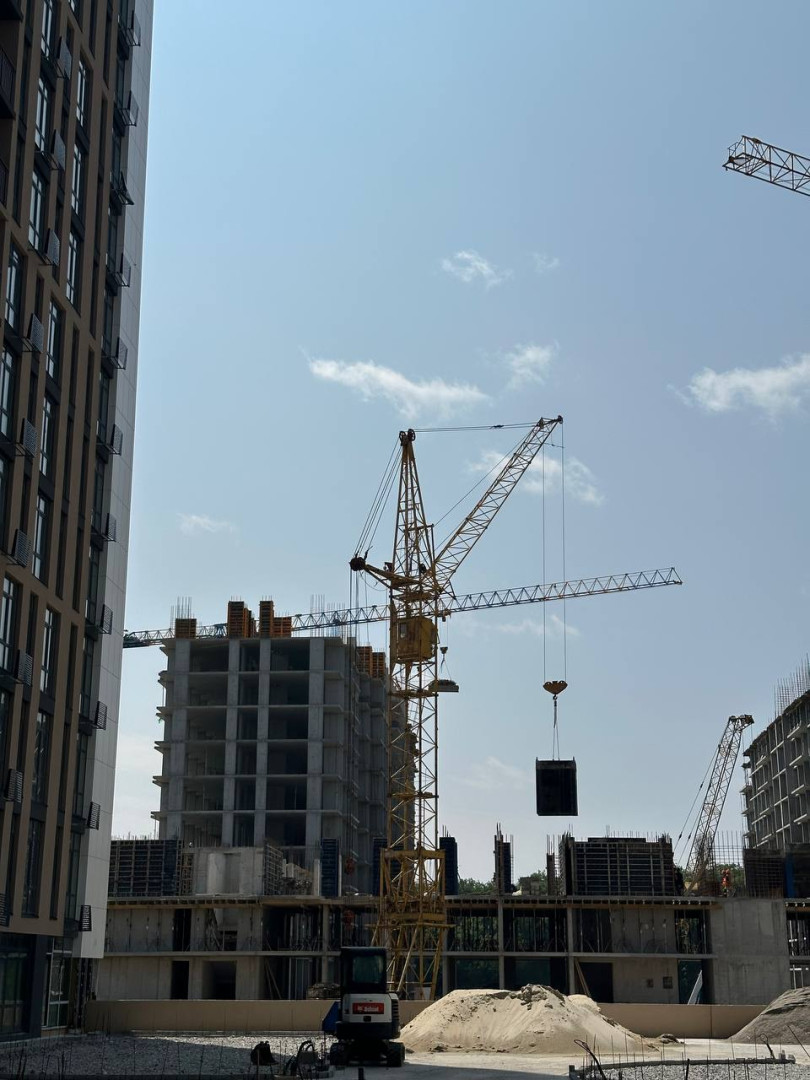

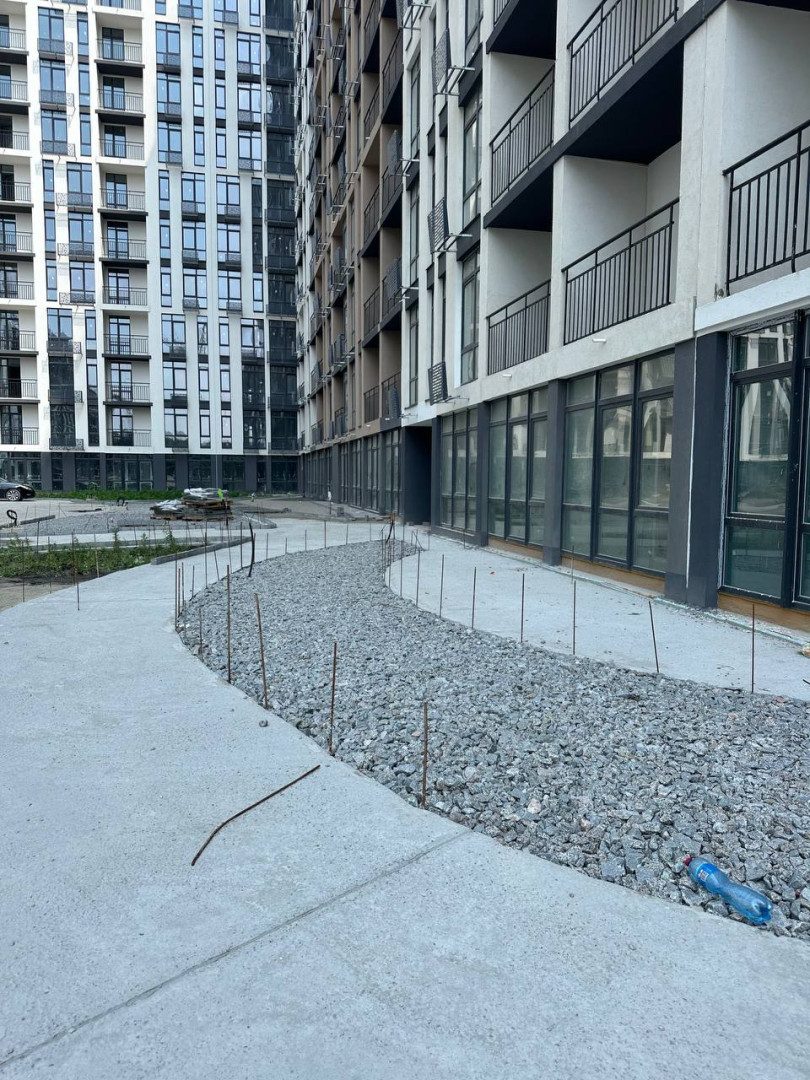

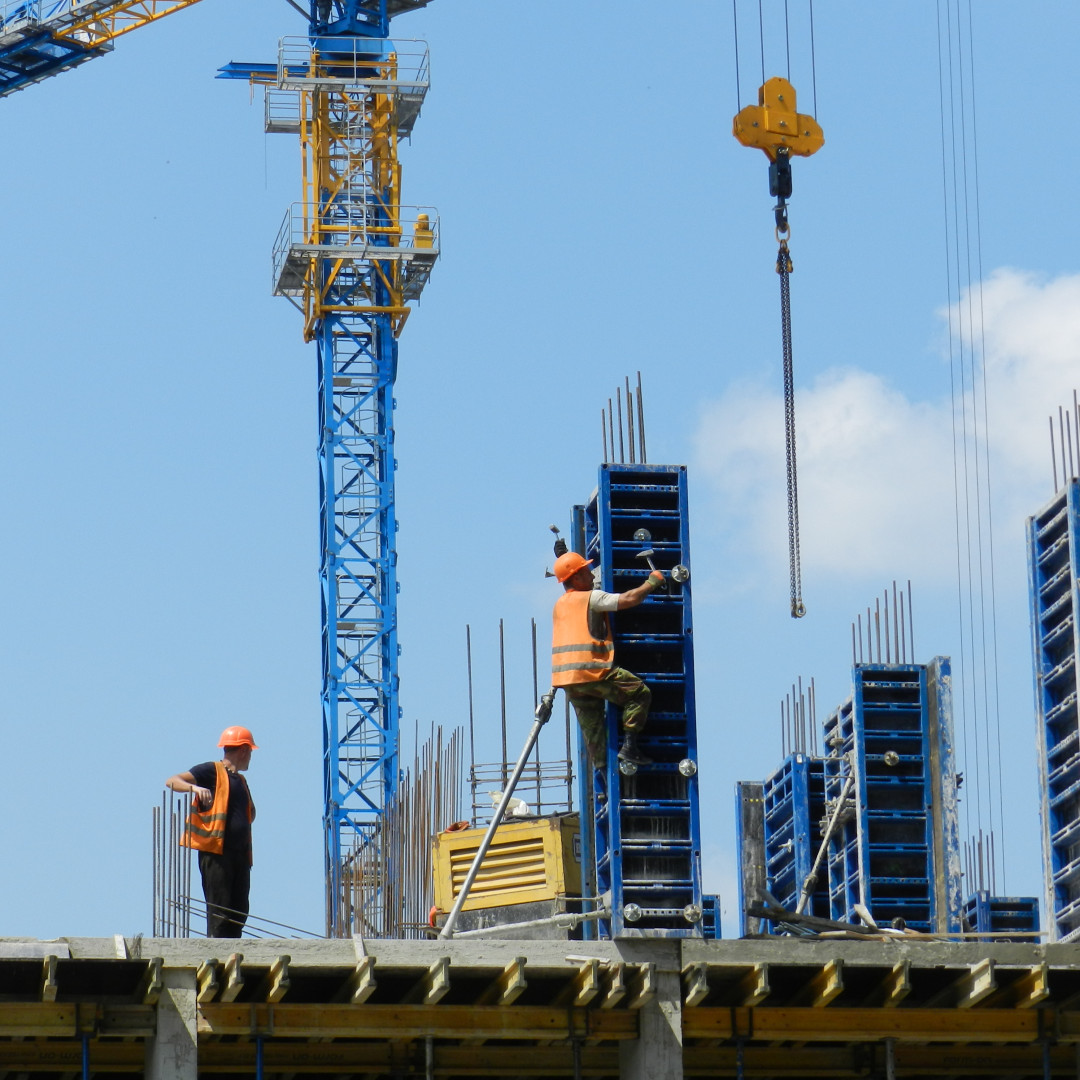

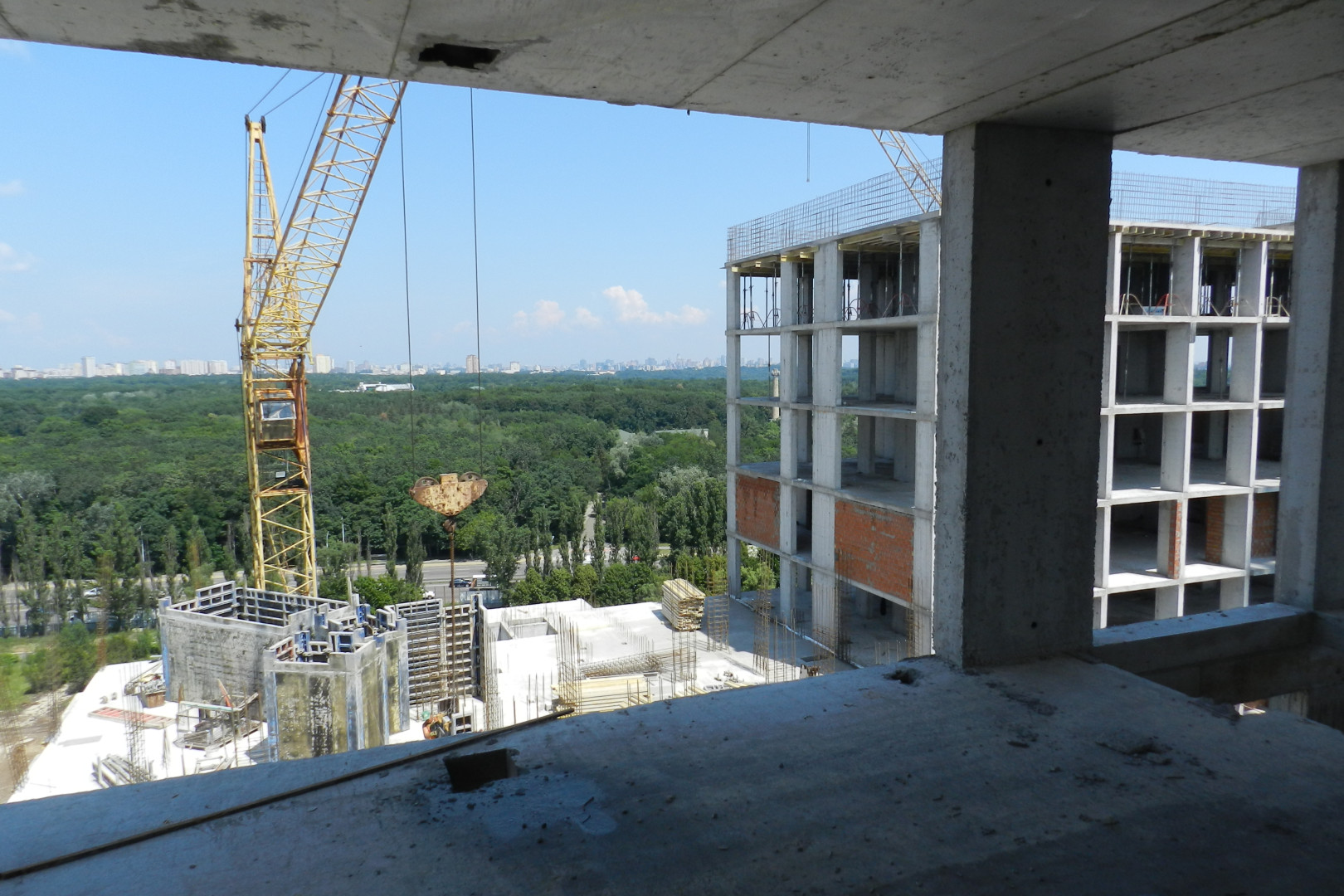

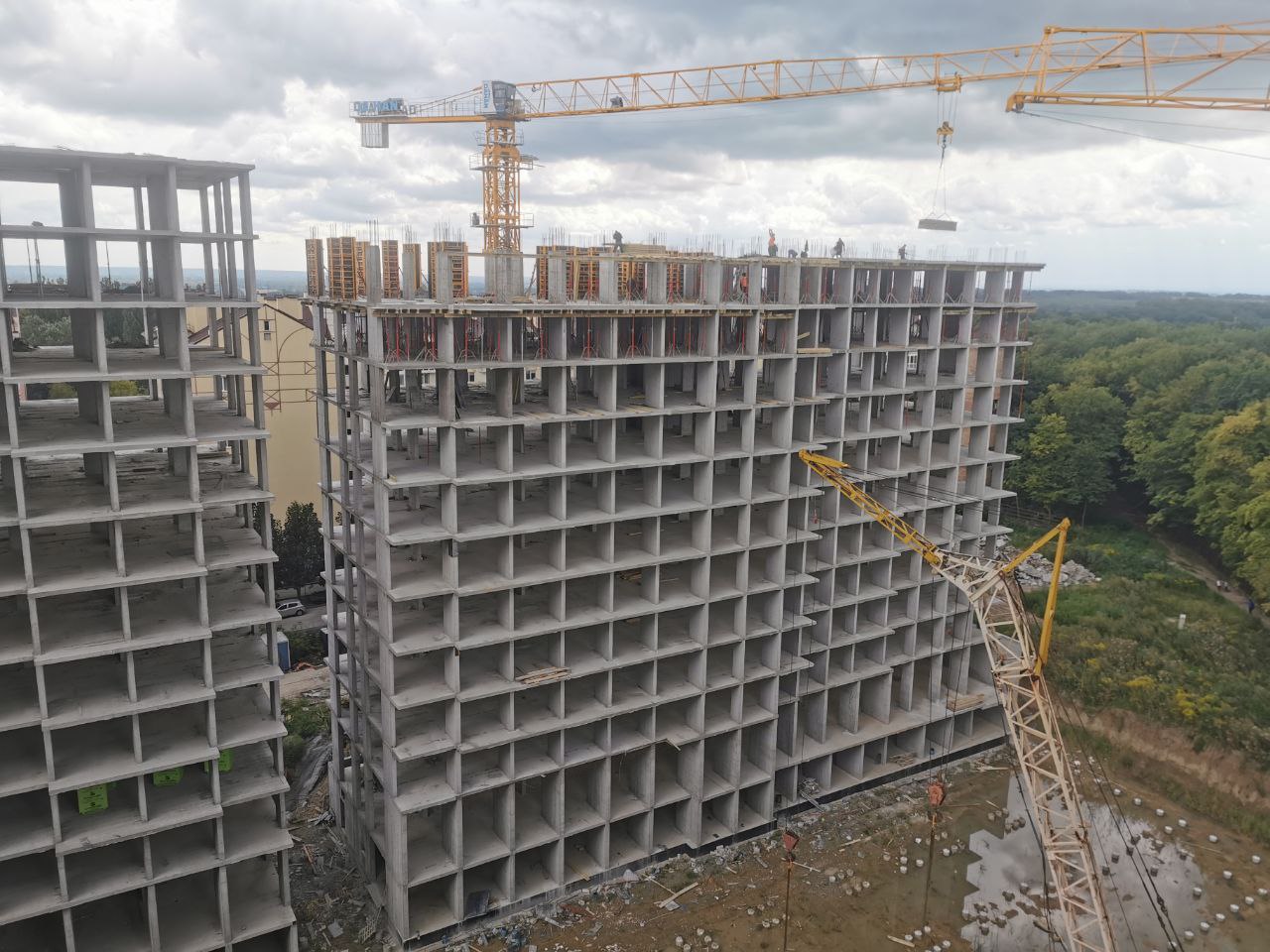

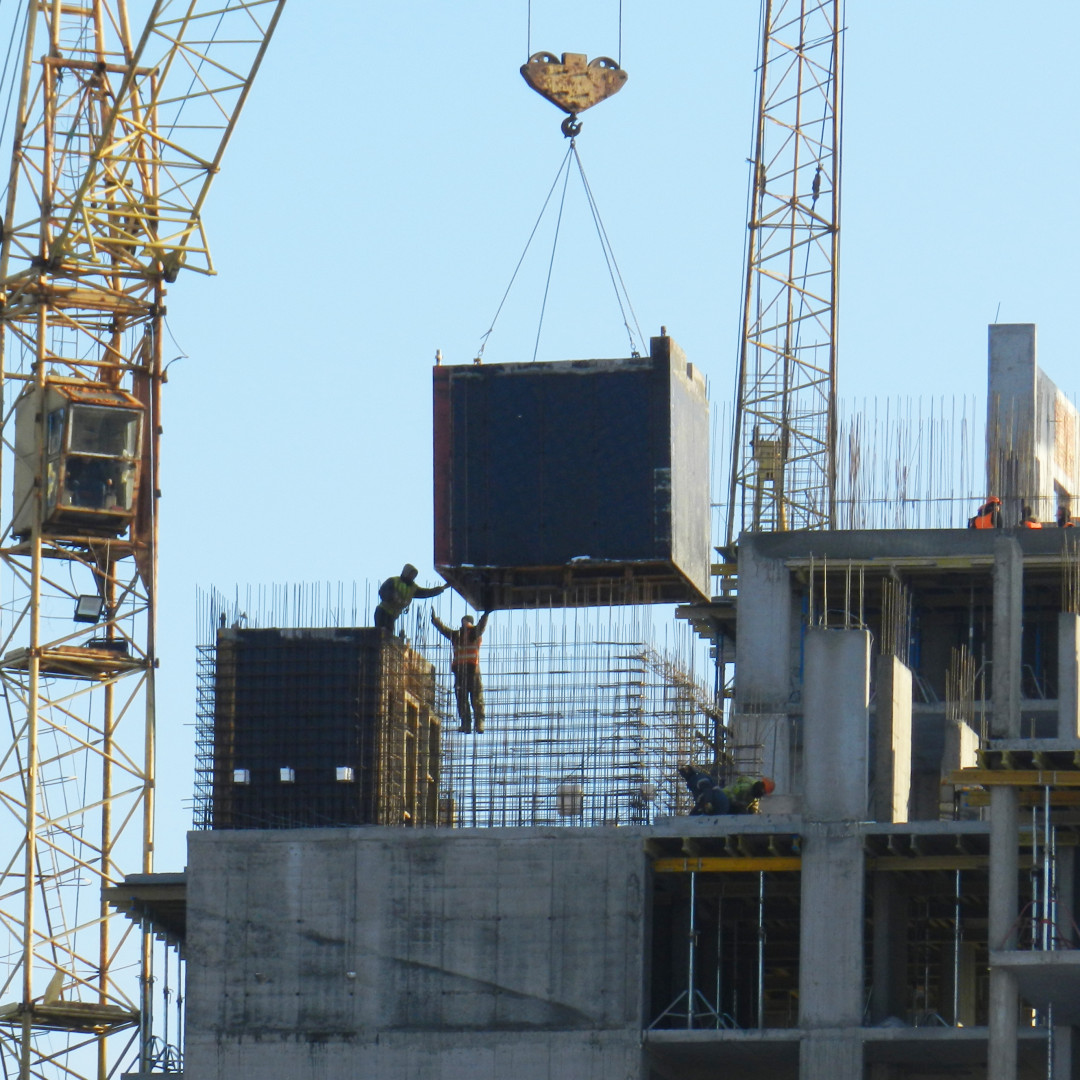

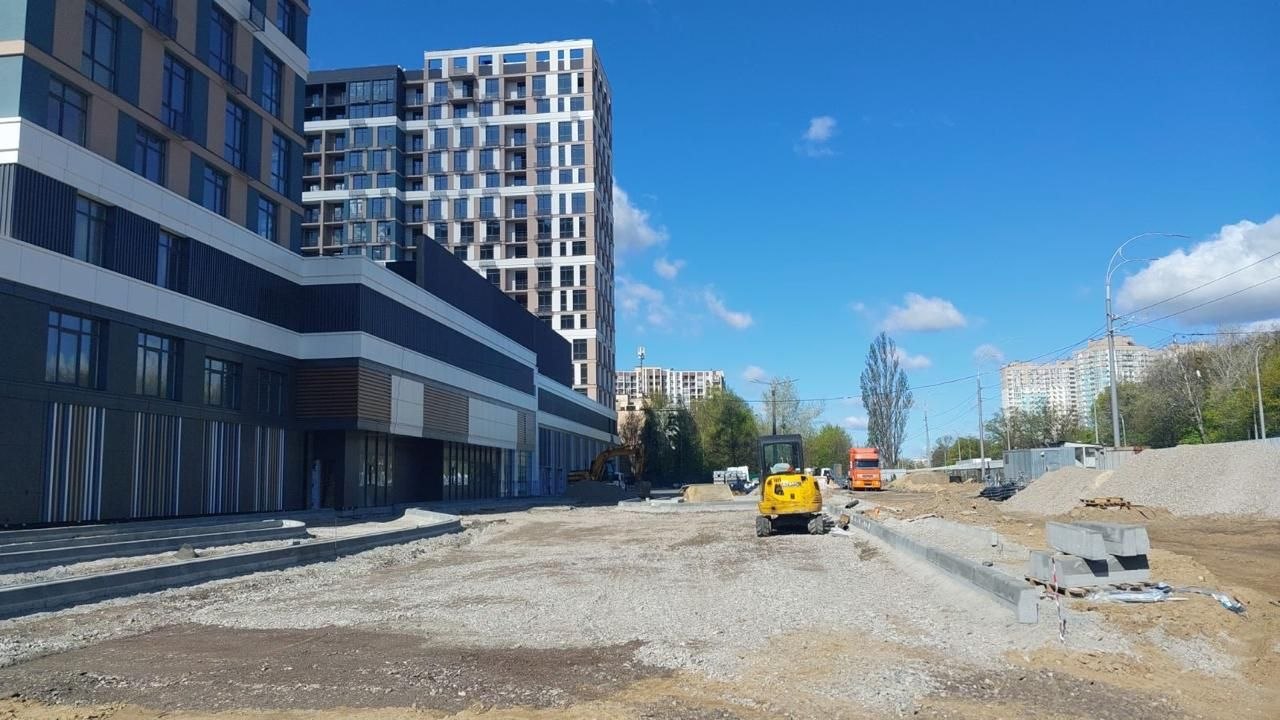

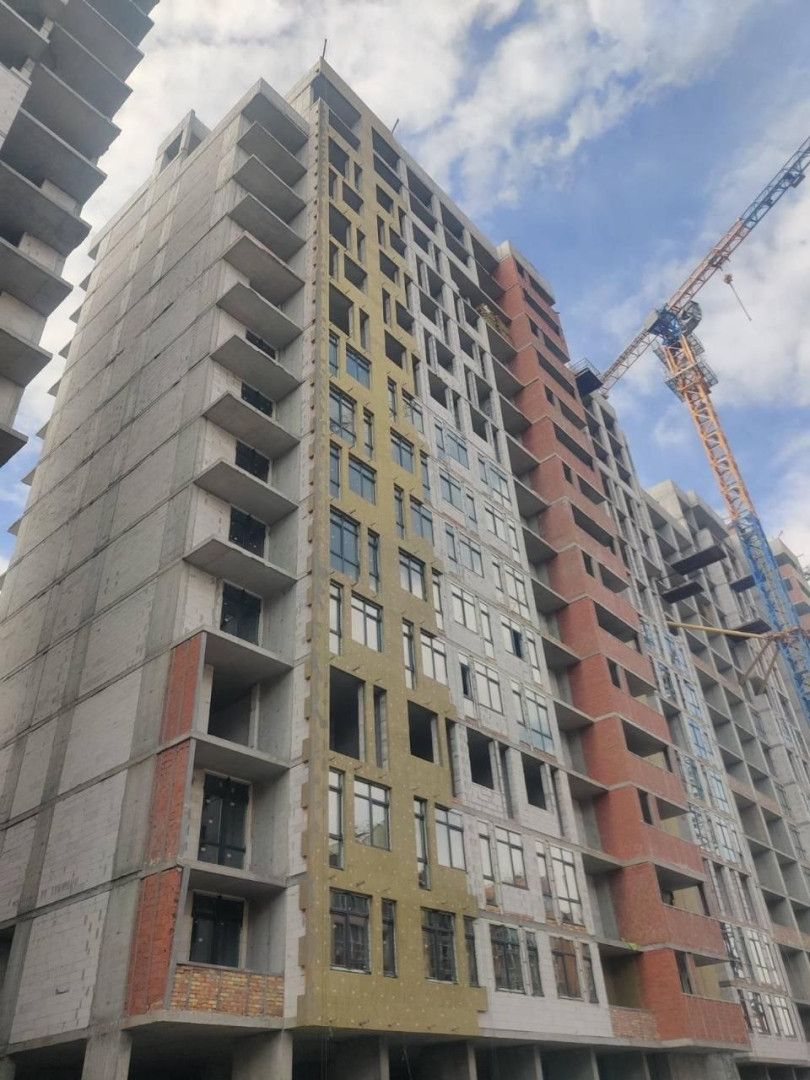

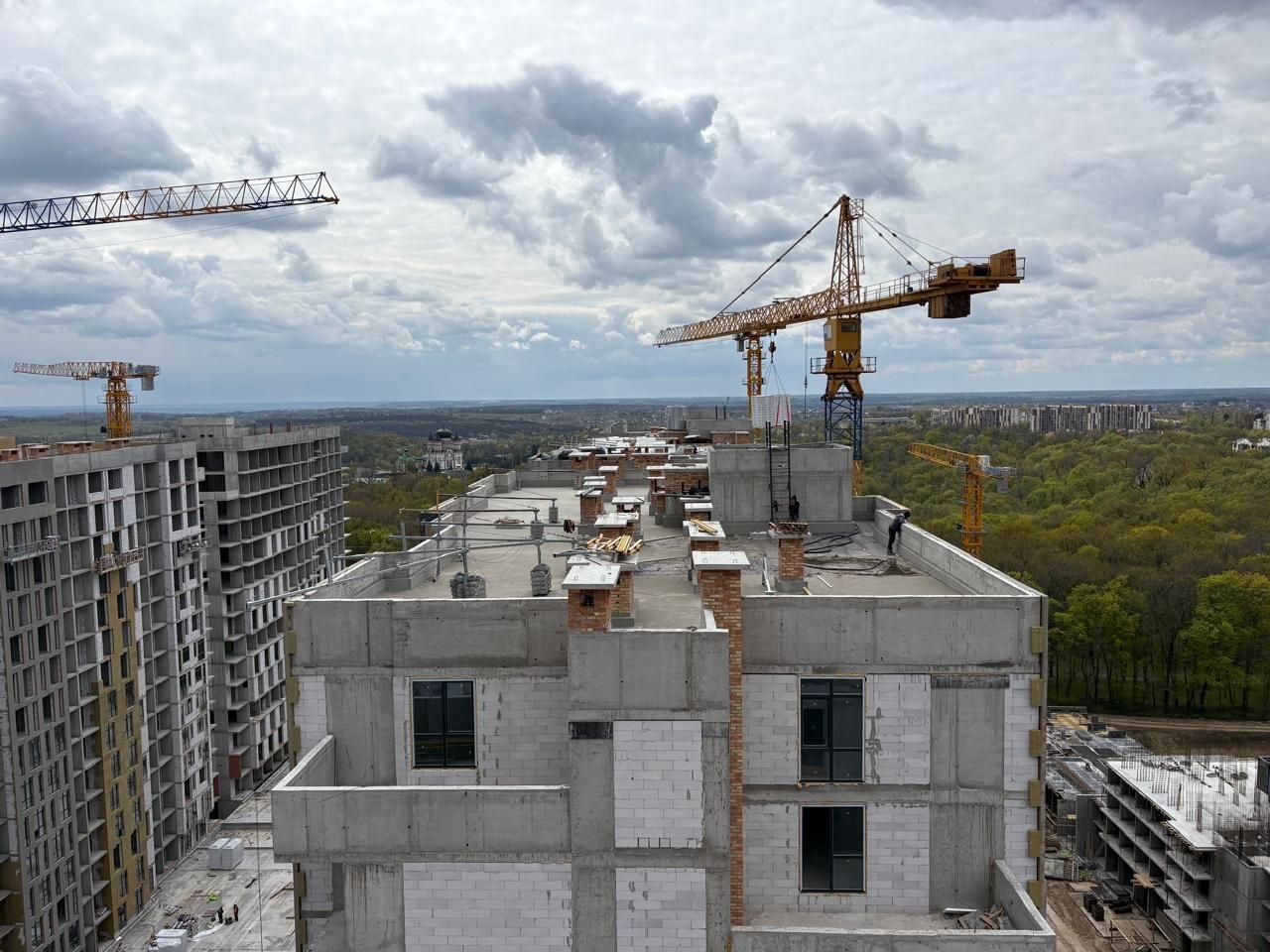

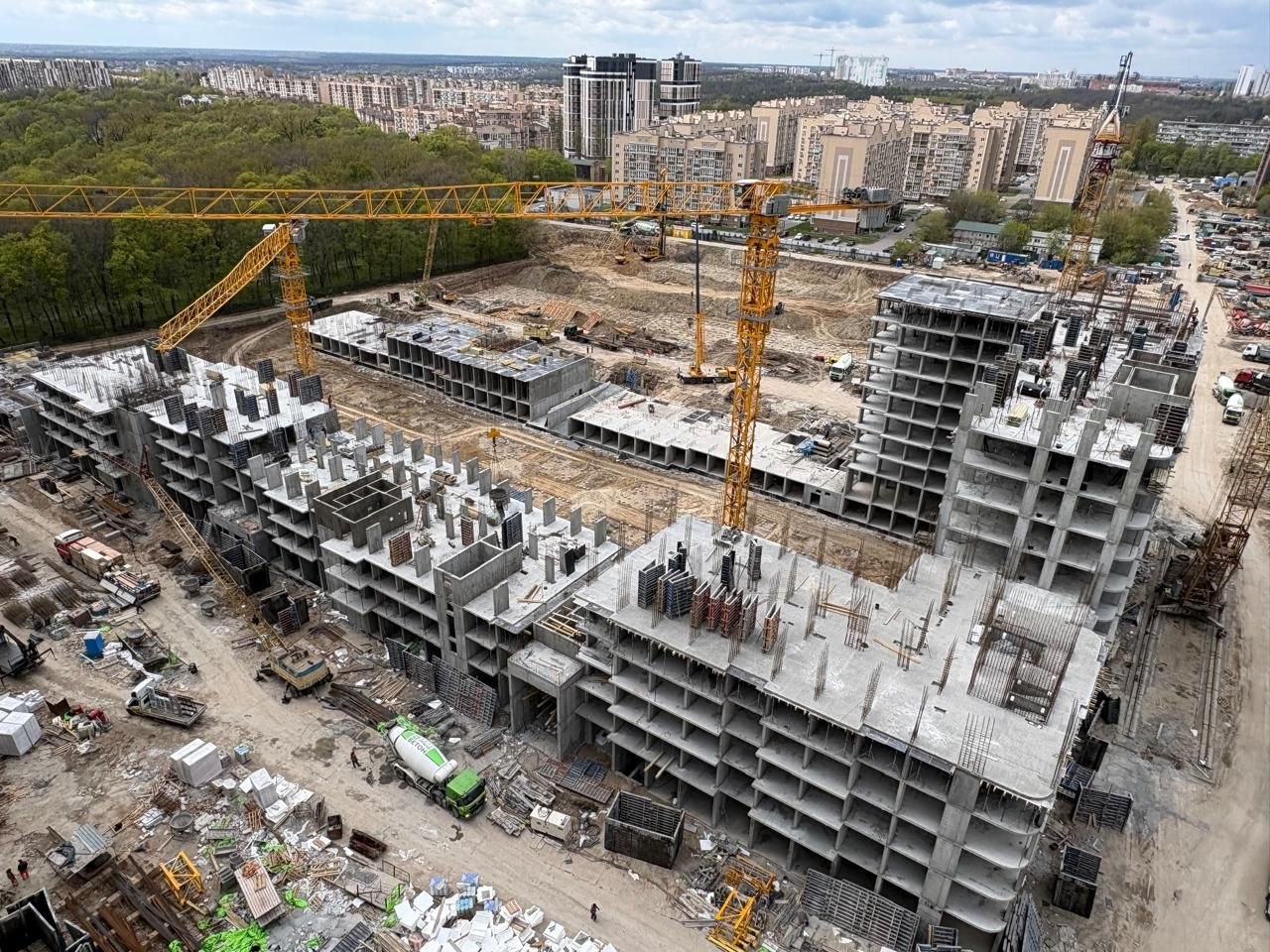

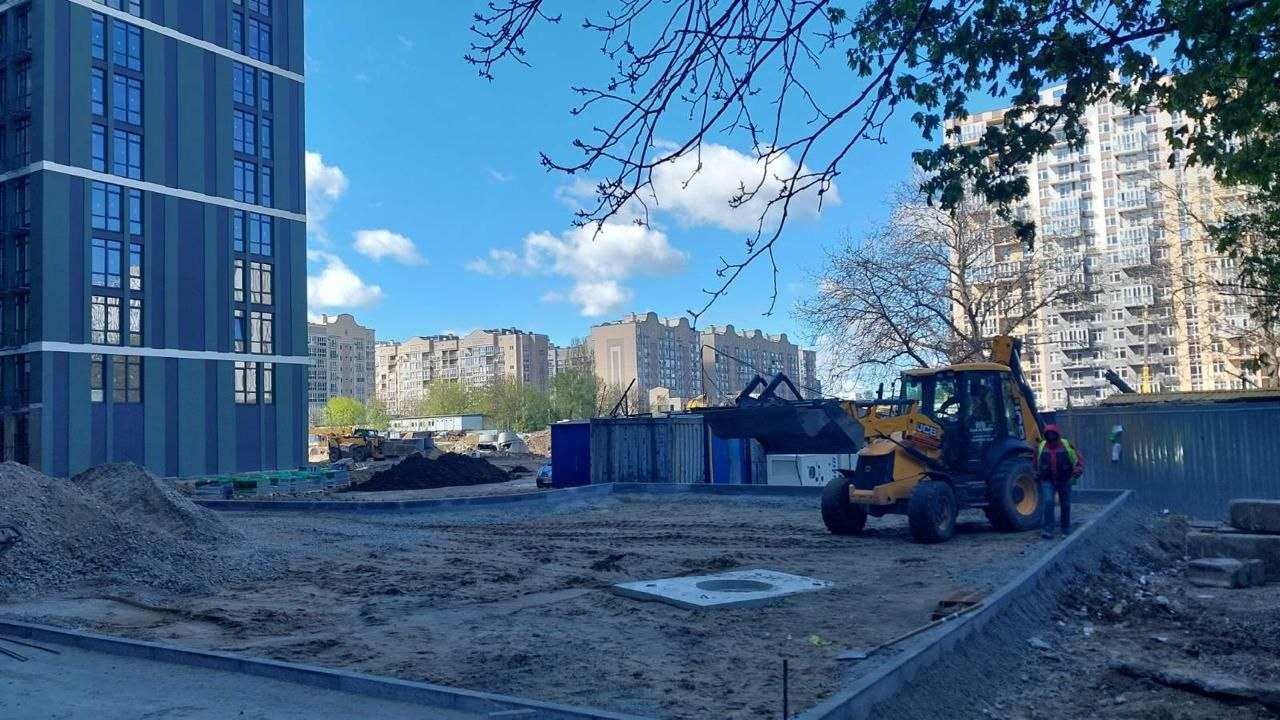

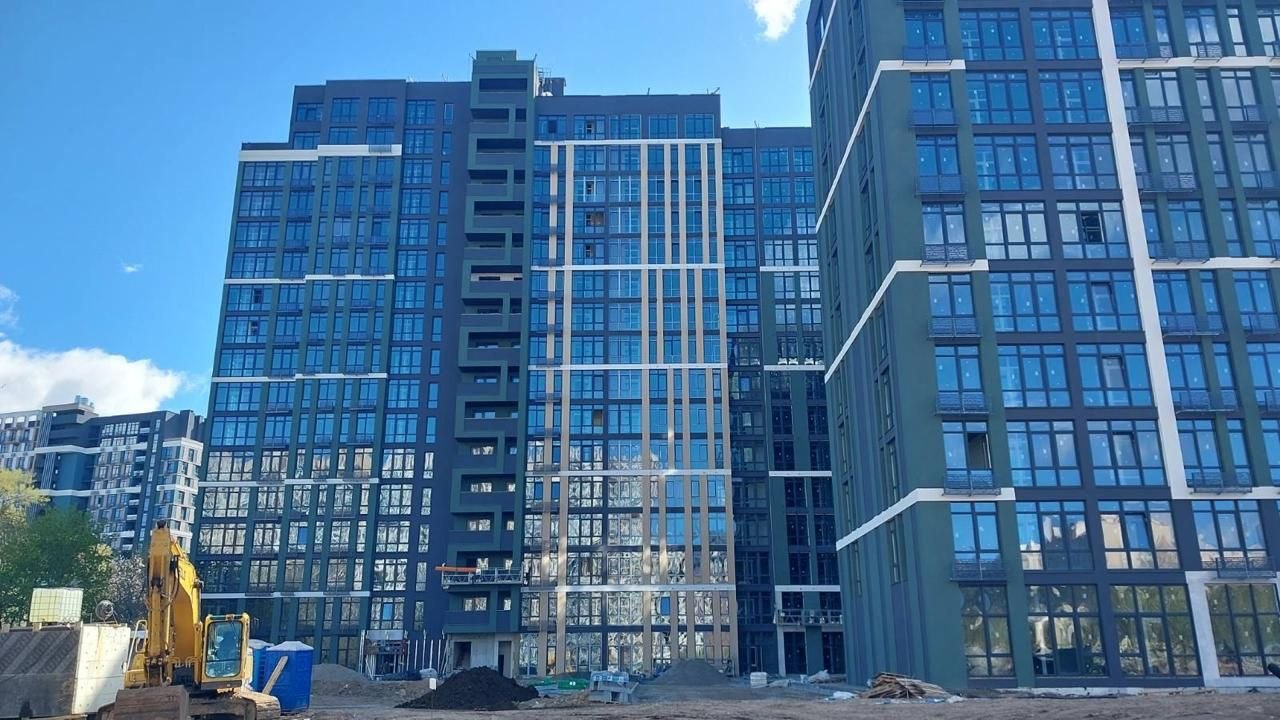

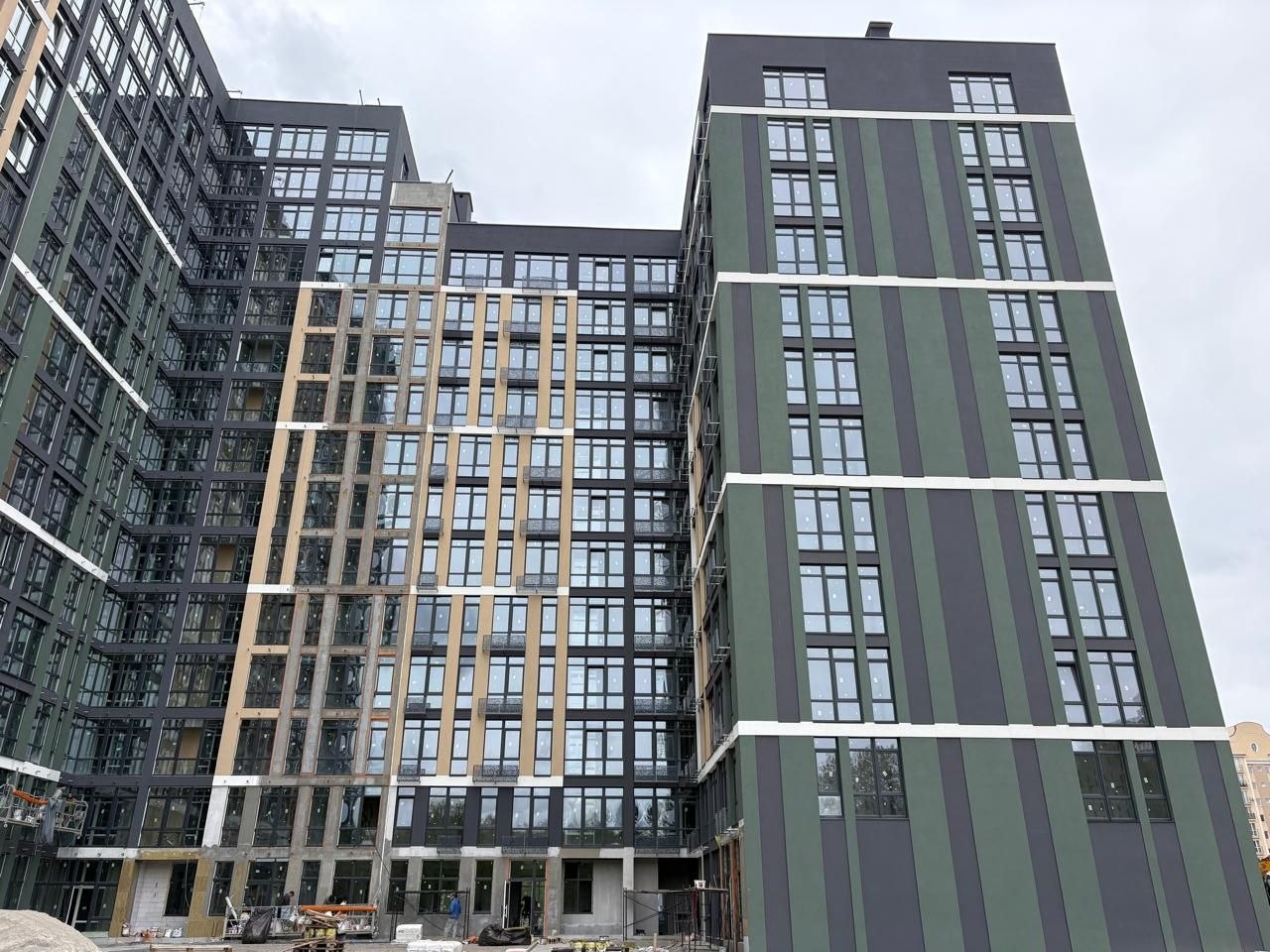

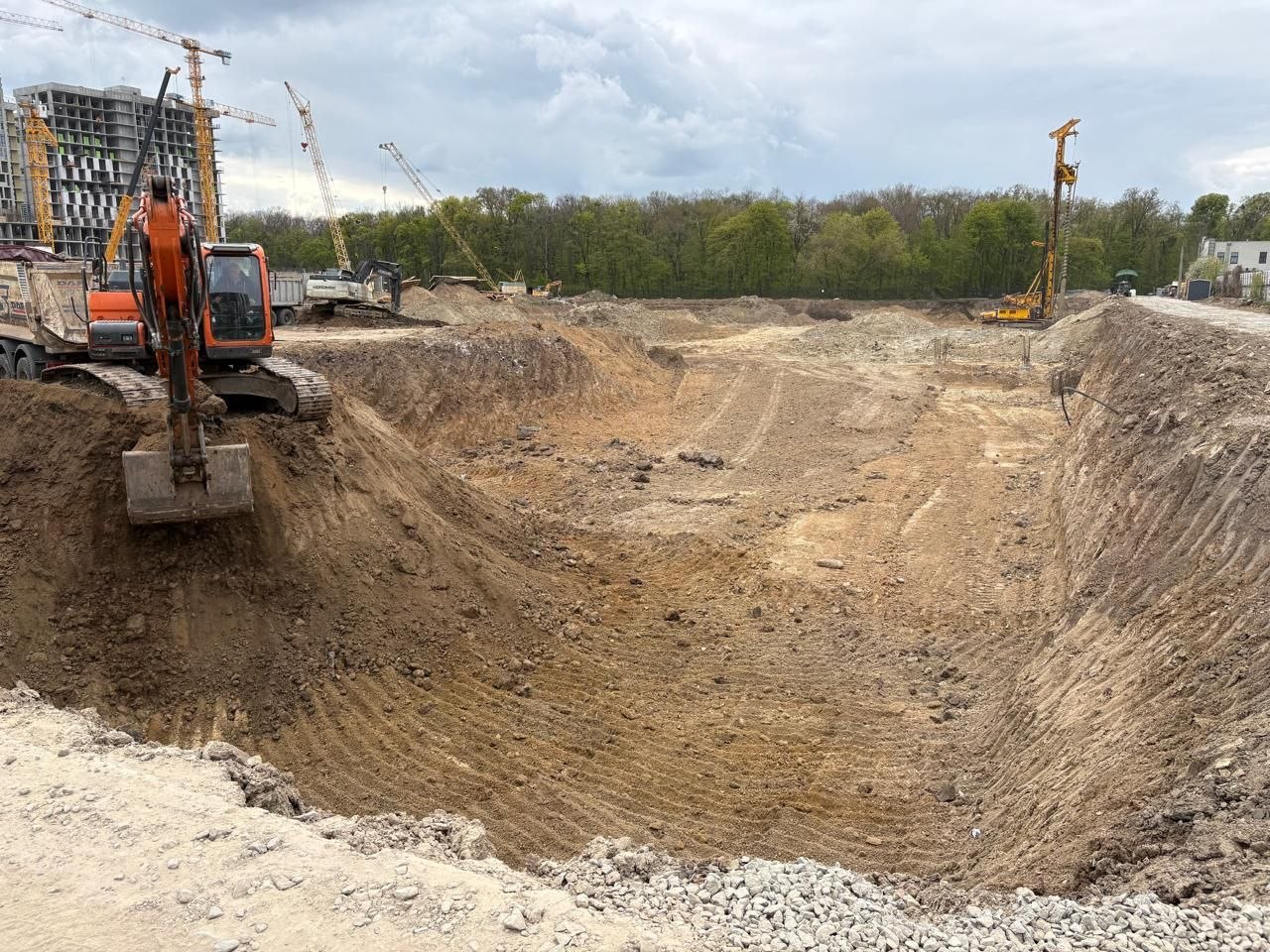

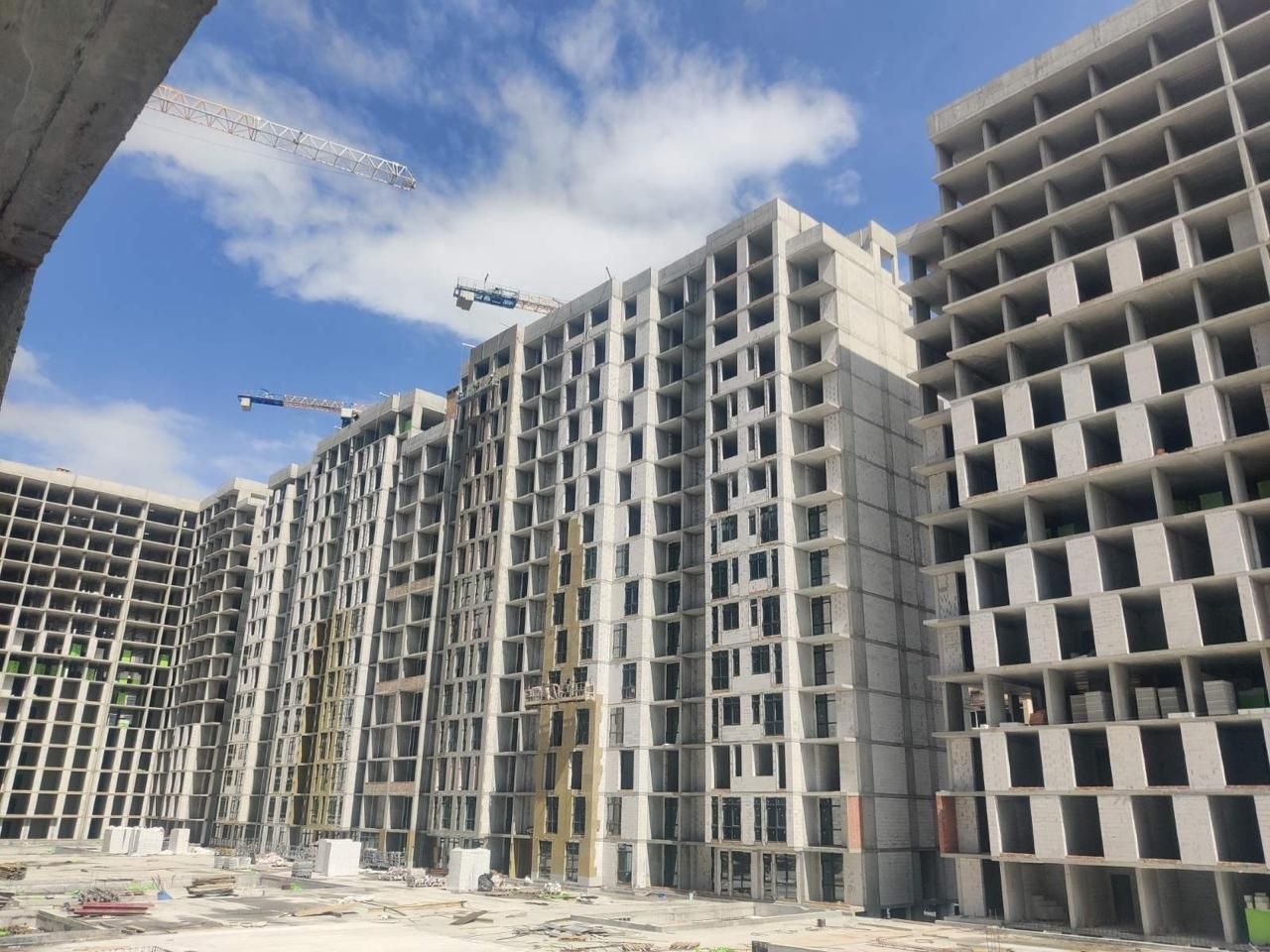

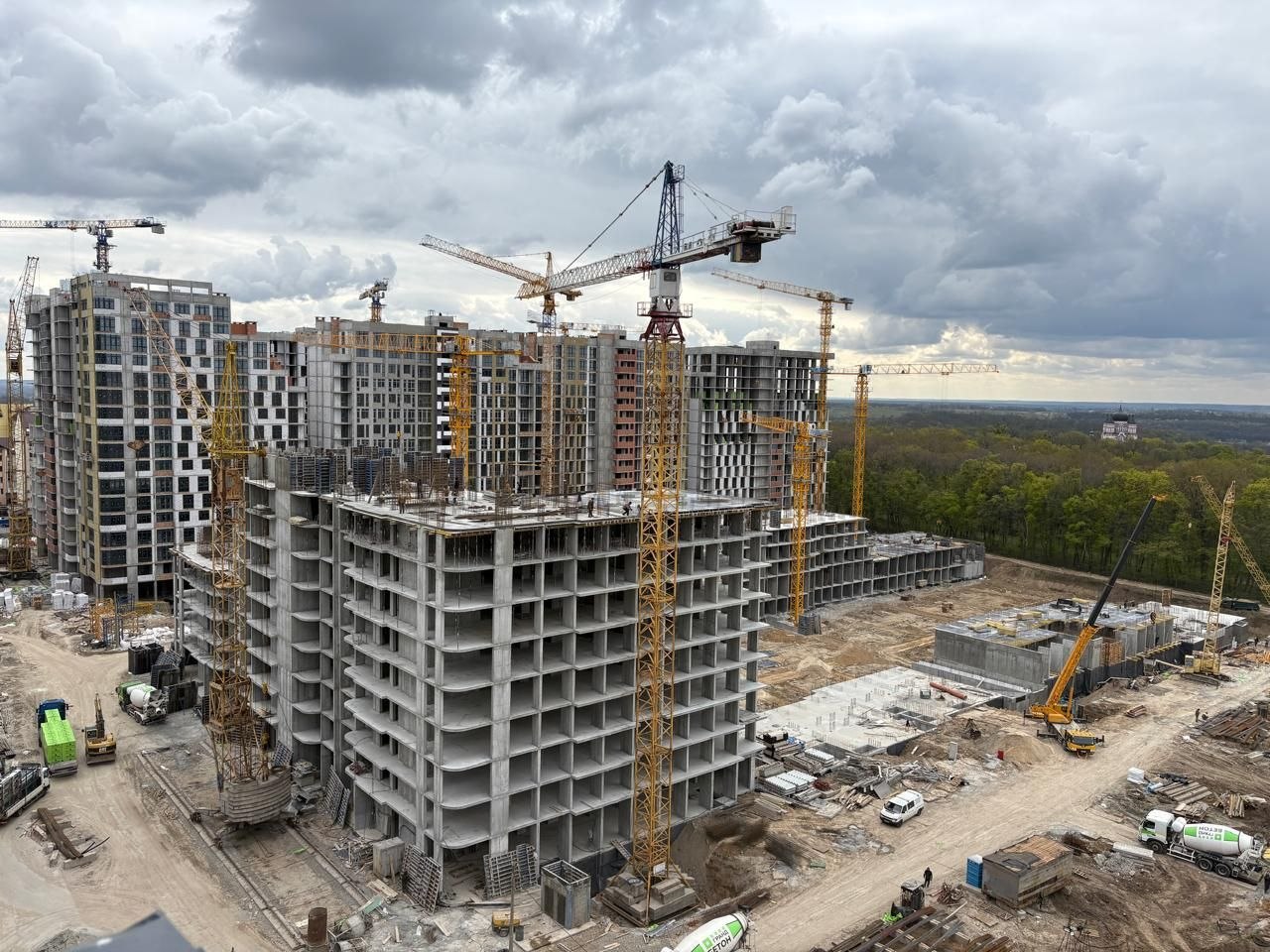

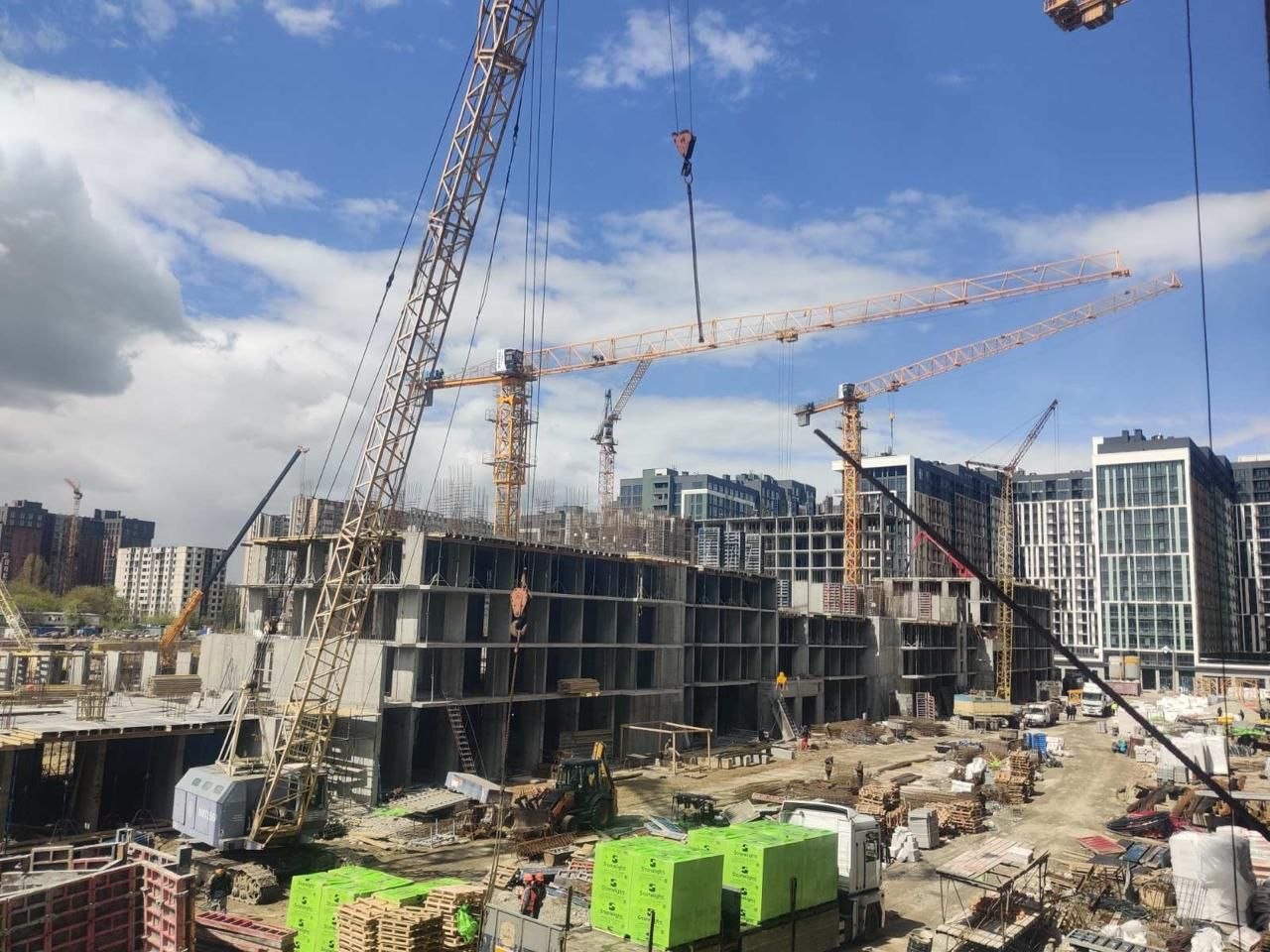

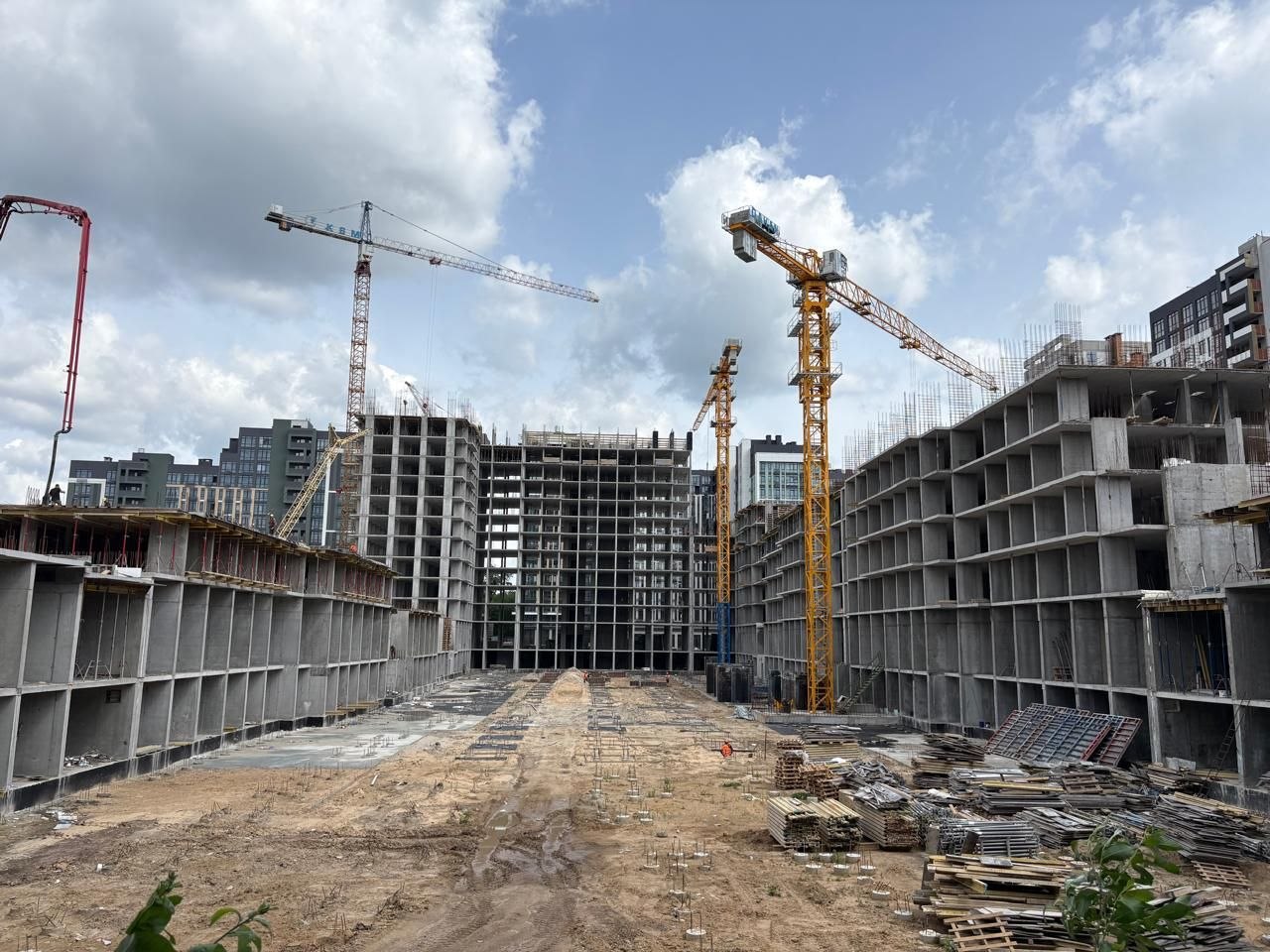

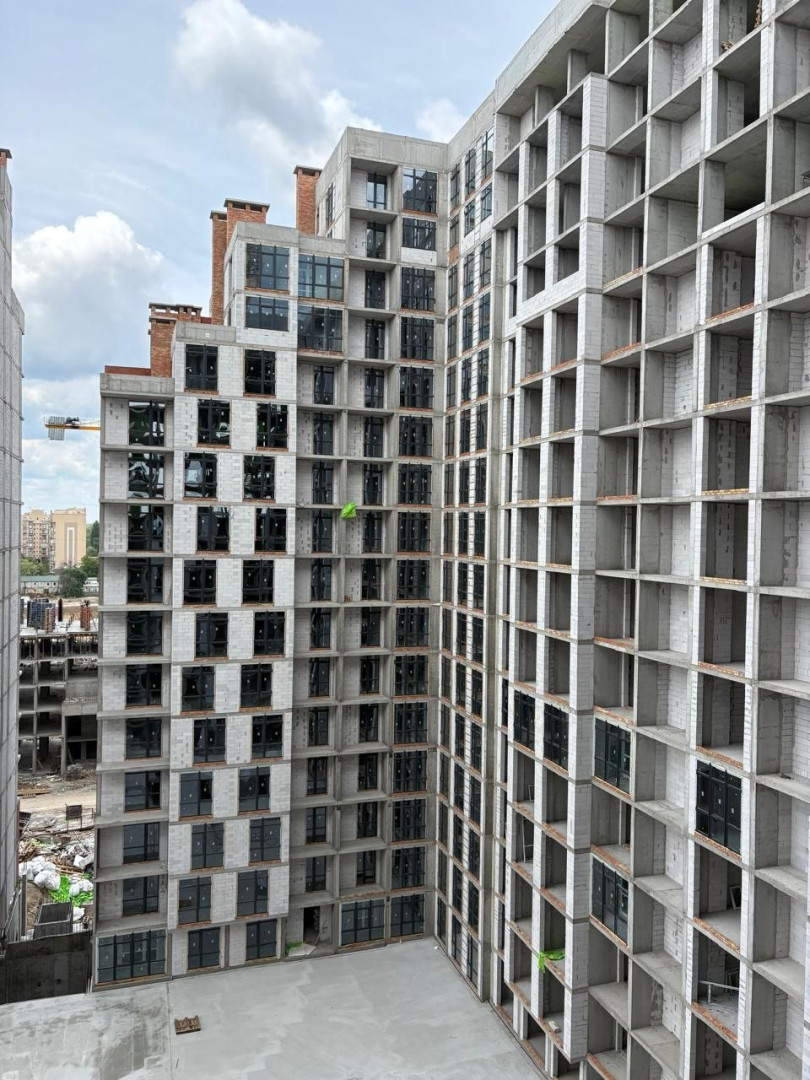

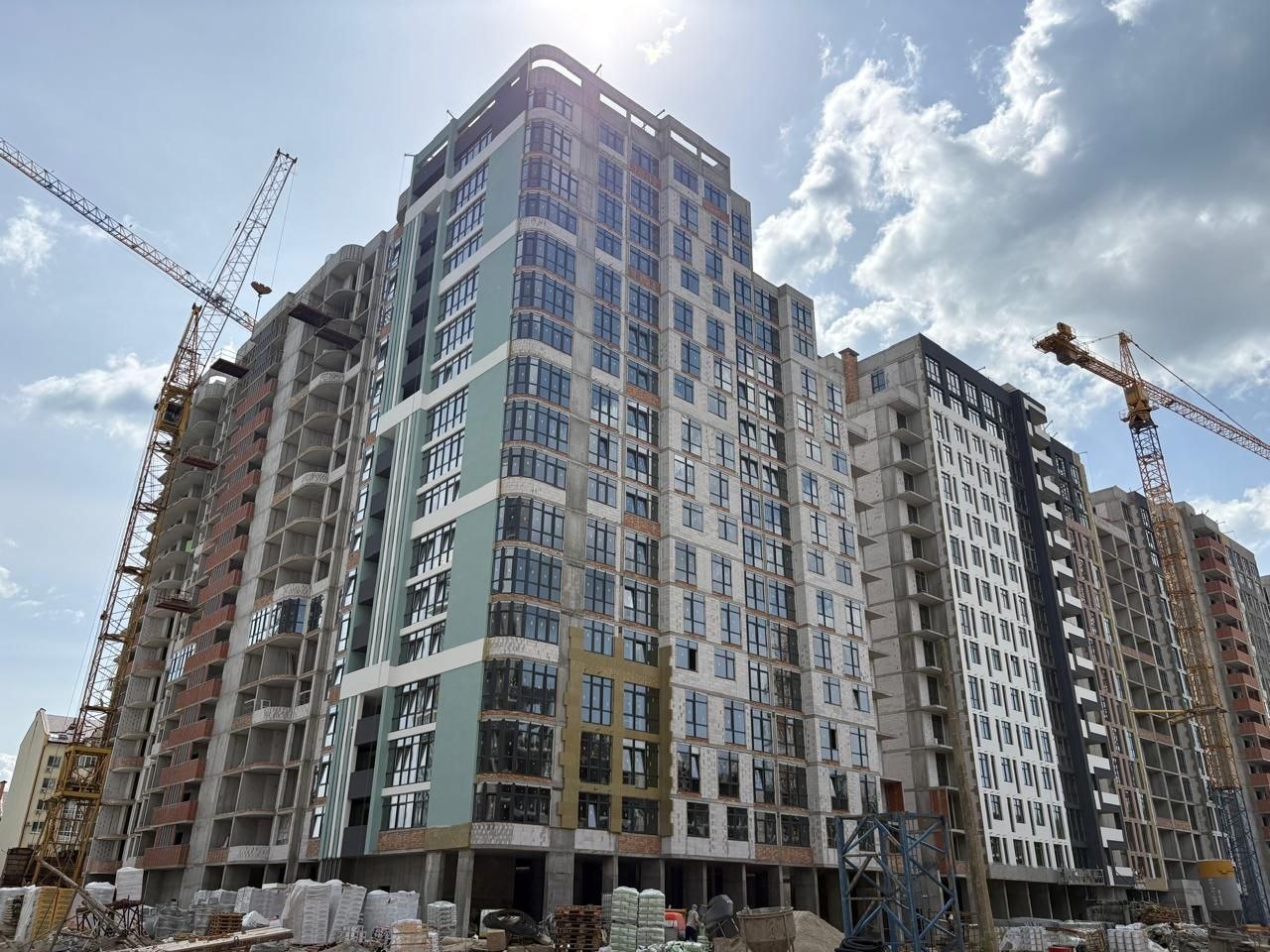

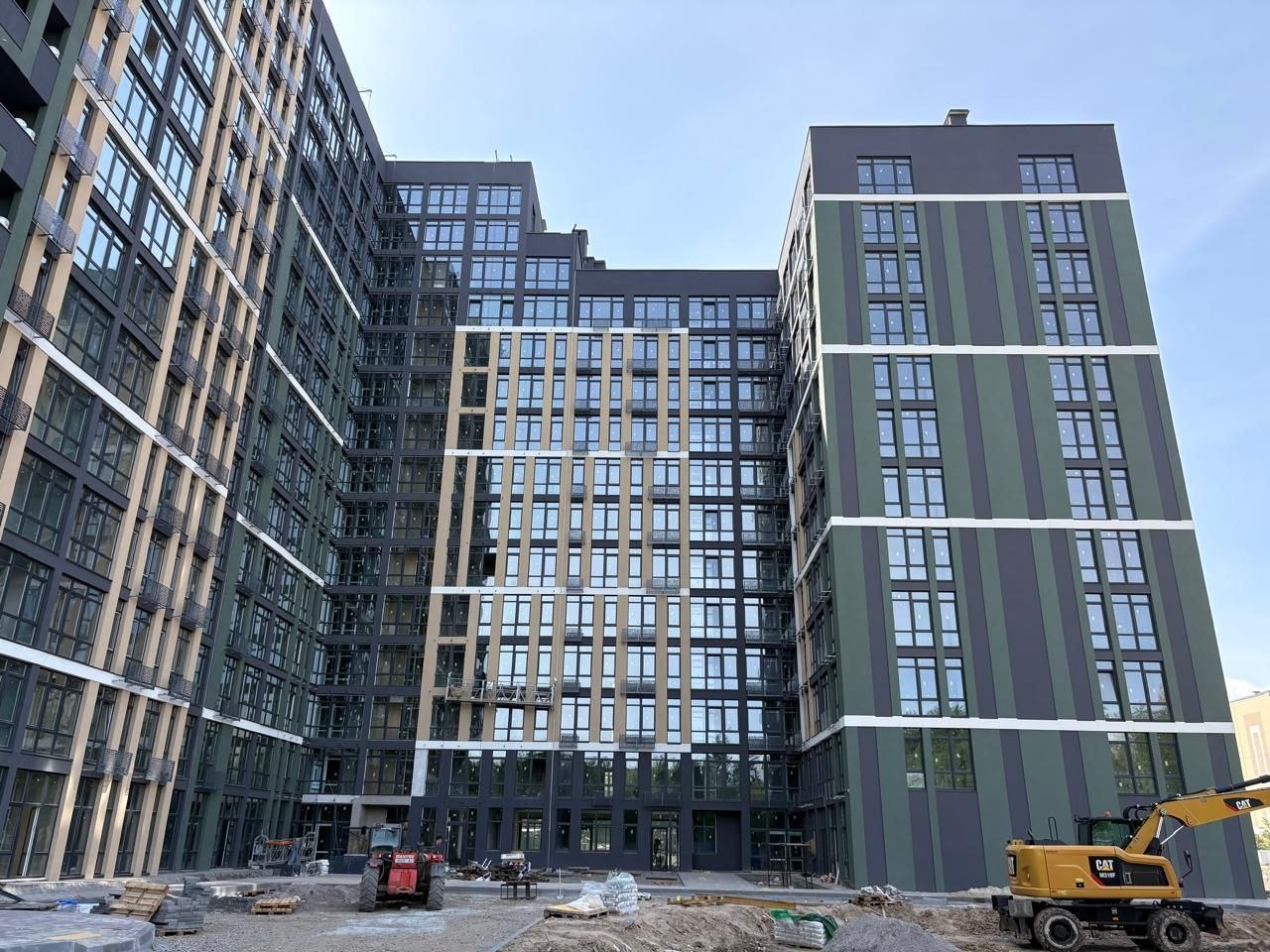

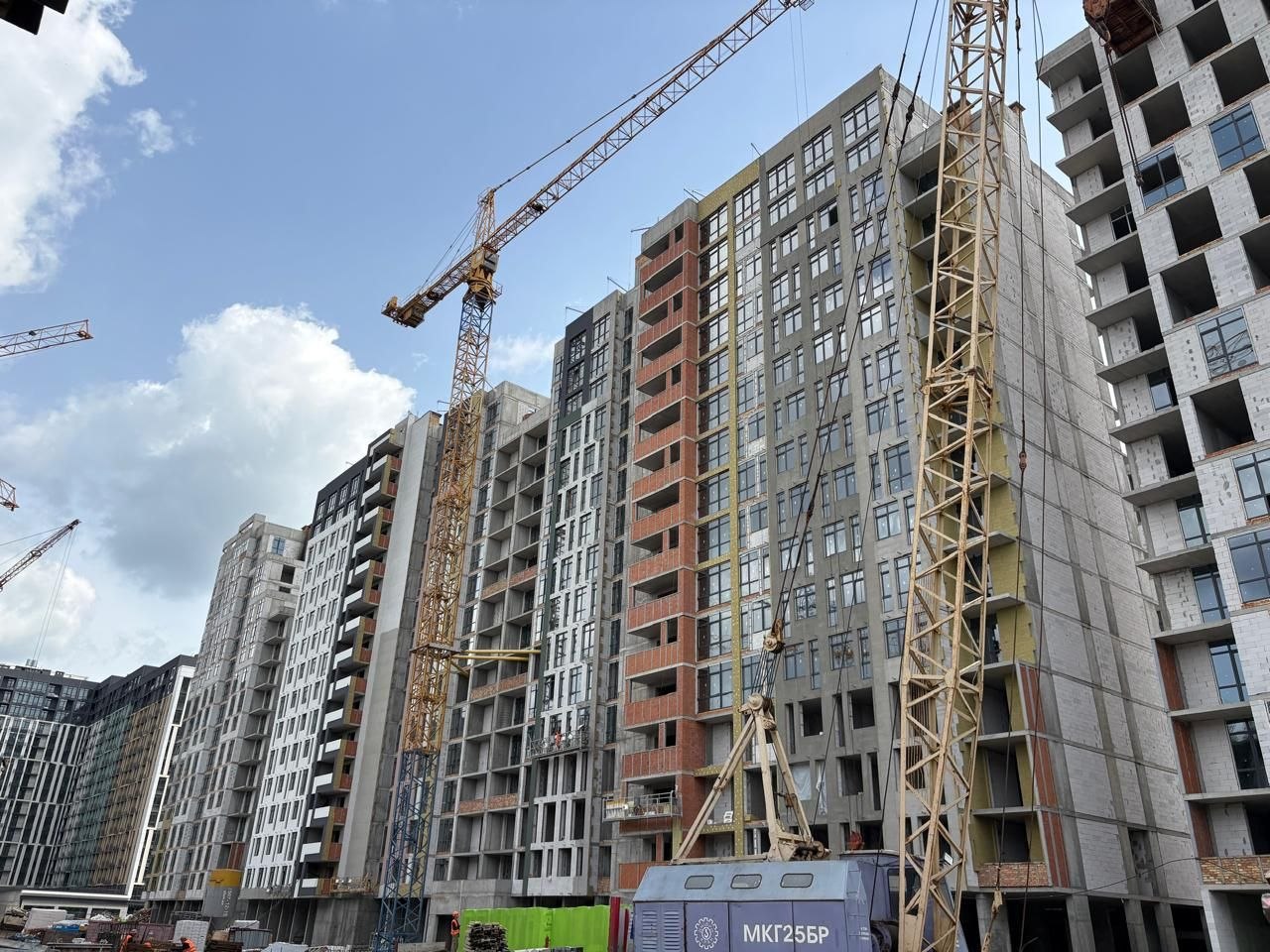

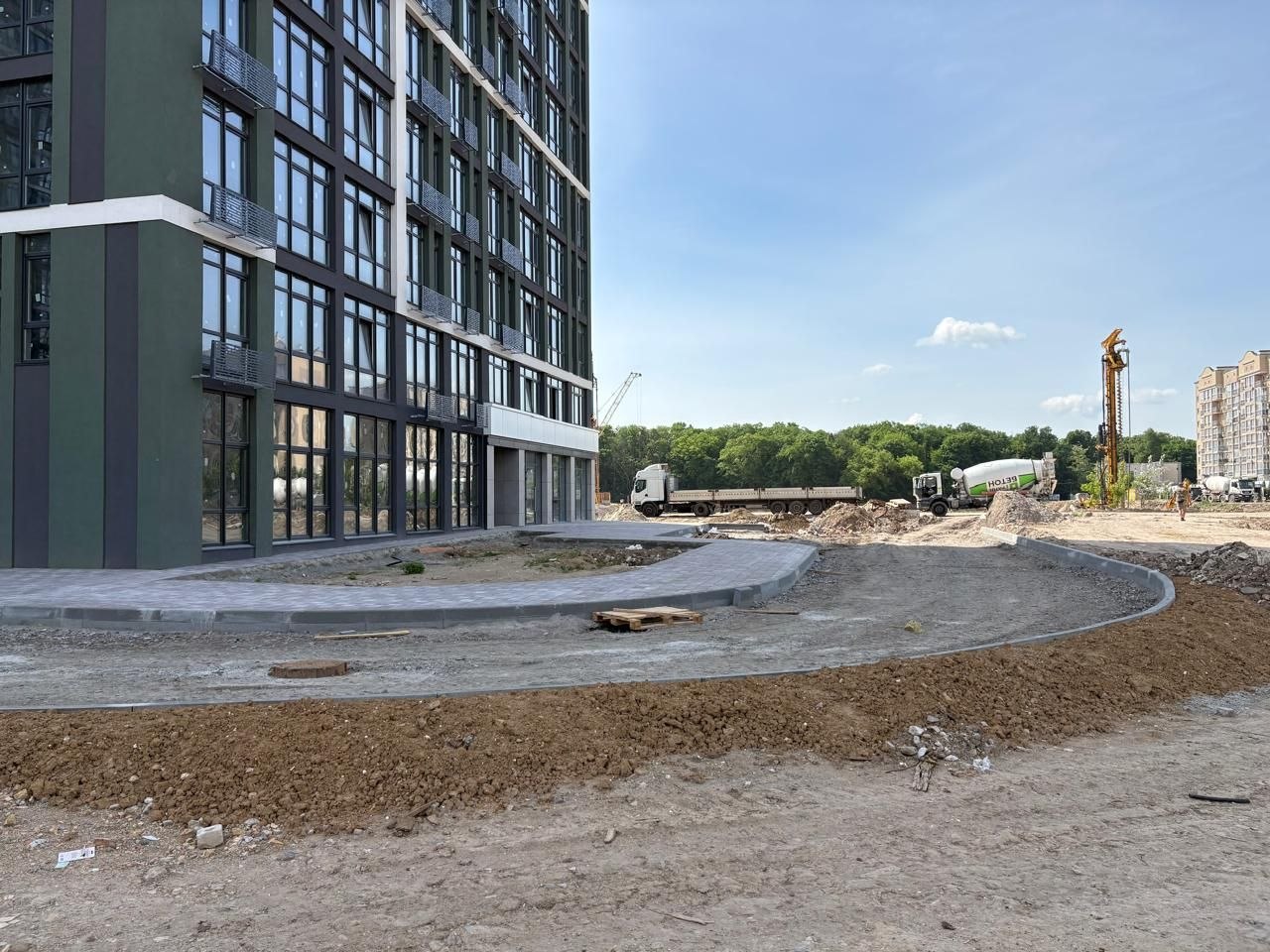

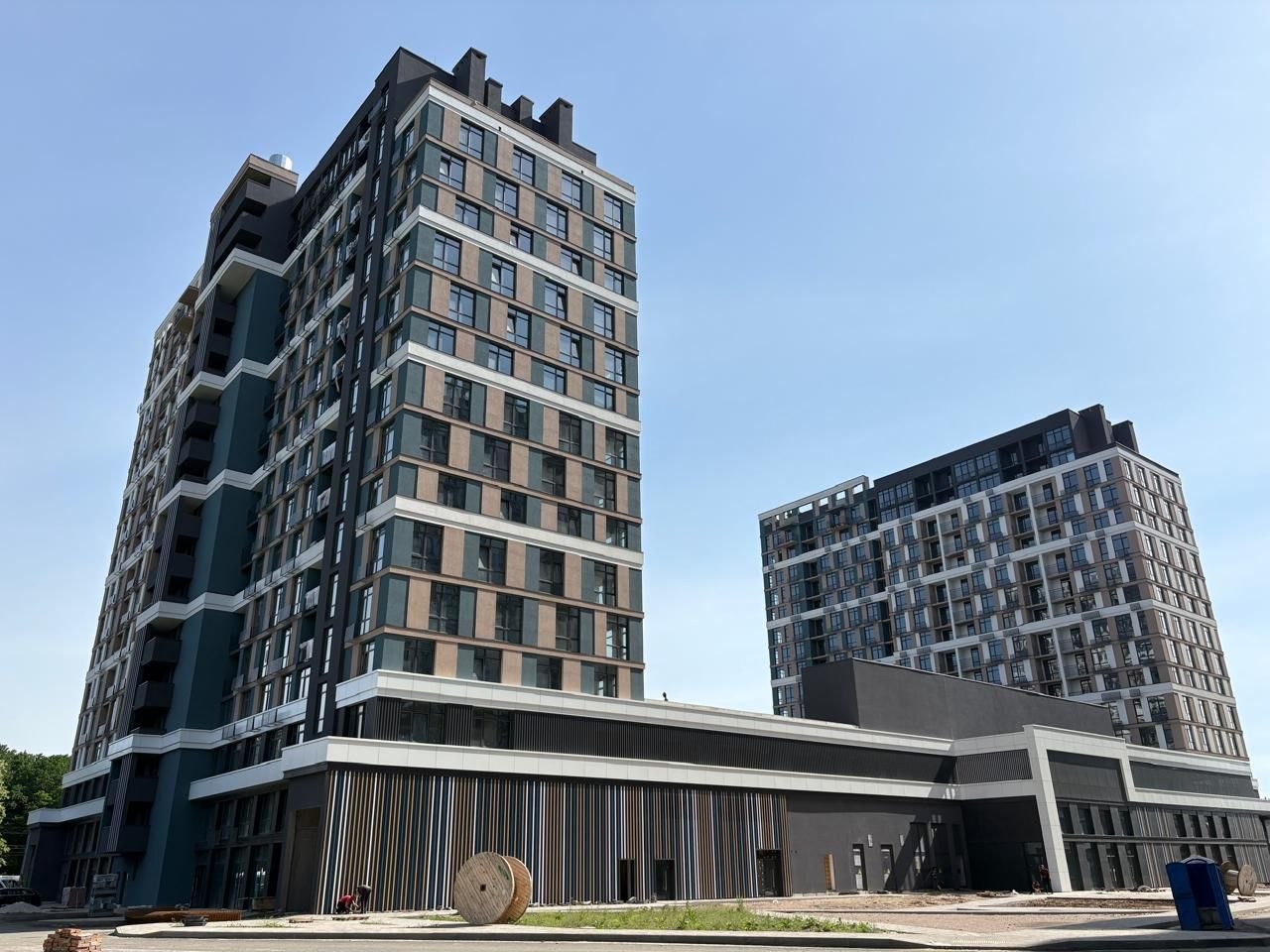

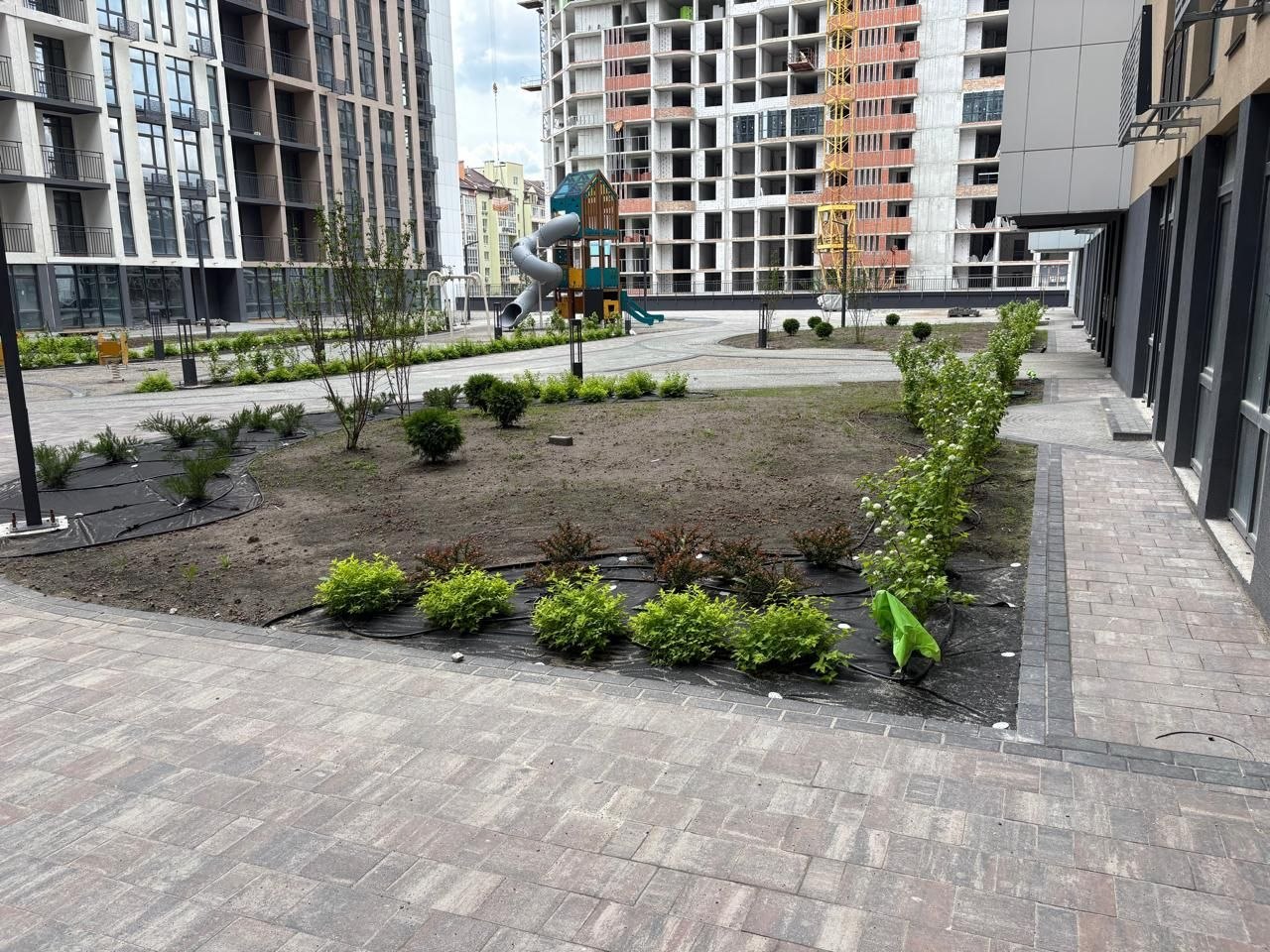

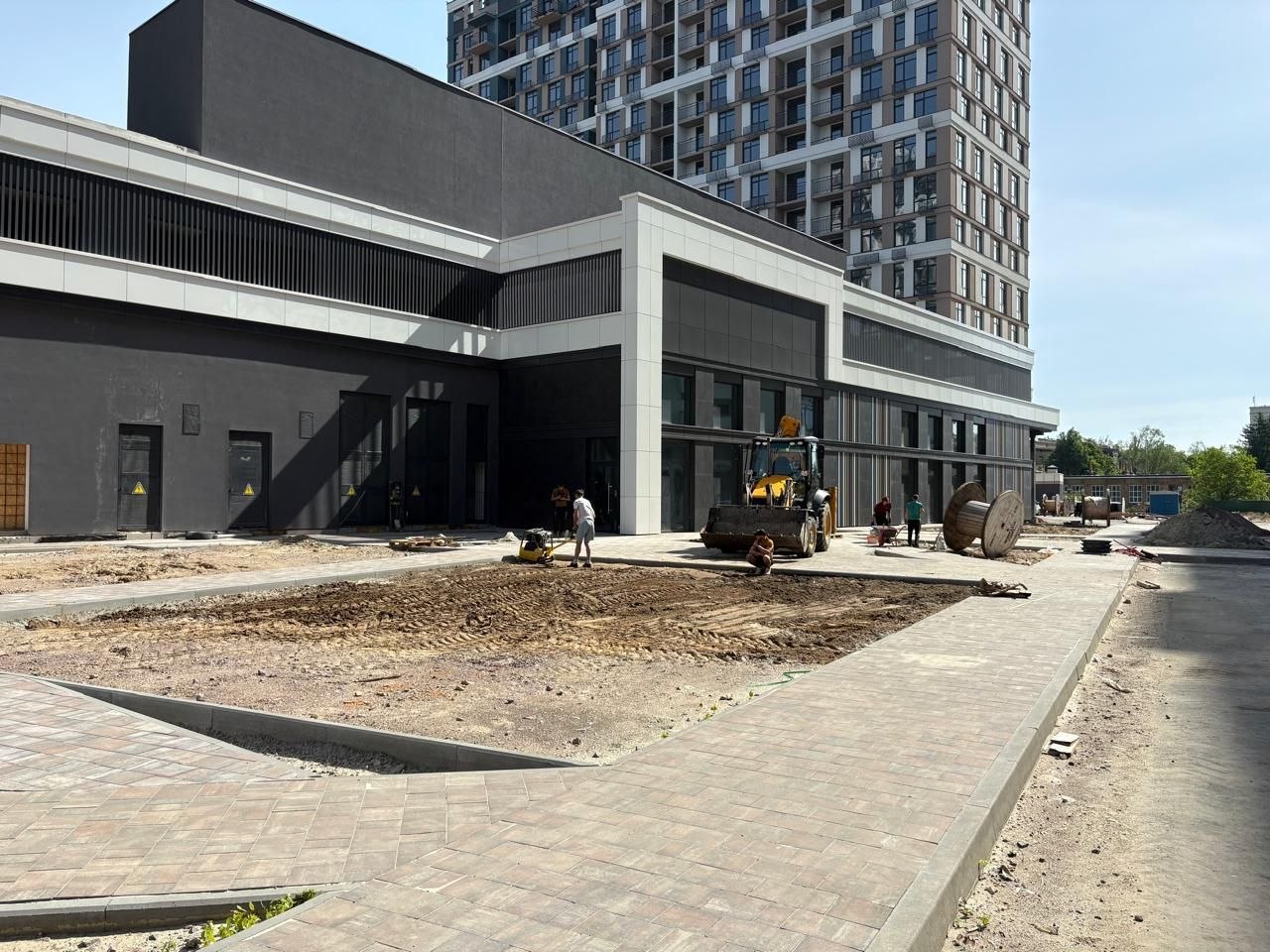

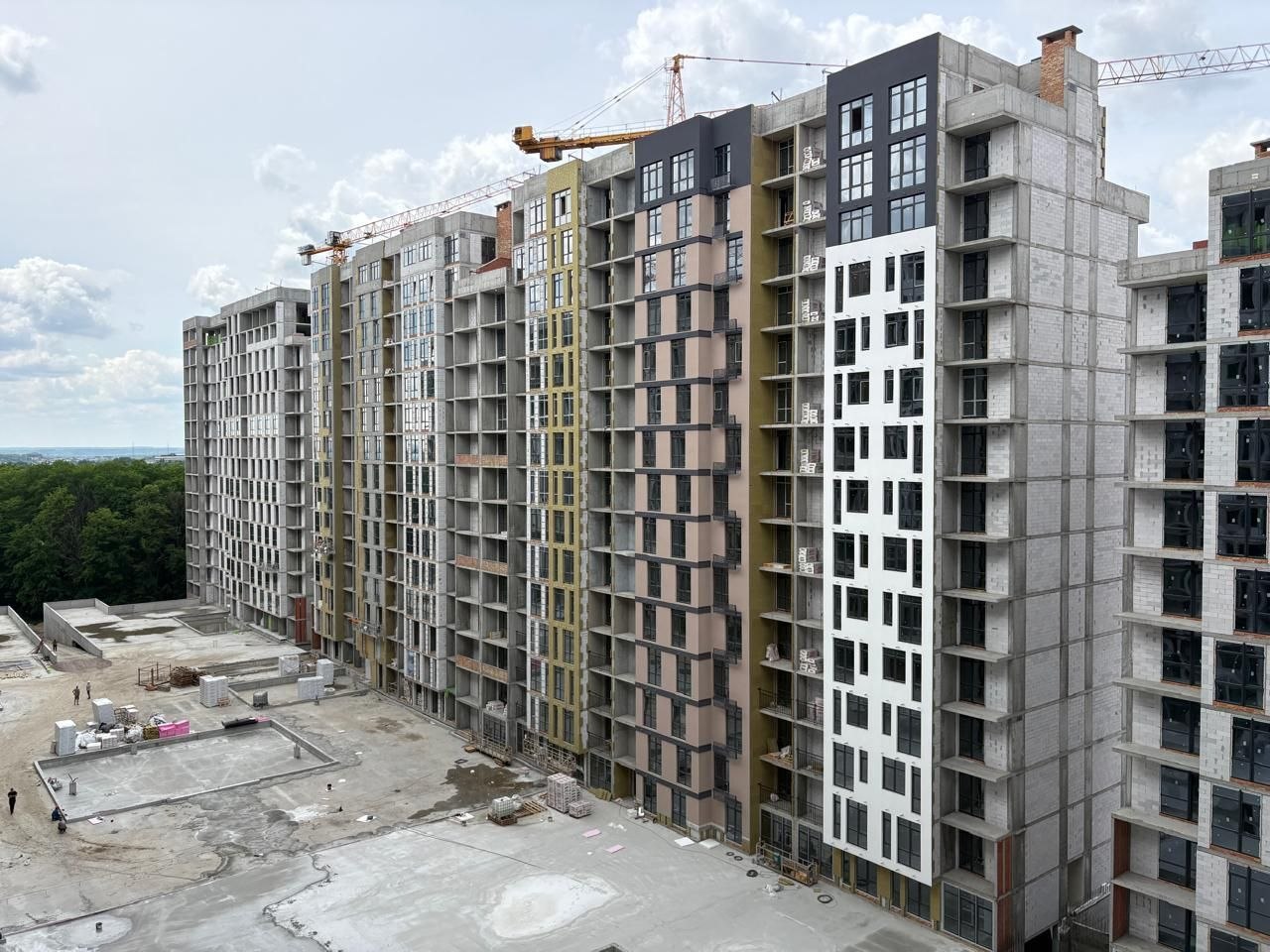

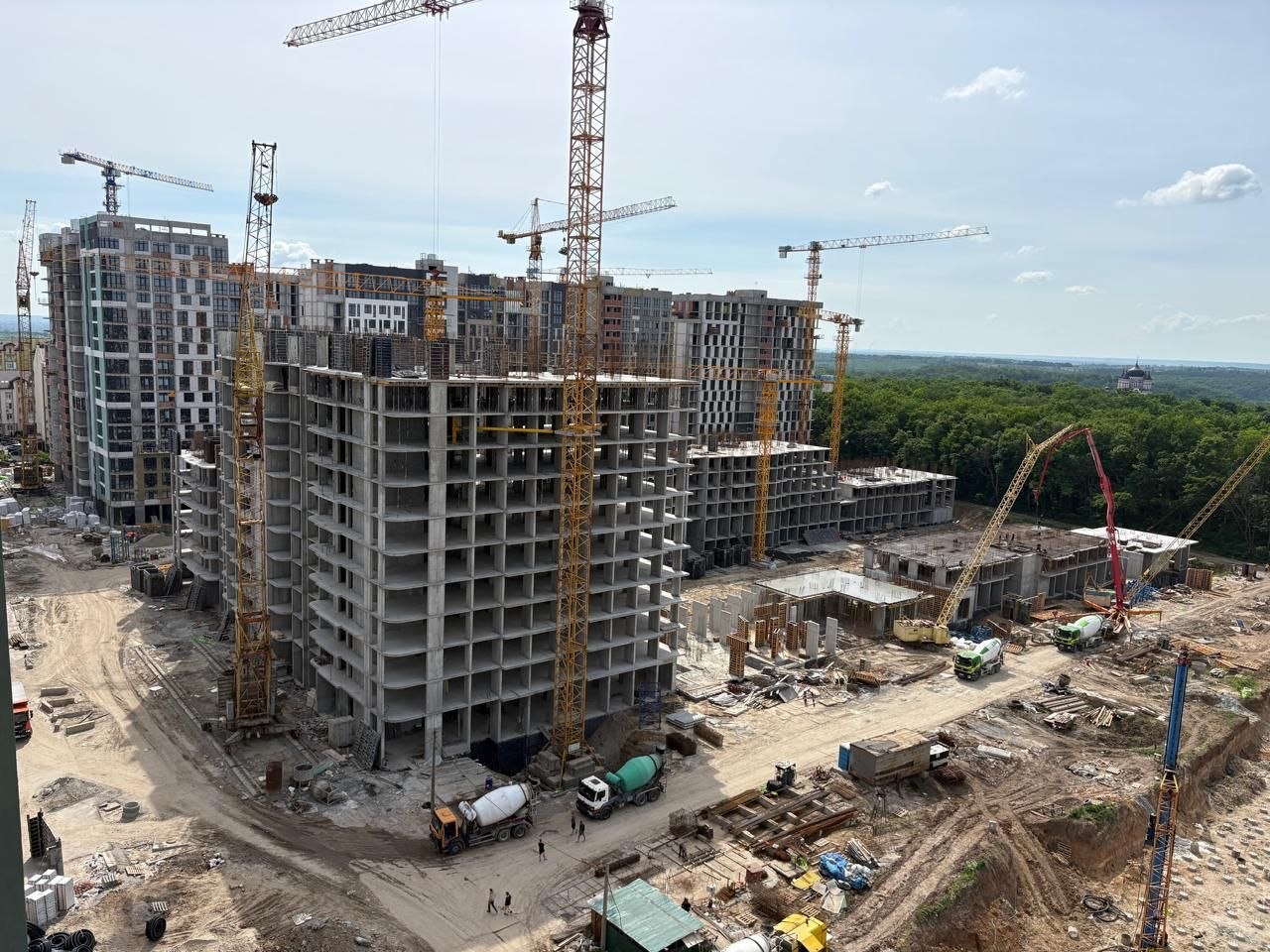

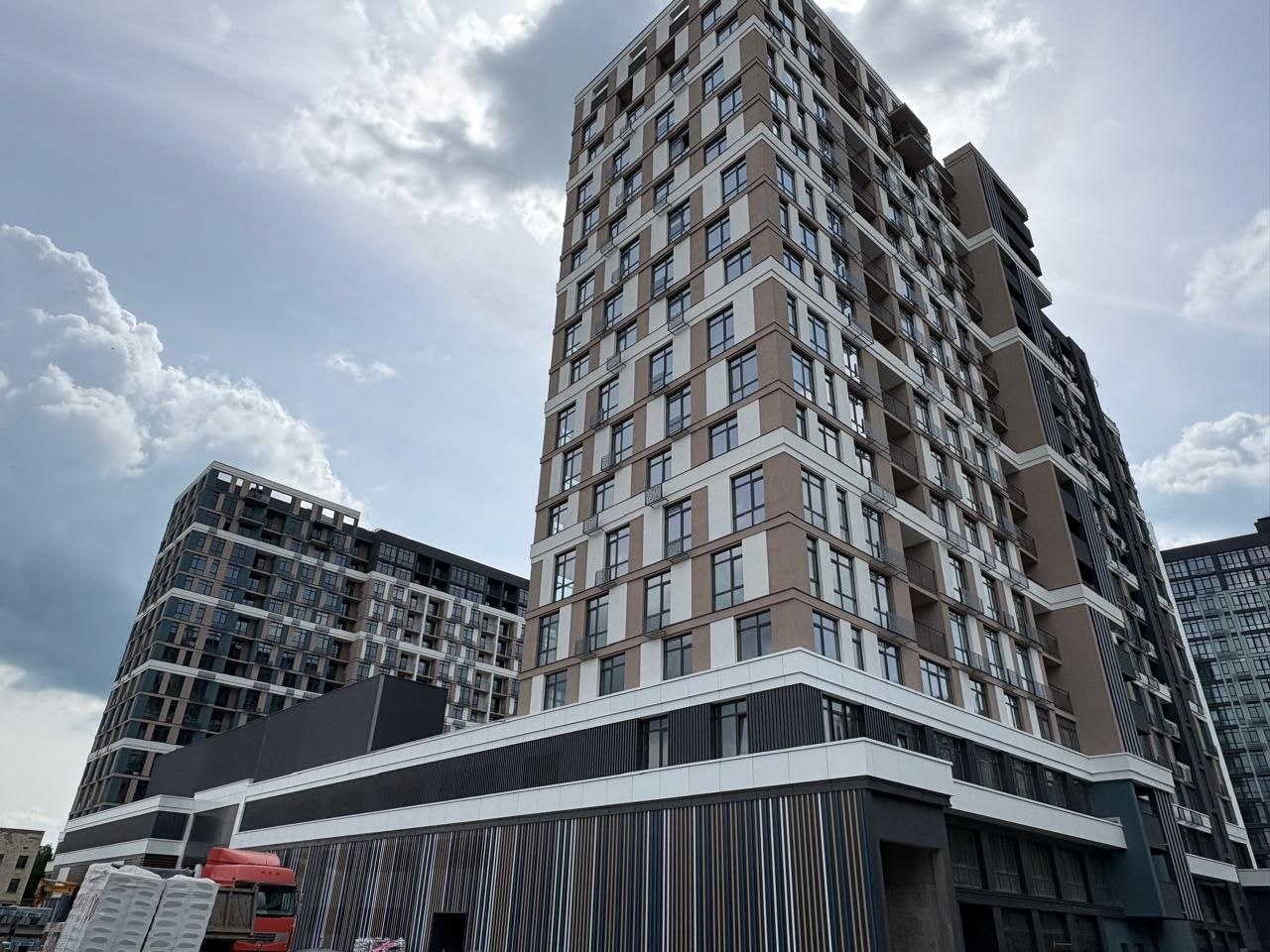

New
New
New
New
New
New
New
New

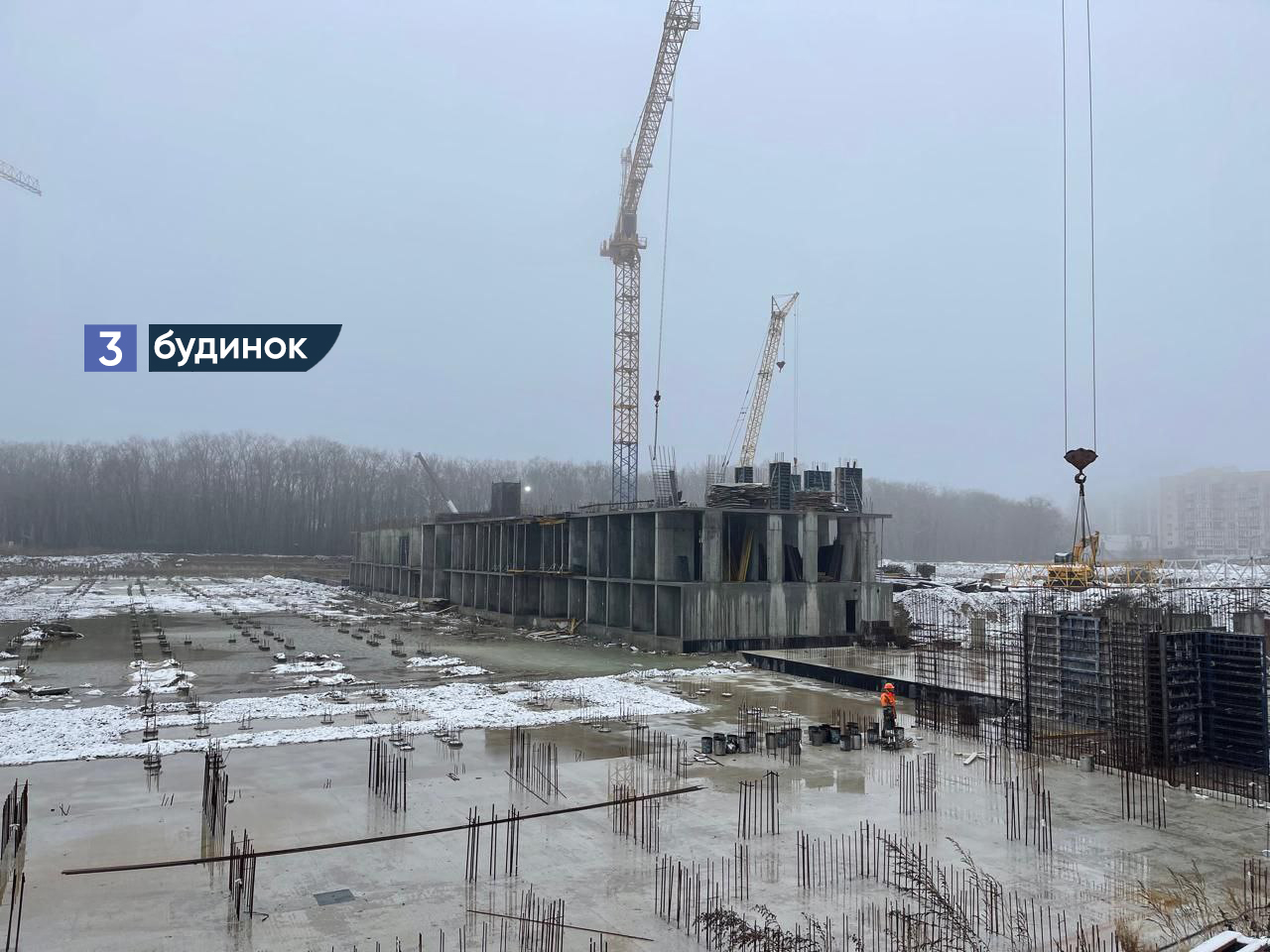

Грудень 2021

Ось і настали останні передноворічні дні: подарунки вже всі загорнуті, мандаринки почищені, а майонез на олів'є закуплений. Тож давайте разом підводити підсумки року та милуватися, як швидко зводиться наш будинок №1:

Буд.1, 1 черга

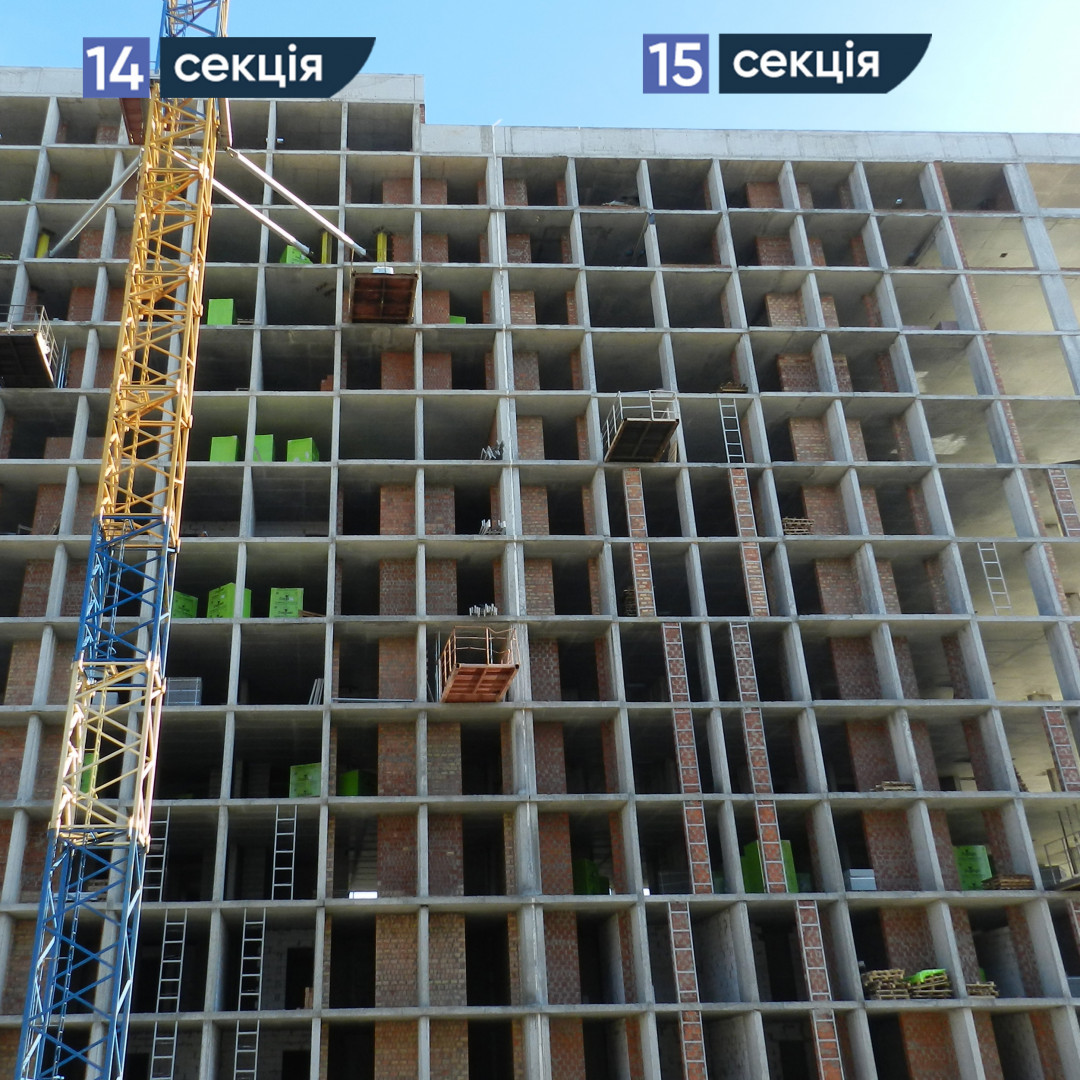

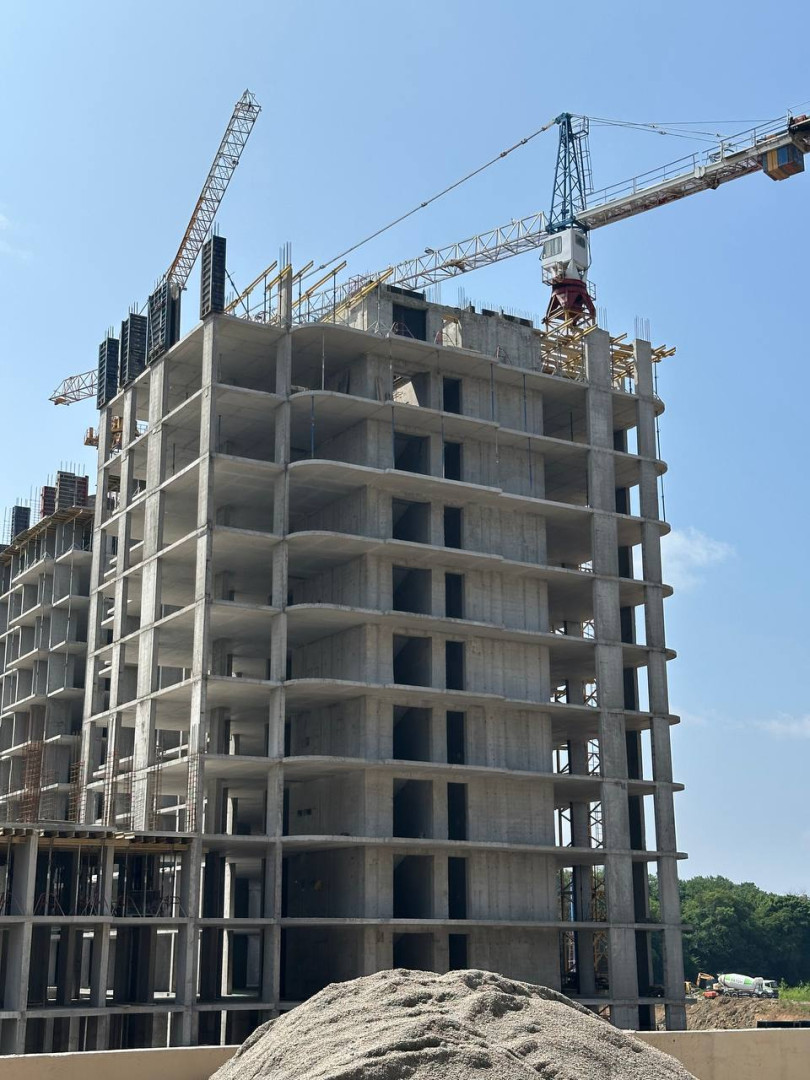

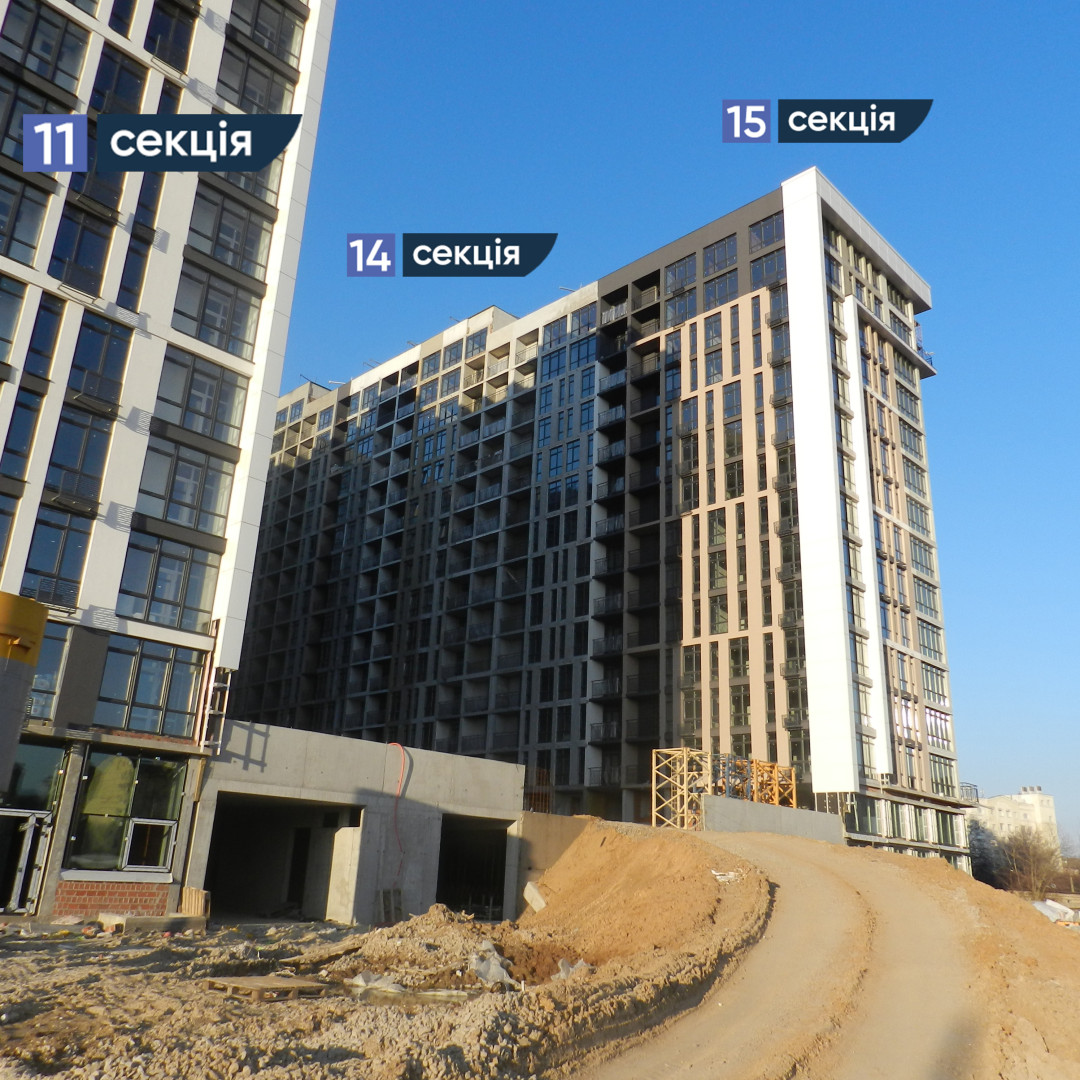

  • СЕКЦІЯ 15 - бетонування вертикалу 13-го поверху

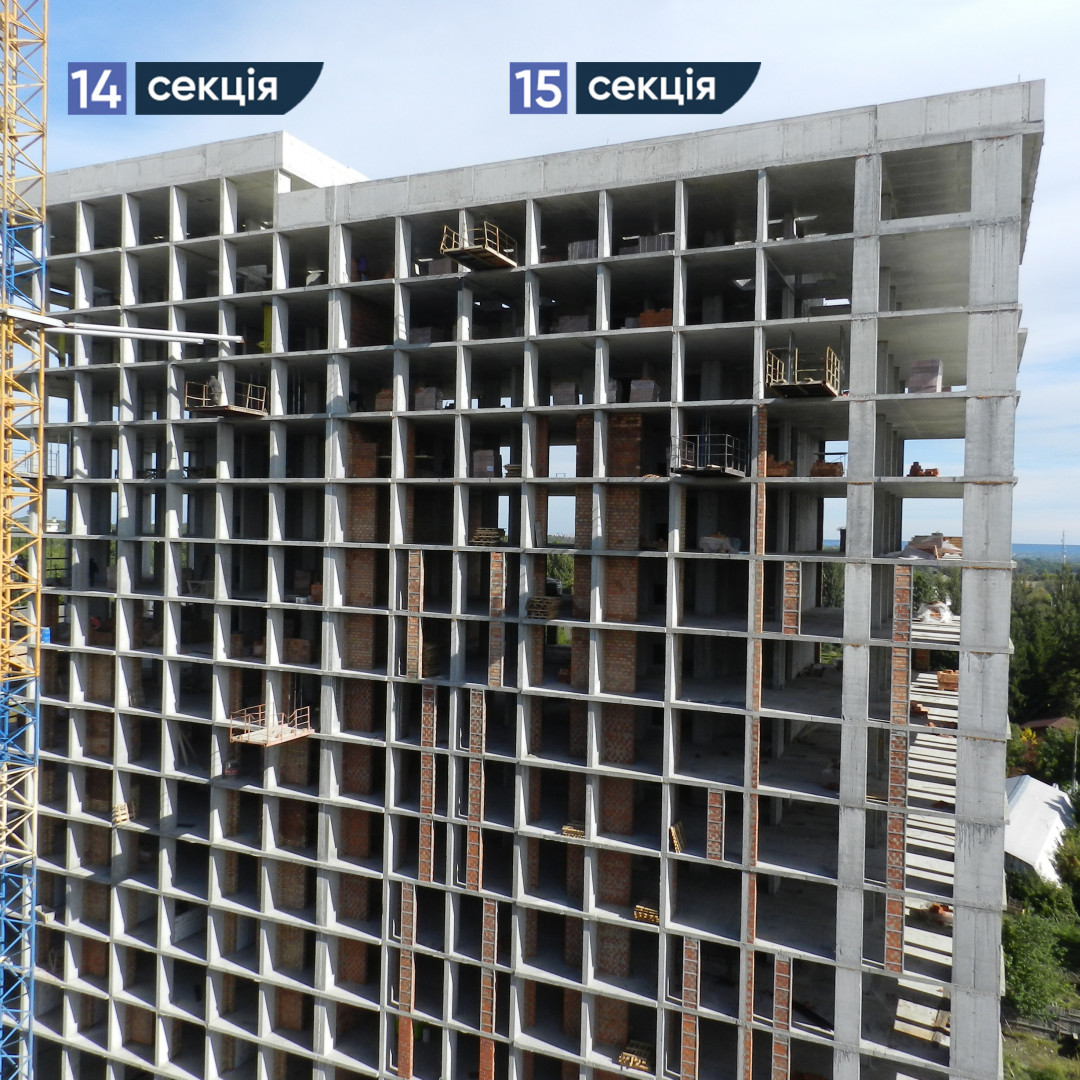

  • СЕКЦІЯ 14 - армування вертикалу 13-го поверху, монтаж опалубки для бетонування
  • СЕКЦІЯ 13 - влаштування пальового поля завершено, бетонна підготовка
  • СЕКЦІЯ 12 - закінчення влаштування пальового поля
  • СЕКЦІЯ 11 - армування та бетонування плити перекриття 6-го поверху
  • СЕКЦІЯ 10 - бетонування плити перекриття 6-го поверху
  • СЕКЦІЯ 9 - влаштування пальового поля

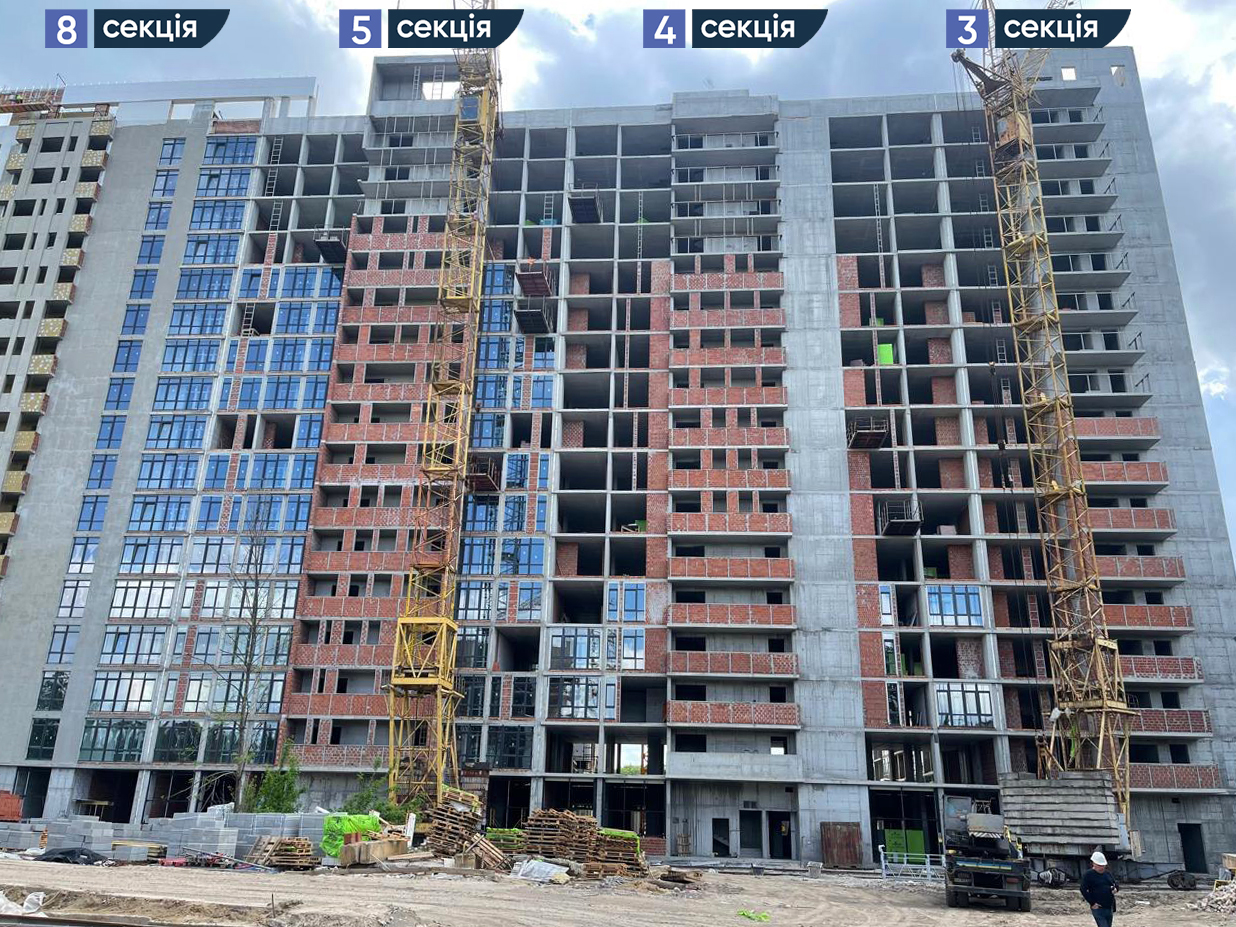

  • СЕКЦІЯ 8 - армування плити ростверку

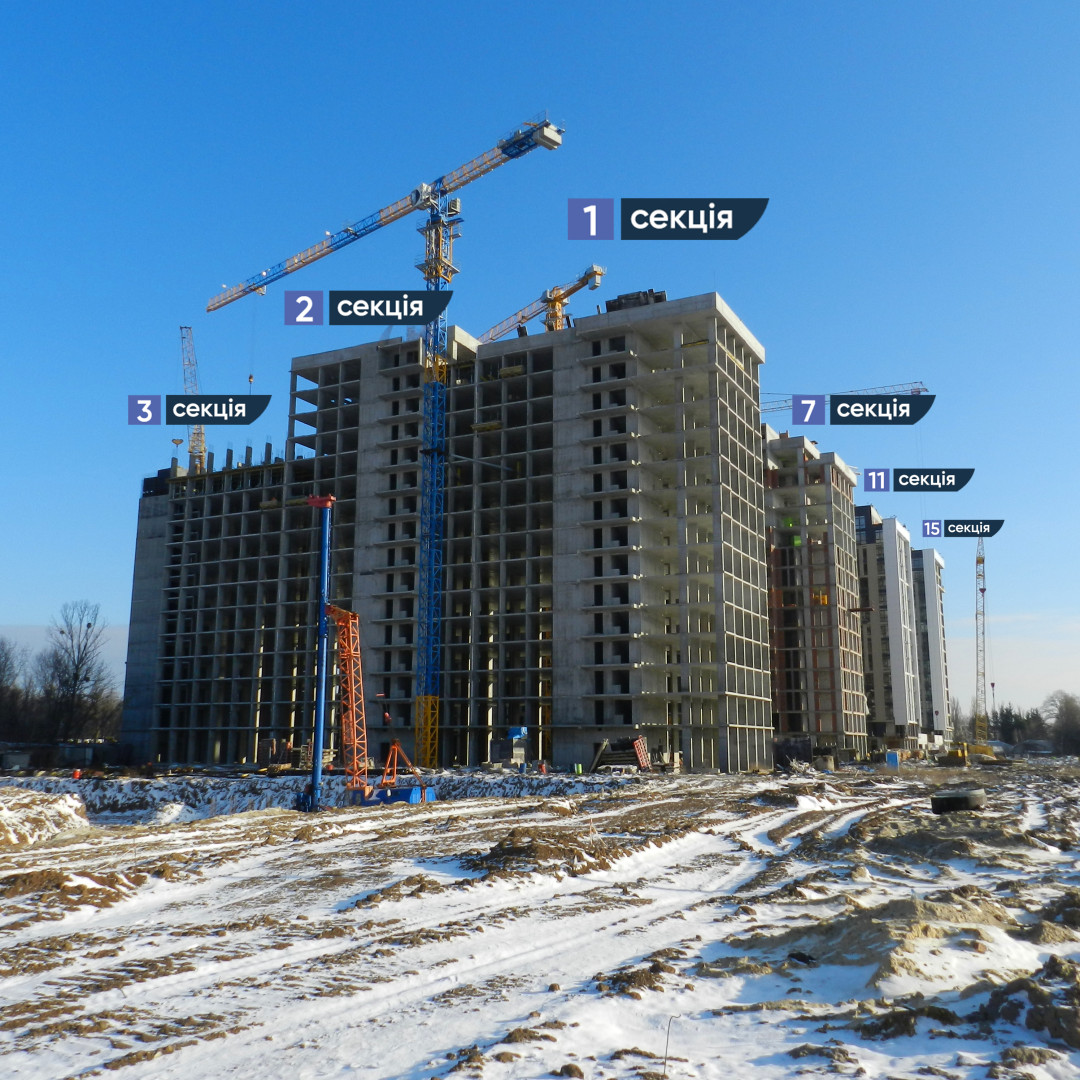

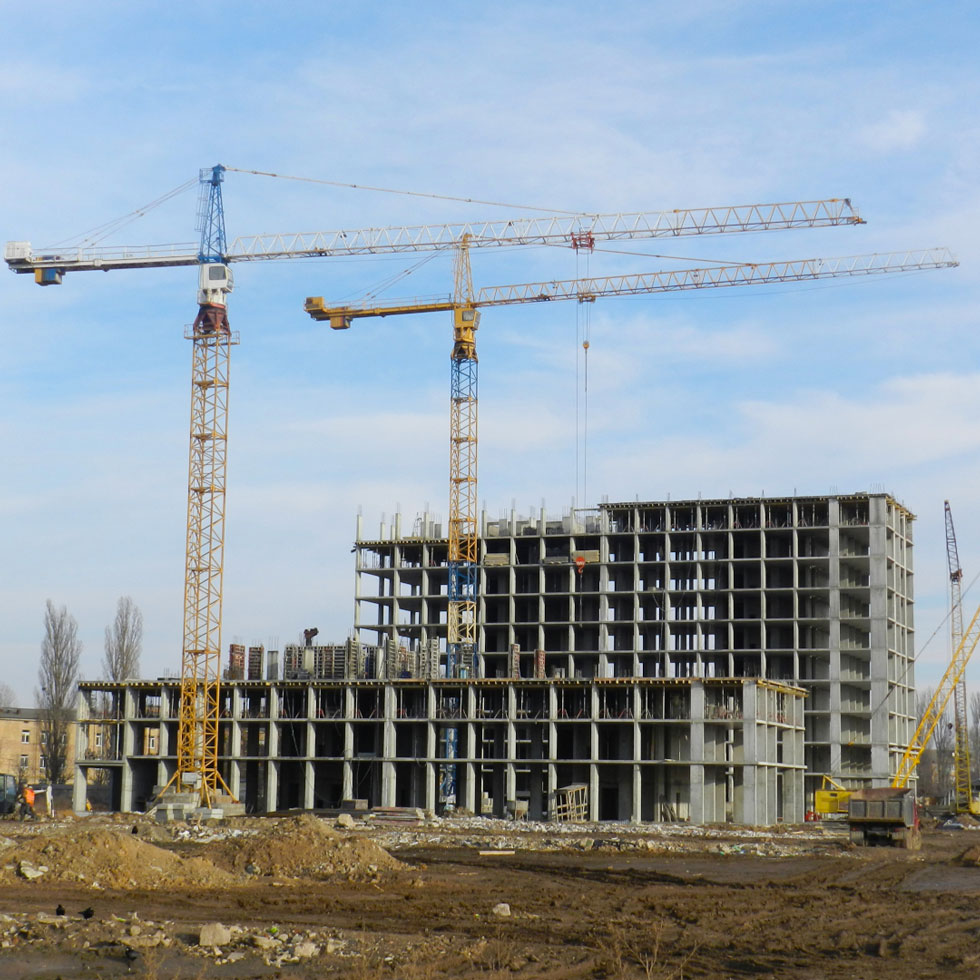

  • СЕКЦІЇ 1-2, 6-7 - фундамент завершений, підготовка до монолітних робіт

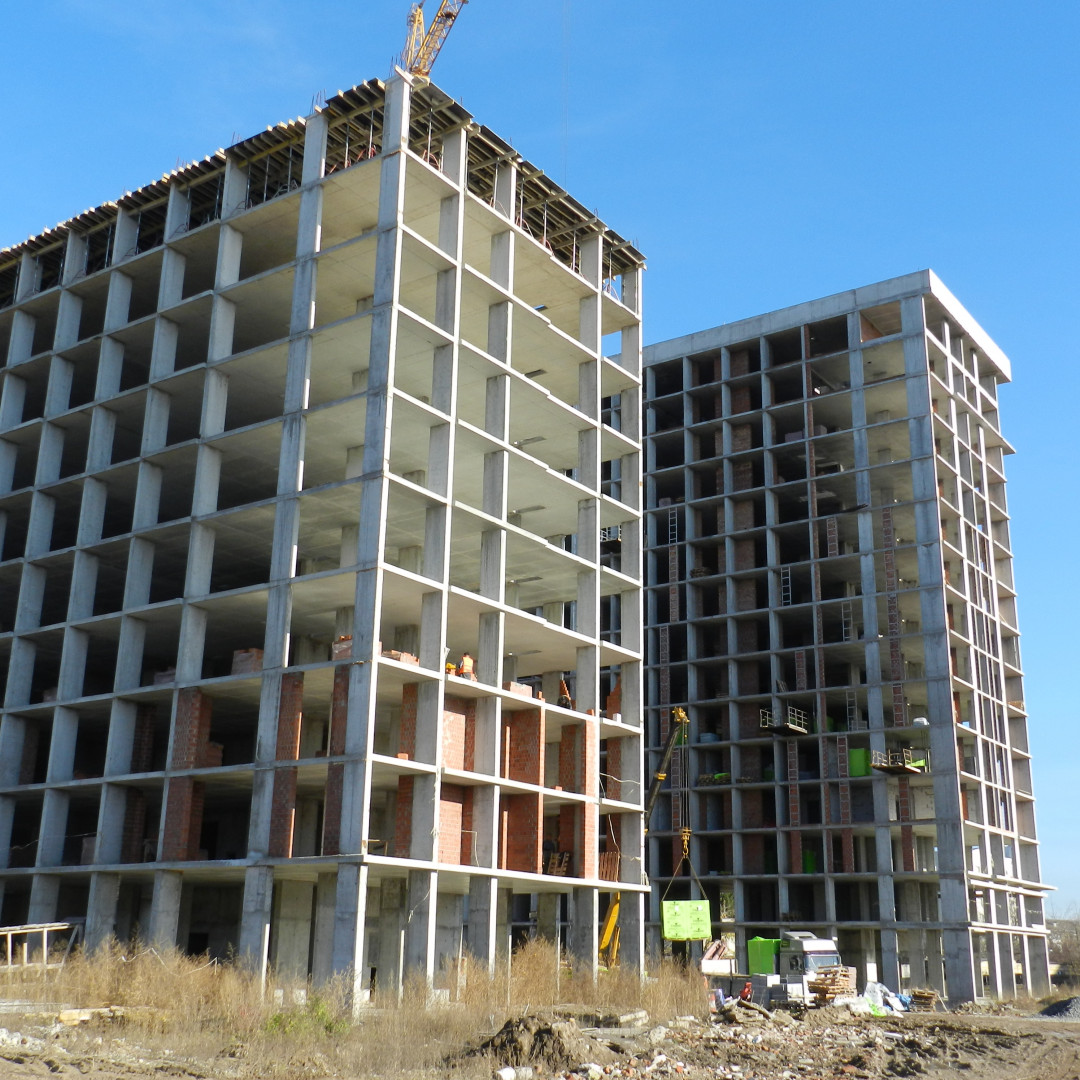

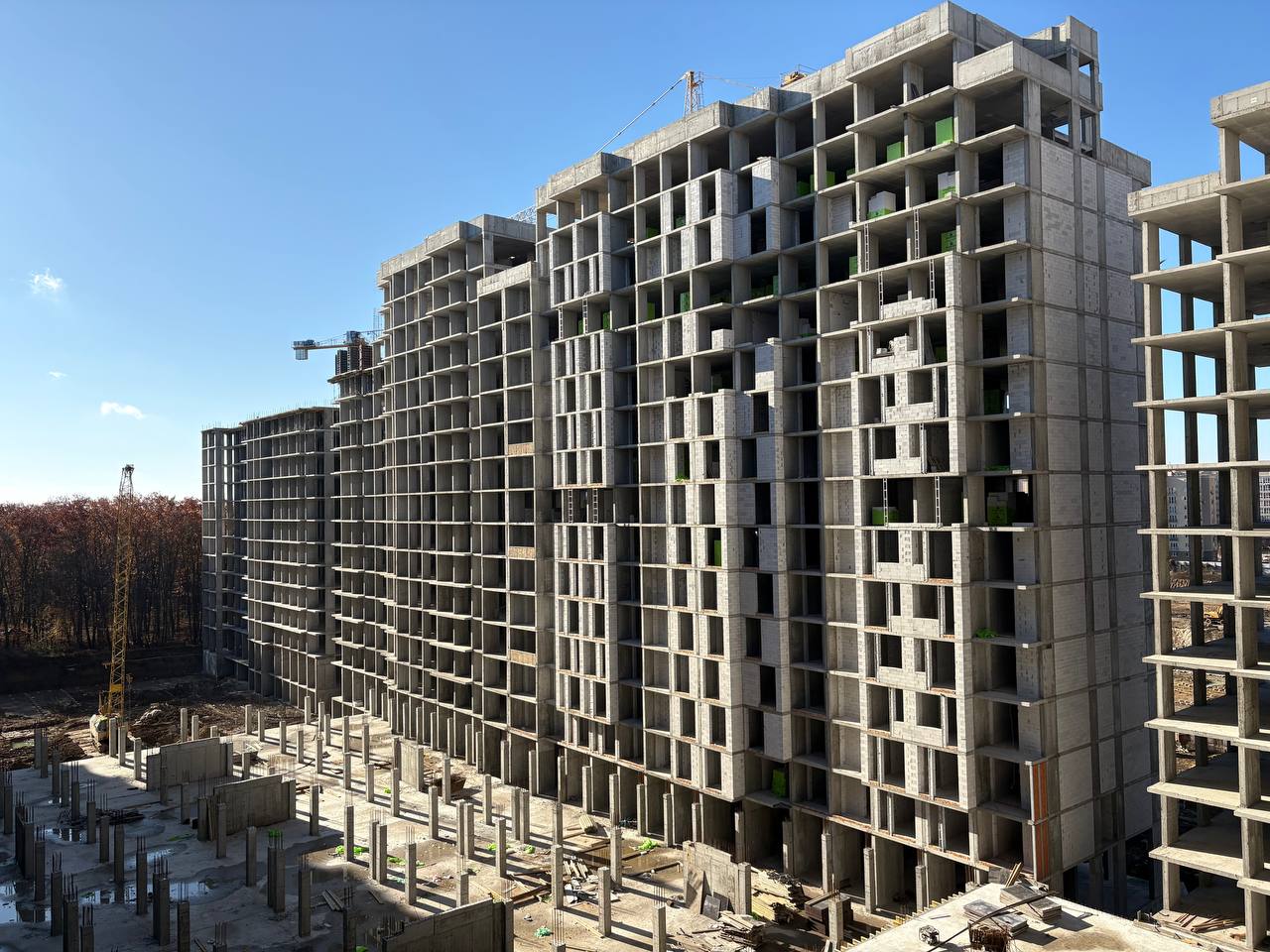

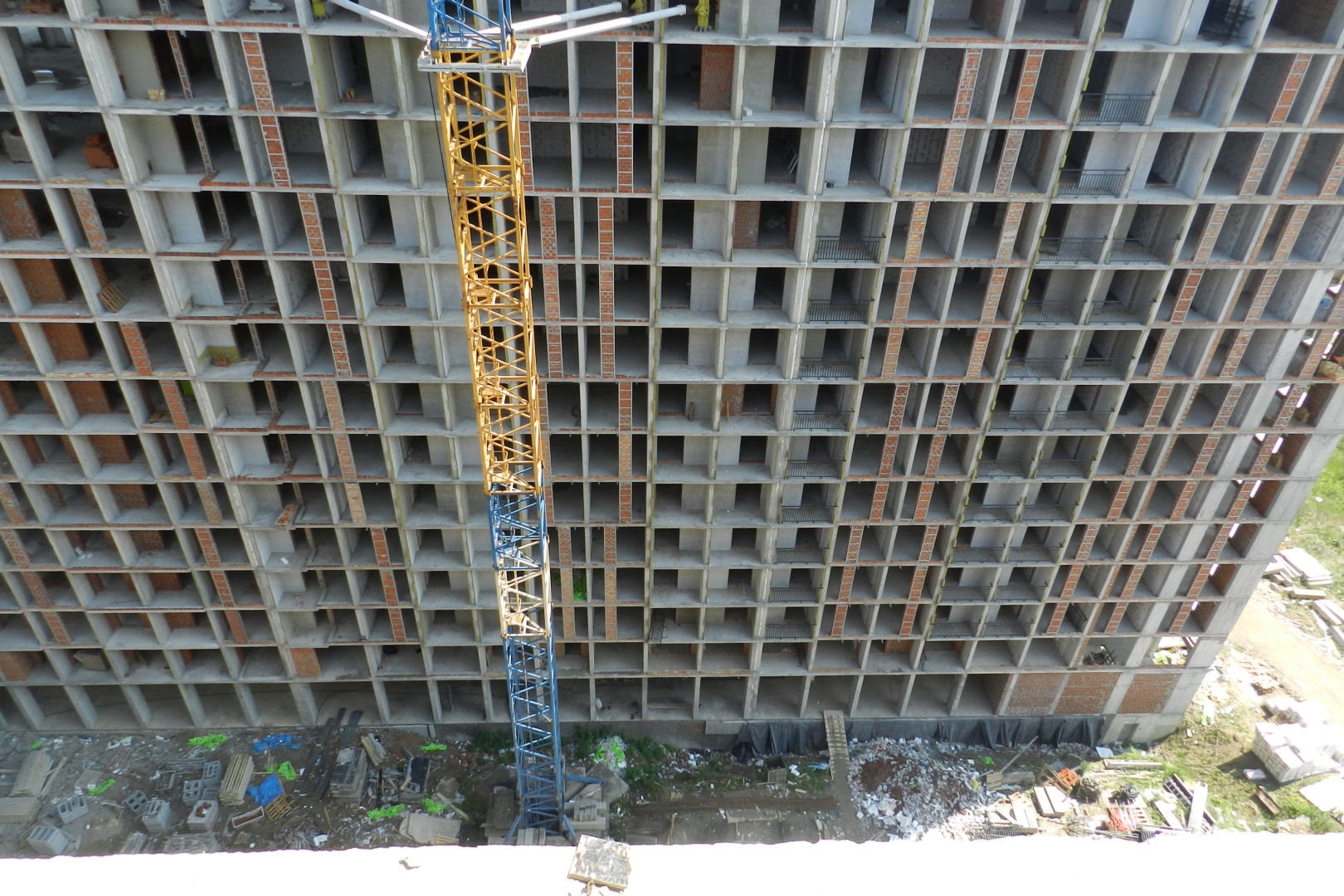

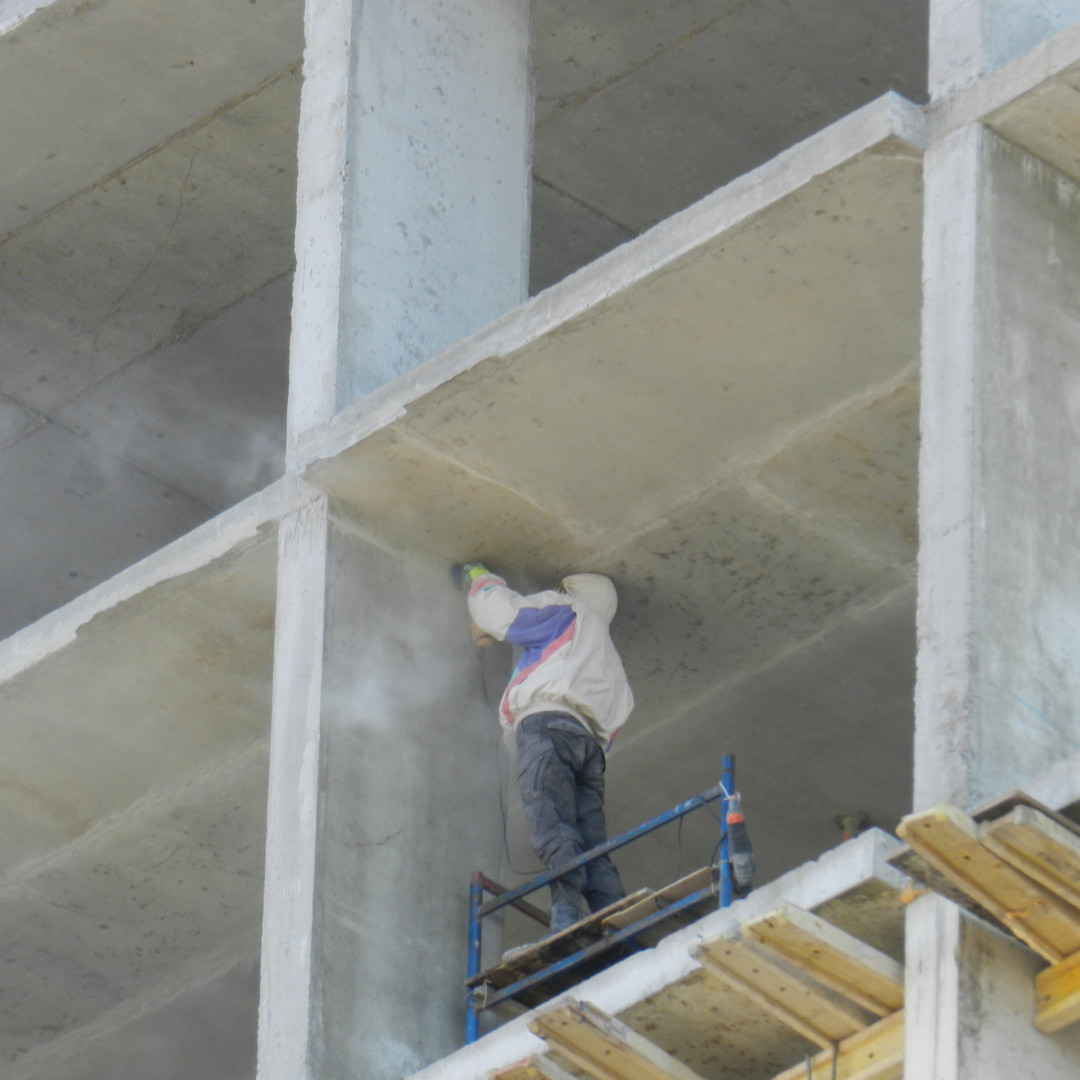

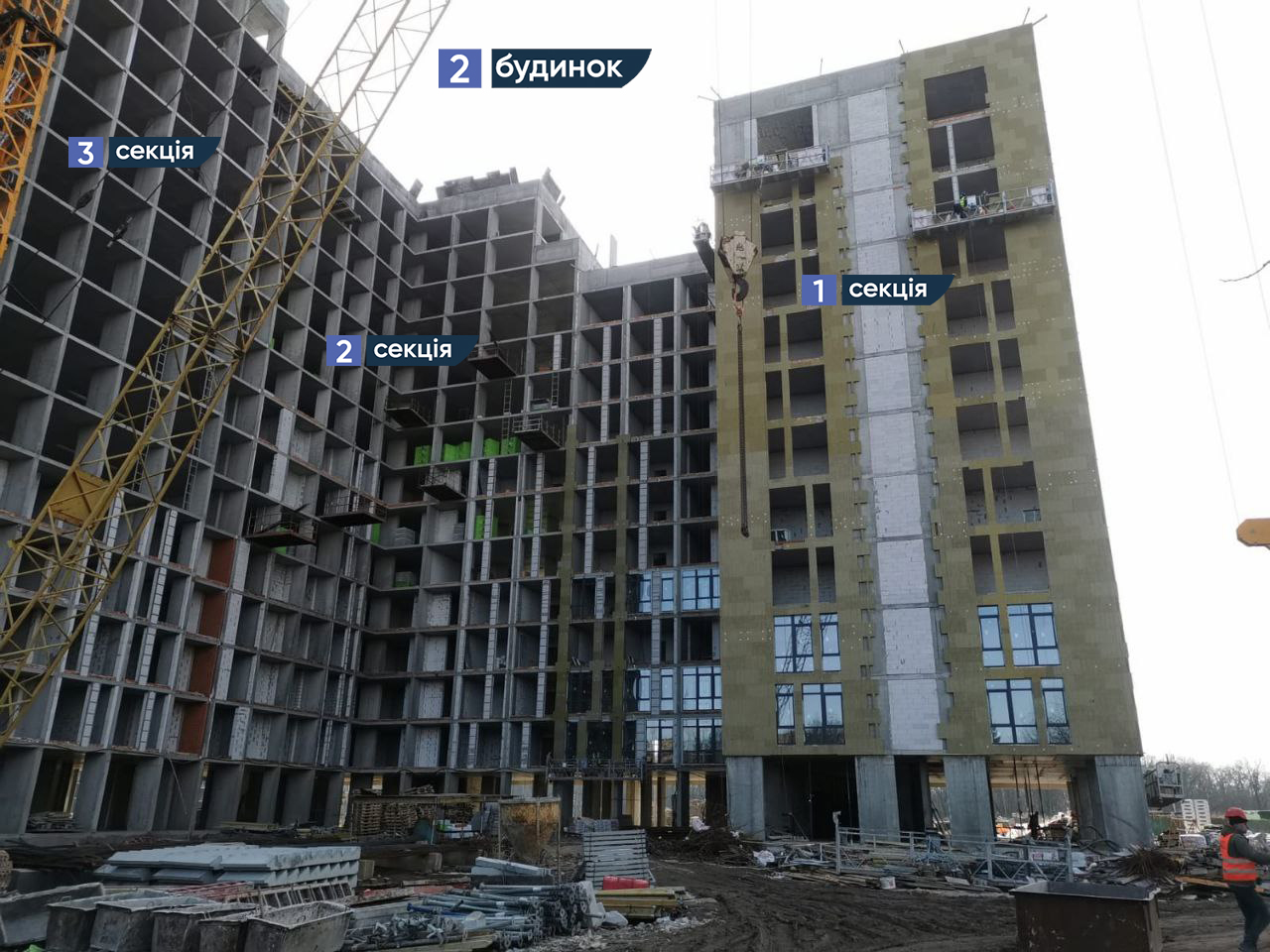

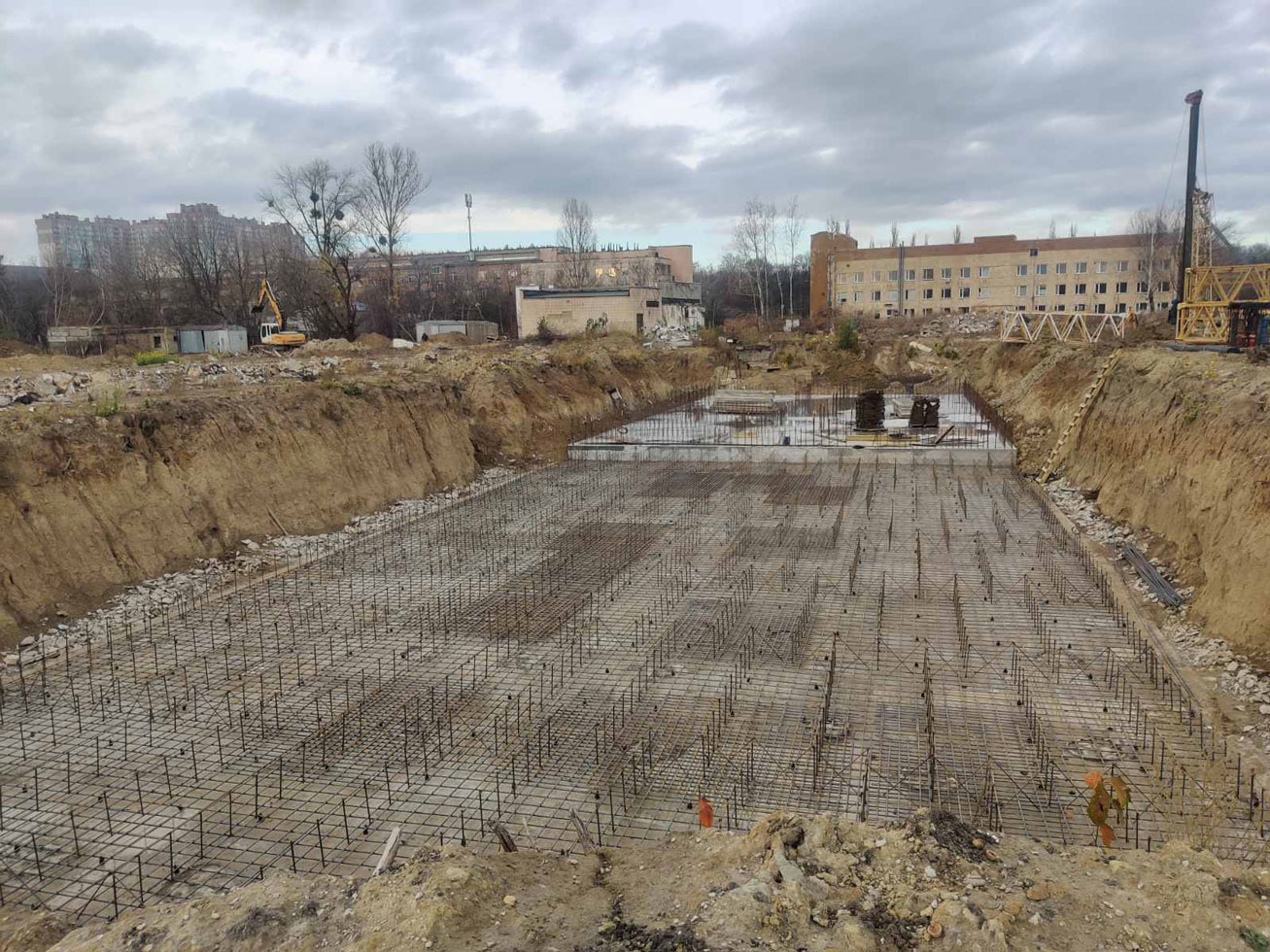

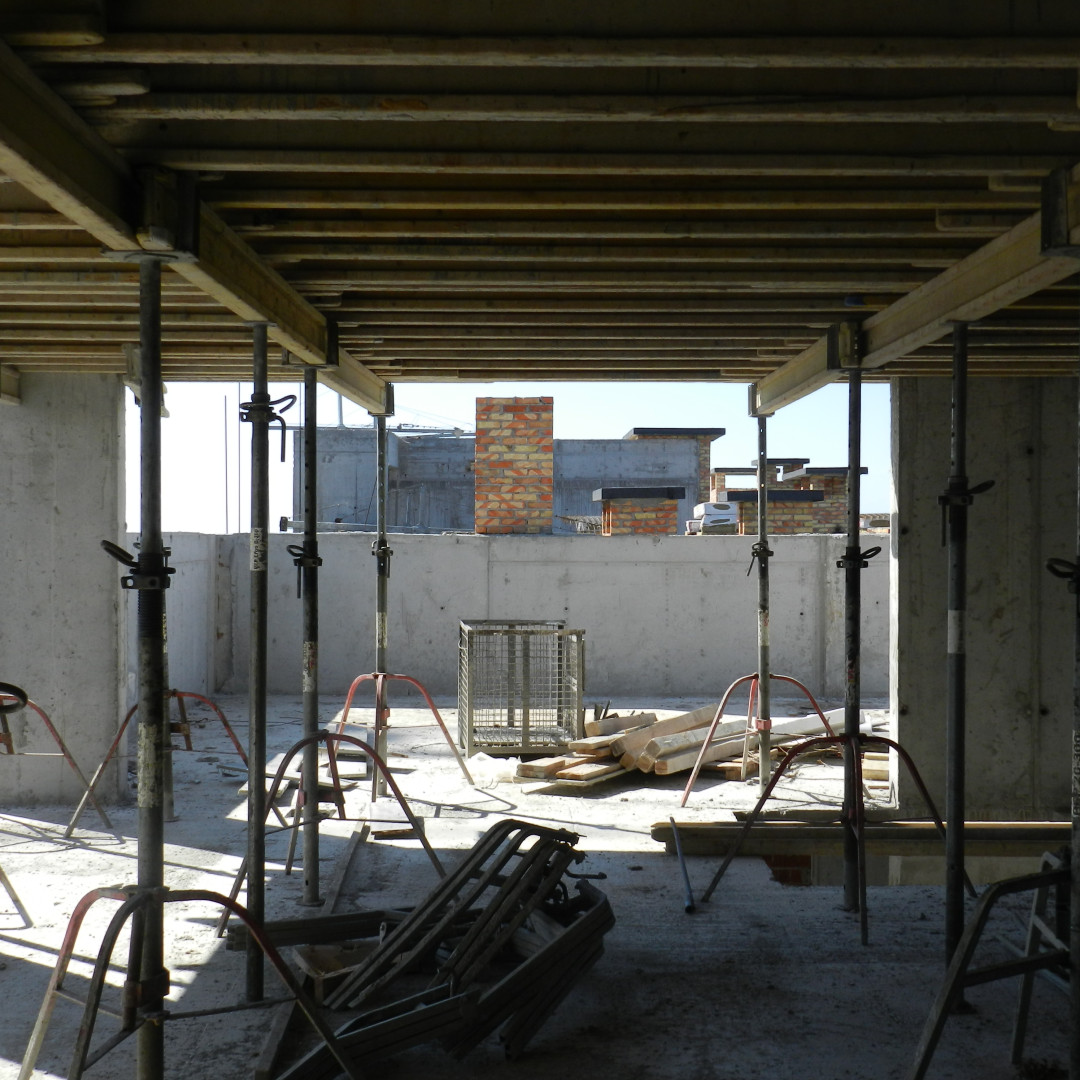

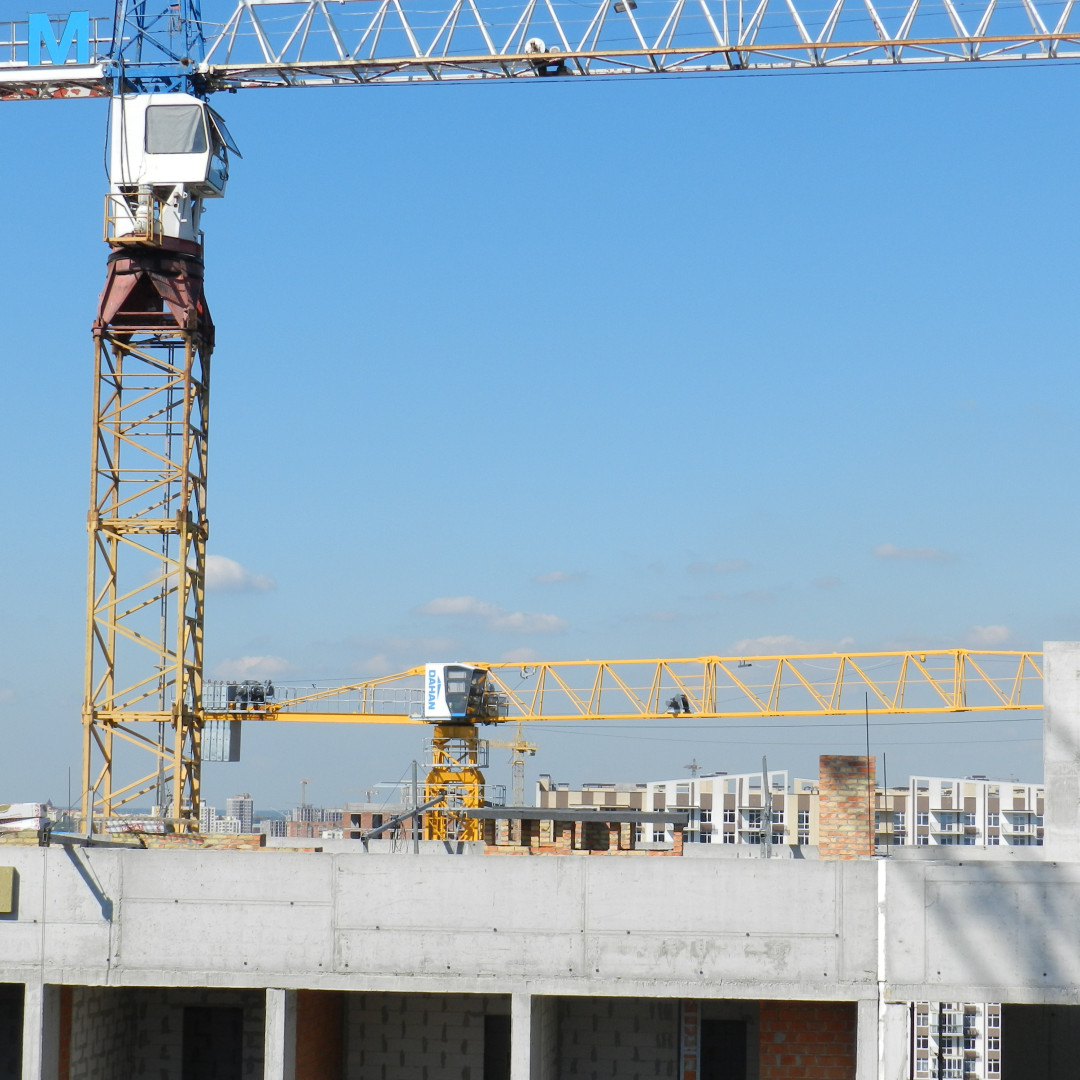

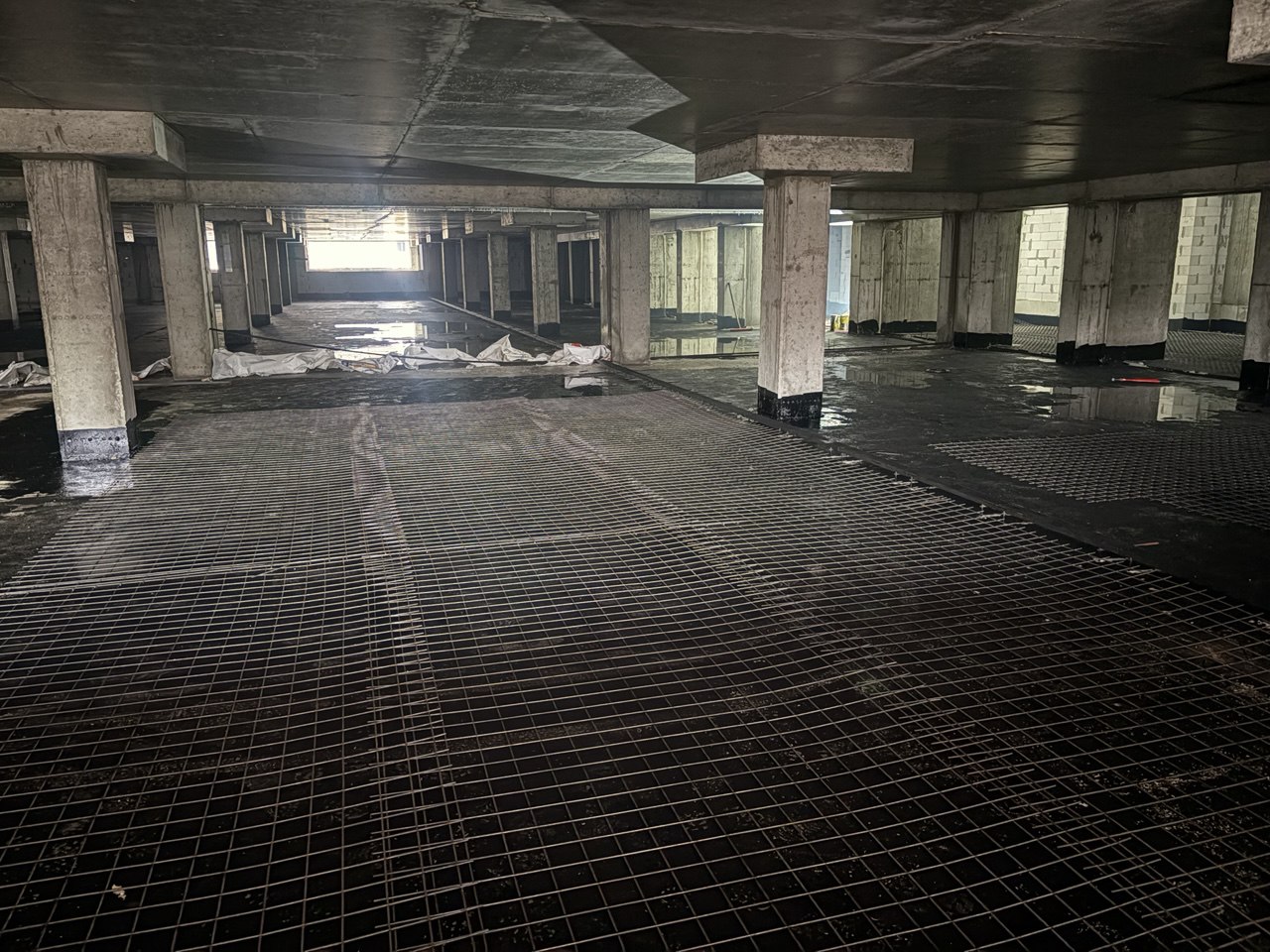

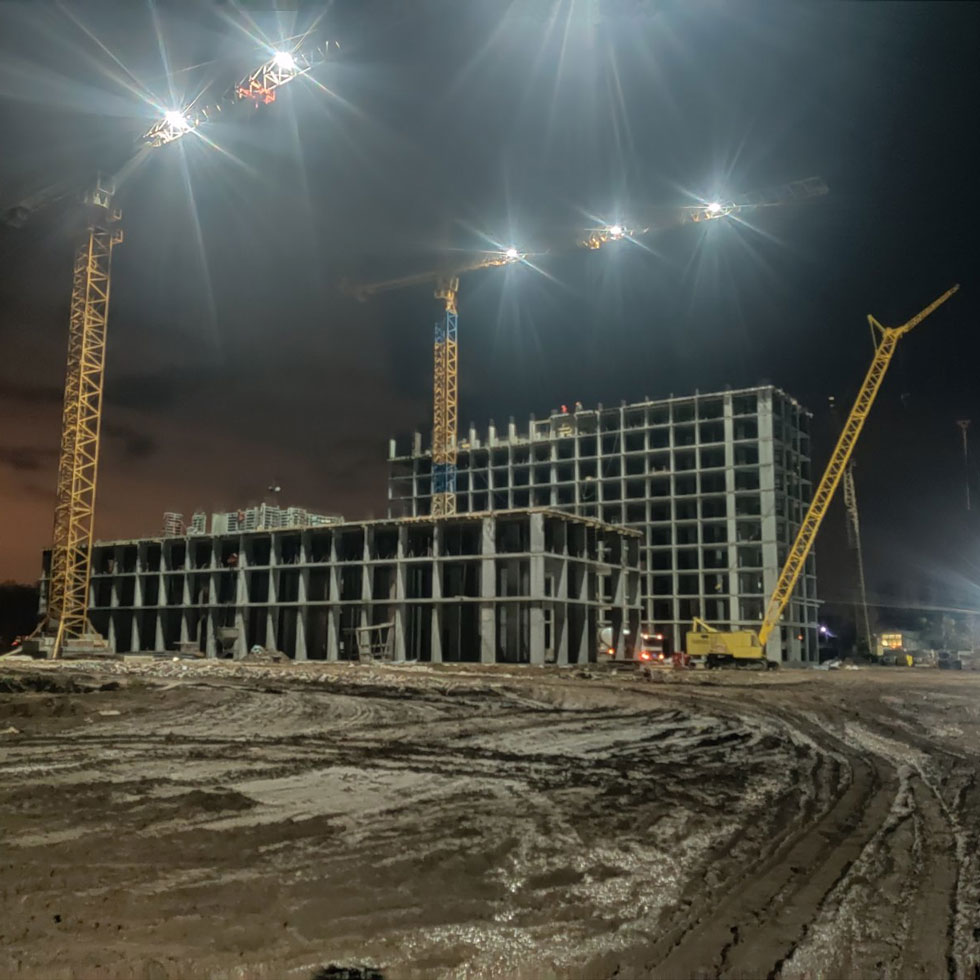

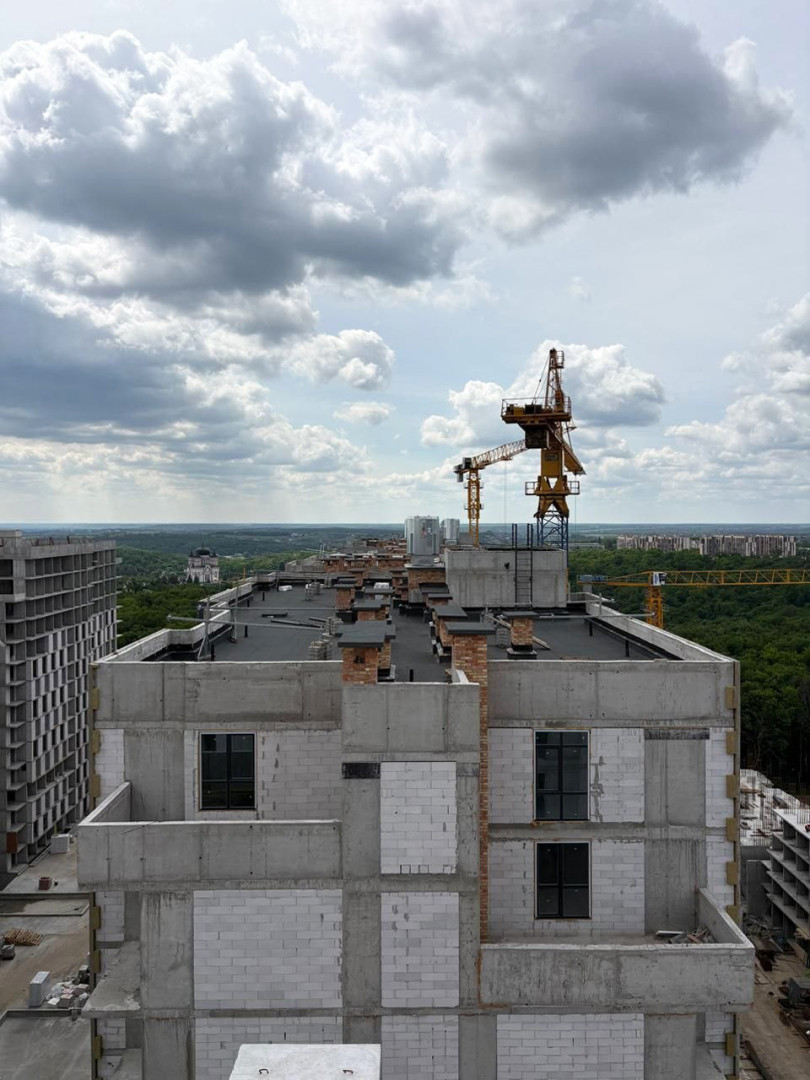

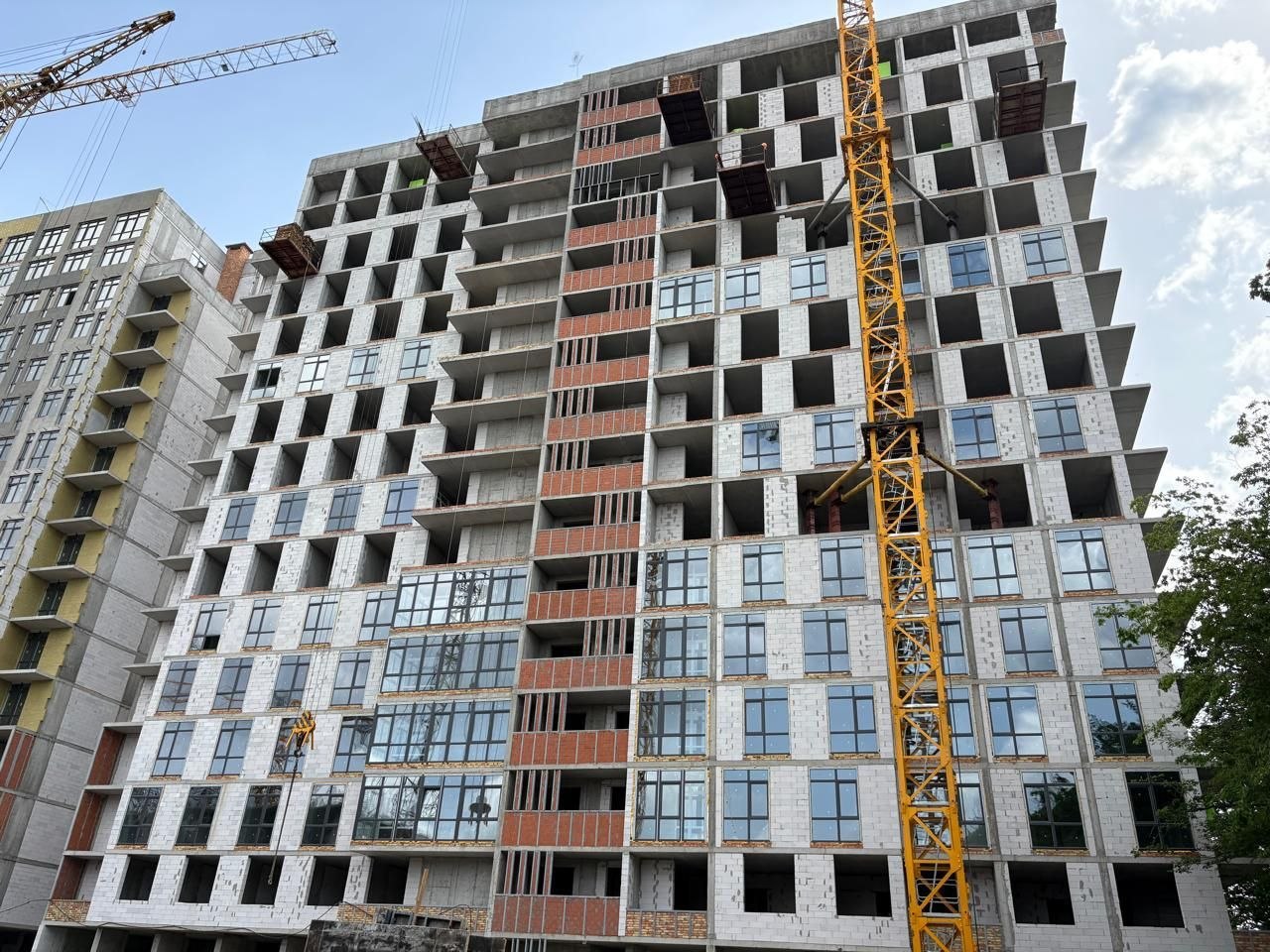

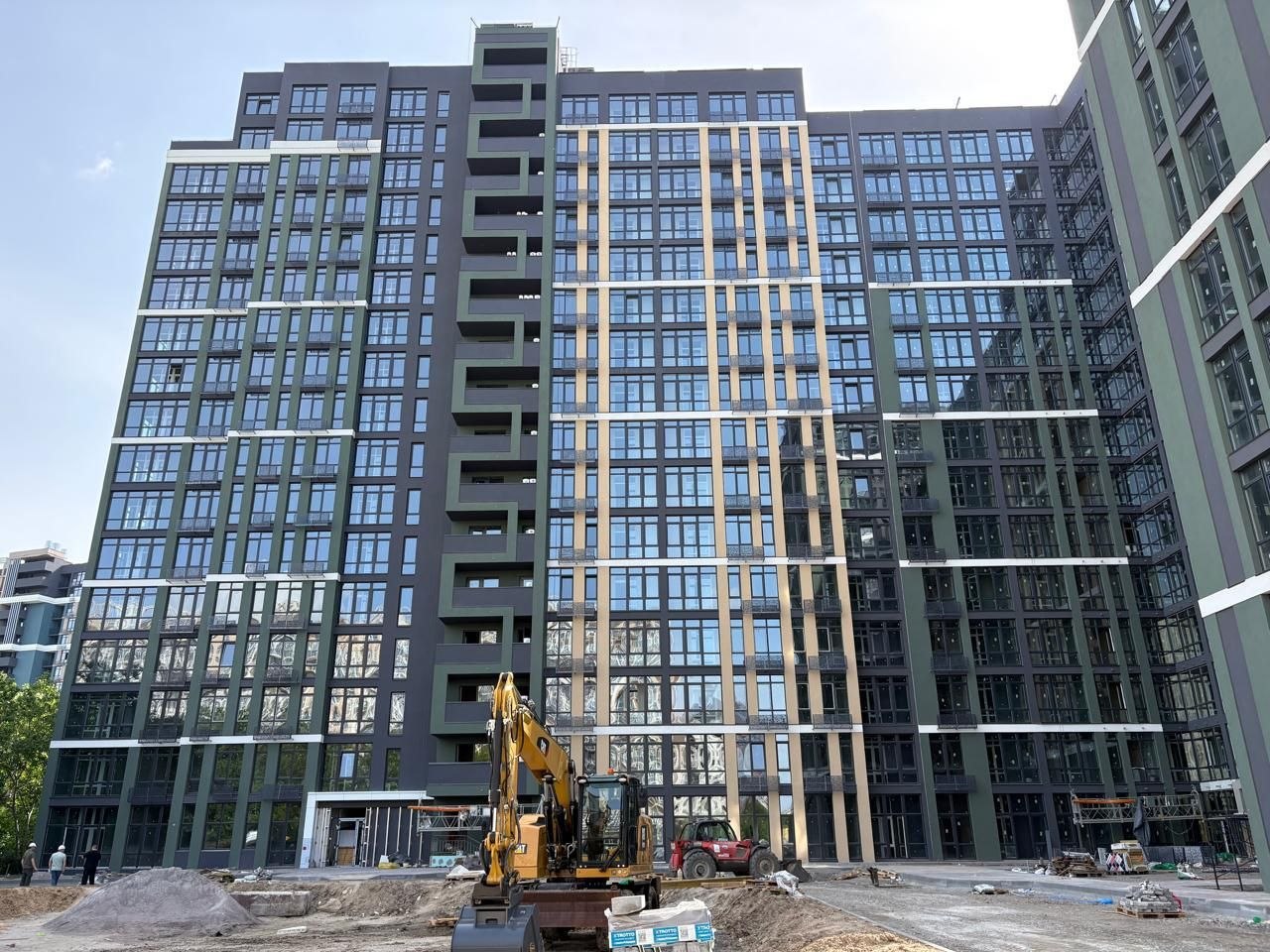

New
New
New
New
New

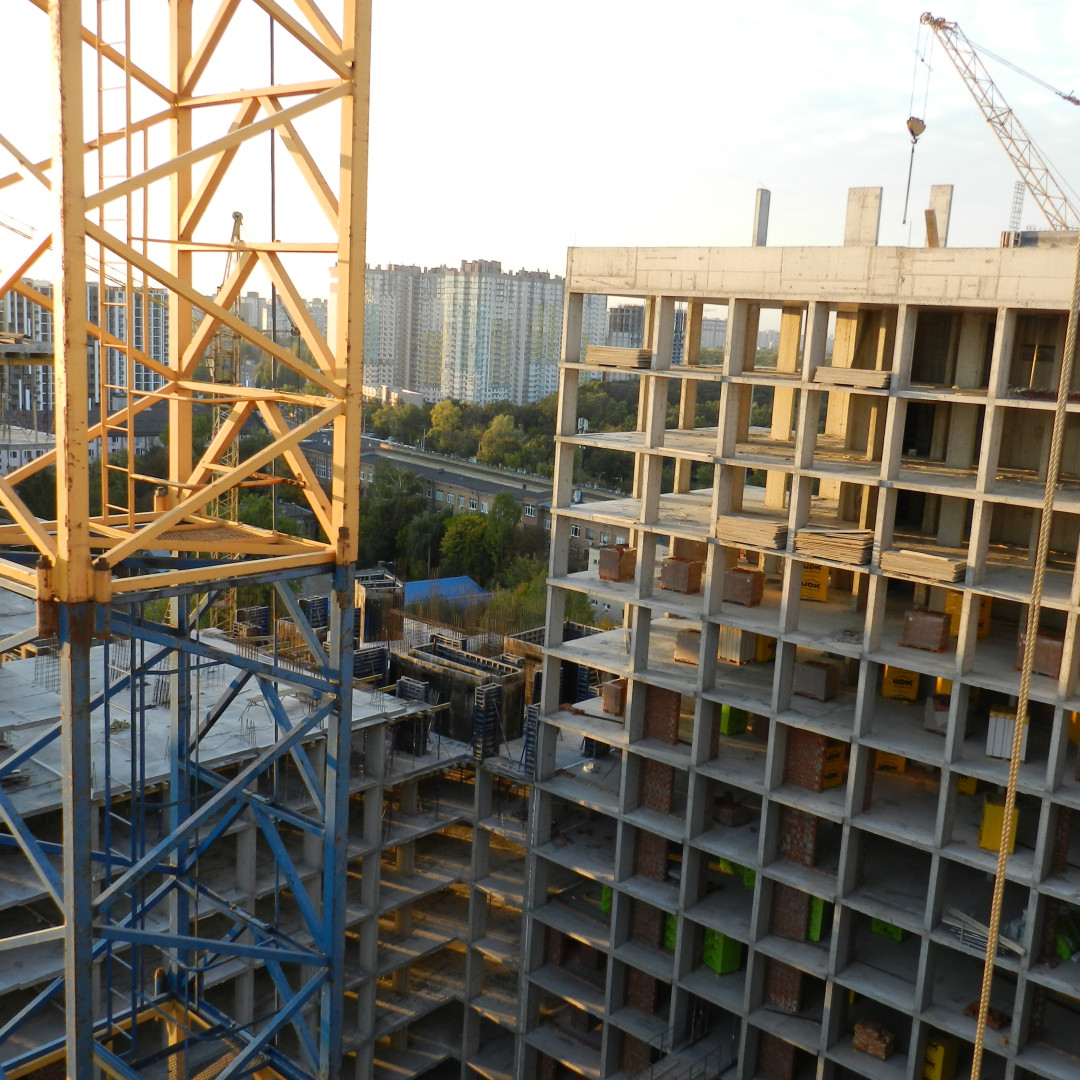

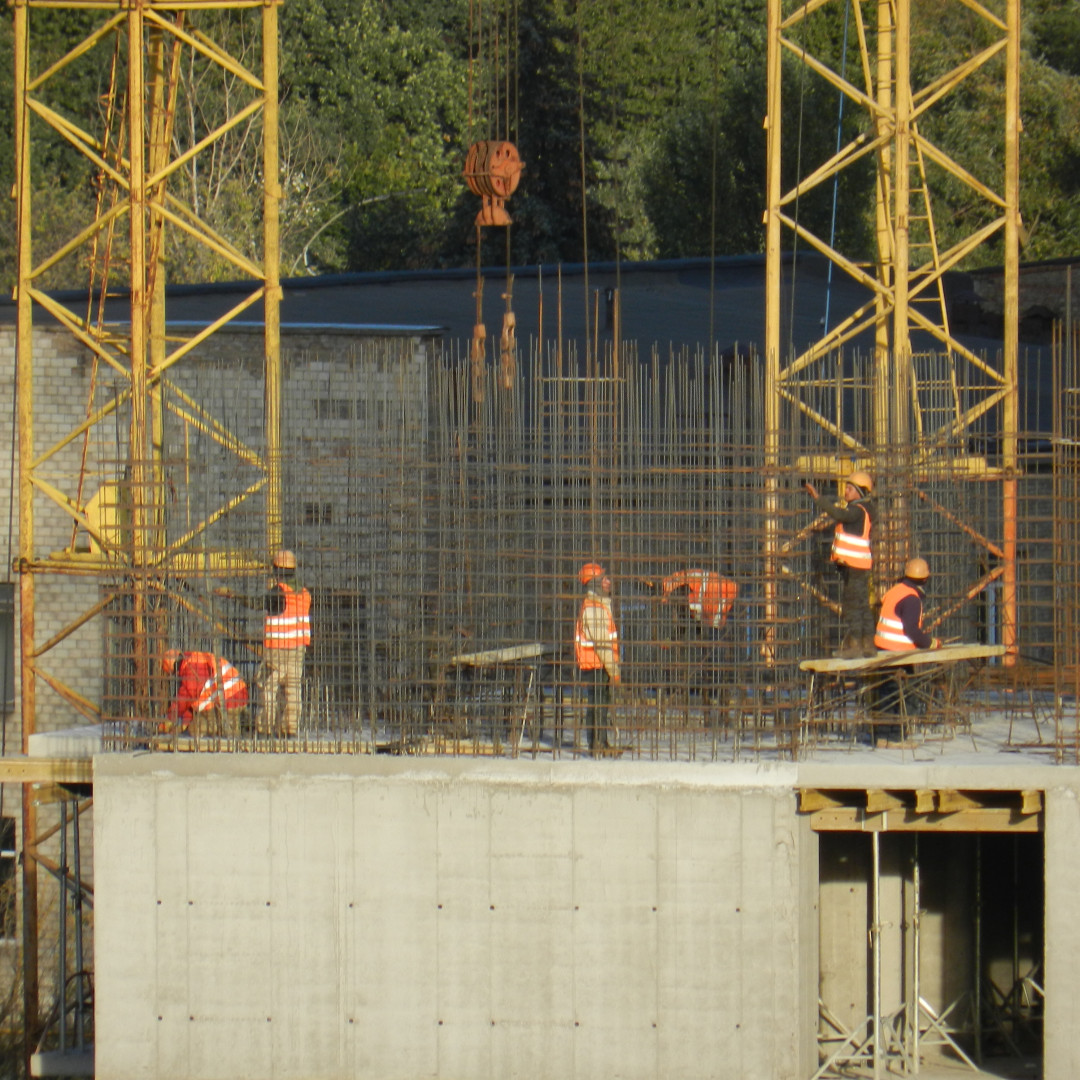

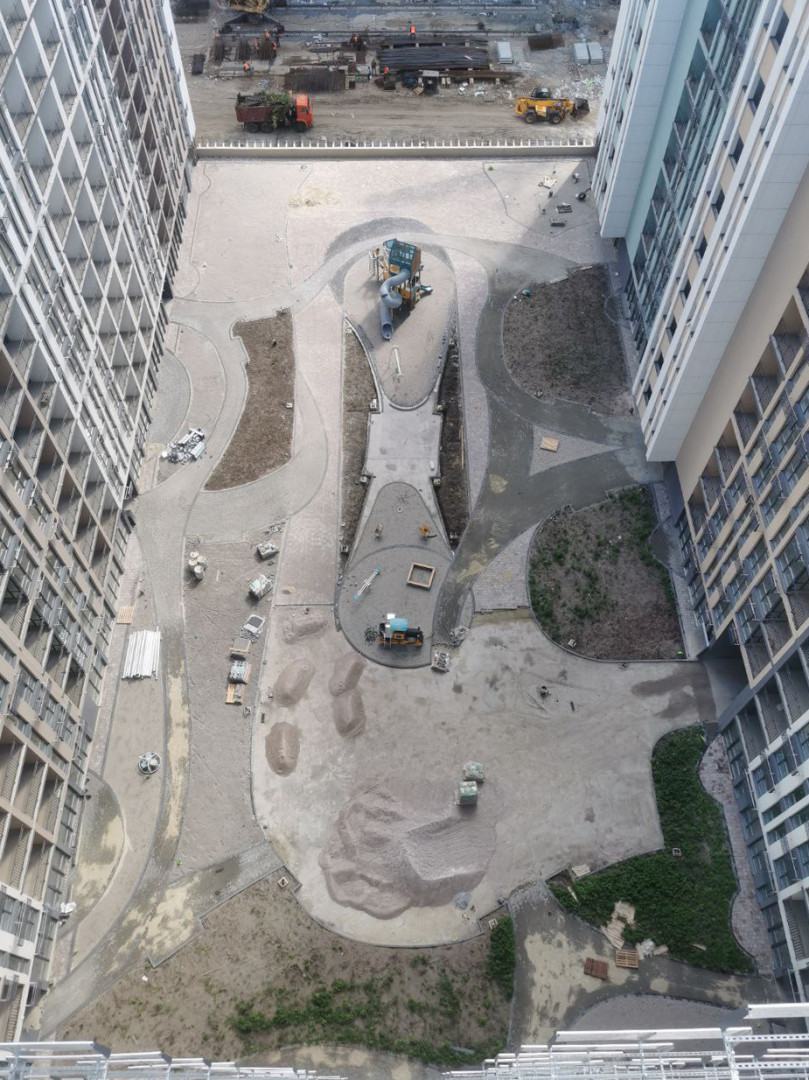

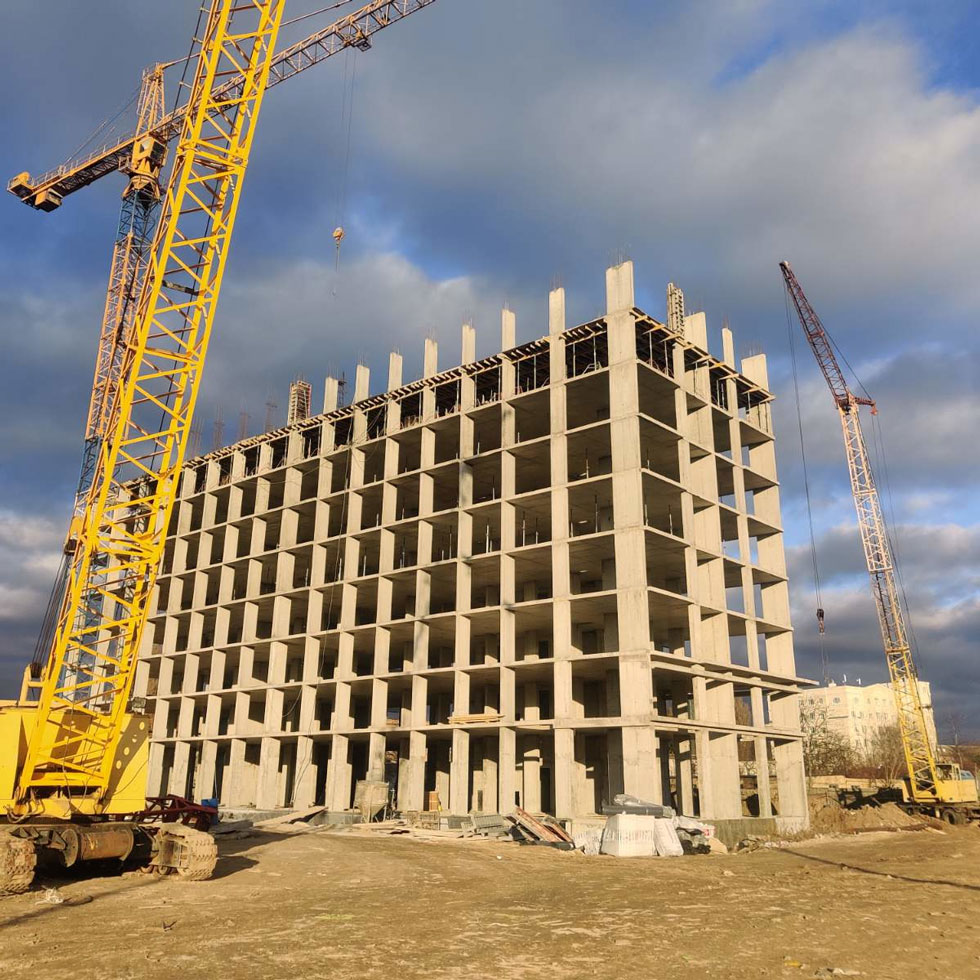

Листопад 2021

Листопад підкрався непомітно, а разом з ним дощі та освіжаючий вітерець, який шепоче на вушко: "Зима близько.." Тож саме час заварити какао, зручно вмоститися на канапі, загорнутися в ковдру і приступити до читання нашого звіту з будівельного майданчику:

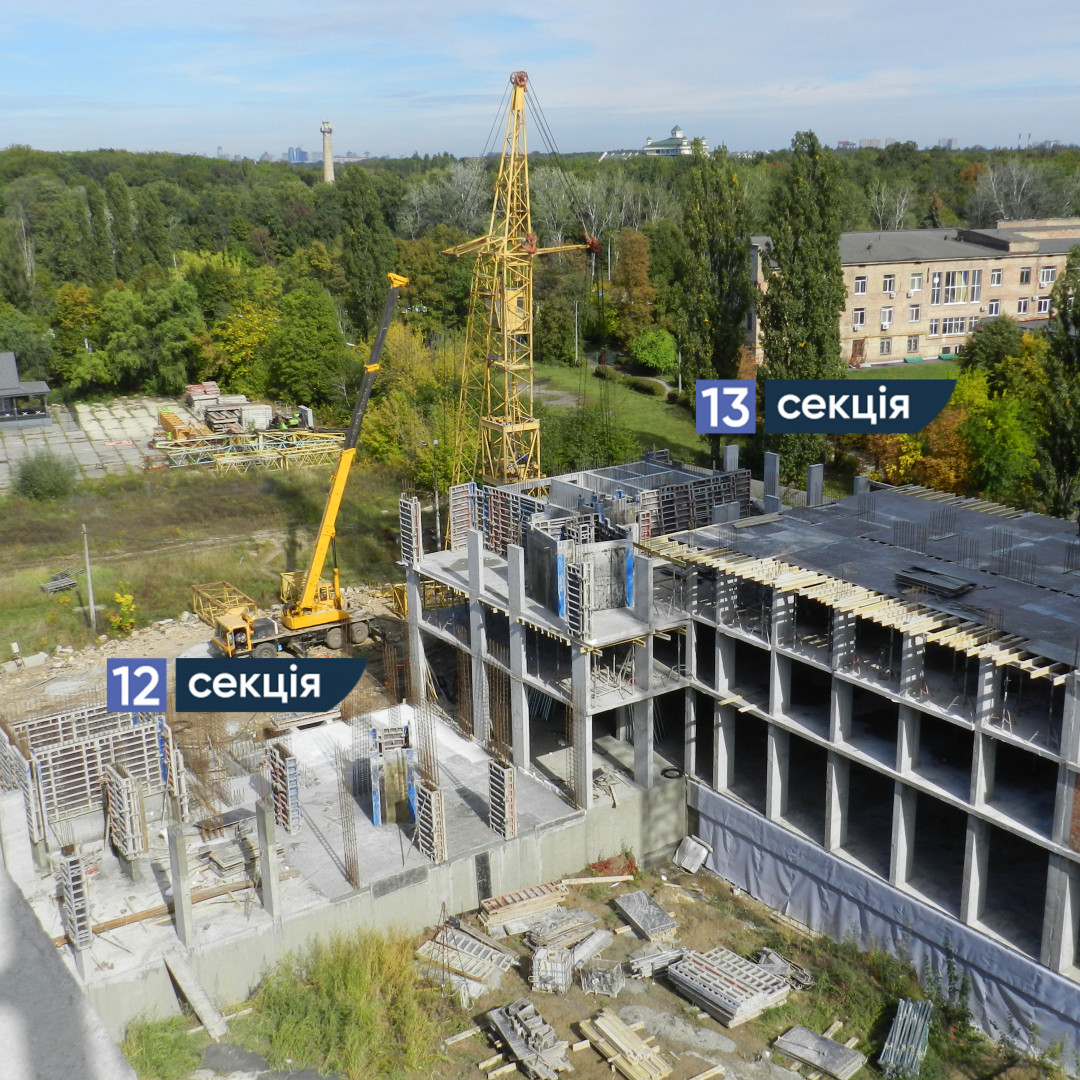

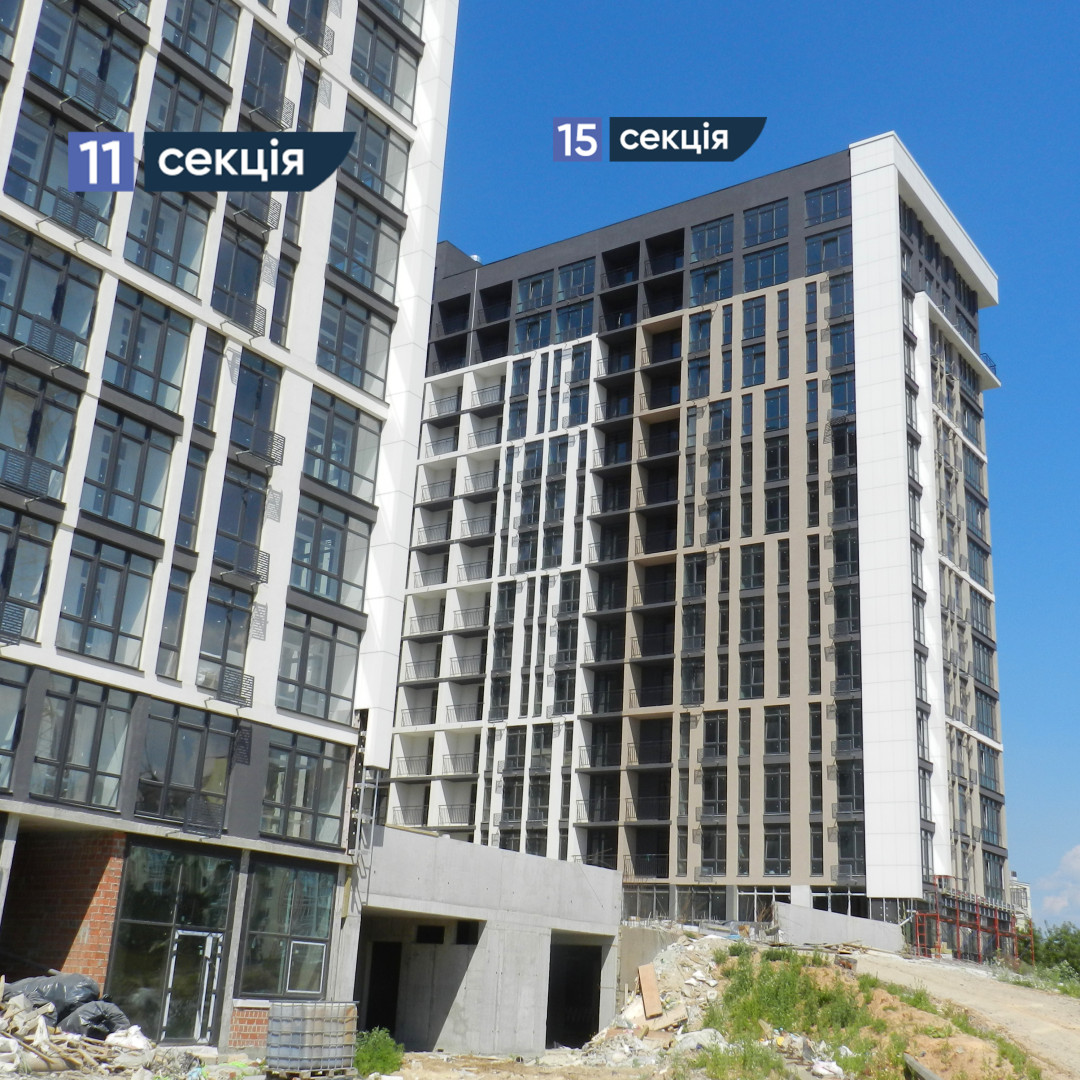

Буд.1, 1 черга

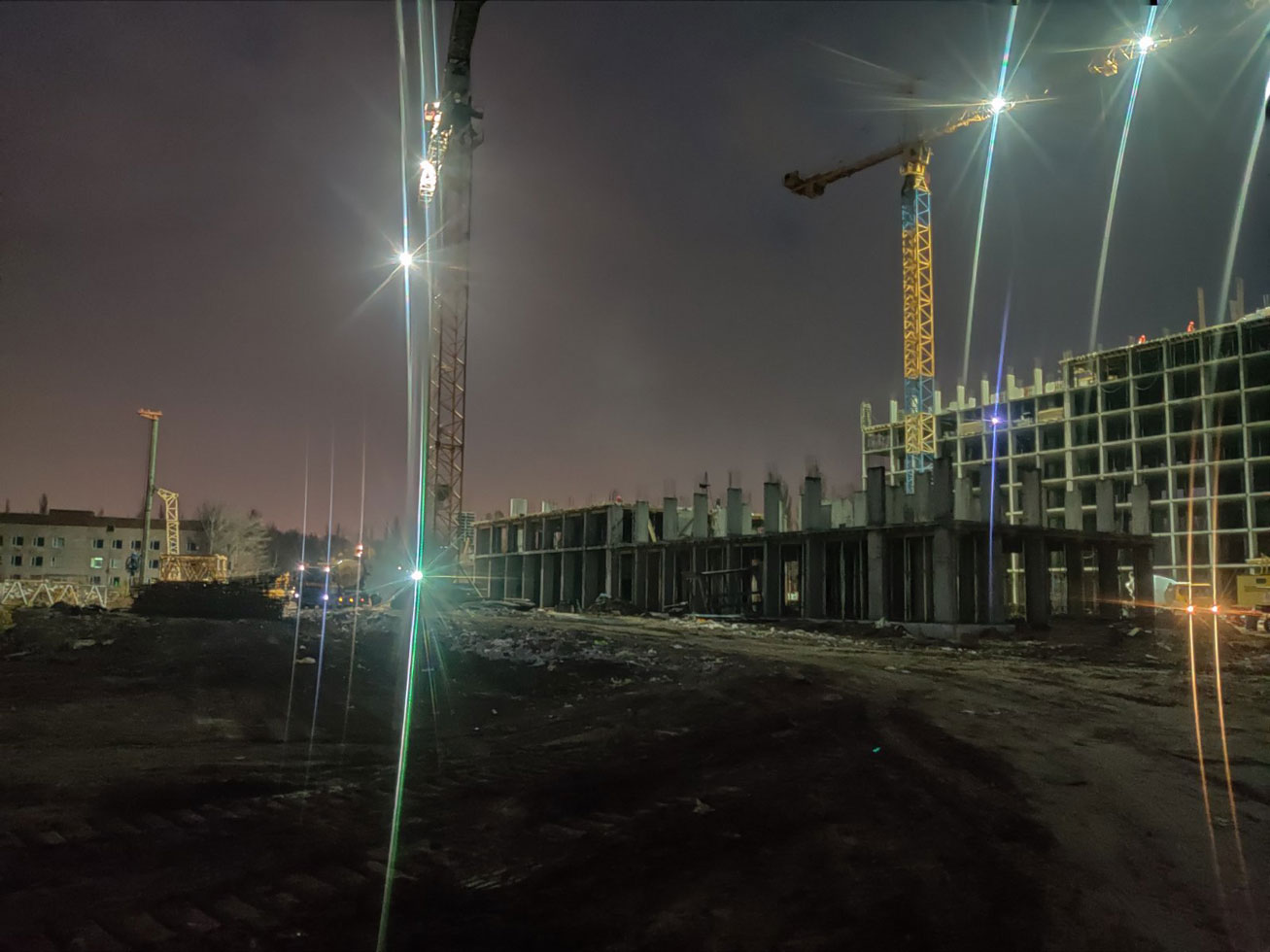

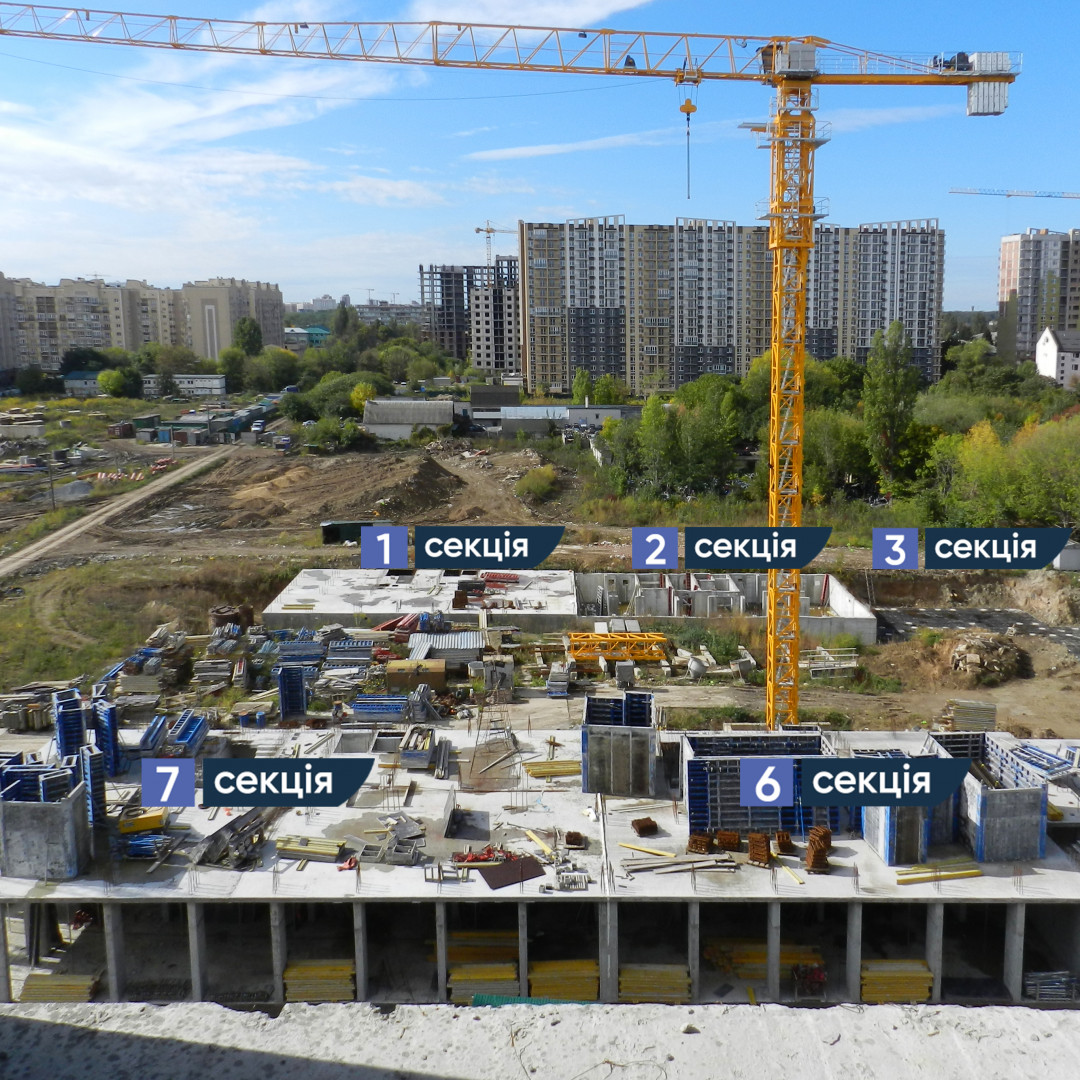

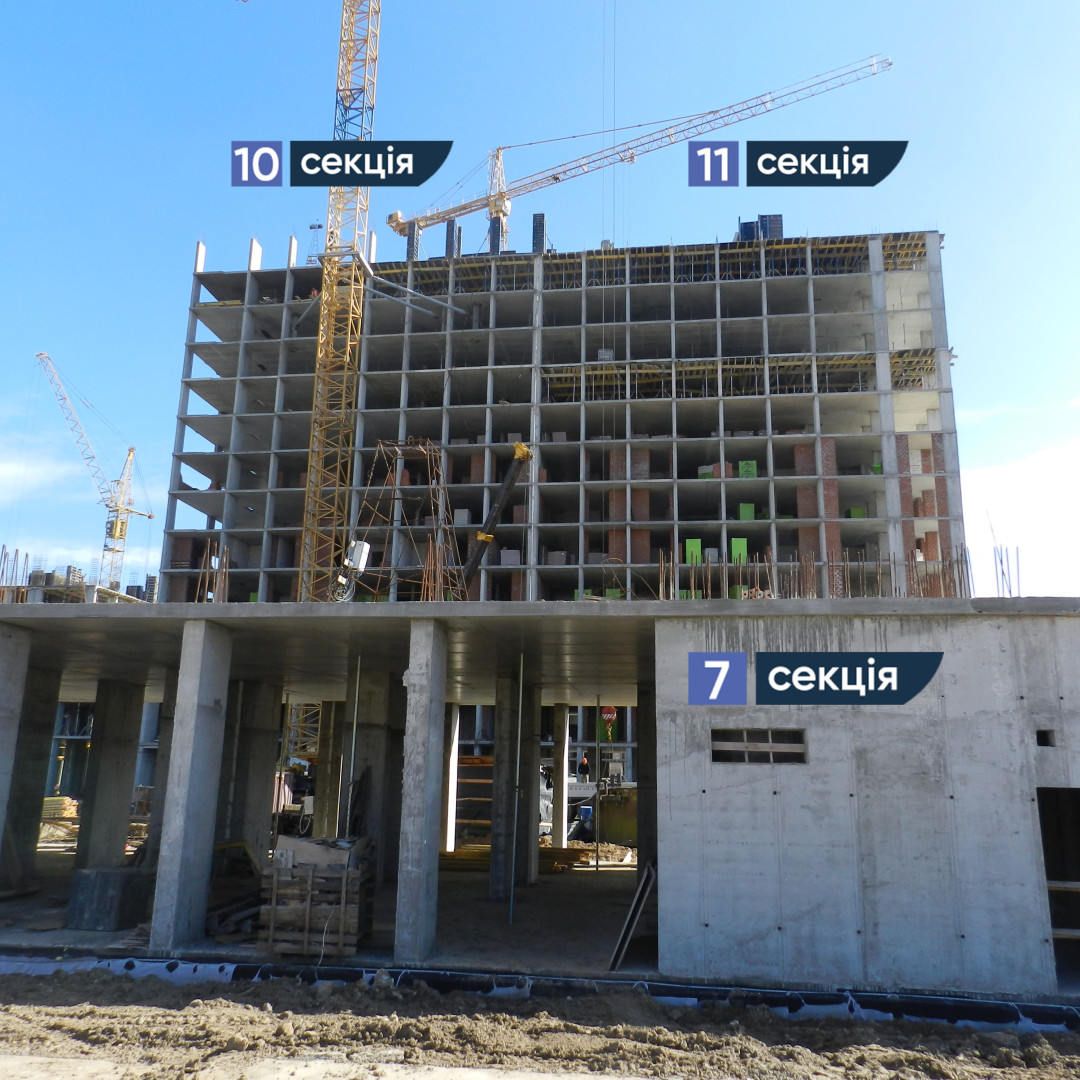

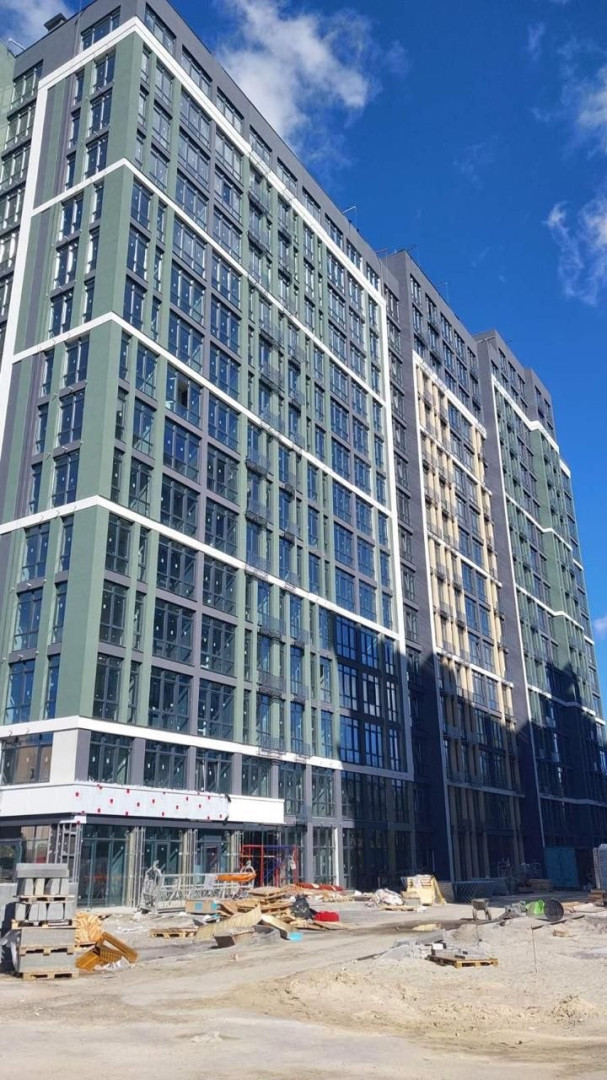

  • СЕКЦІЯ 15 - бетонування вертикалу 9-го поверху
  • СЕКЦІЯ 14 - бетонування вертикалу 10-го поверху завершено, починаємо монтаж опалубки плити перекриття

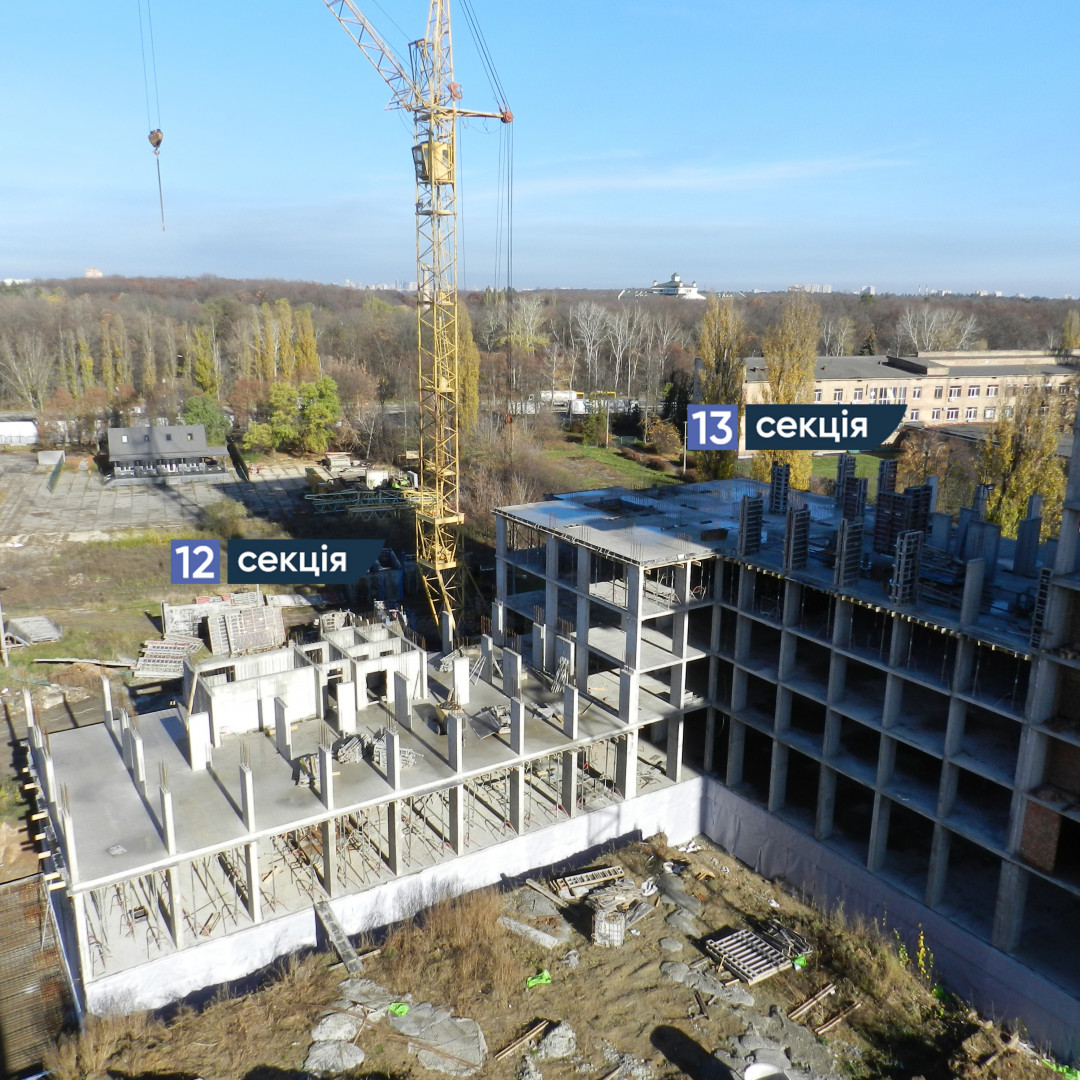

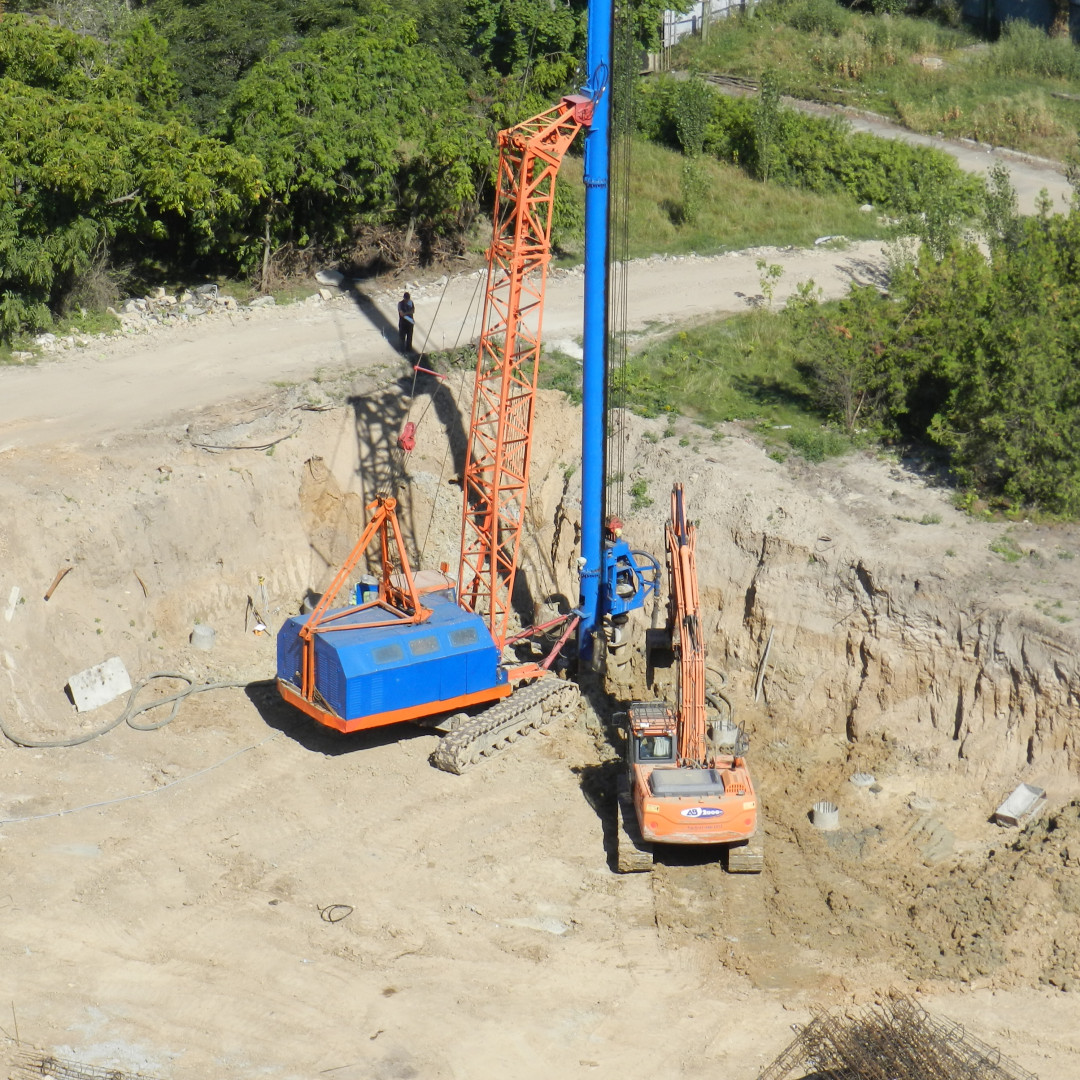

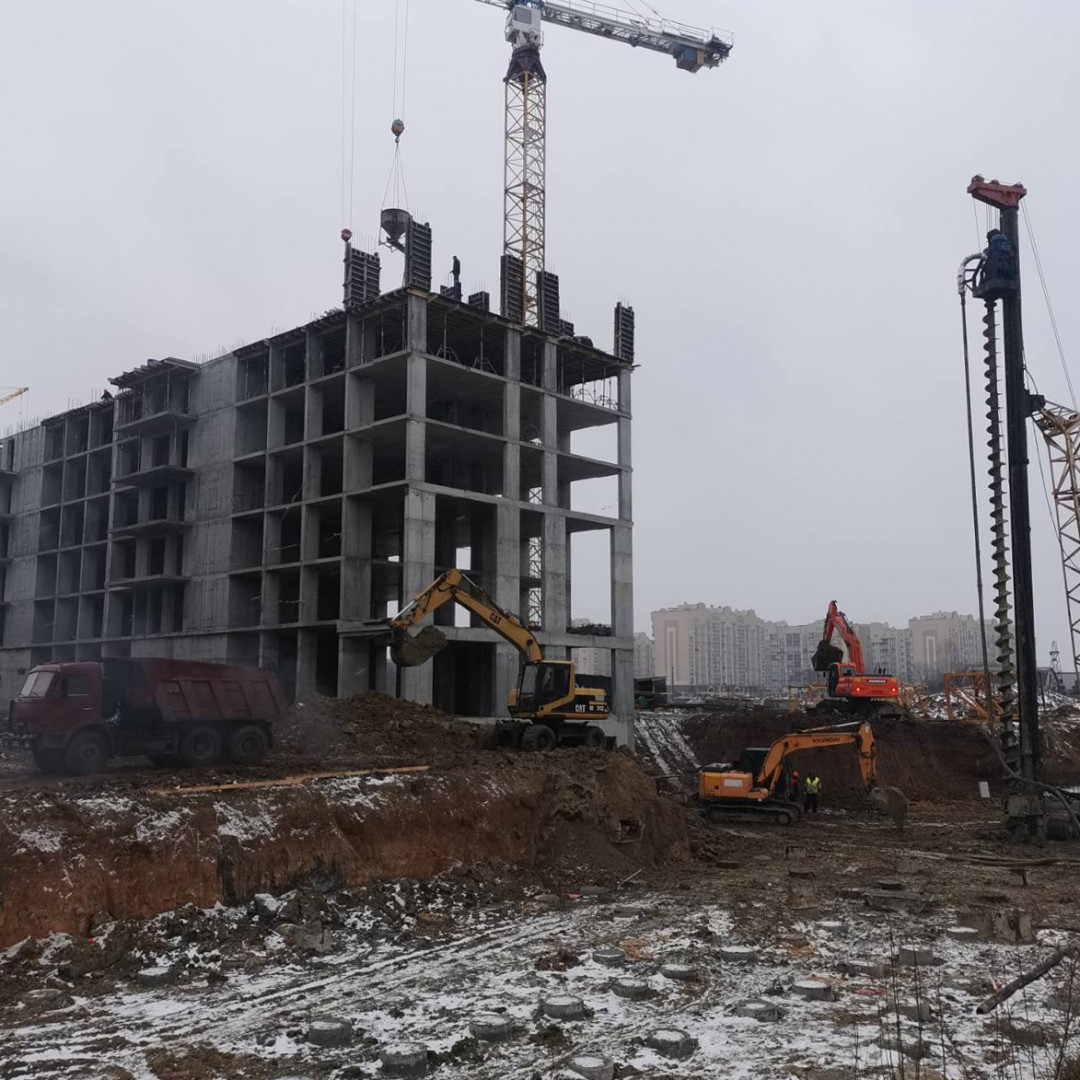

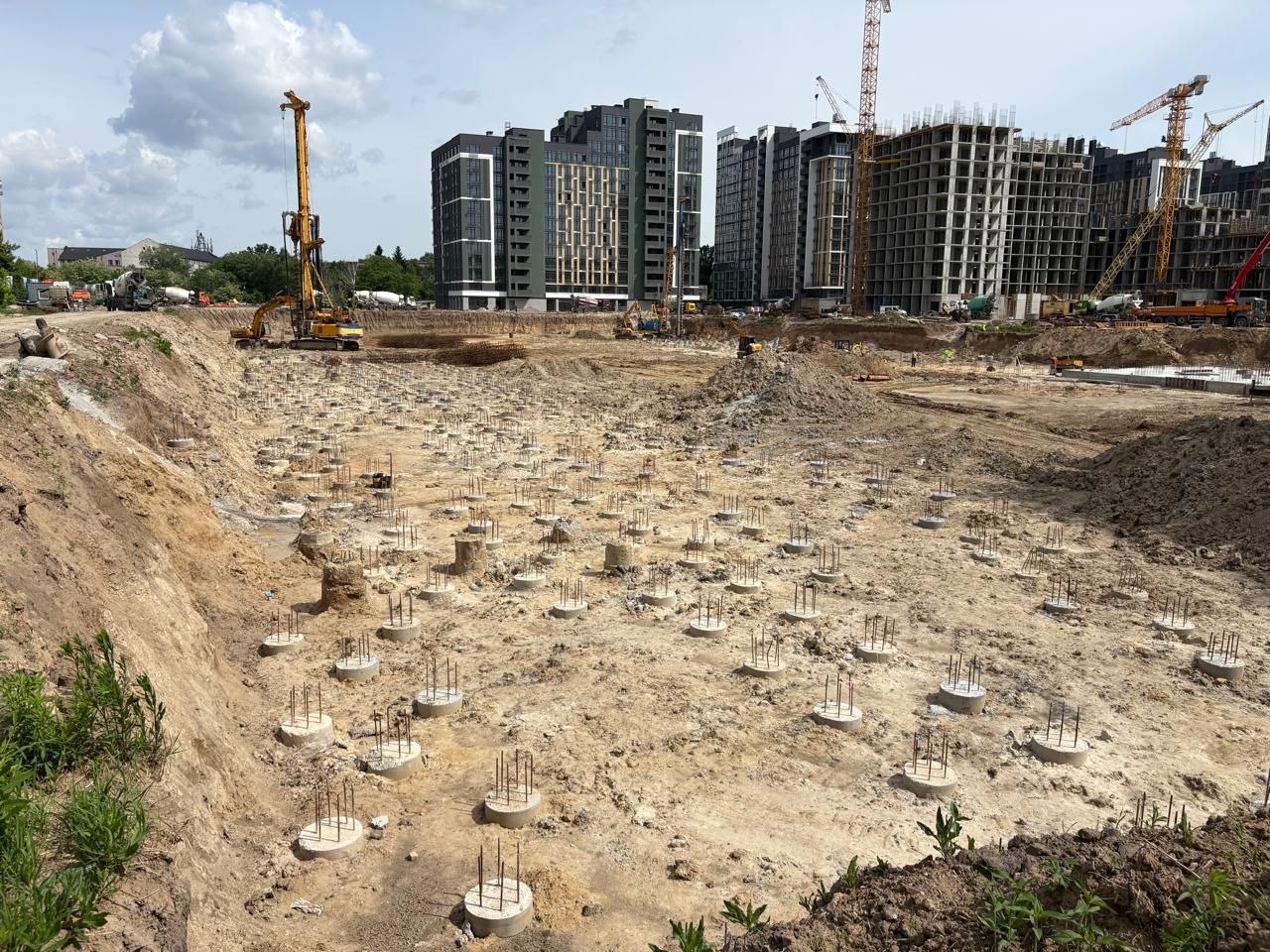

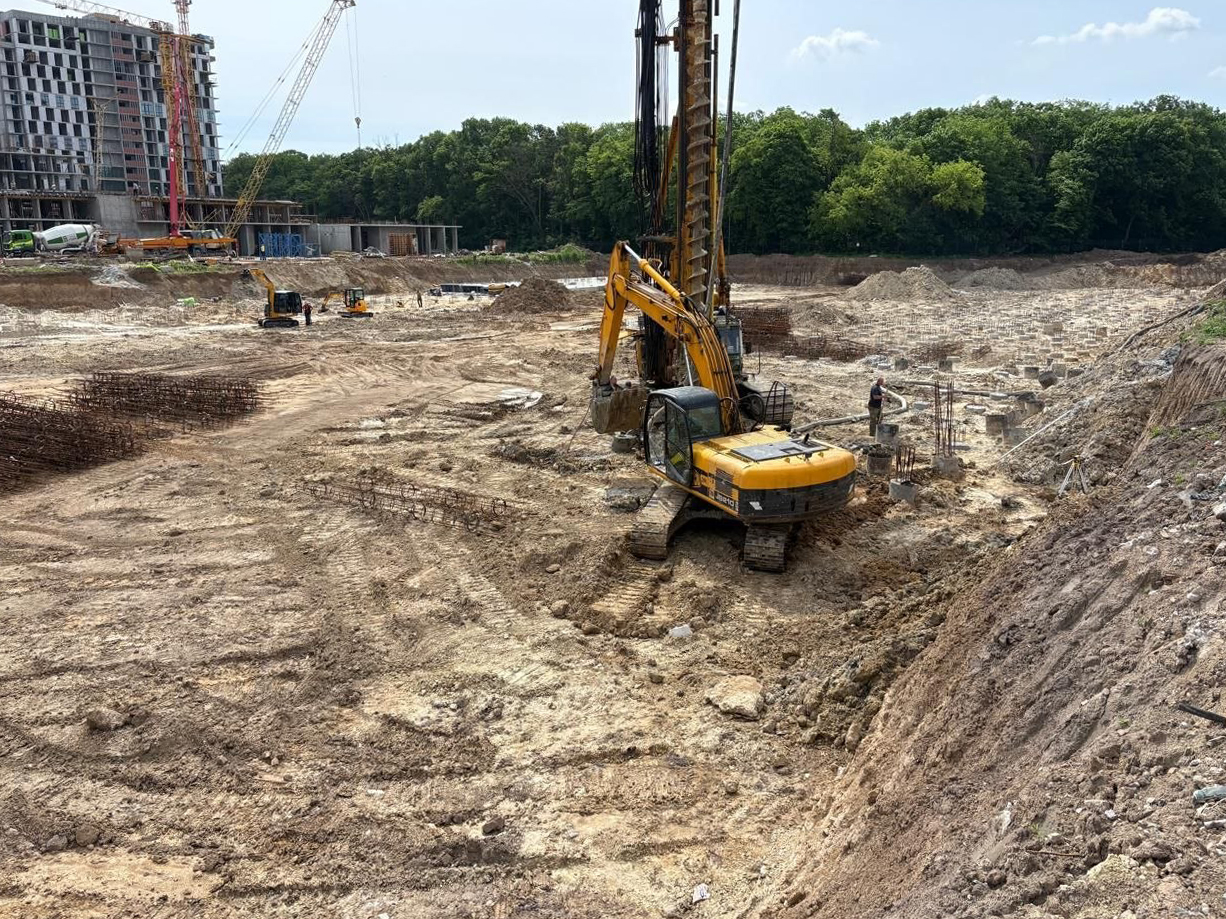

  • СЕКЦІЯ 13 - влаштування пальового поля
  • СЕКЦІЯ 11 - армування вертикалу 4-го поверху

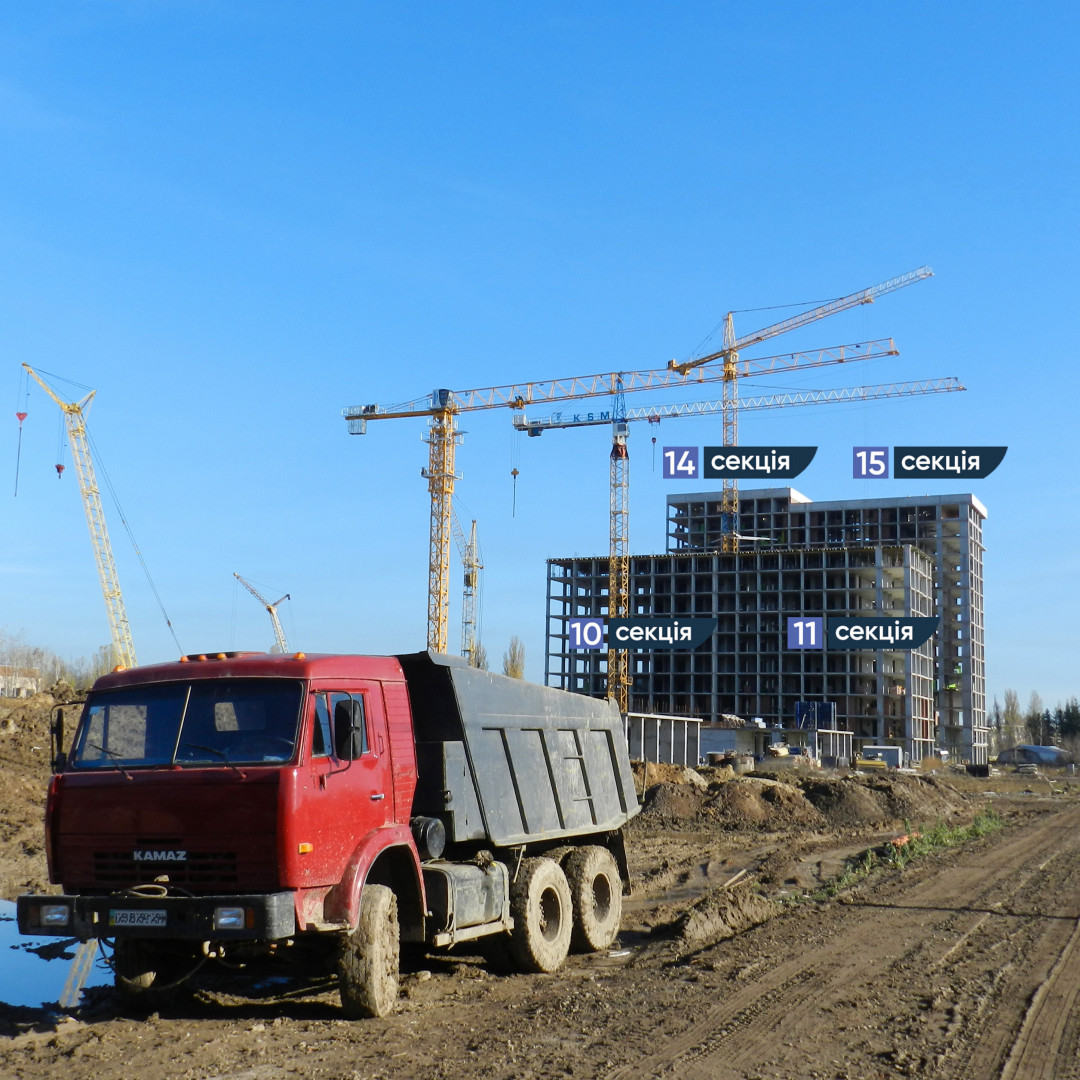

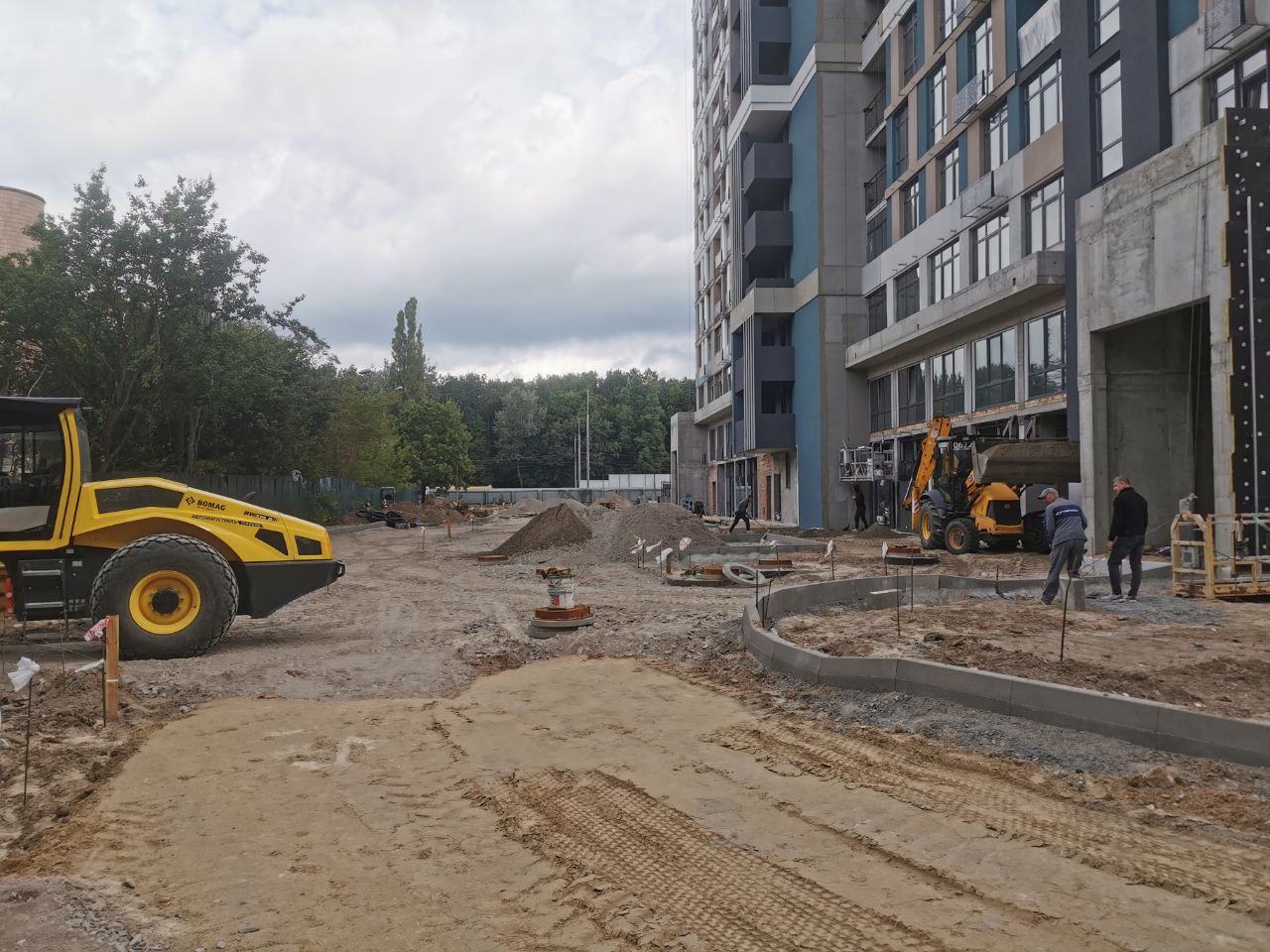

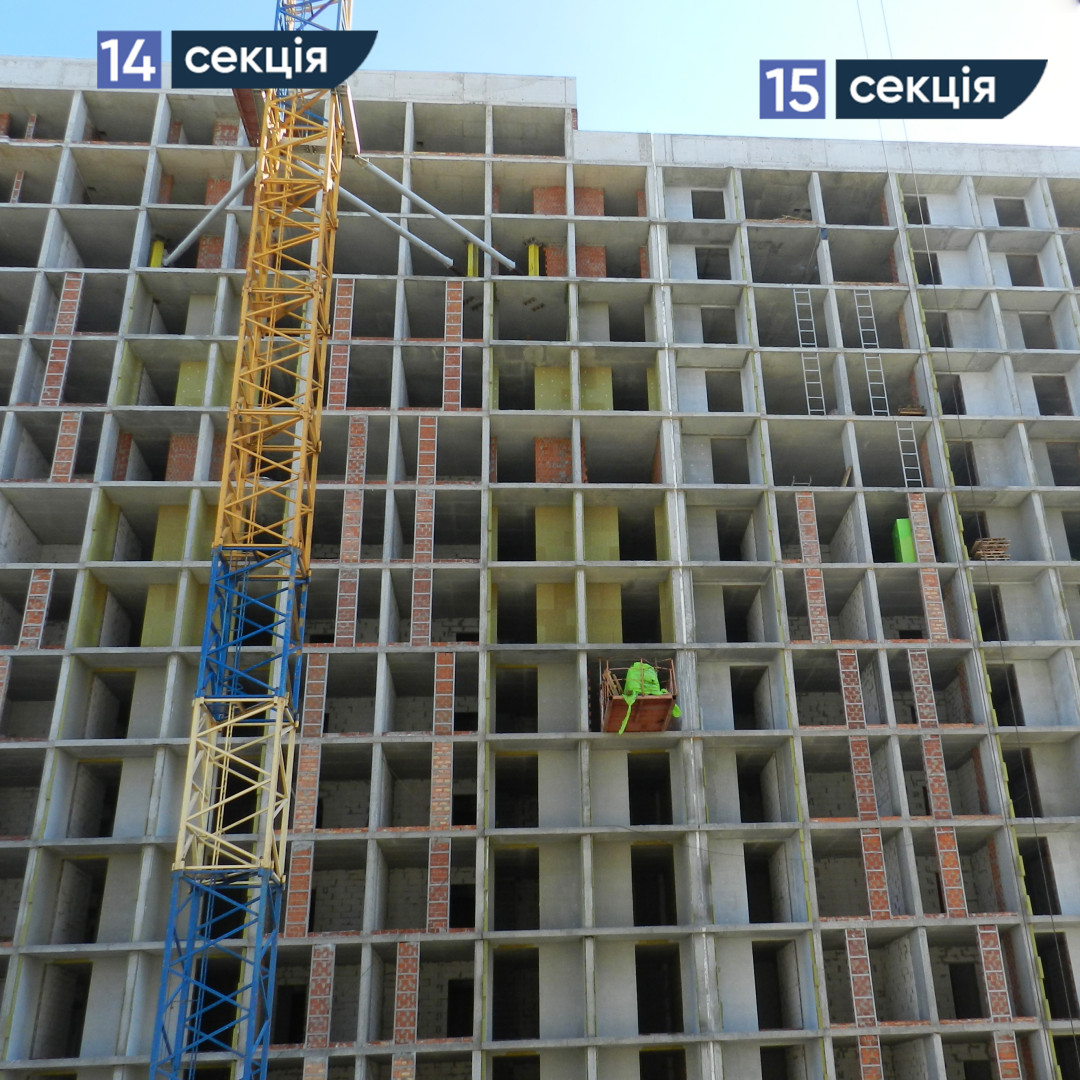

  • СЕКЦІЯ 10 - бетонування вертикалу 4-го поверху

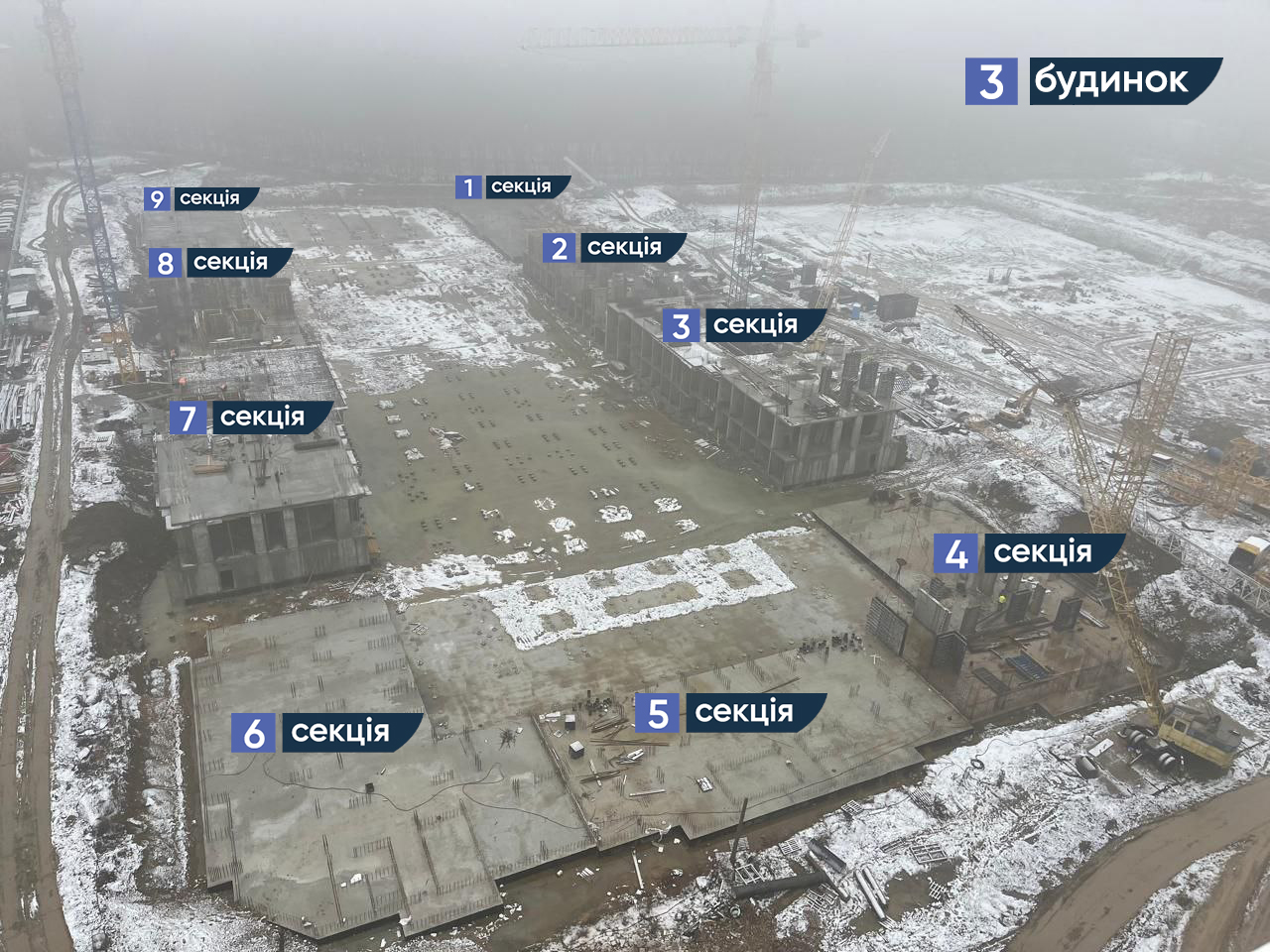

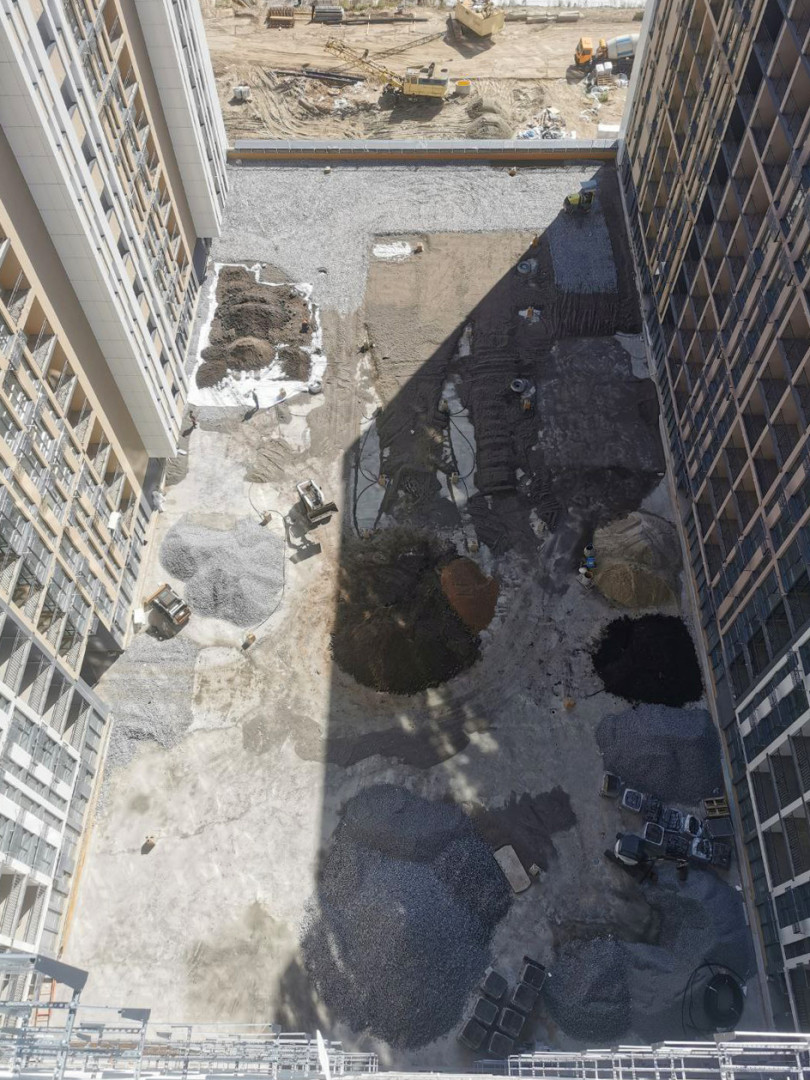

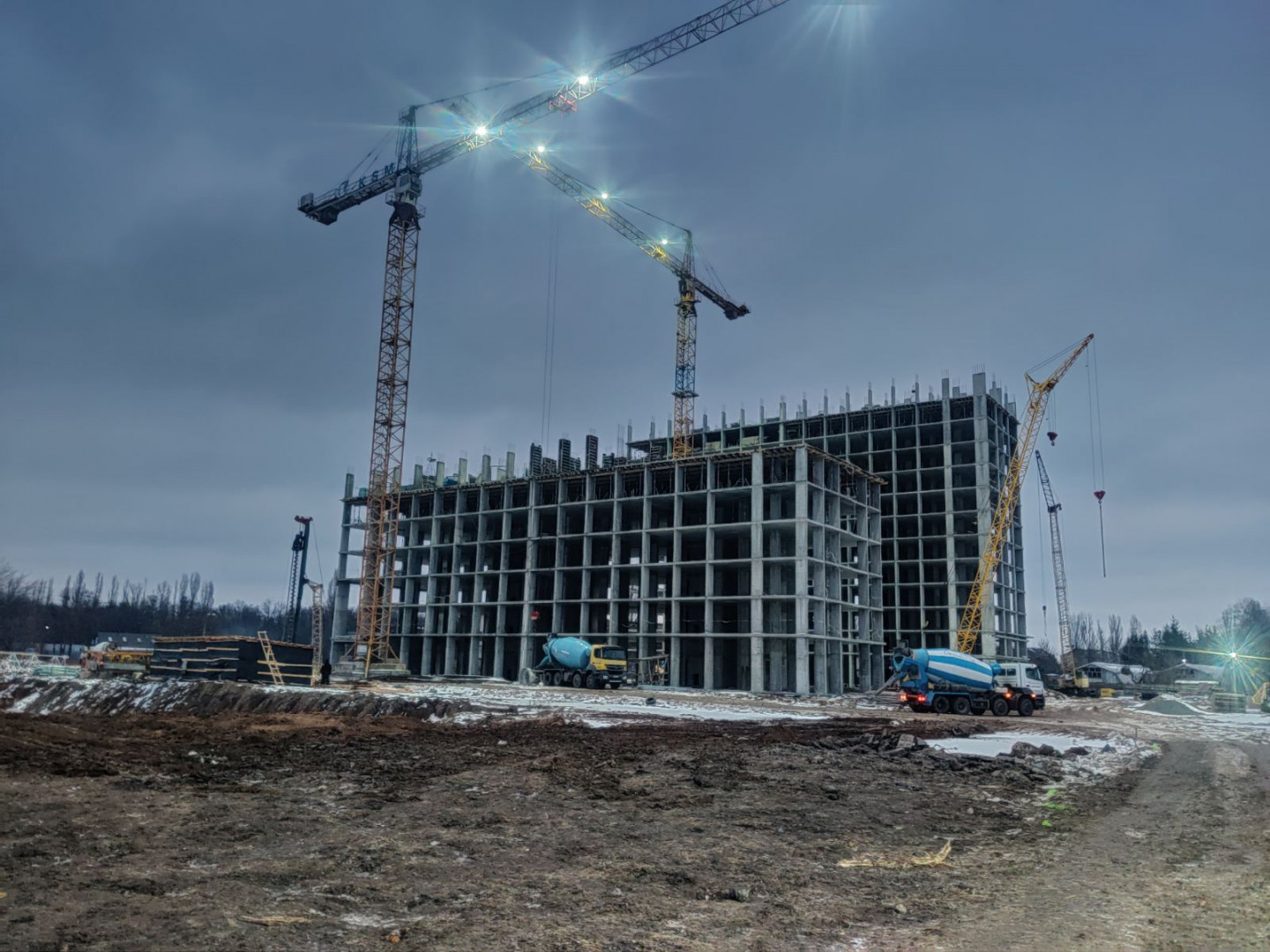

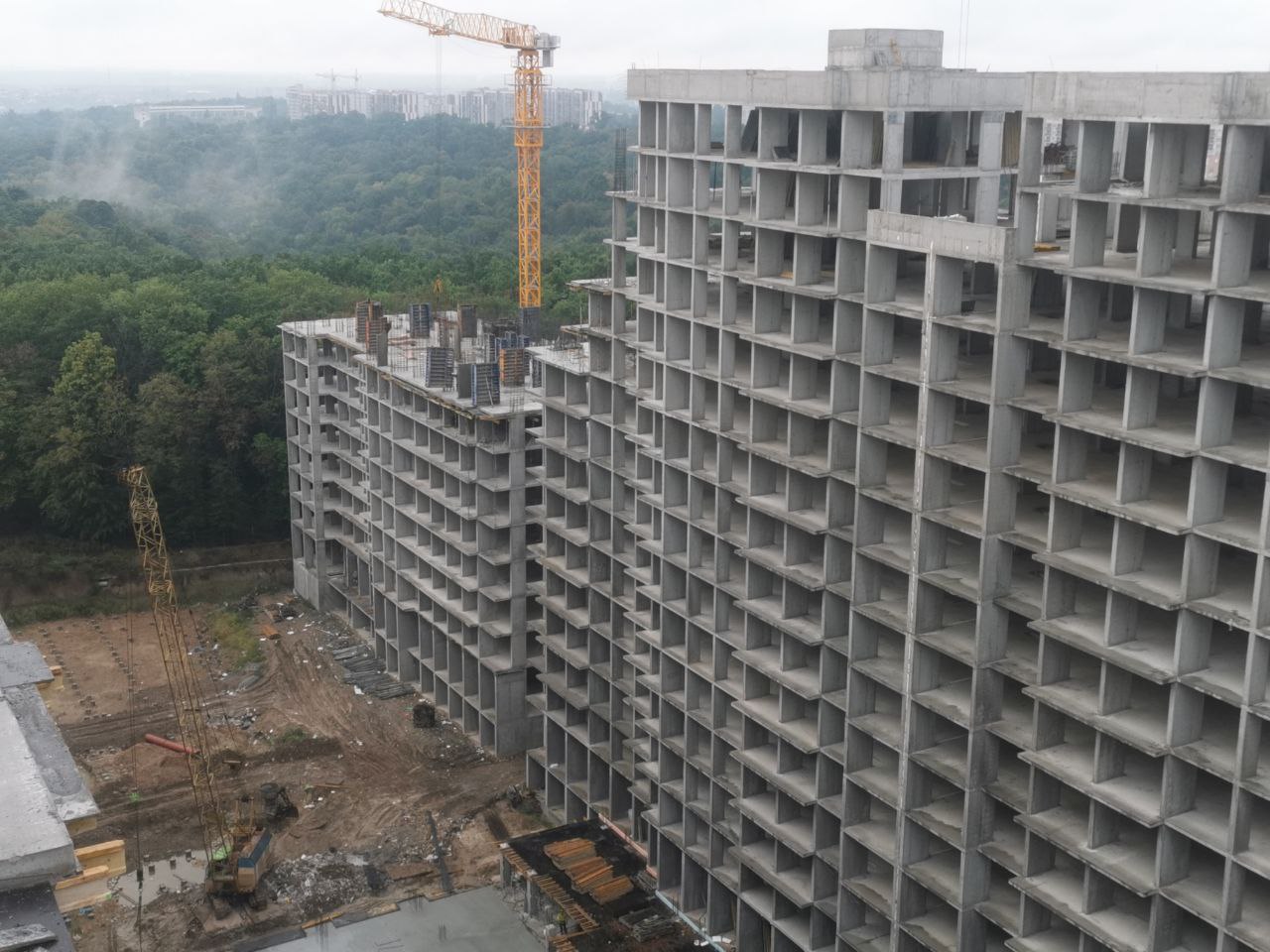

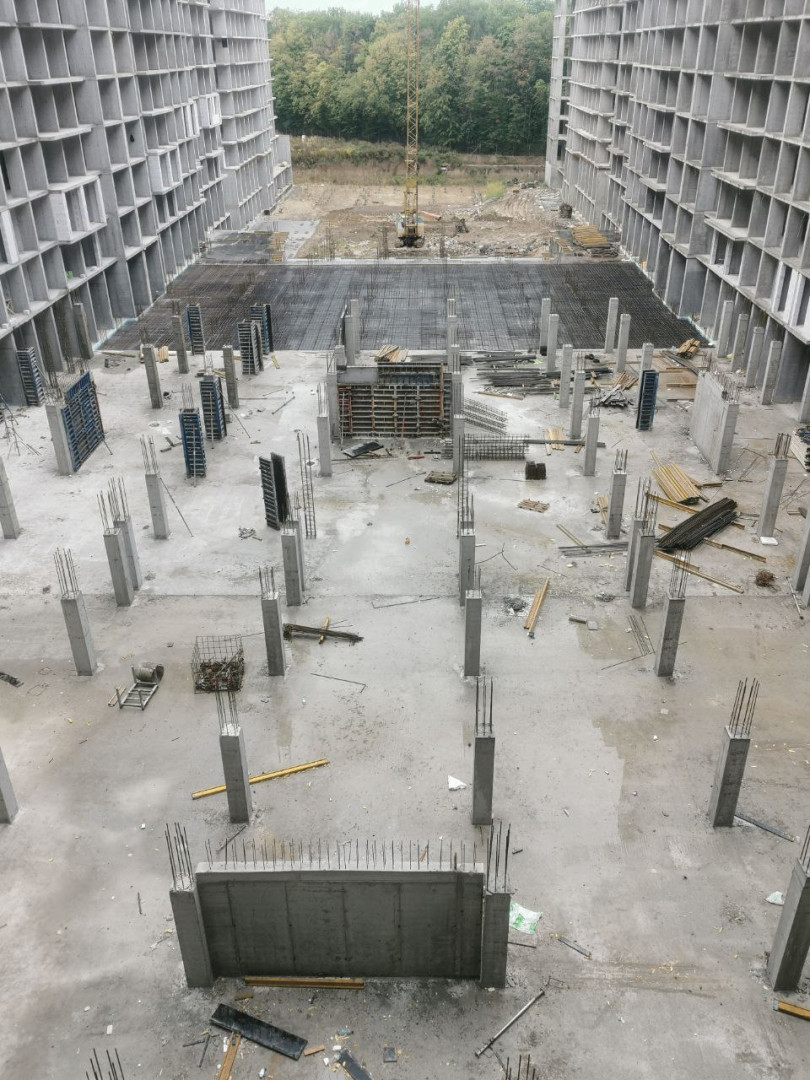

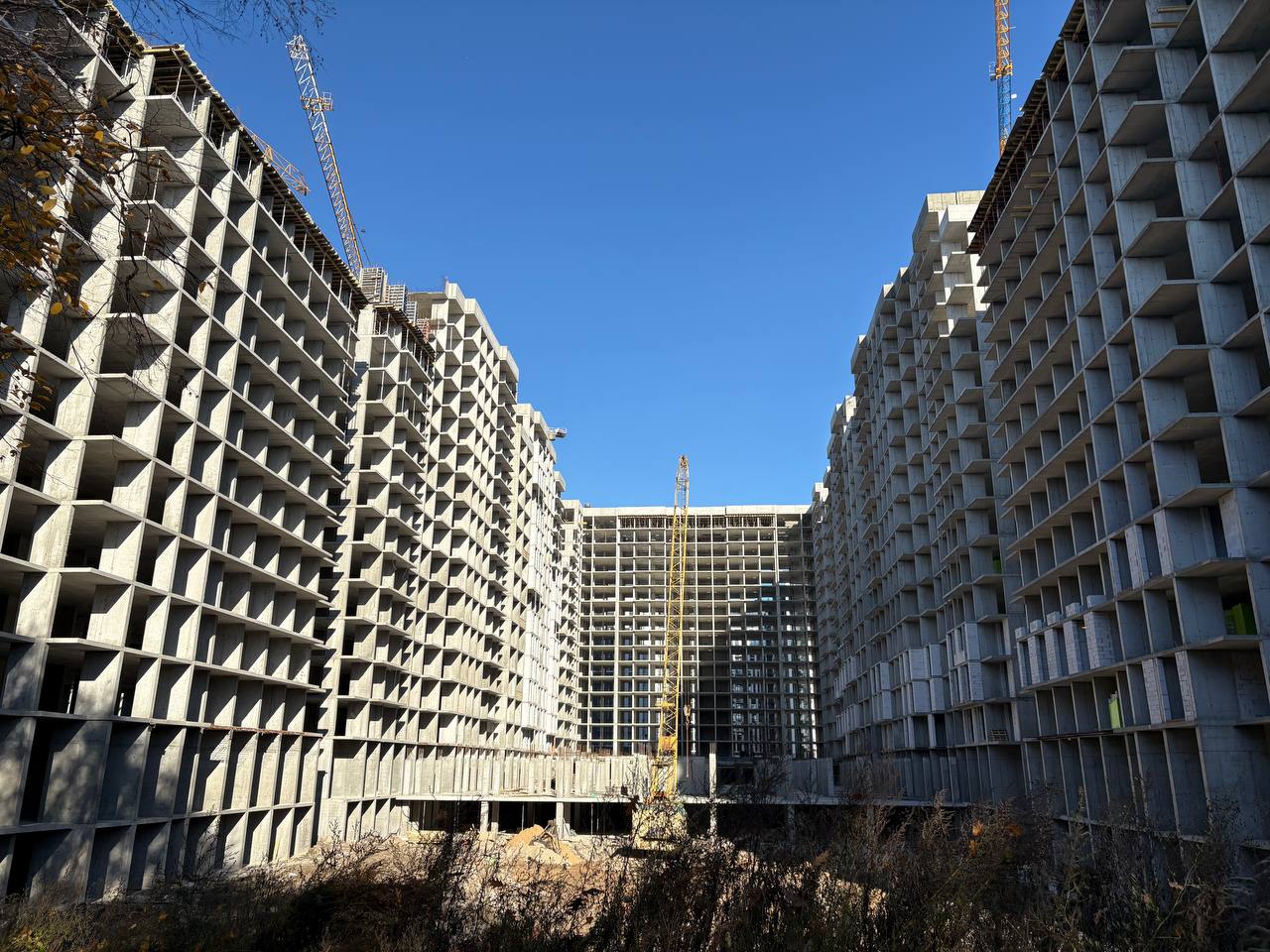

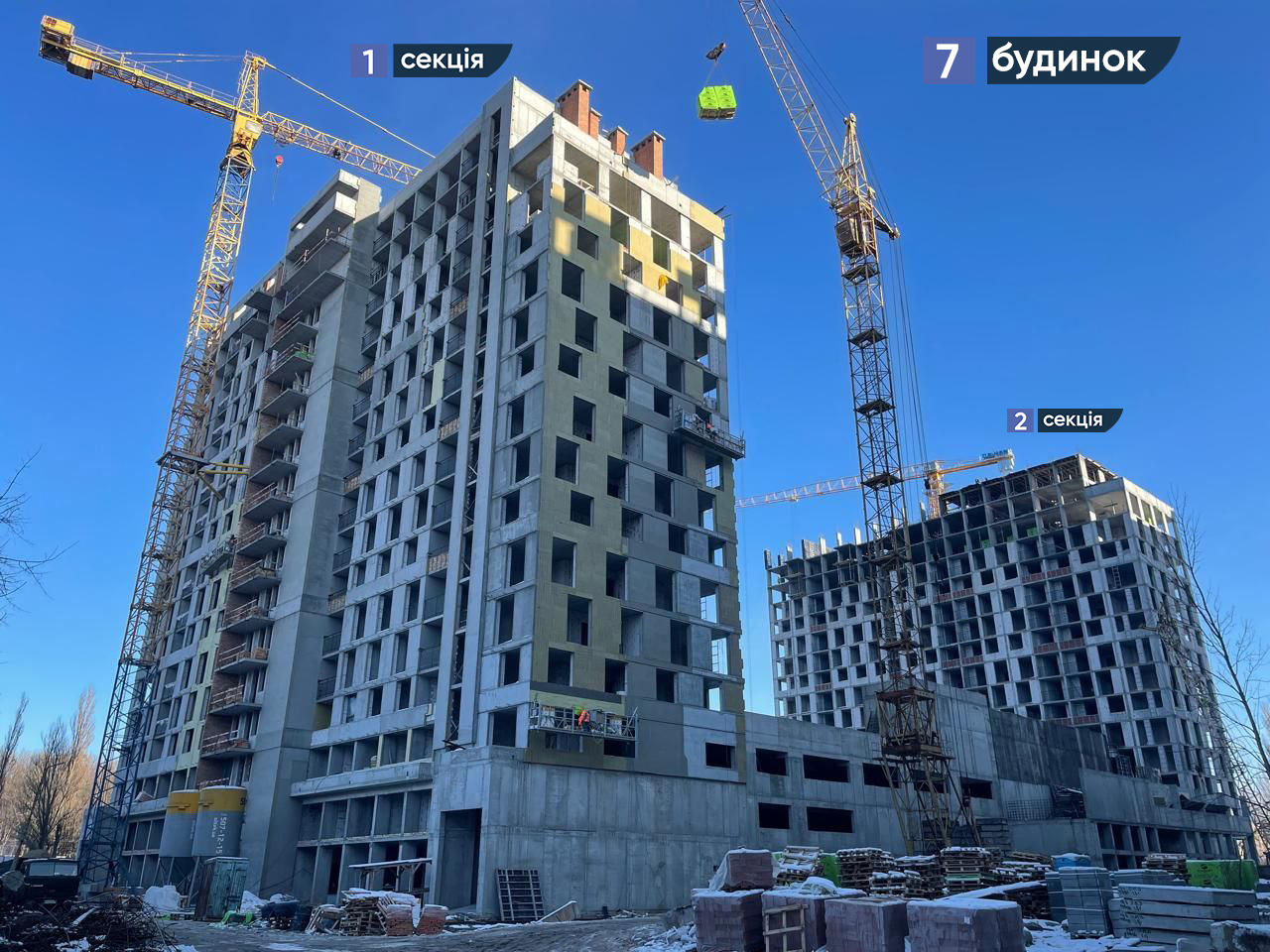

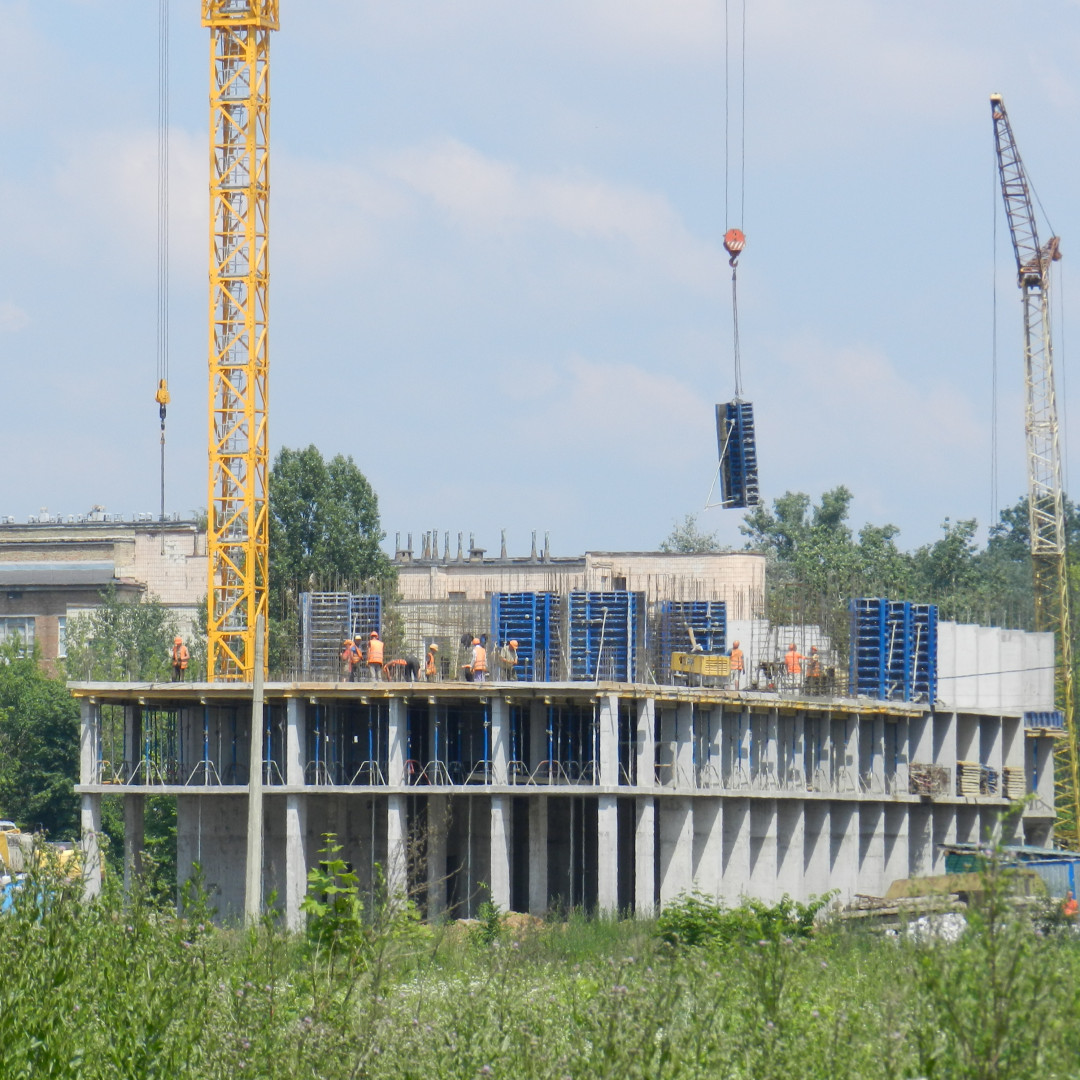

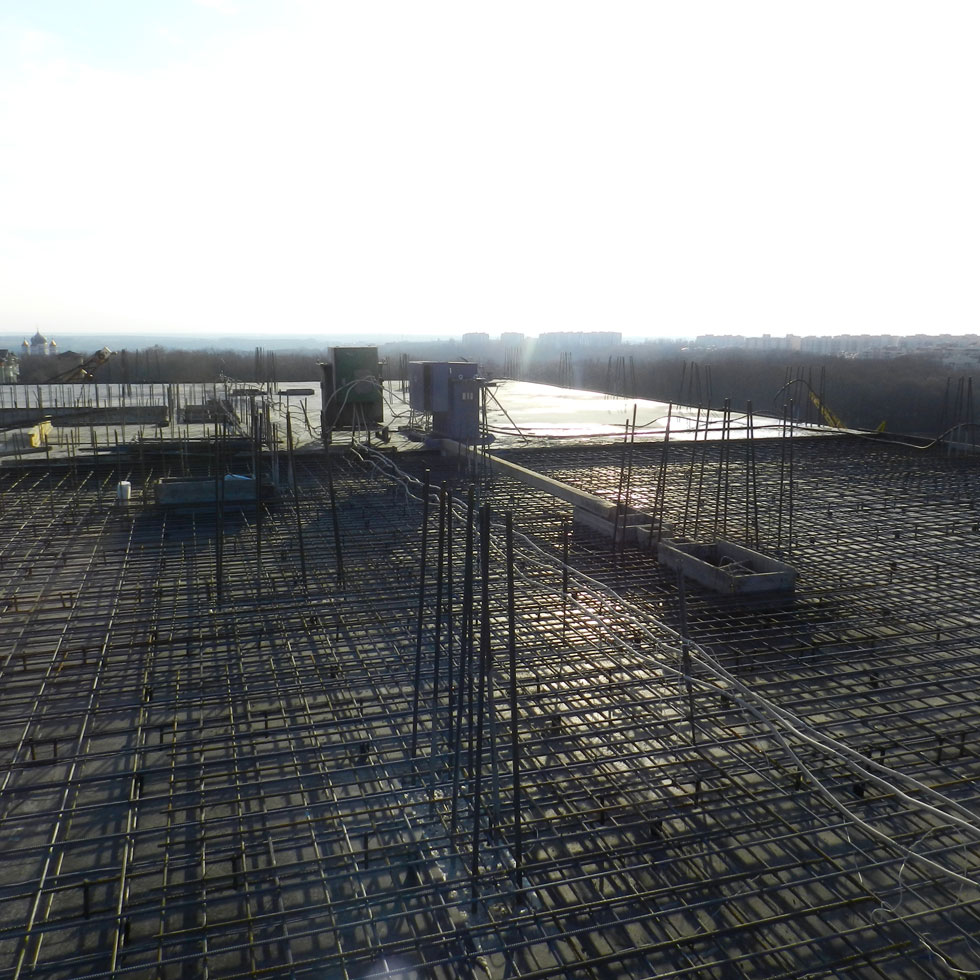

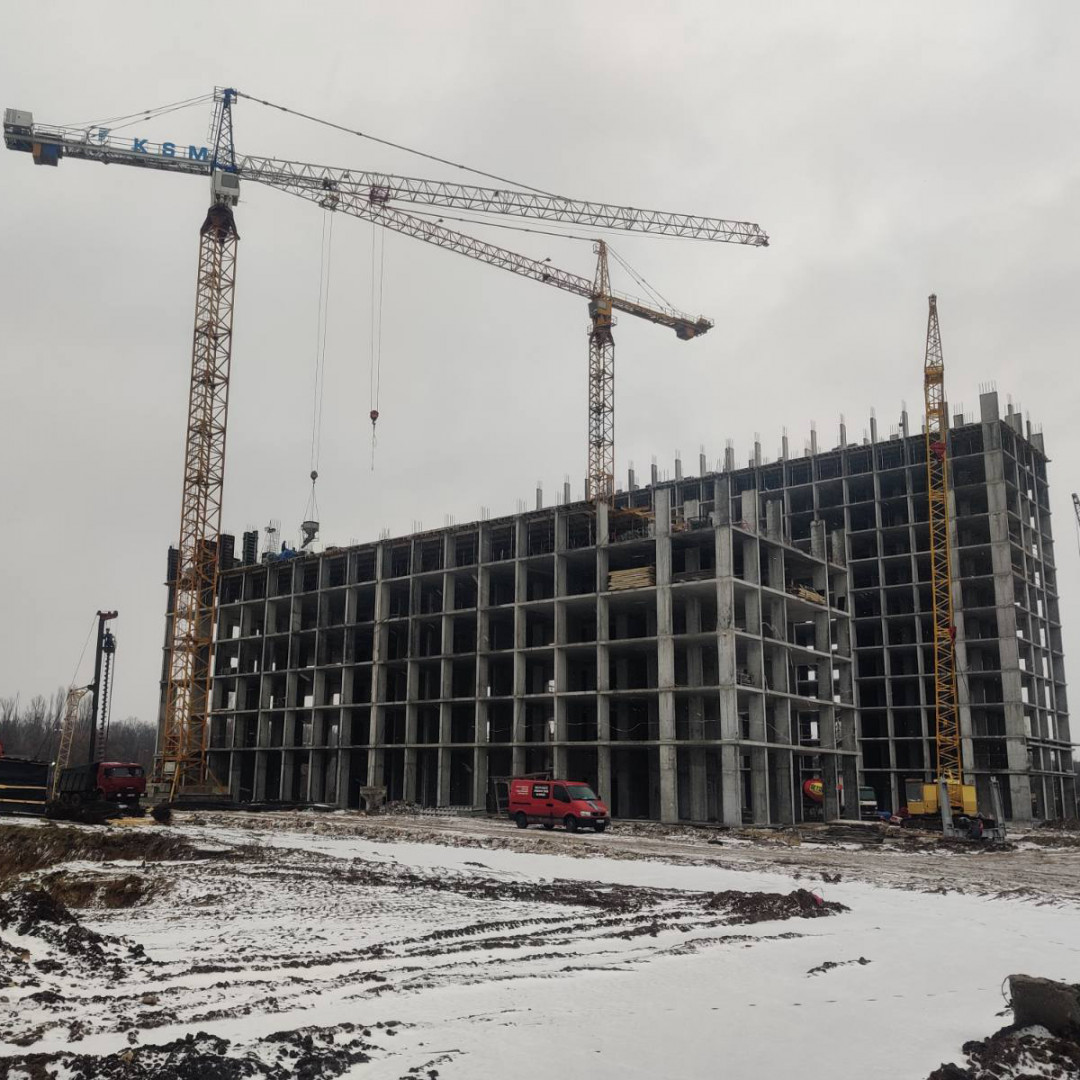

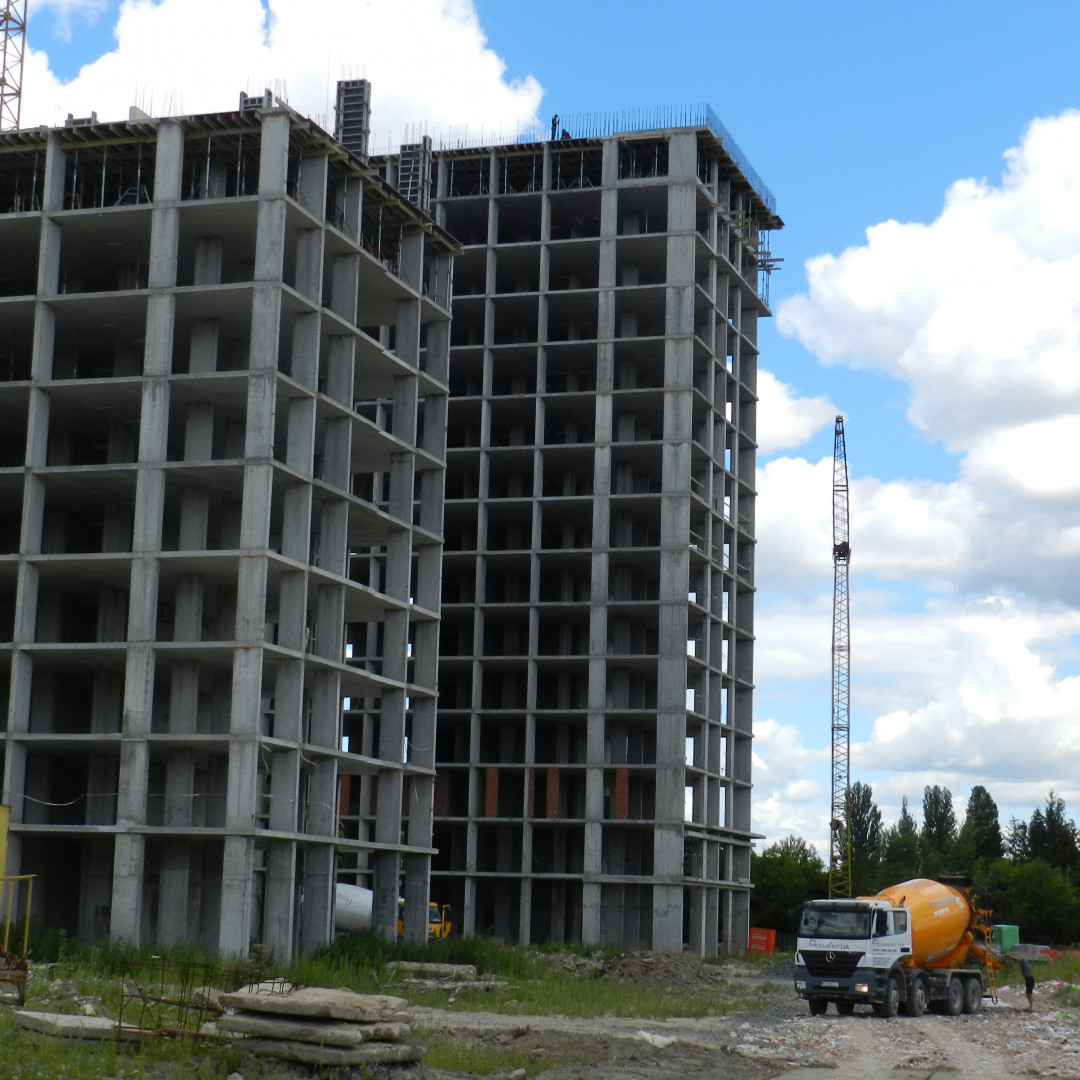

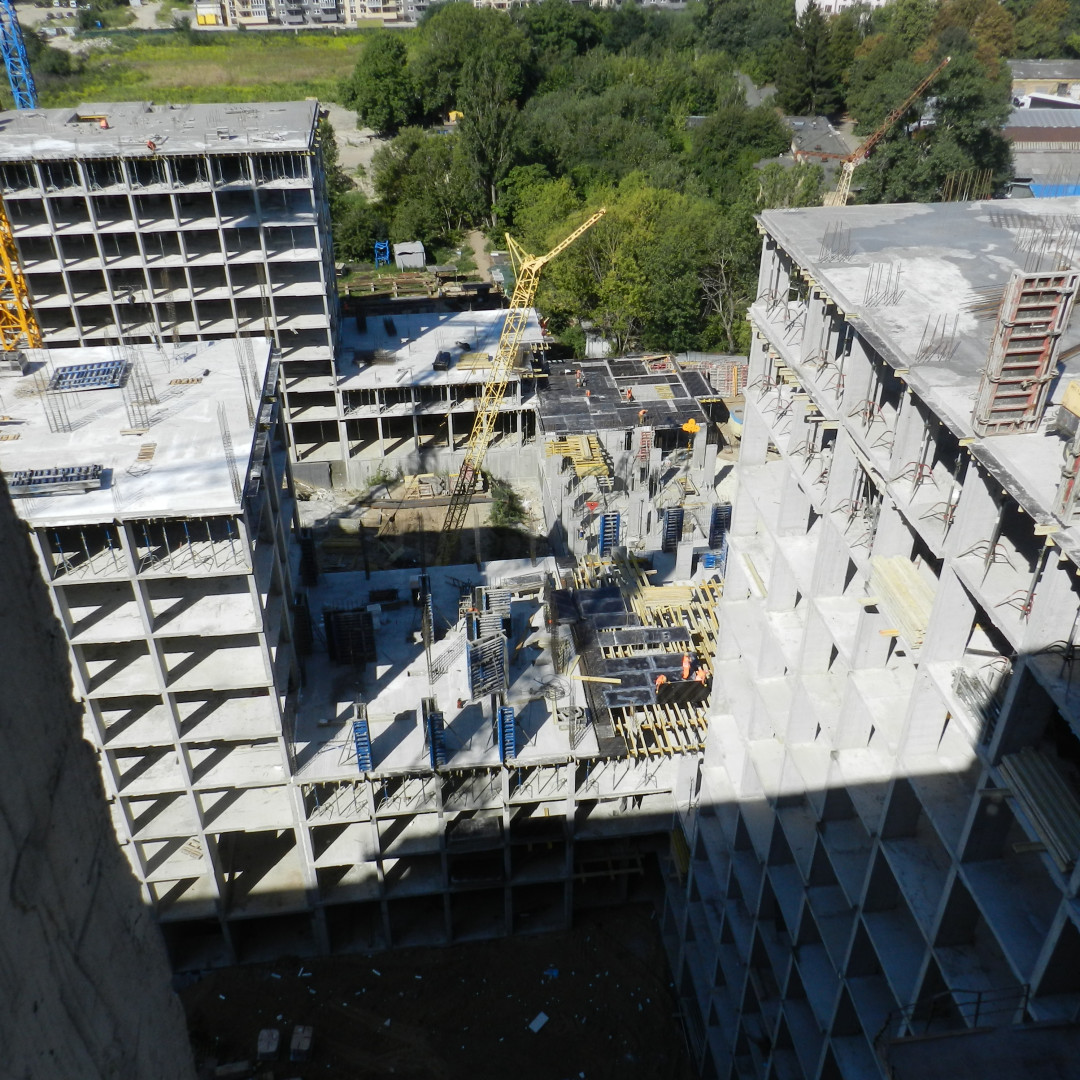

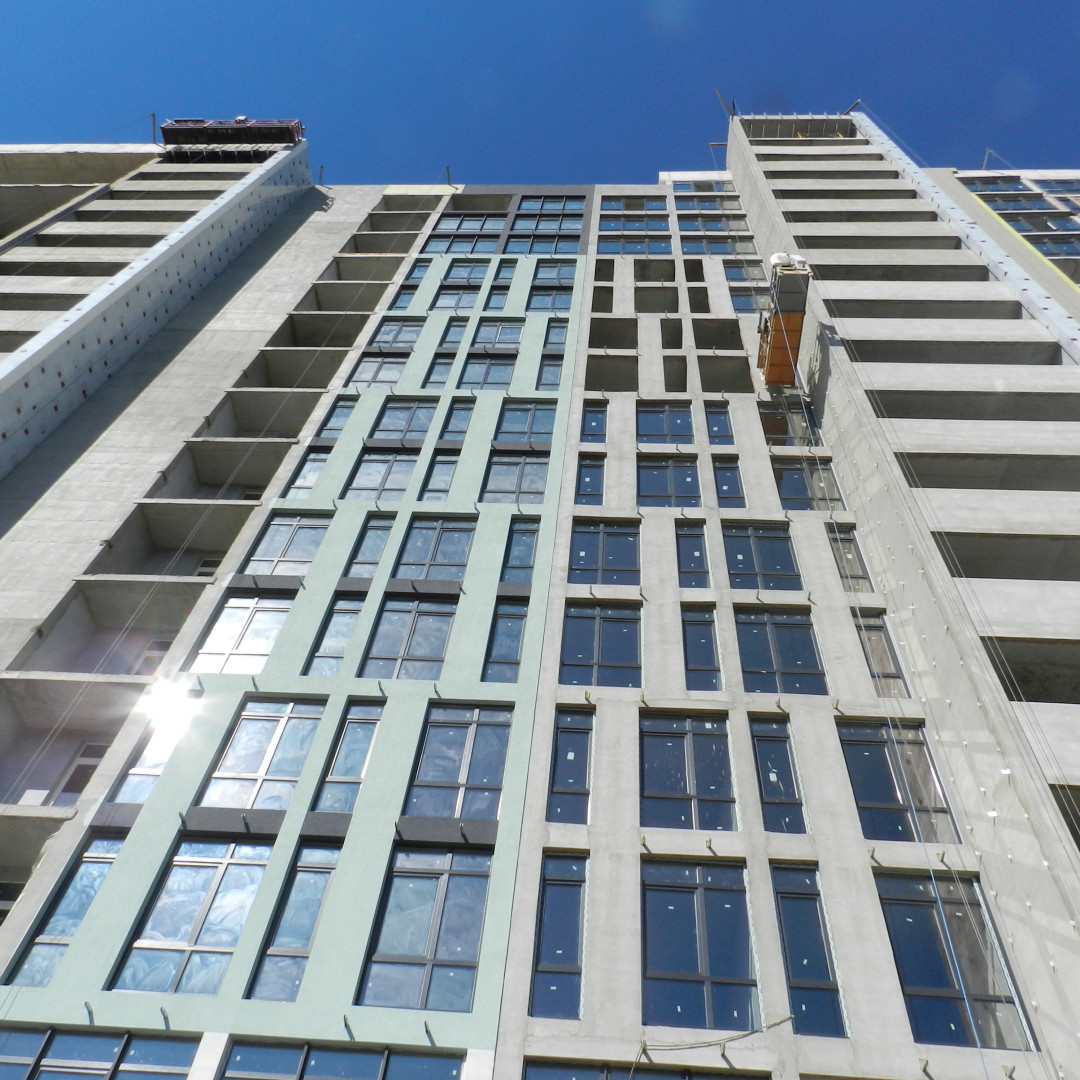

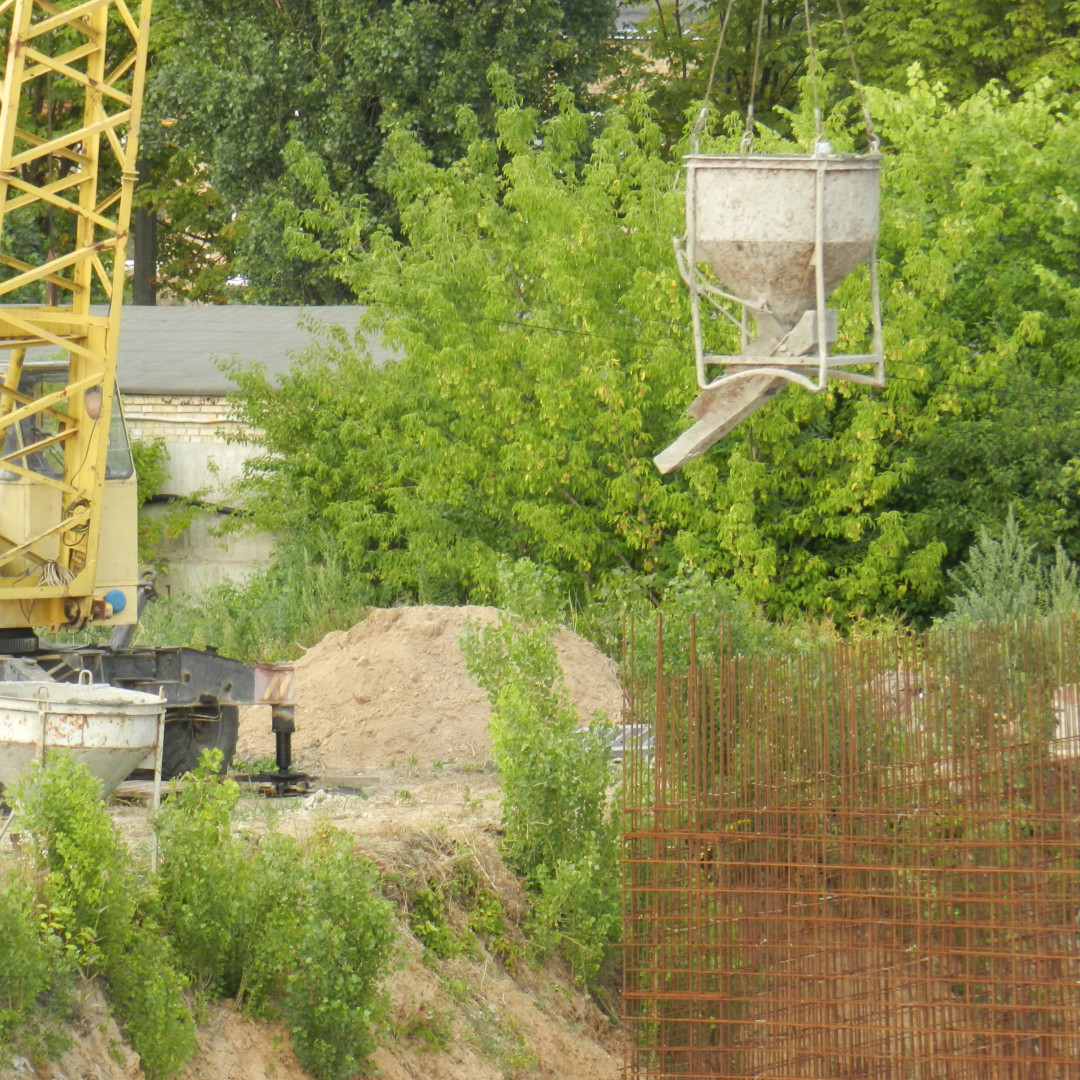

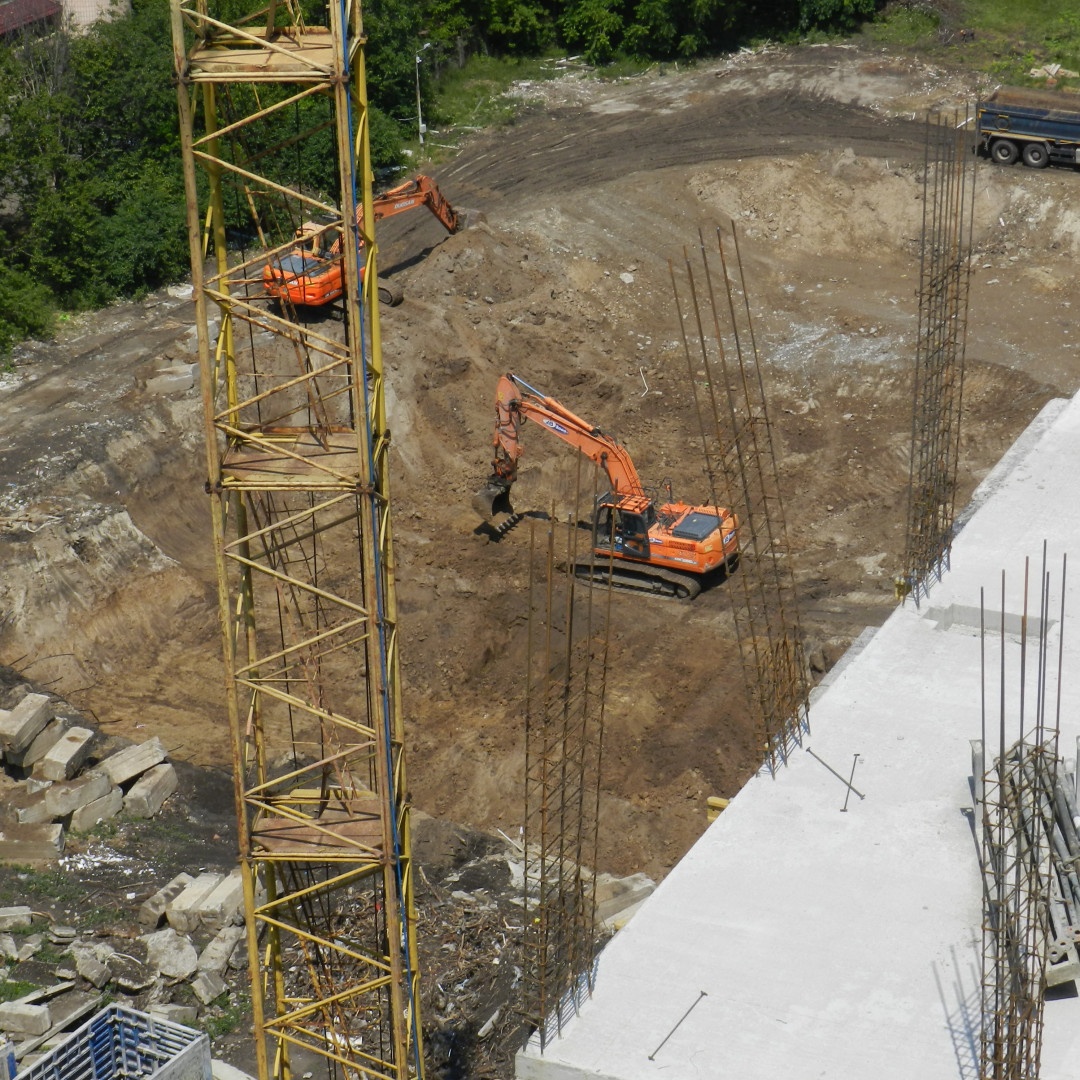

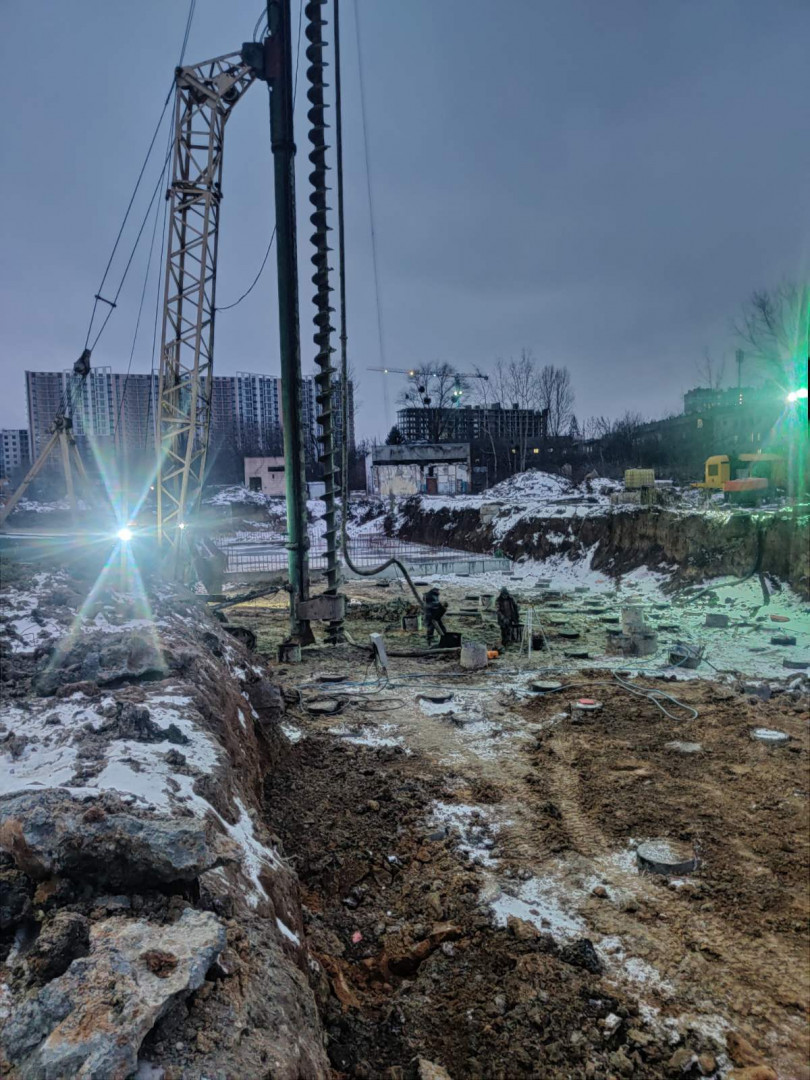

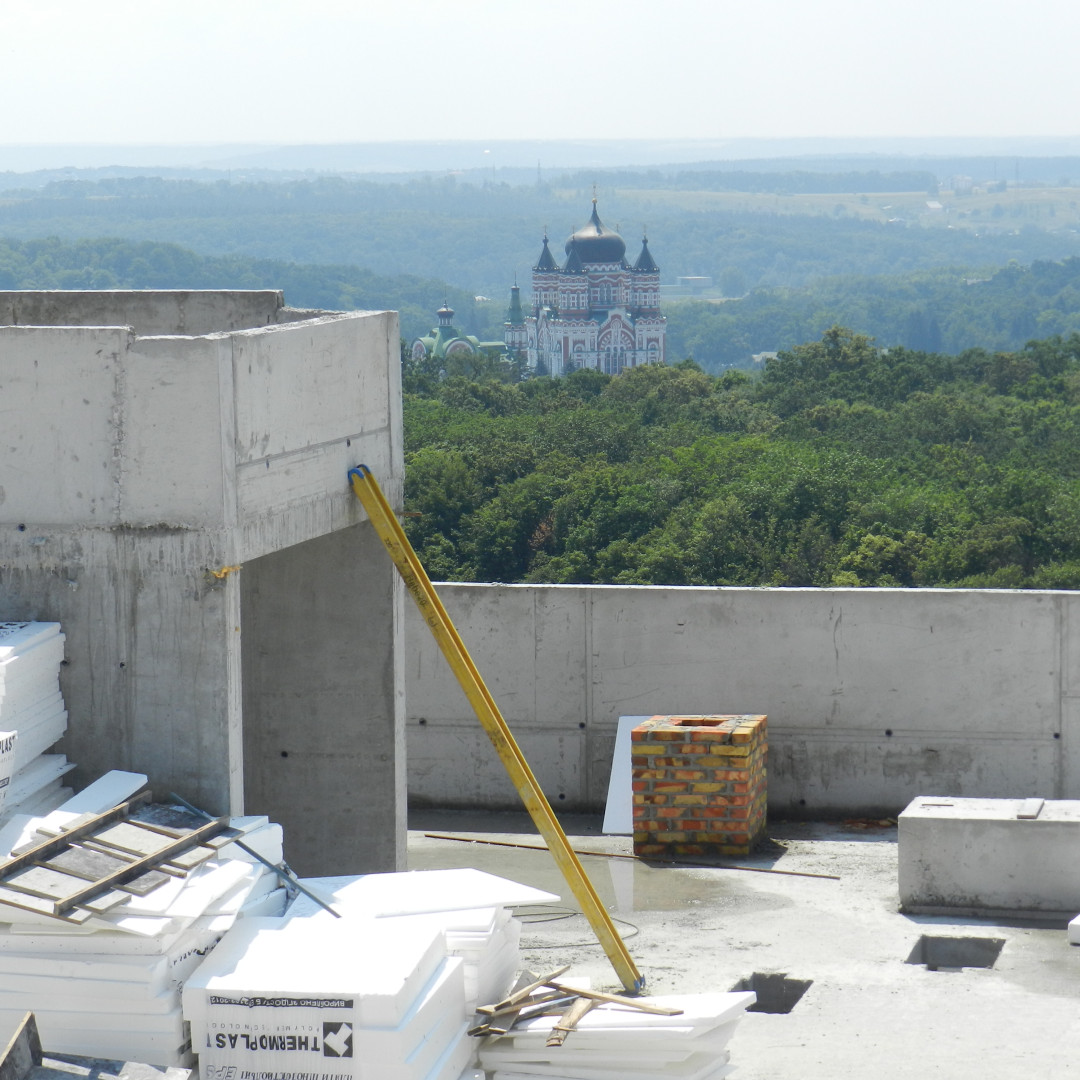

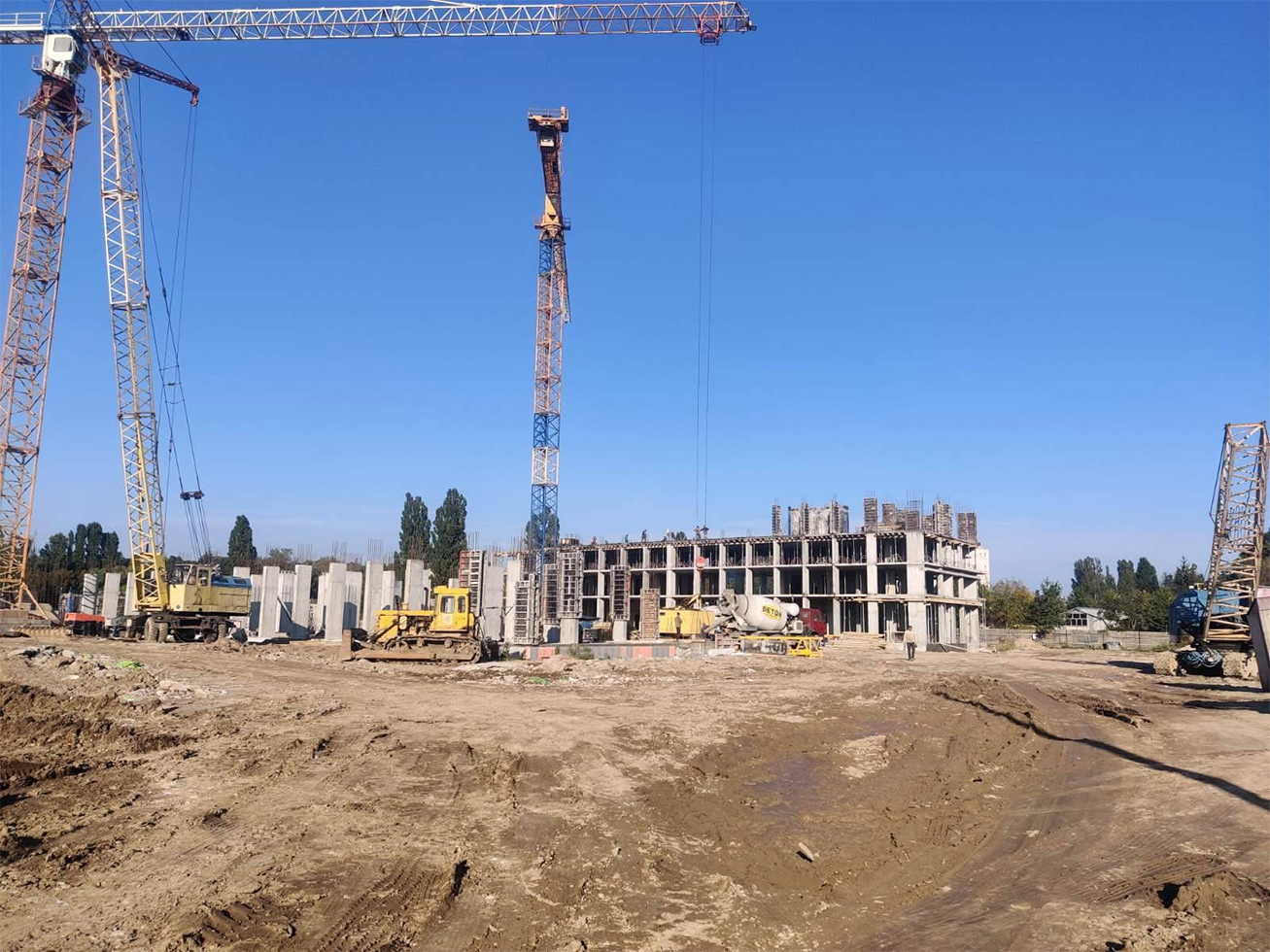

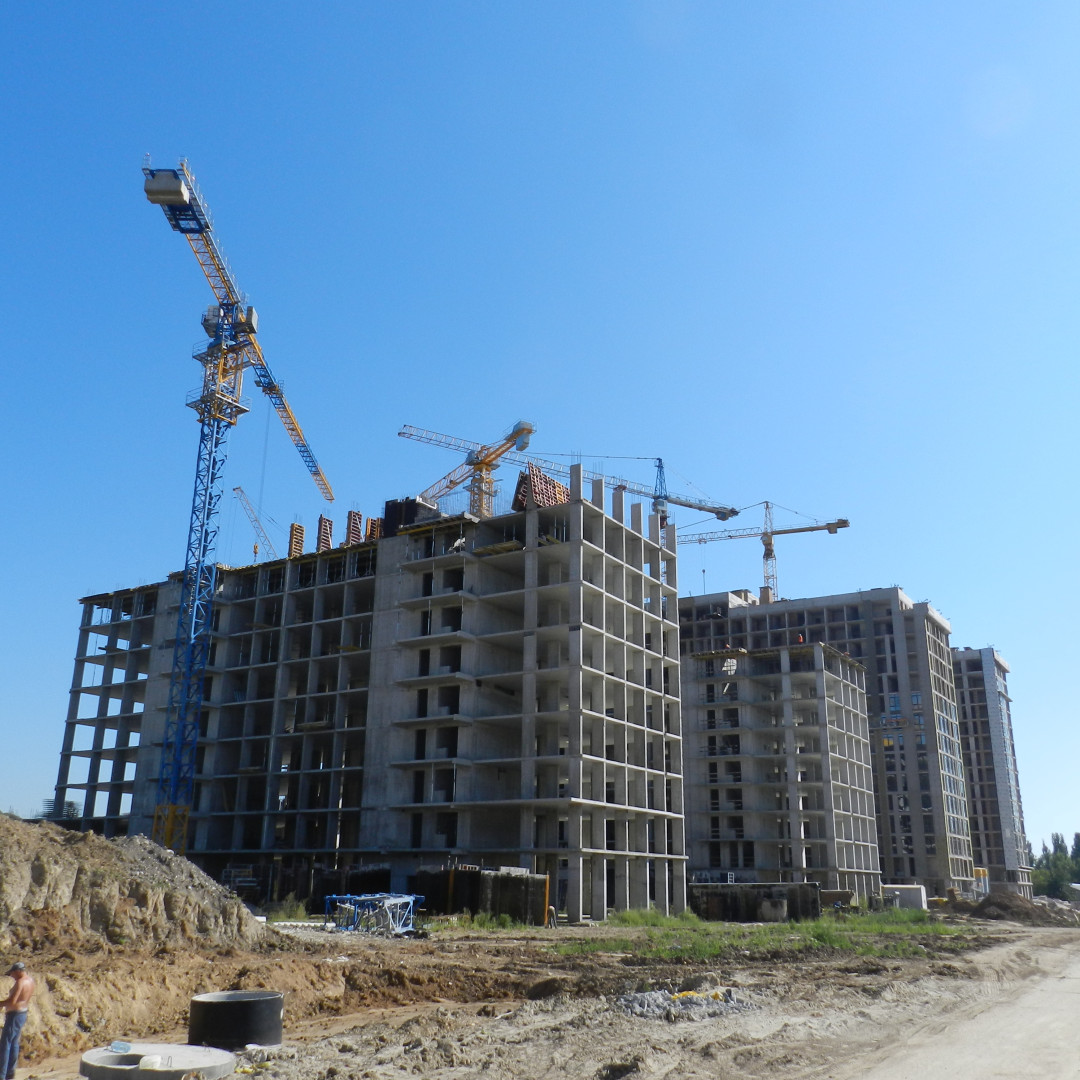

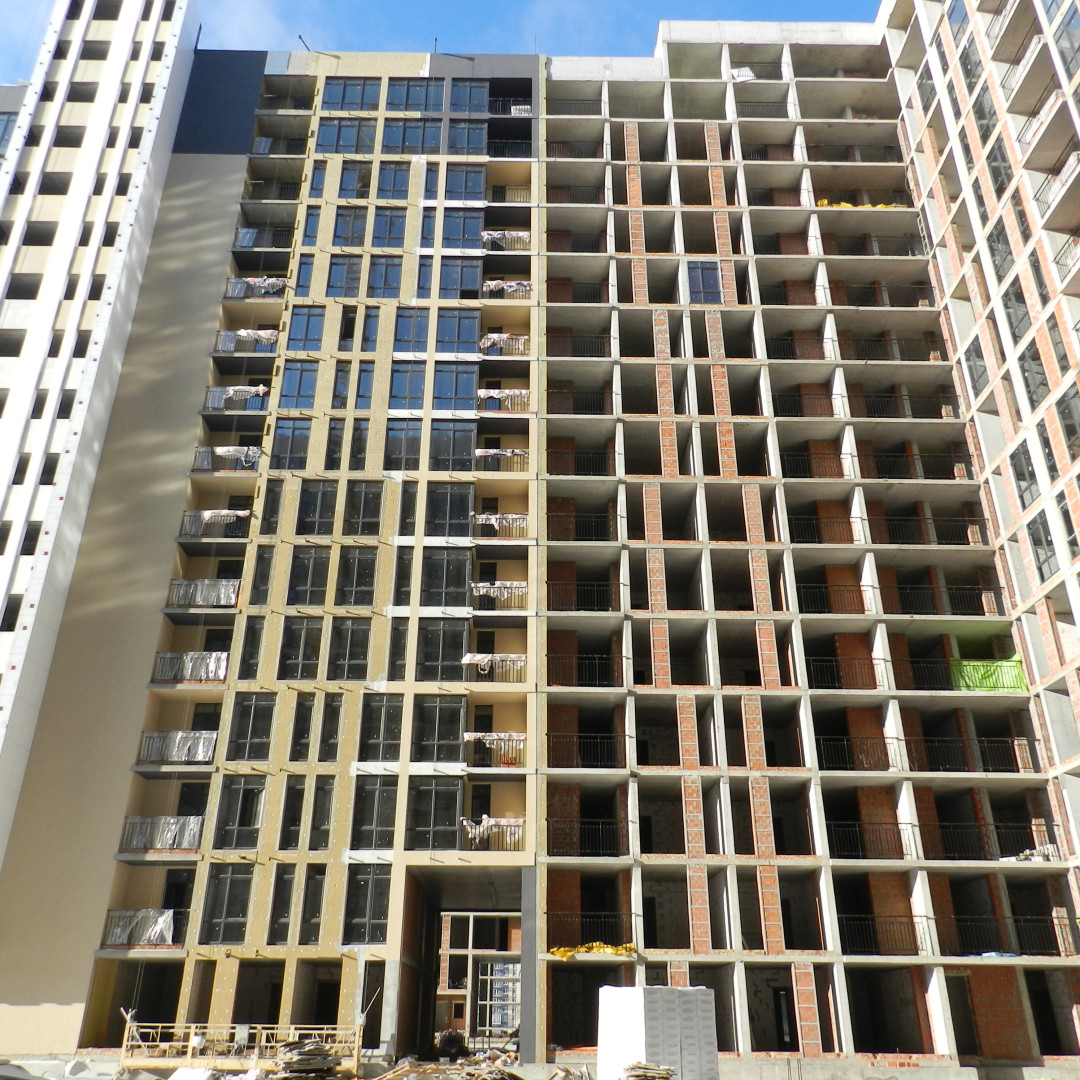

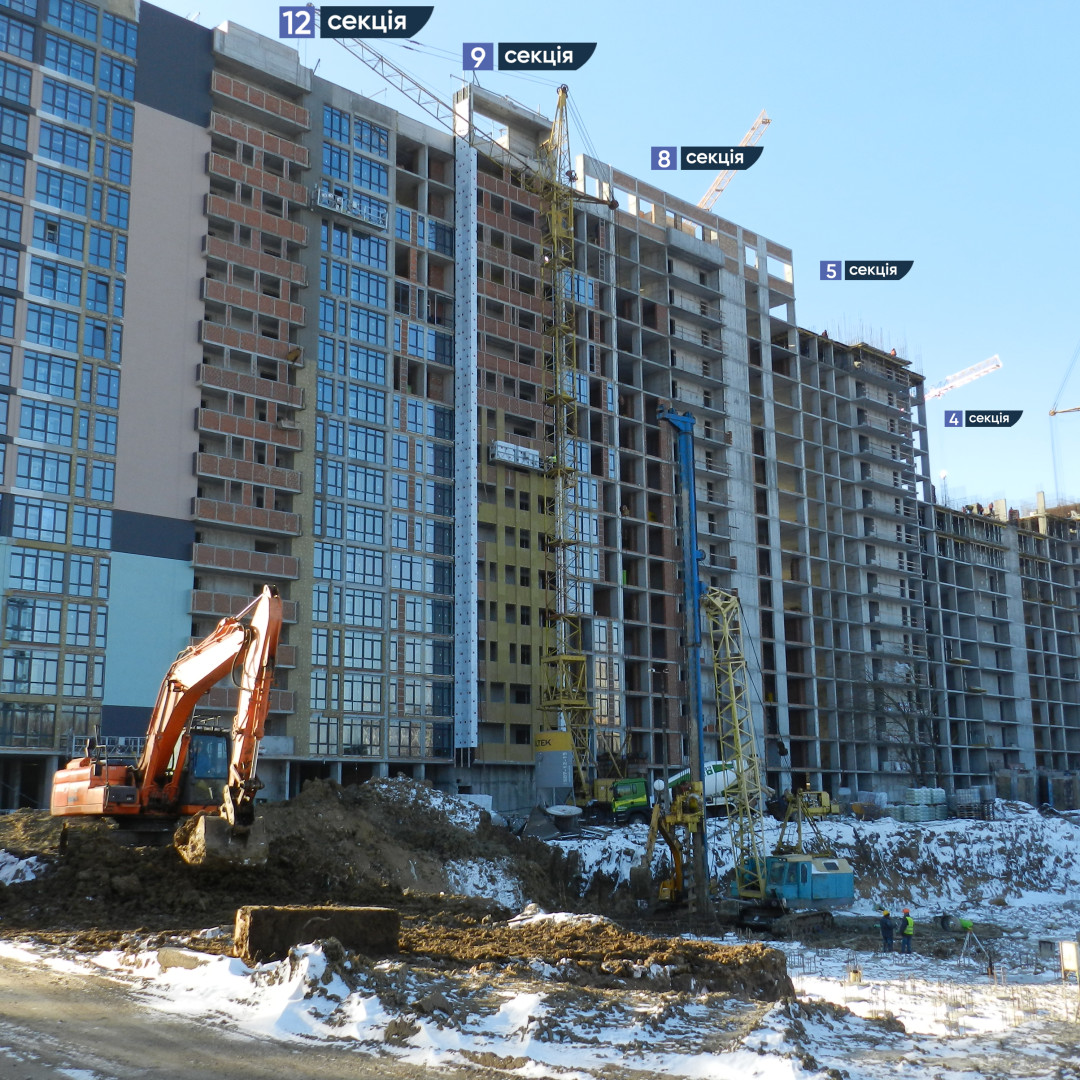

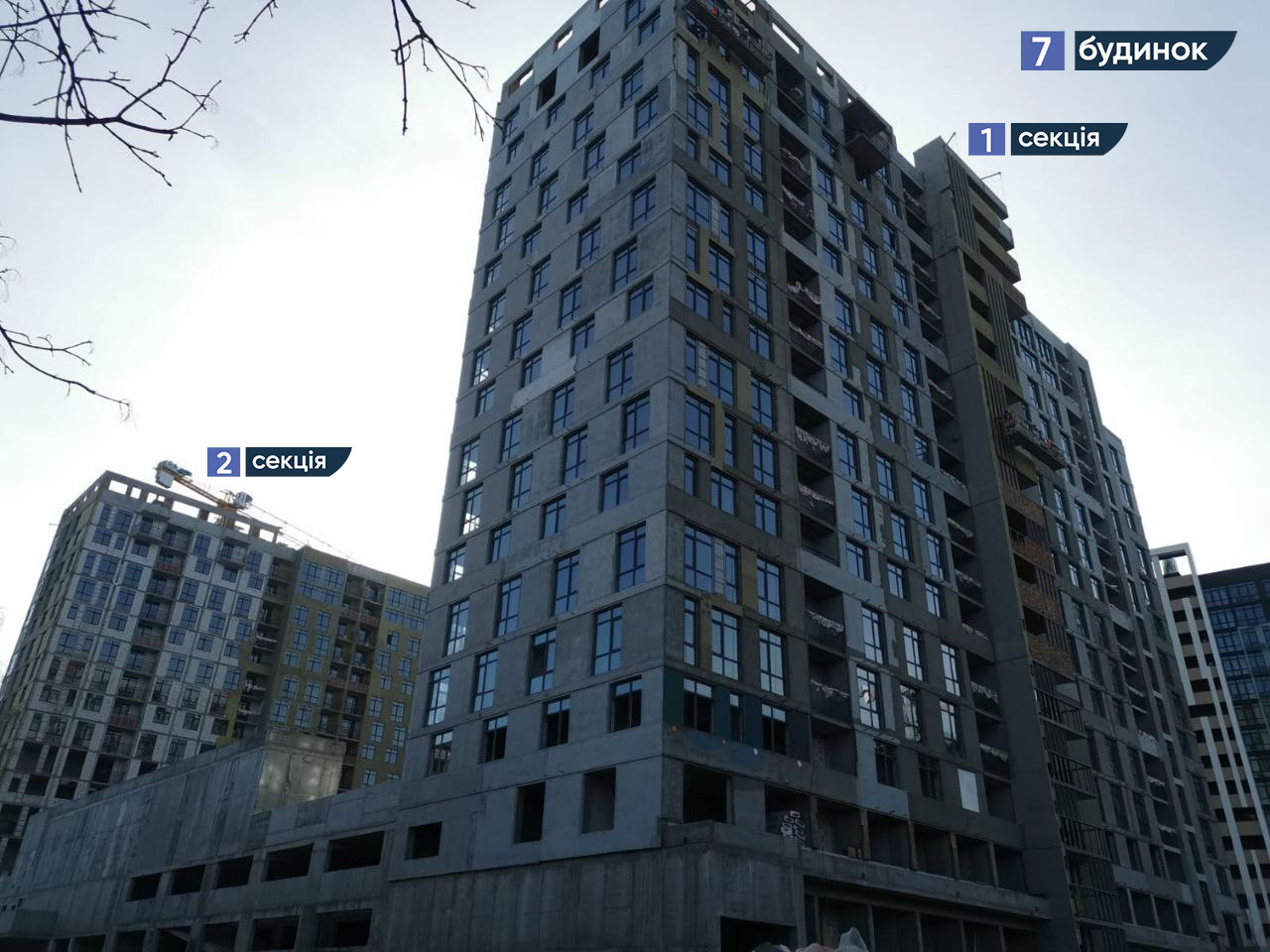

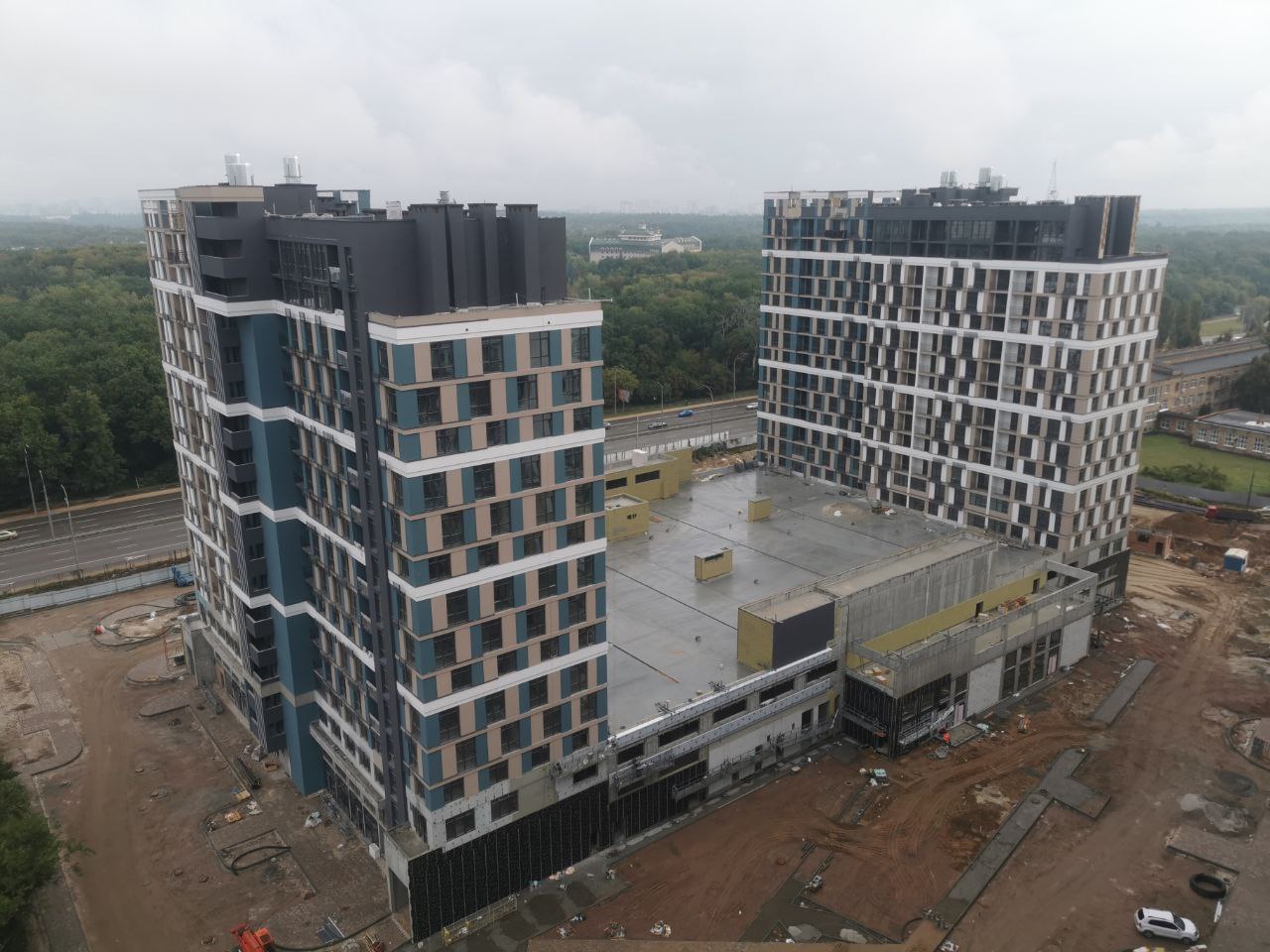

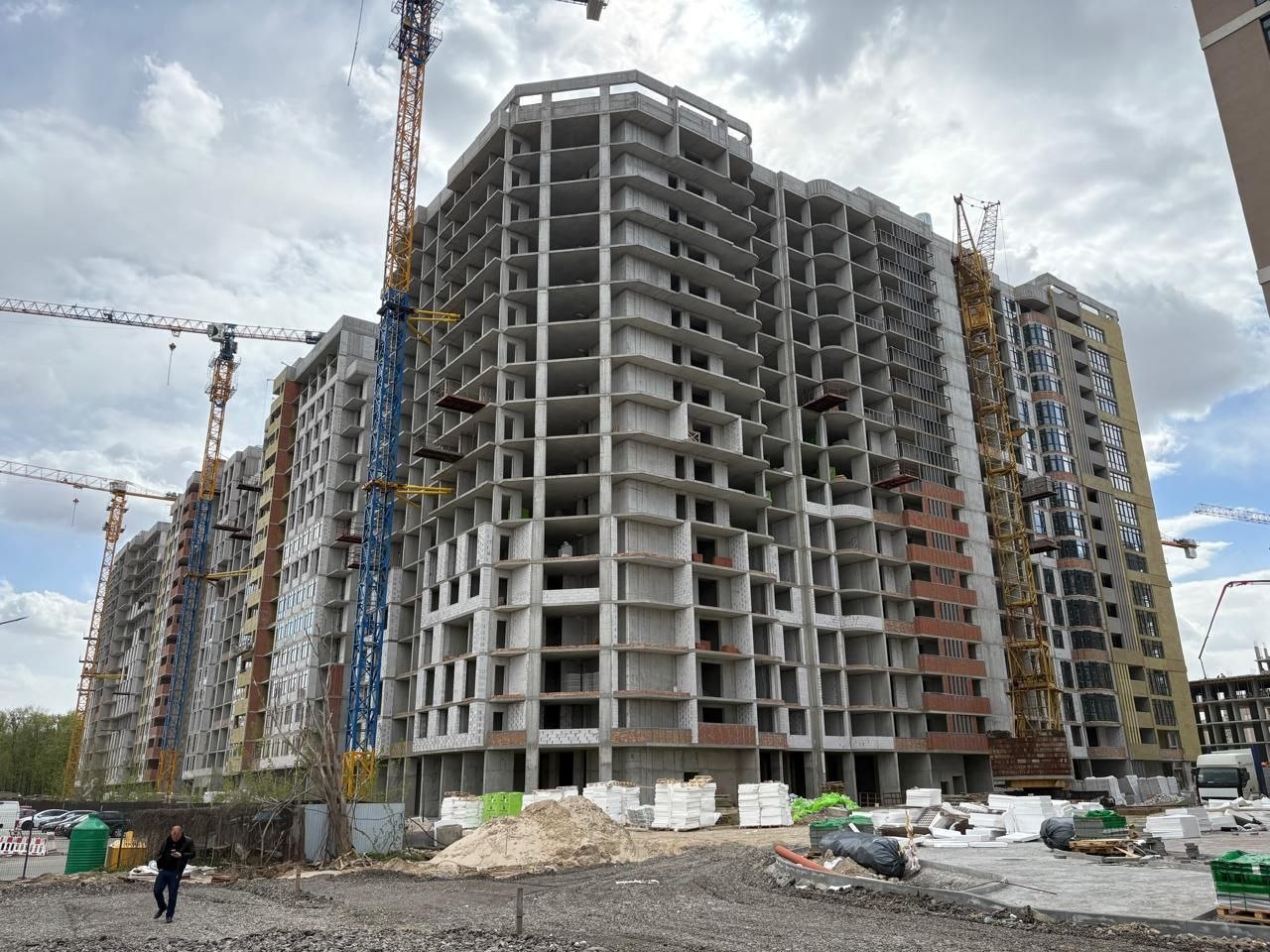

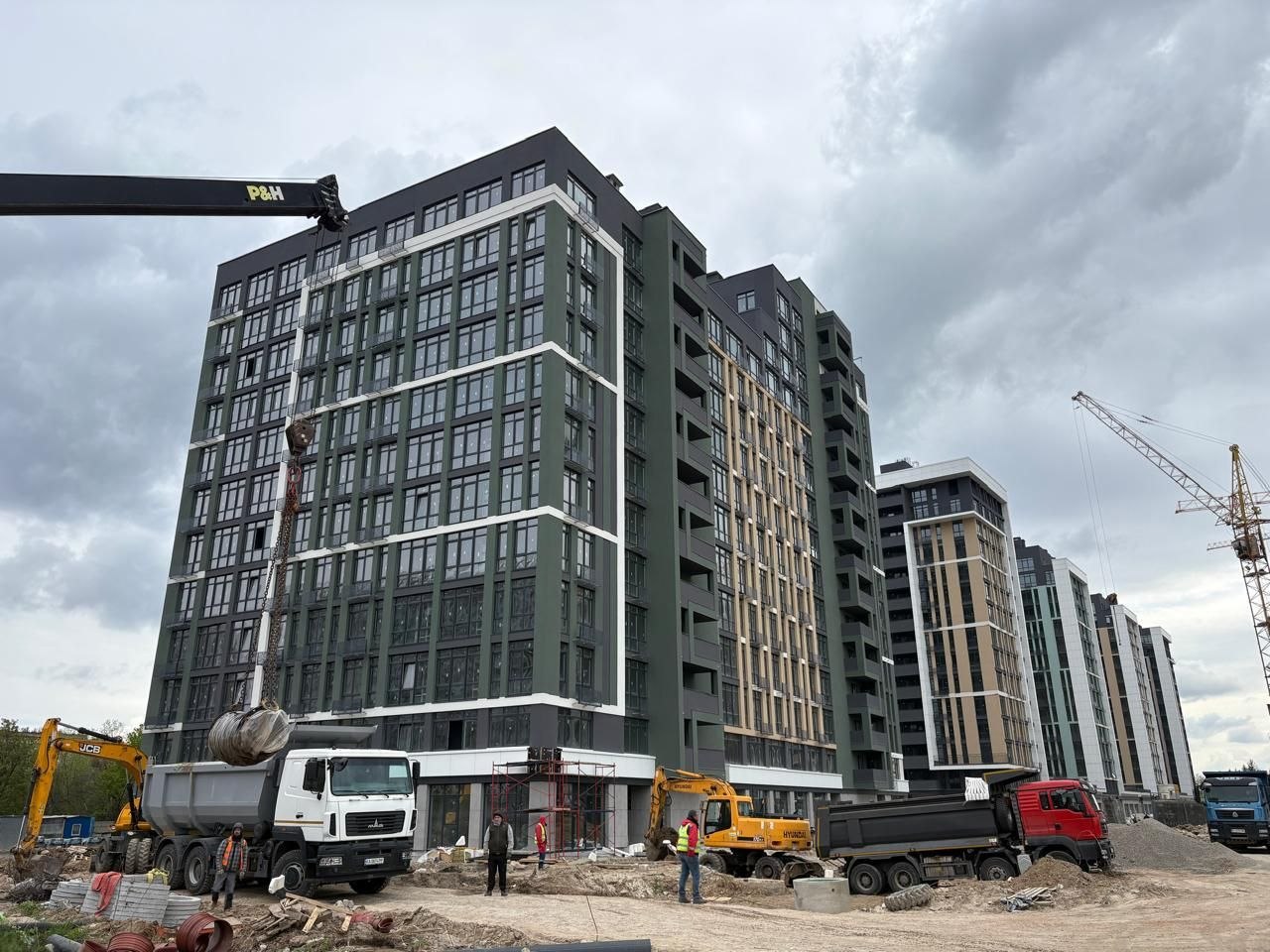

New
New
New
New
New
New
New
New
New
New
New
New

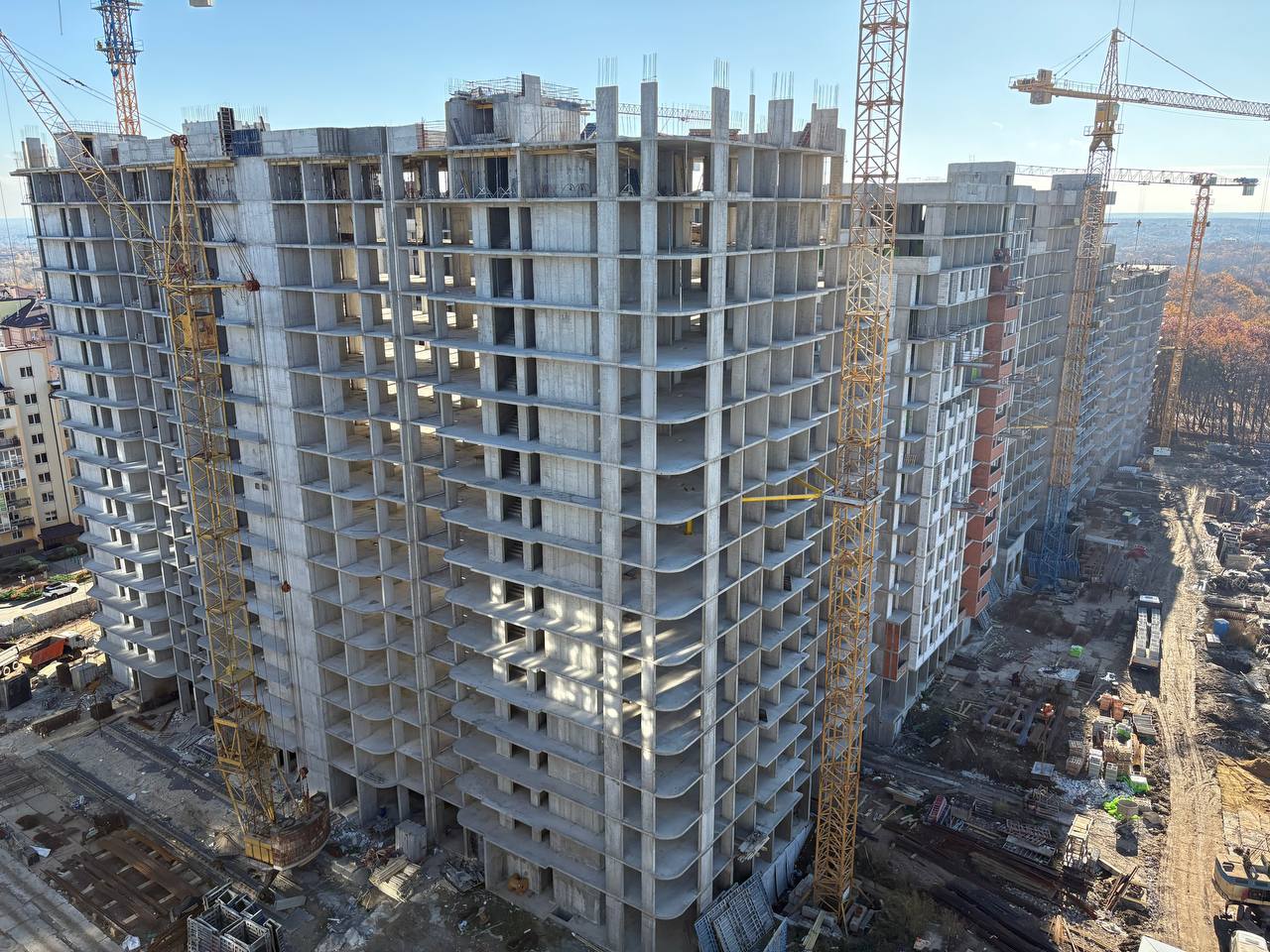

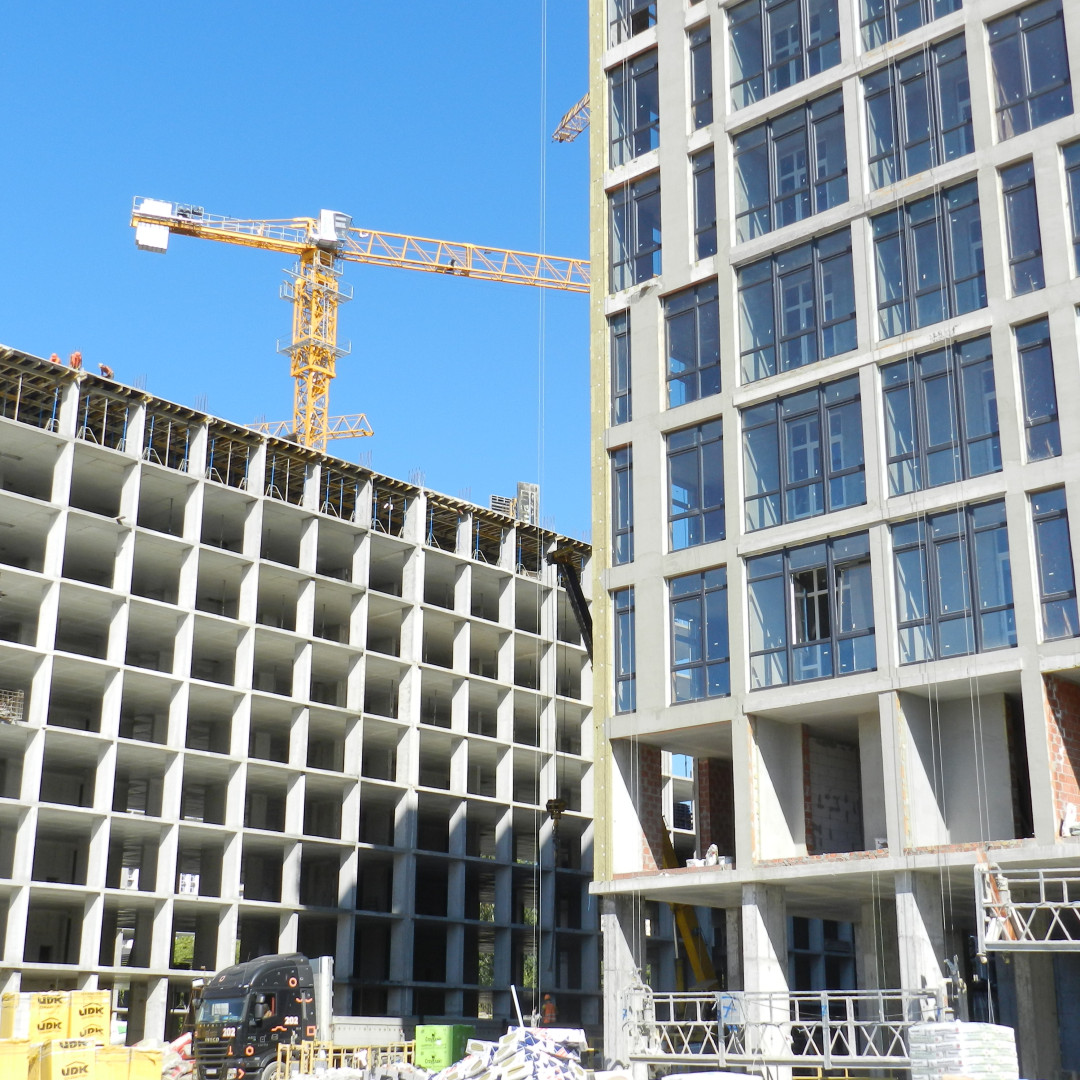

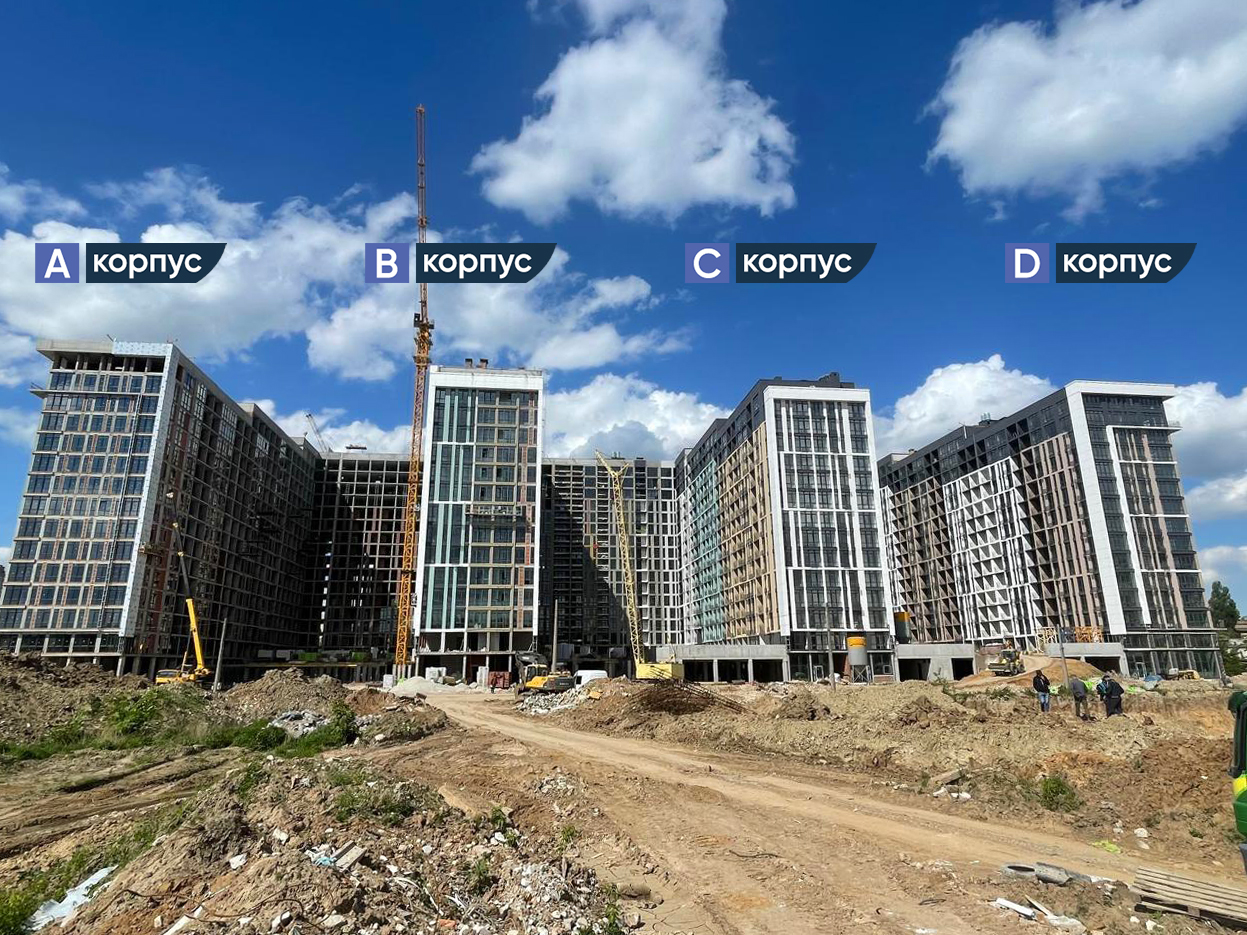

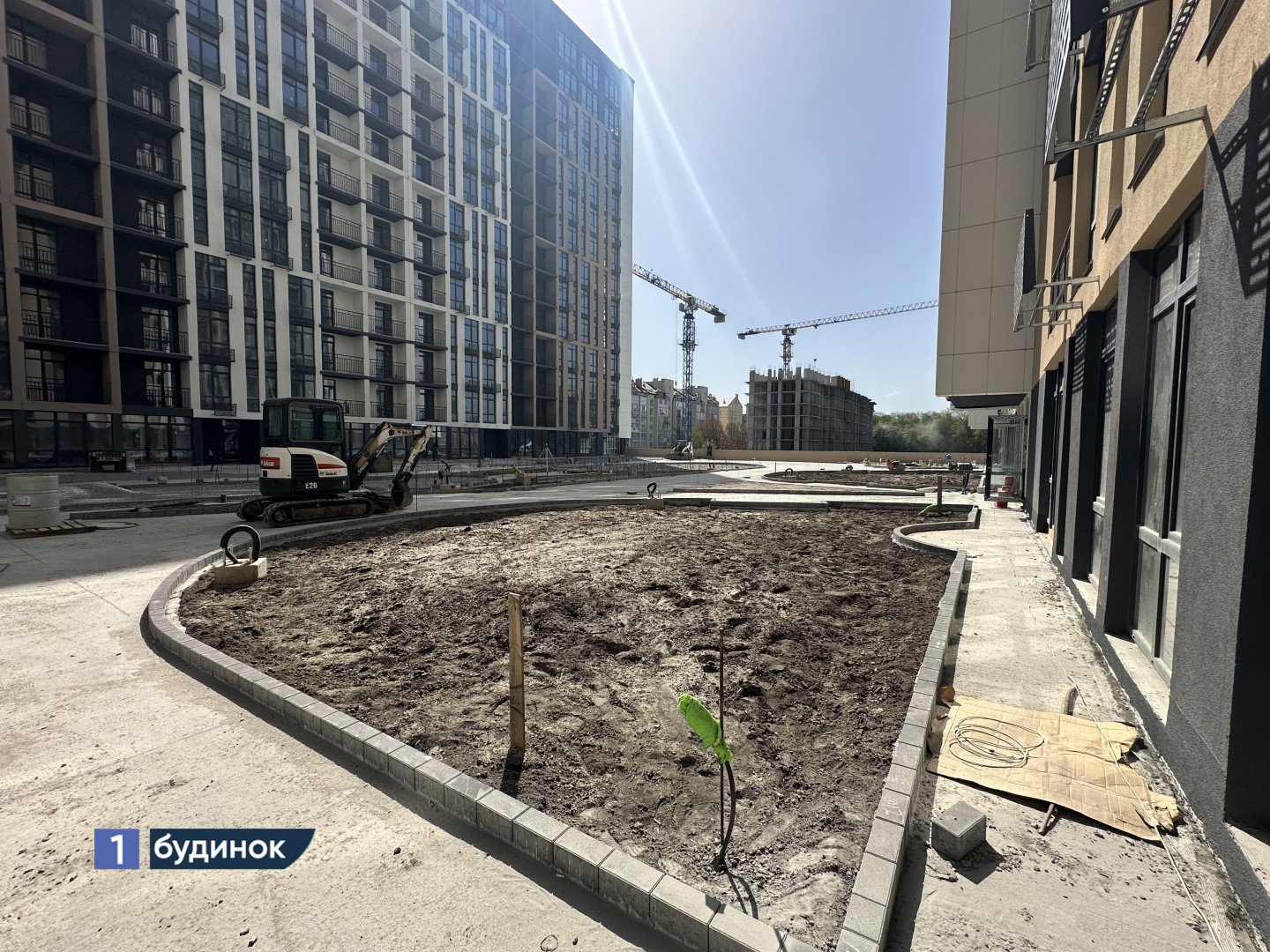

Жовтень 2021

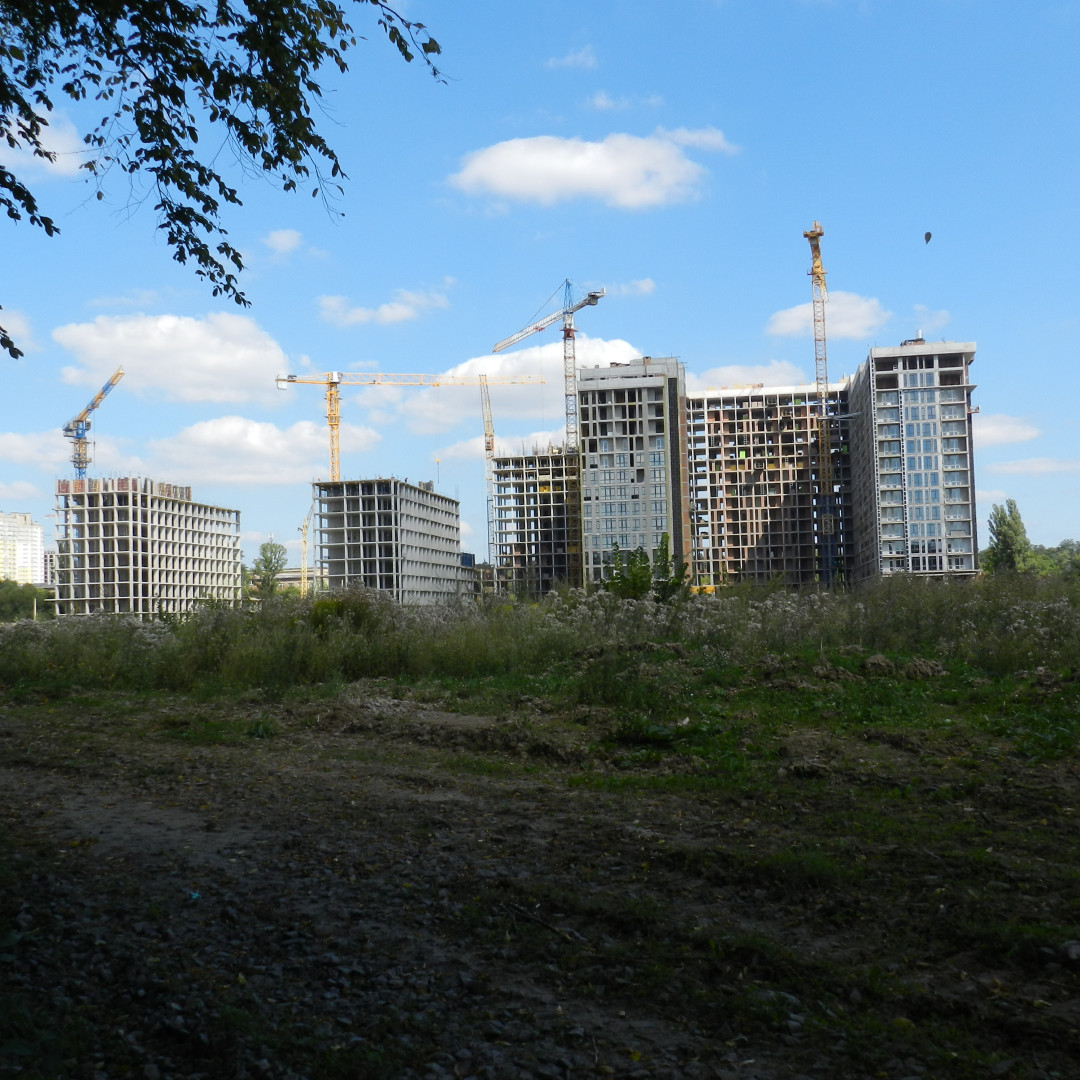

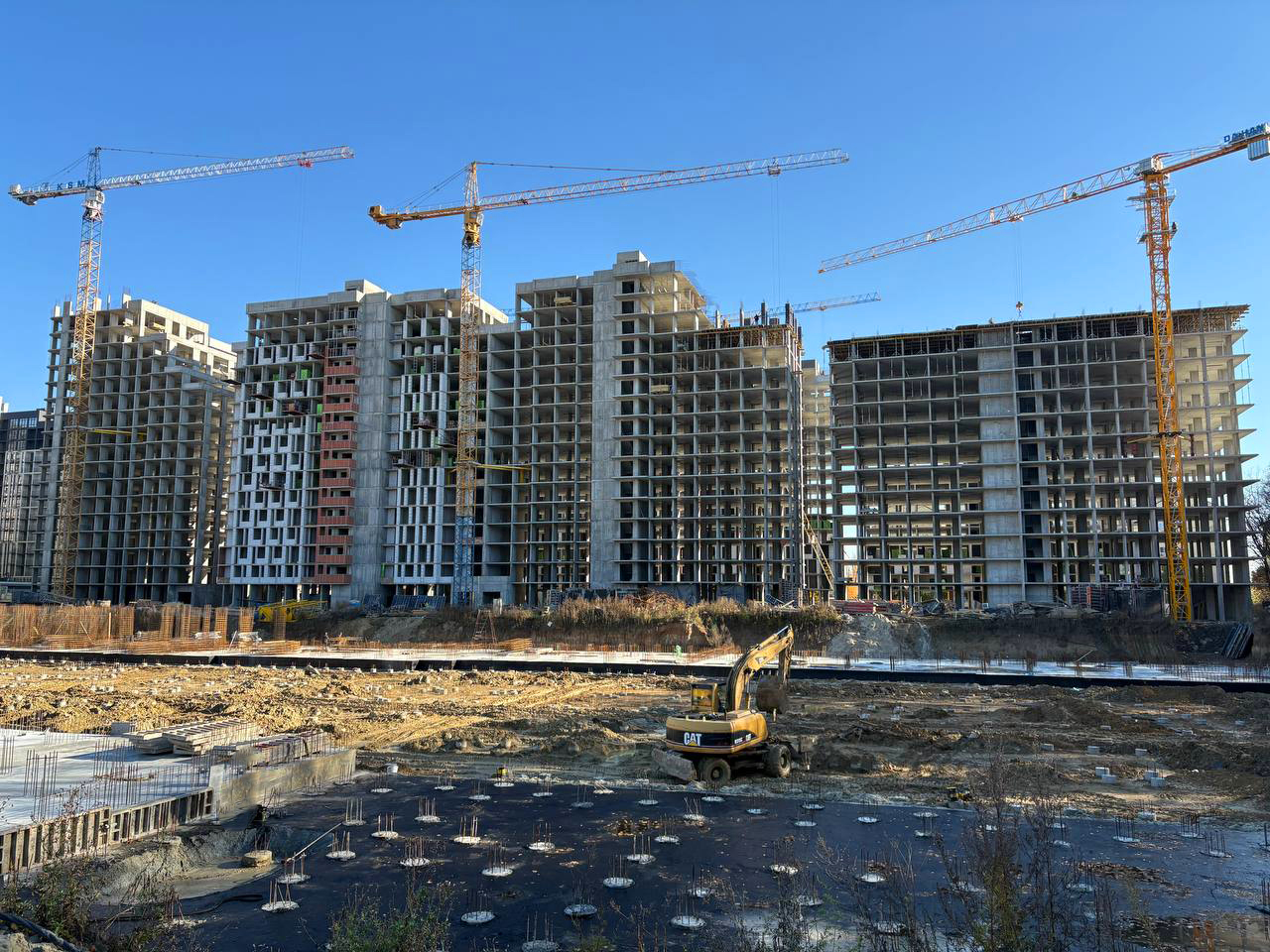

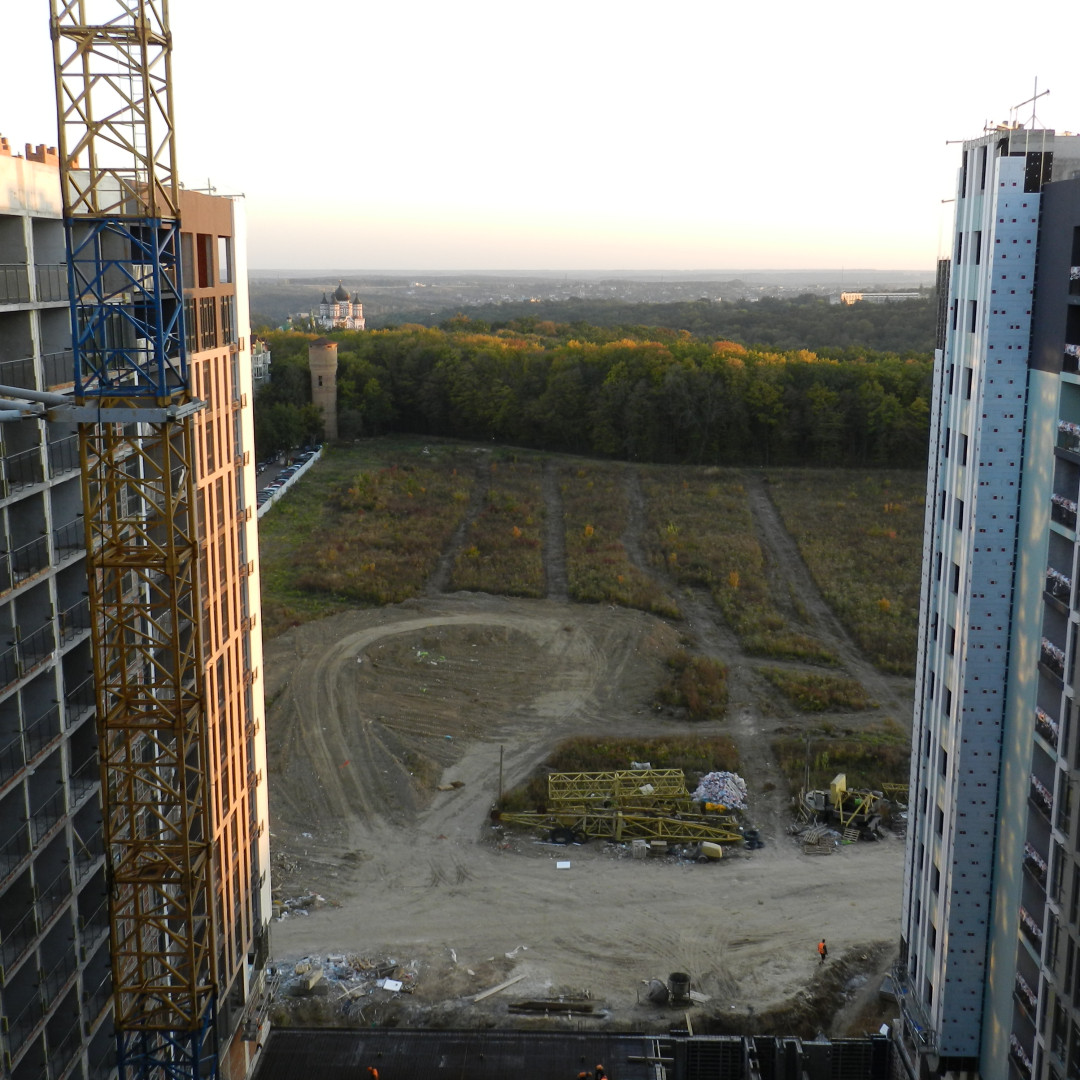

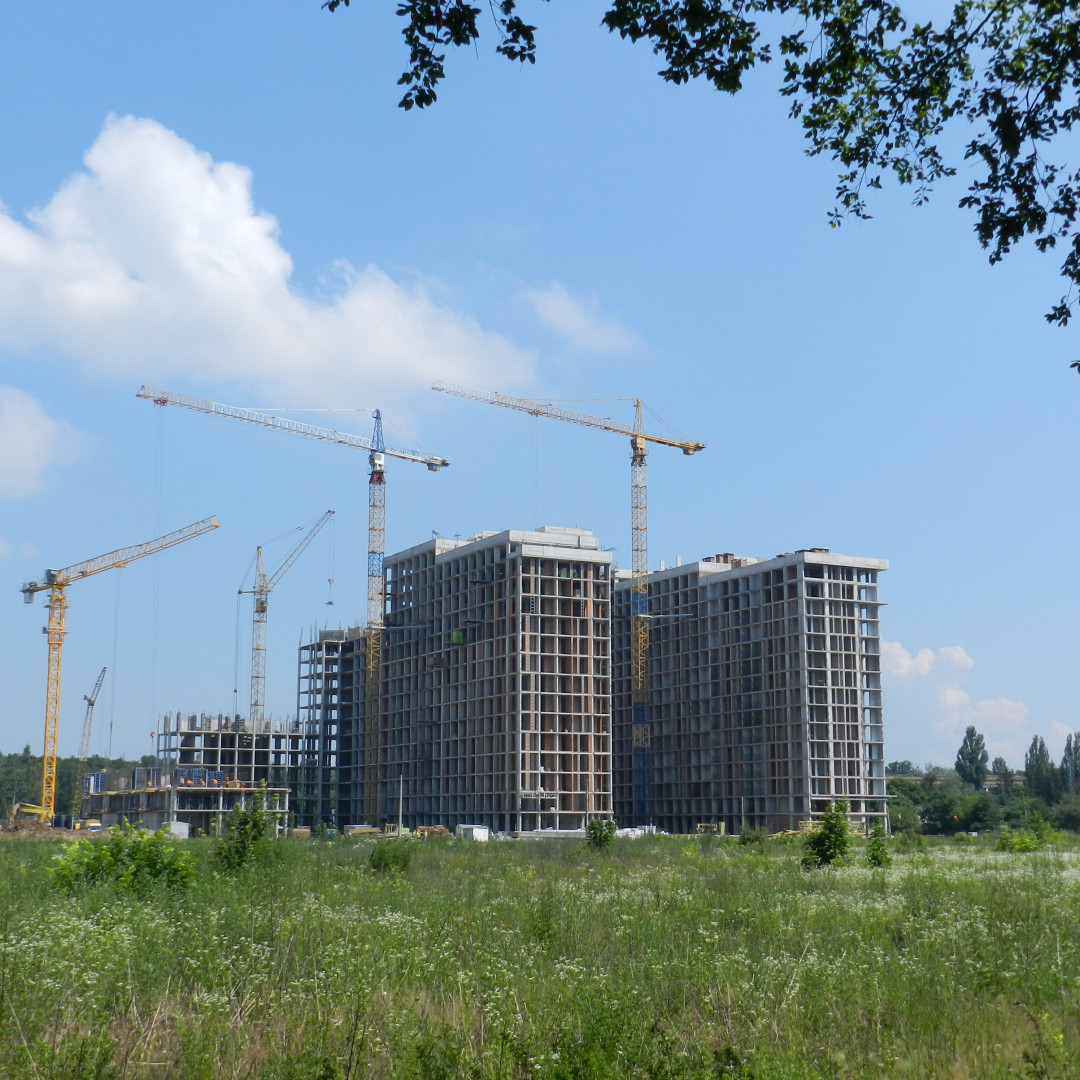

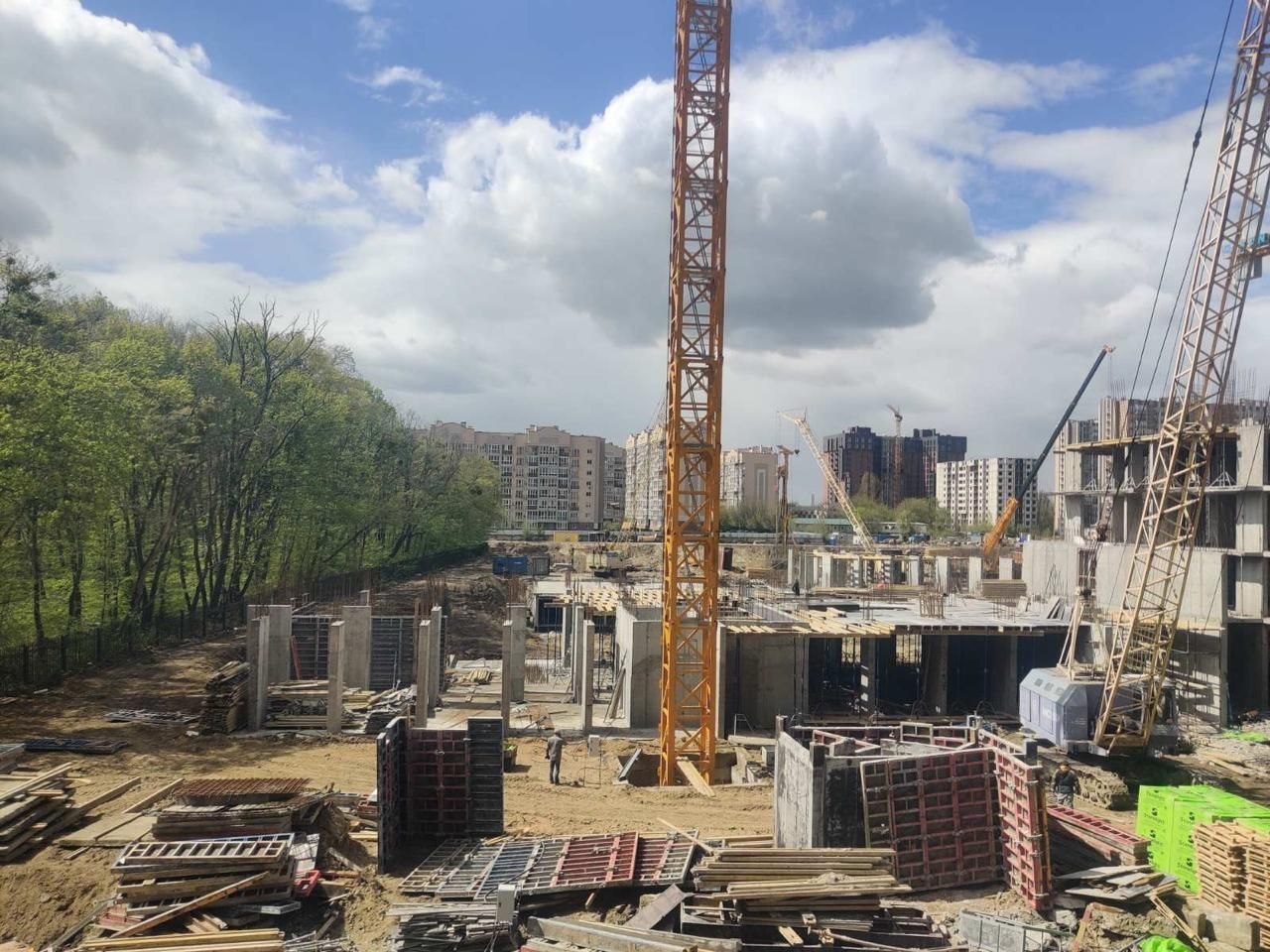

Пропонуємо Вам переглянути фотозвіт з будівельного майданчика за жовтень 2021:

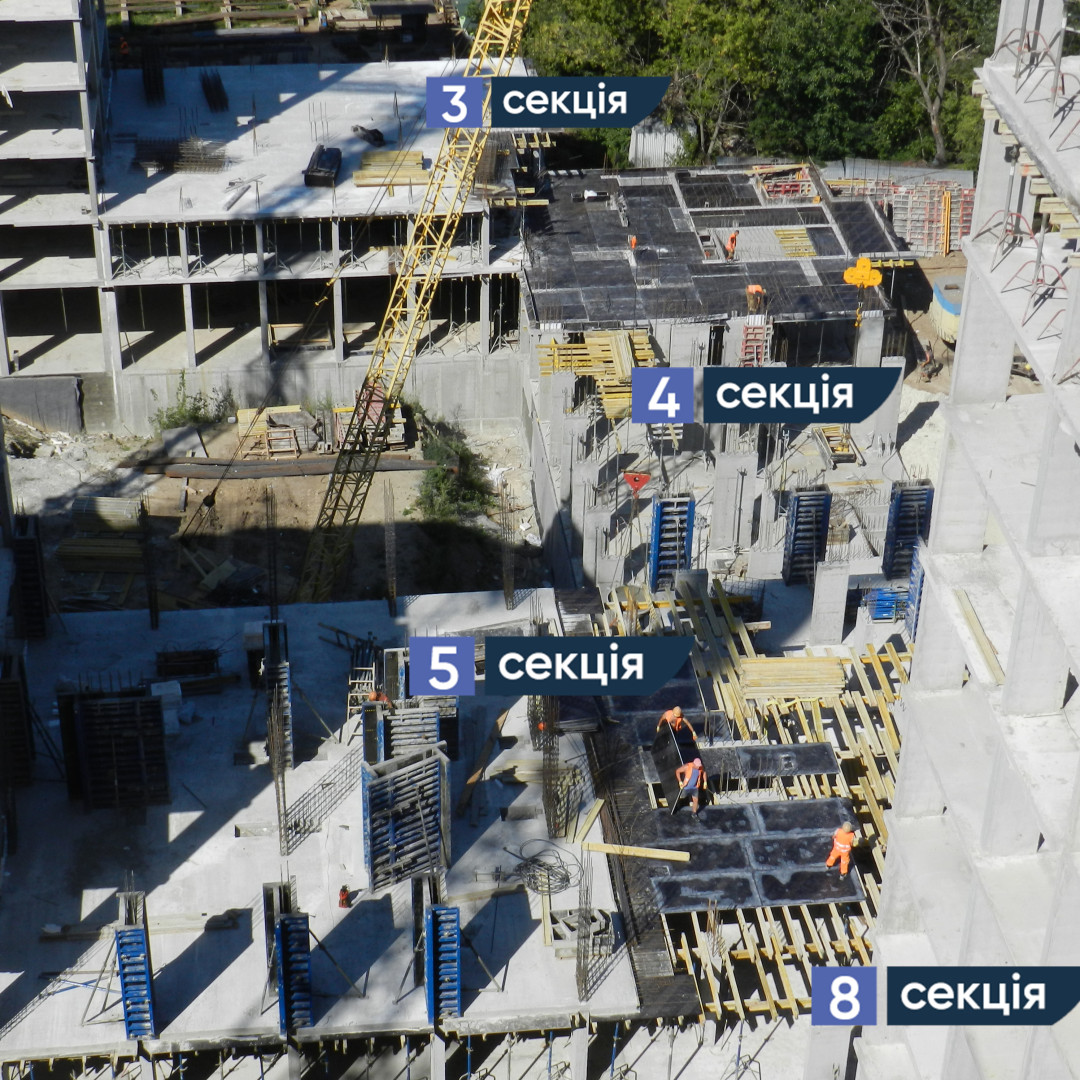

Буд.1, 1 черга

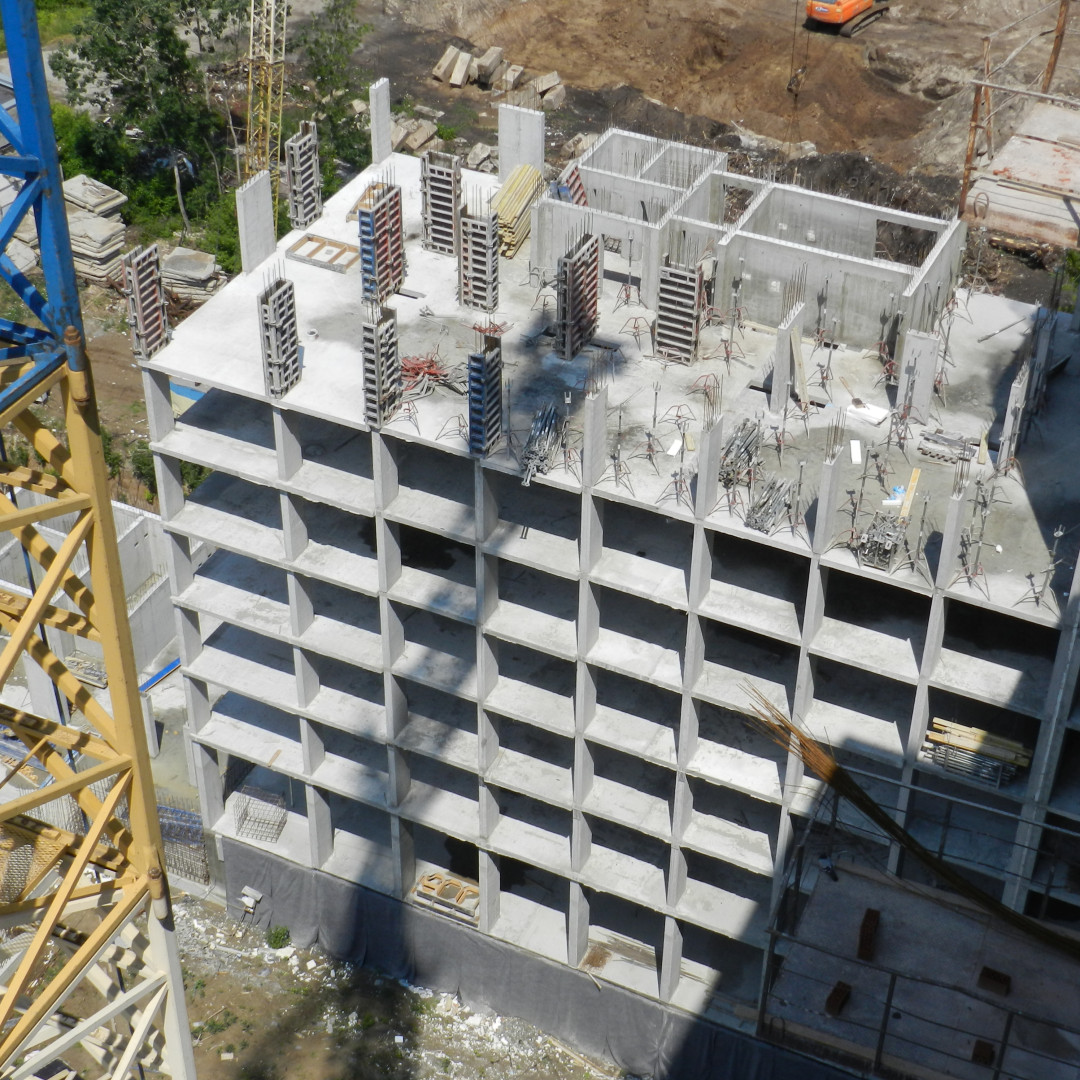

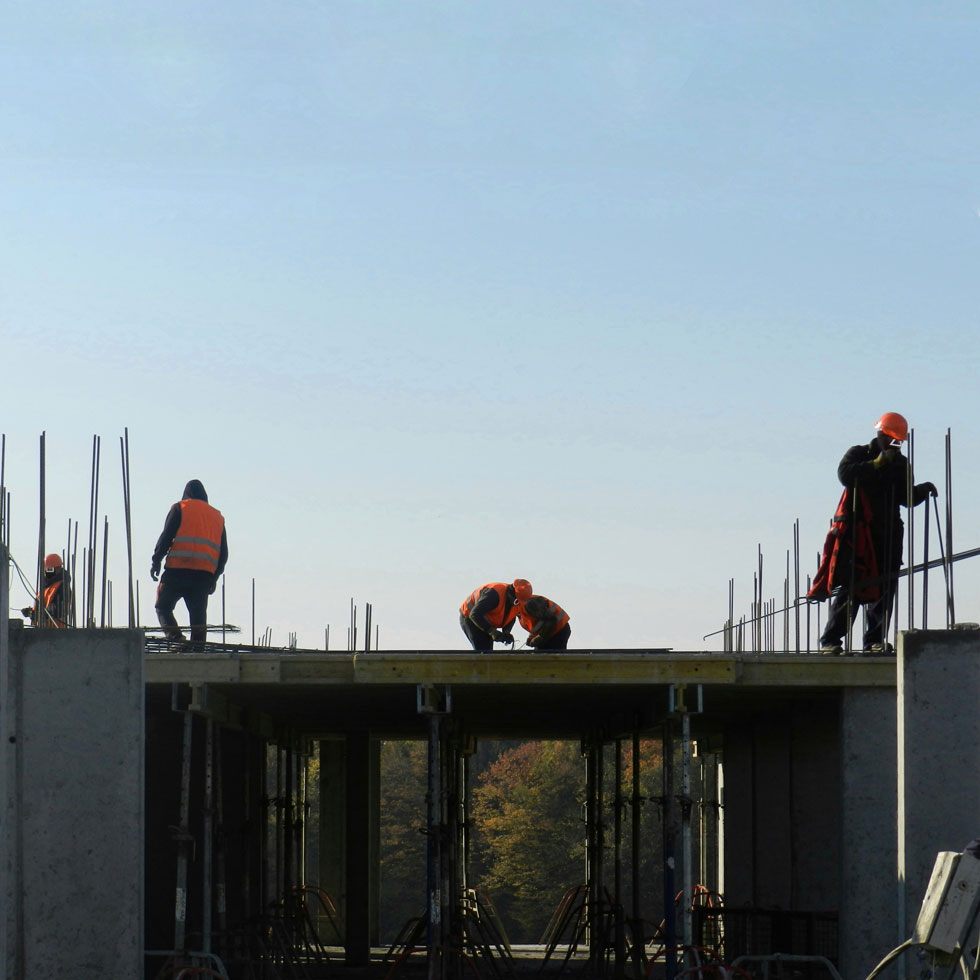

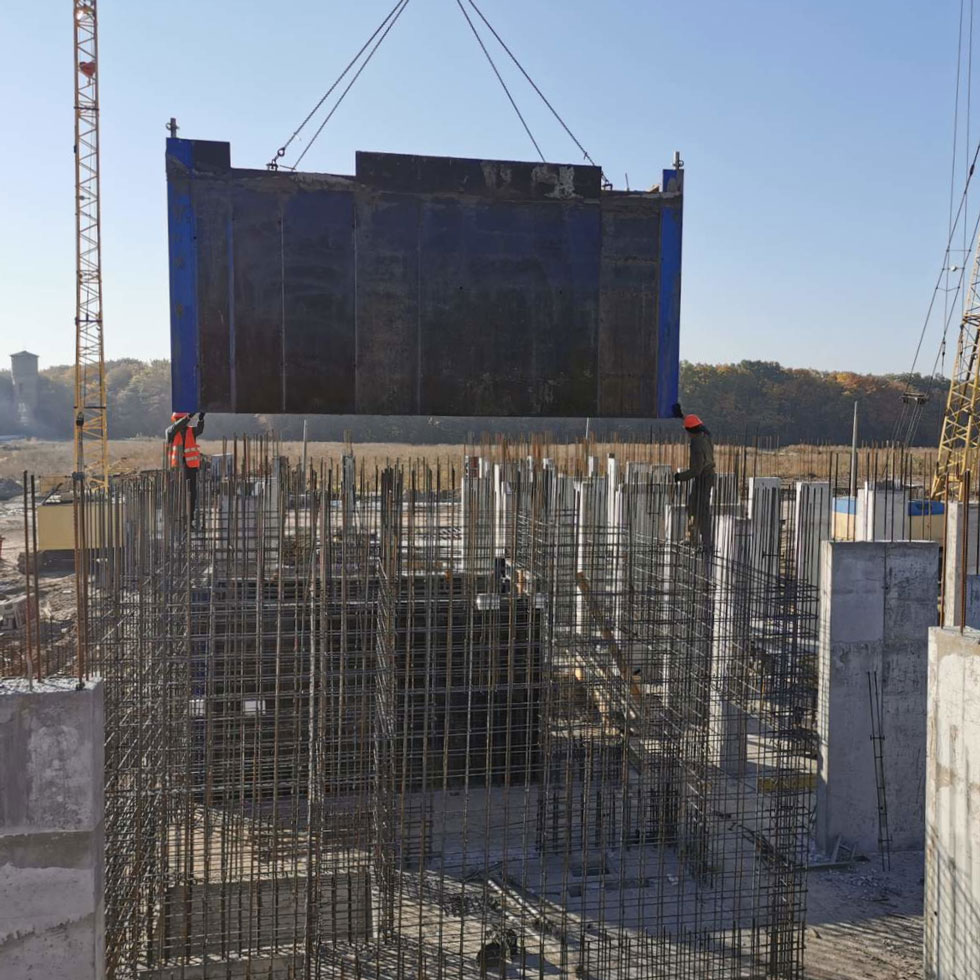

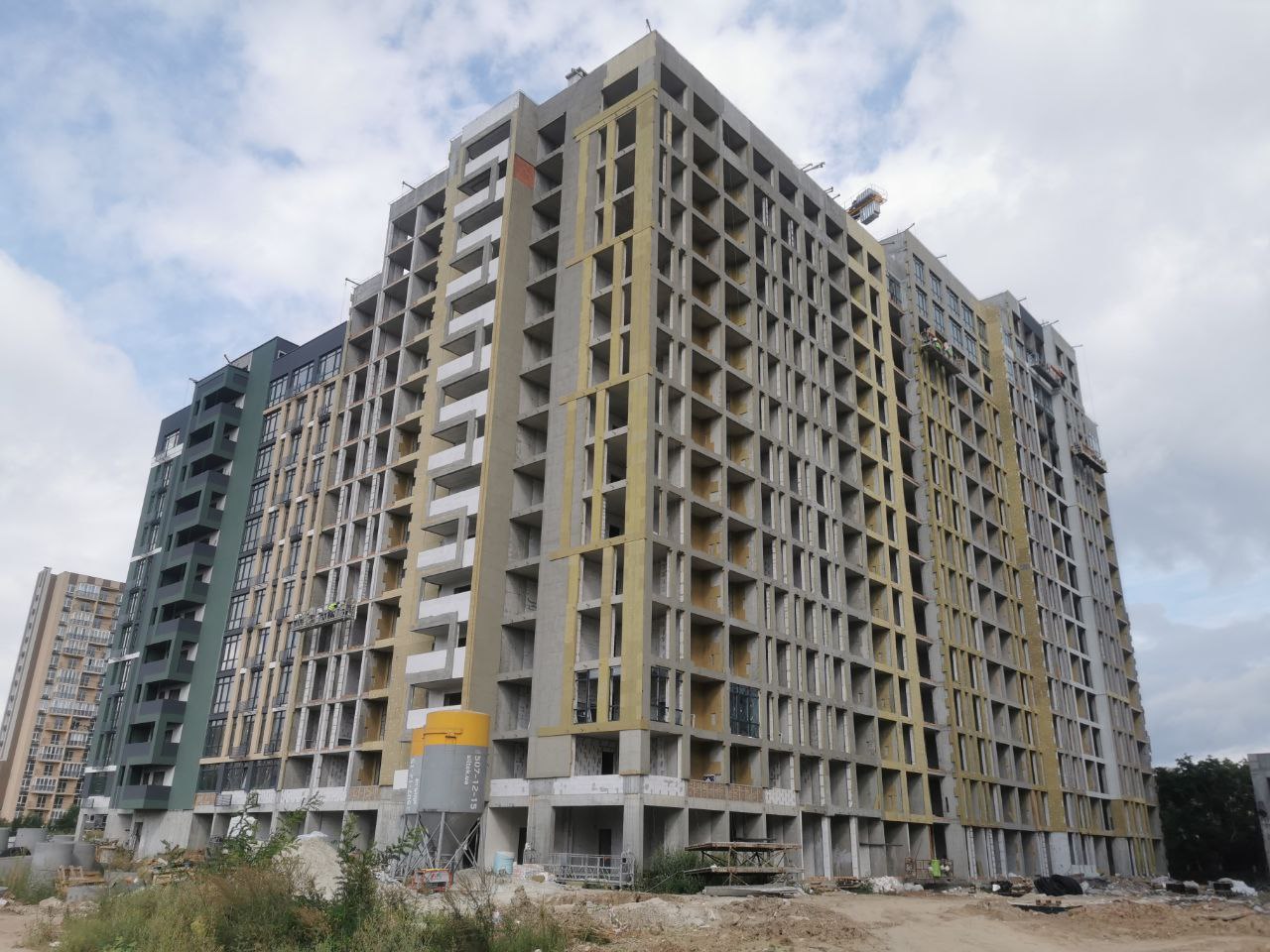

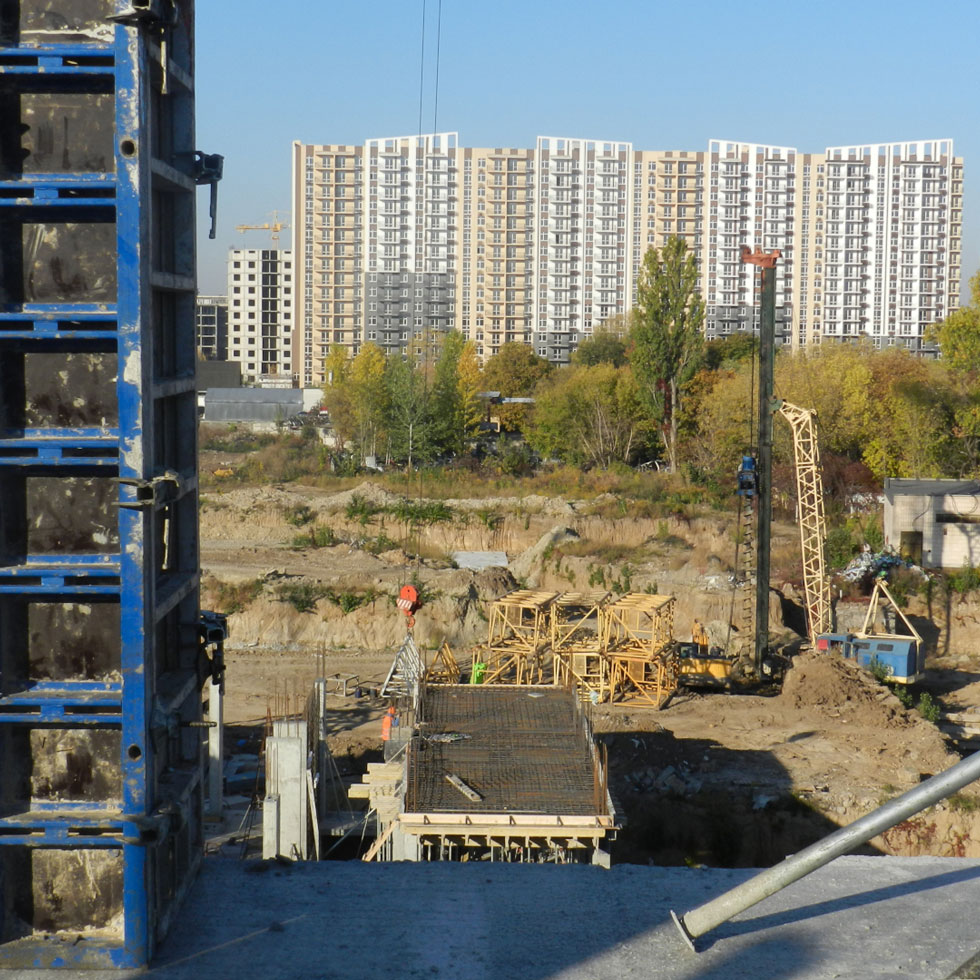

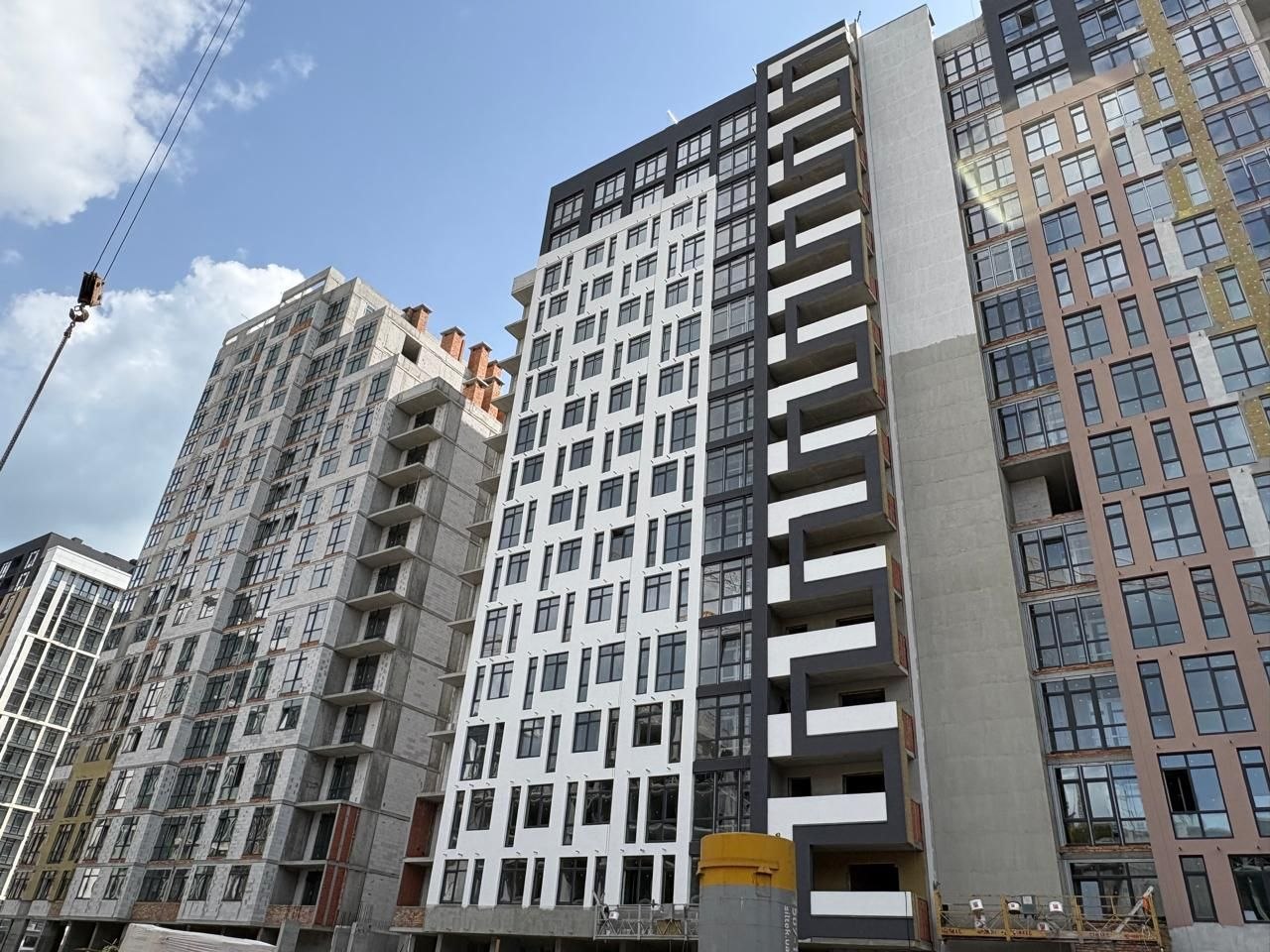

  • СЕКЦІЯ 15 - бетонування вертикалу та армування плити перекриття 5-го поверху
  • СЕКЦІЯ 14 - бетонування вертикалу 5-го поверху
  • СЕКЦІЯ 11 - бетонування вертикалу 1-го поверху

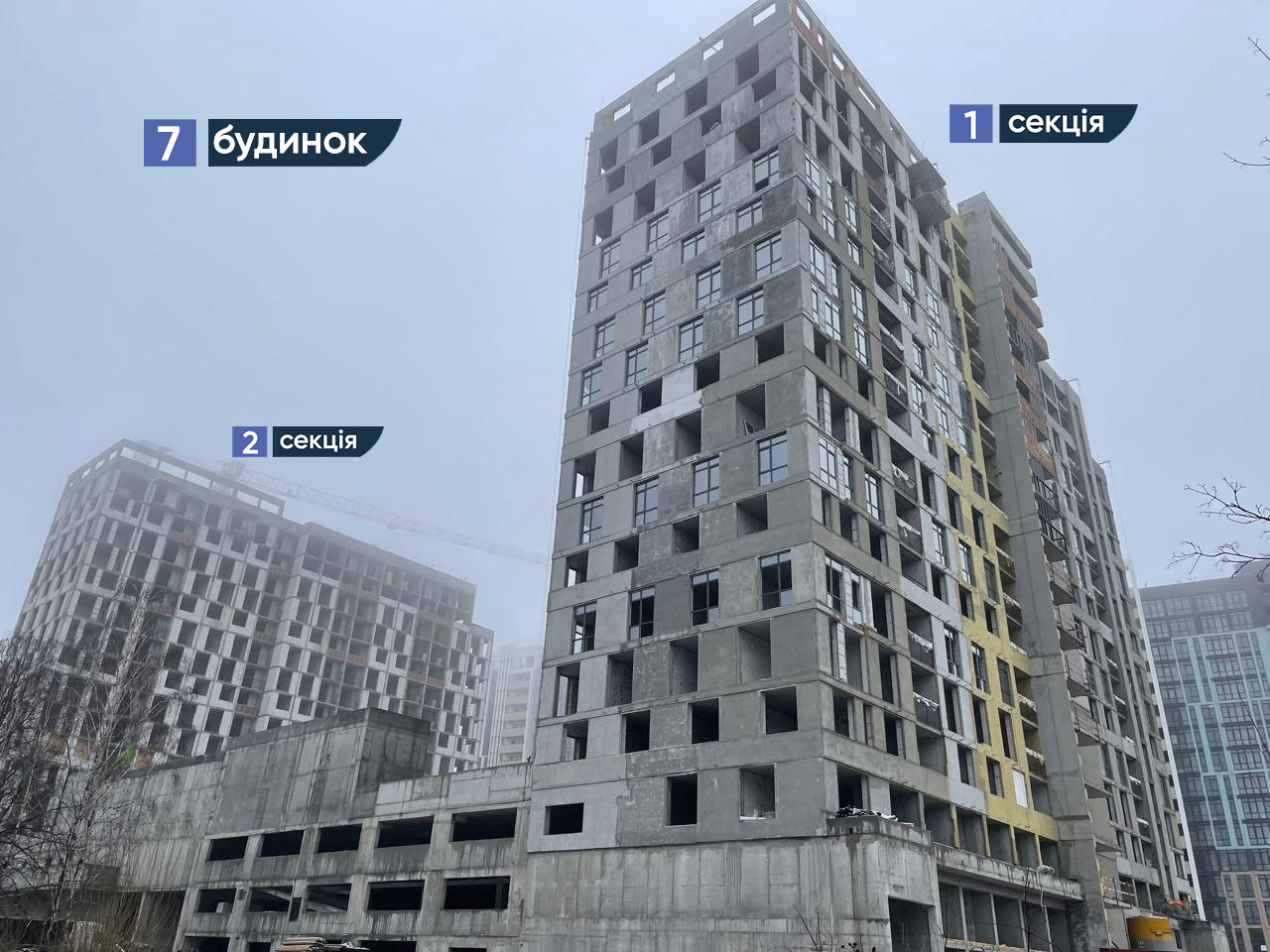

  • СЕКЦІЯ 10 - бетонування вертикалу та армування плити перекриття 1-го поверху, підготовка до бетонування ядра

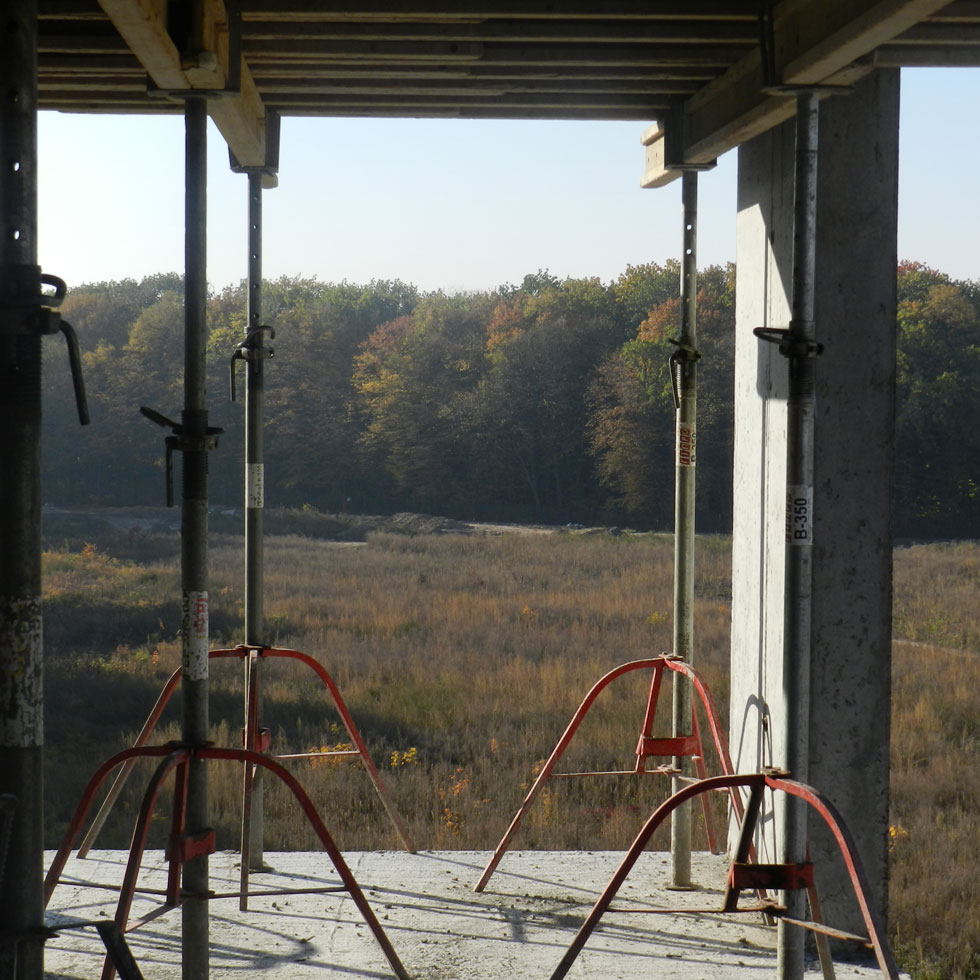

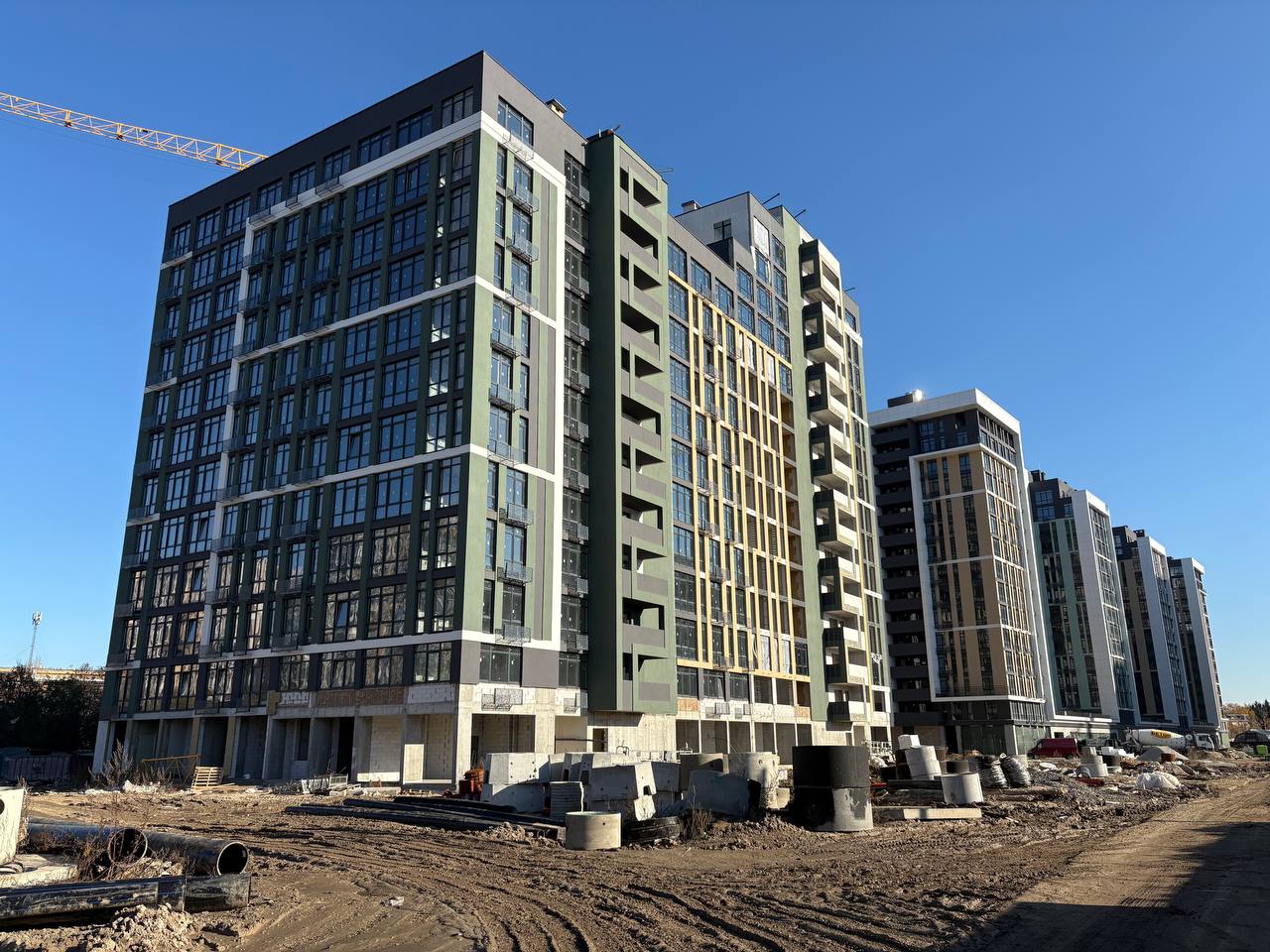

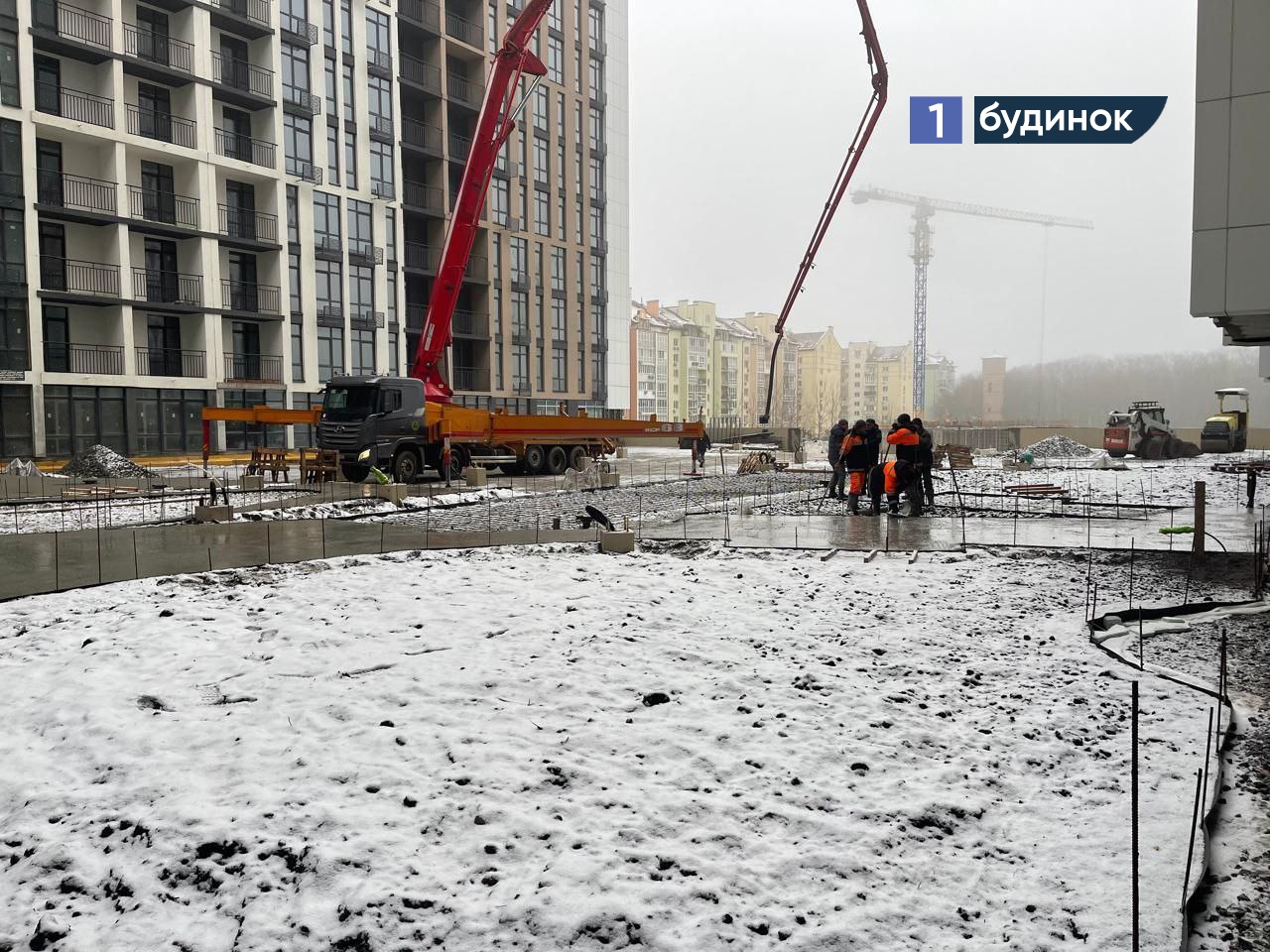

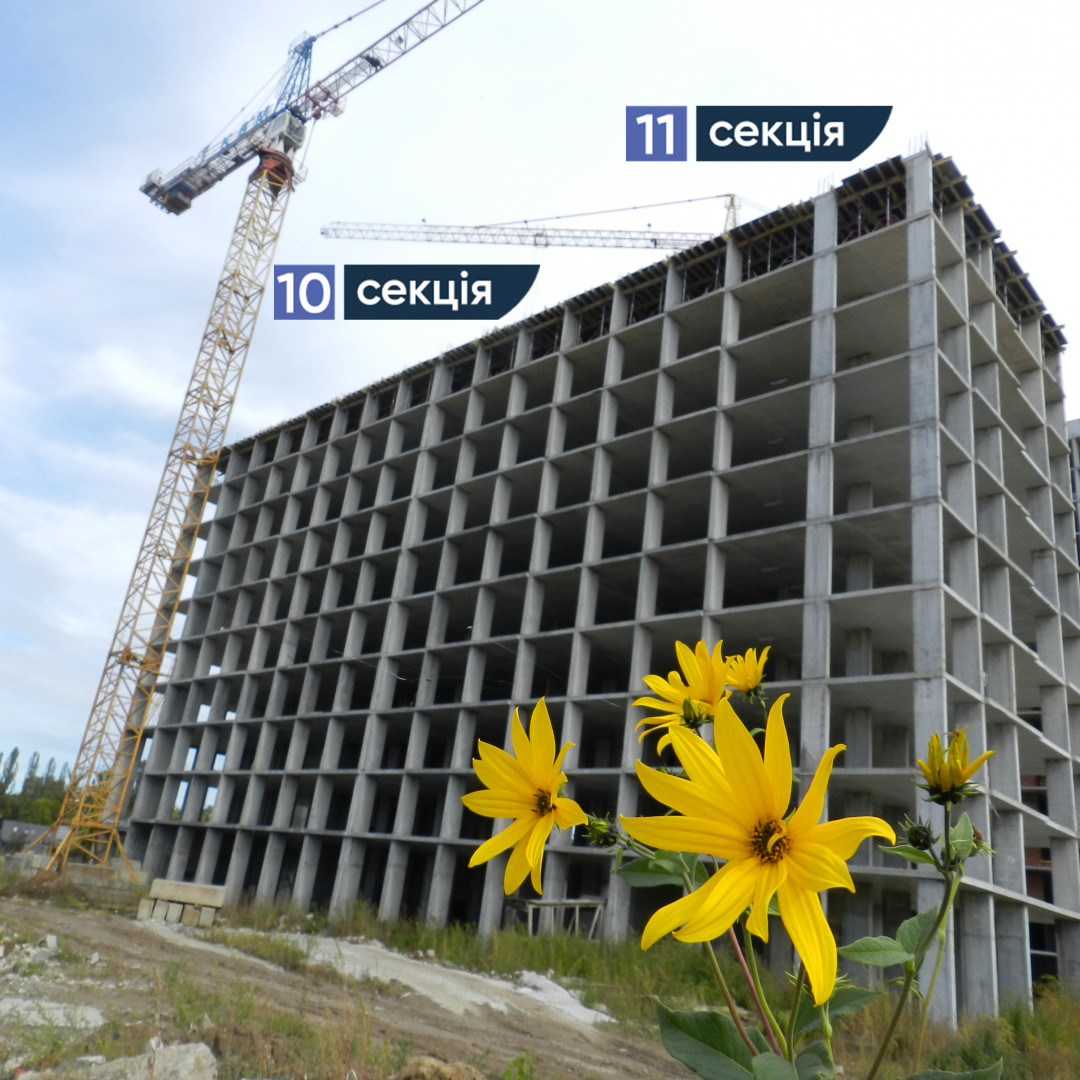

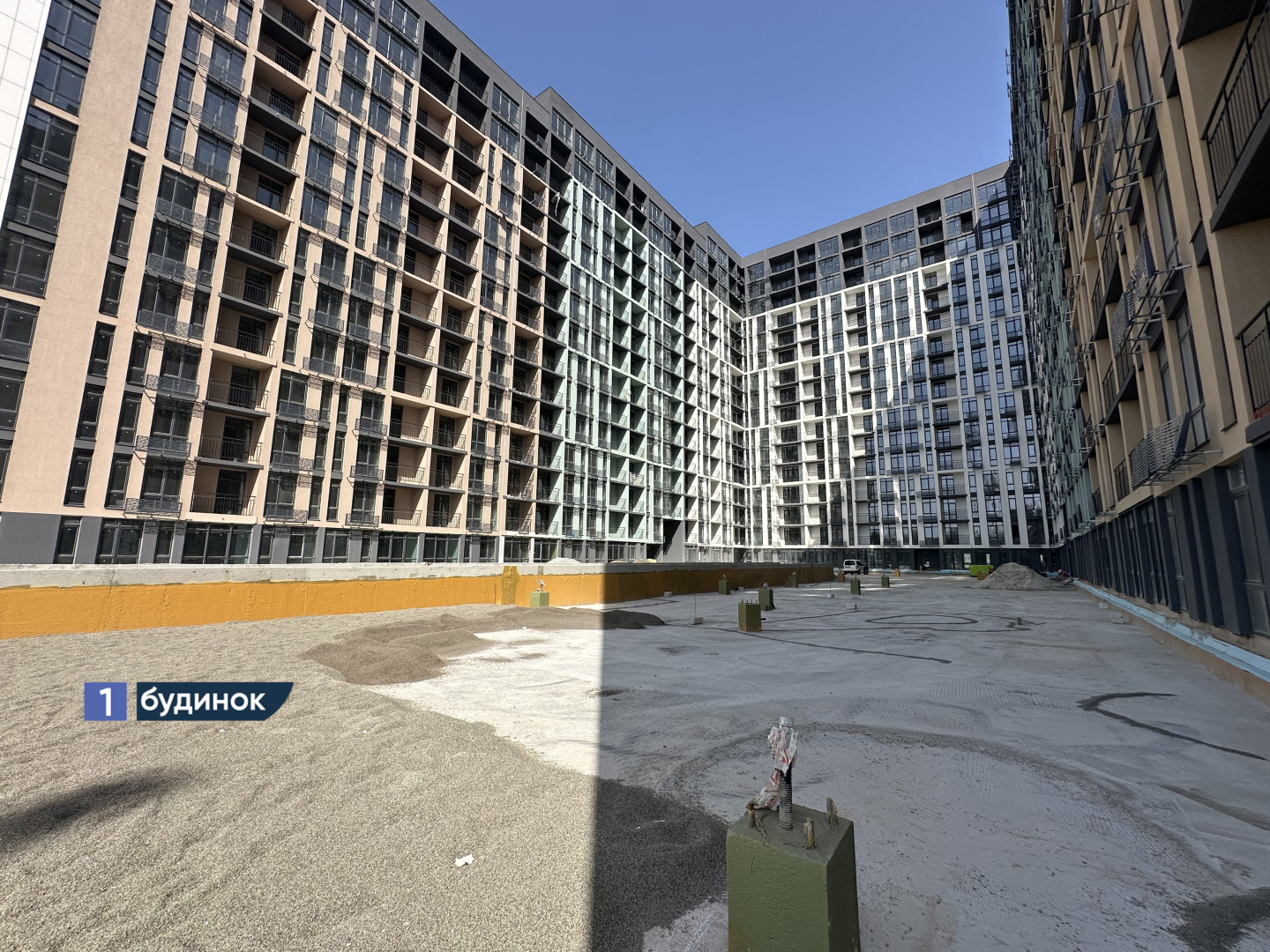

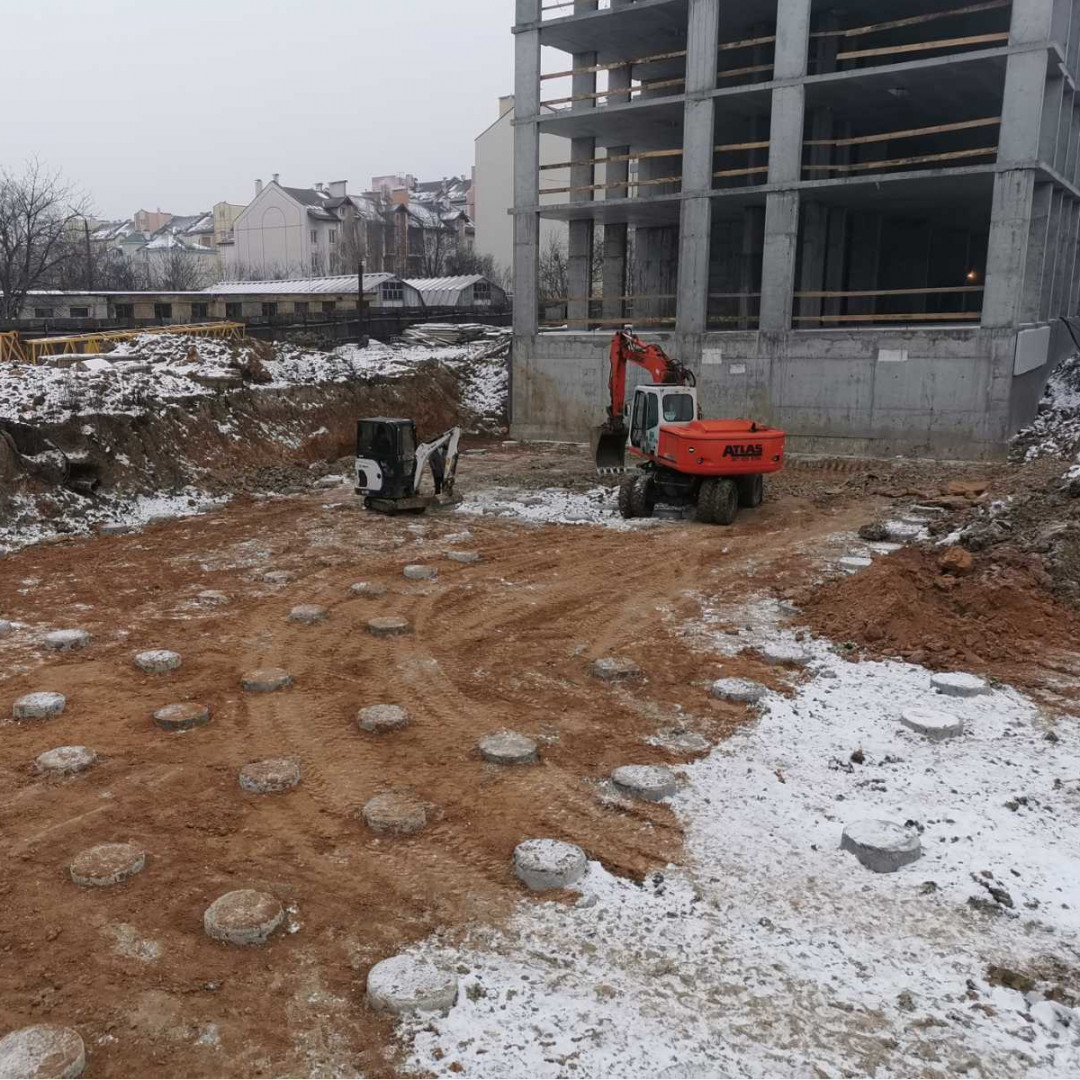

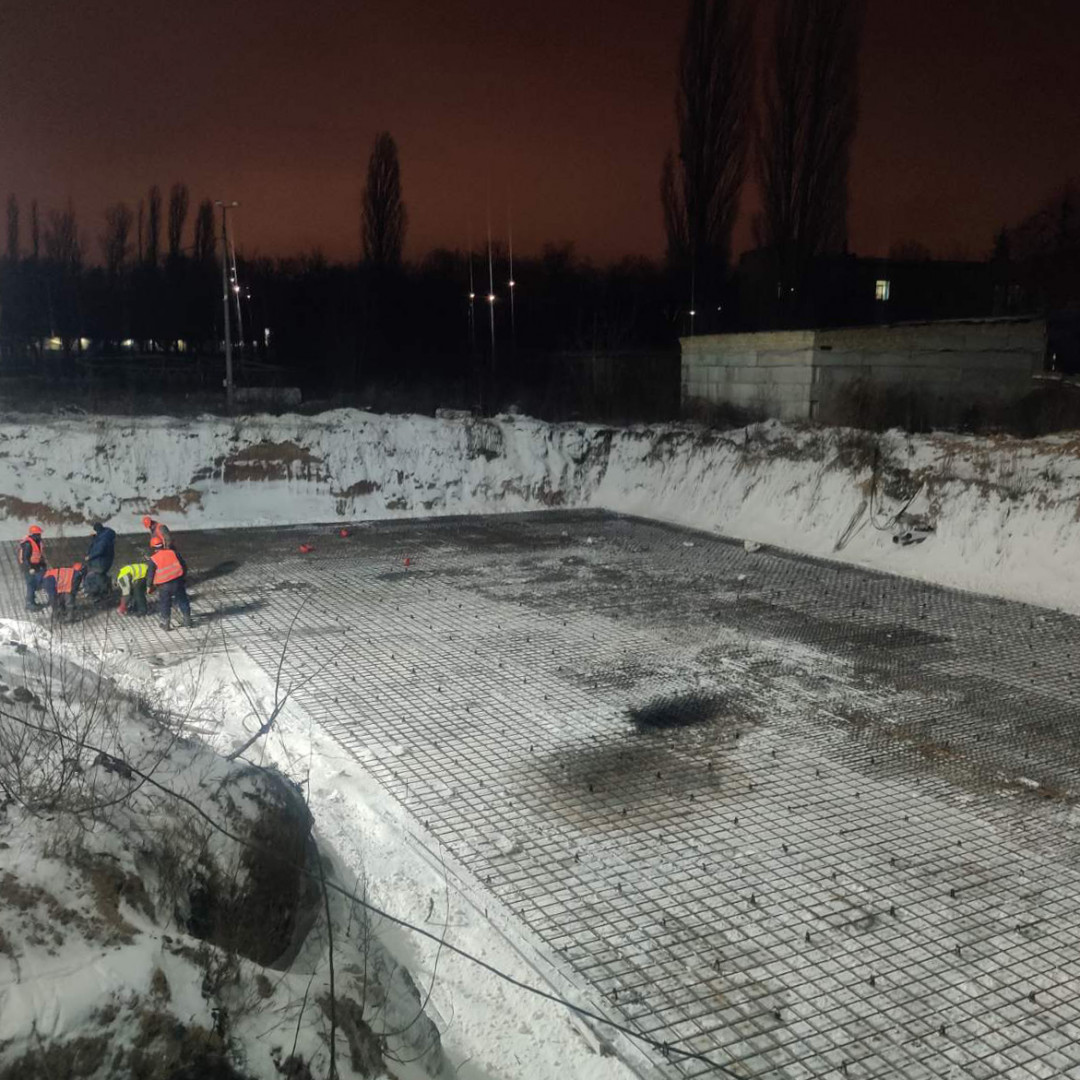

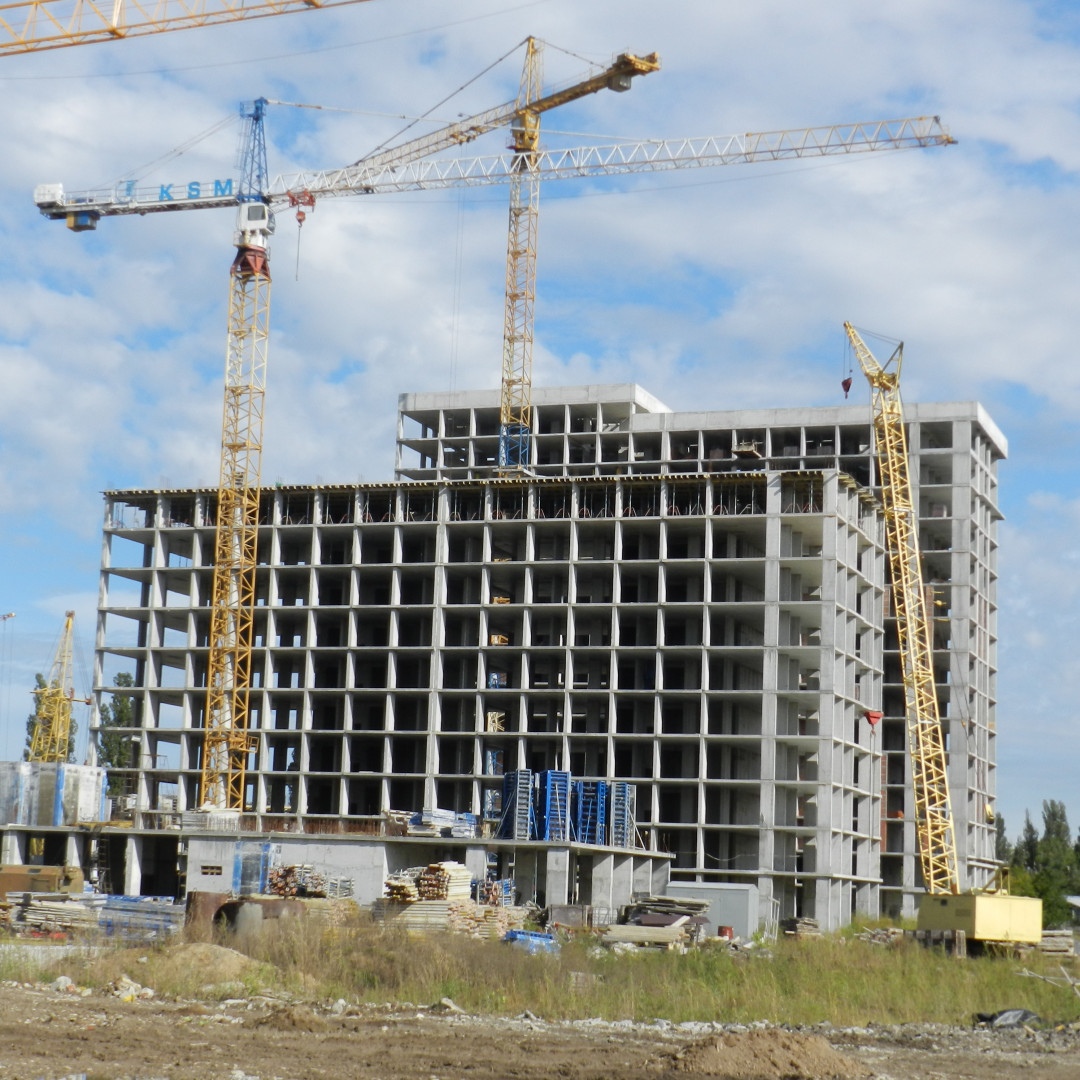

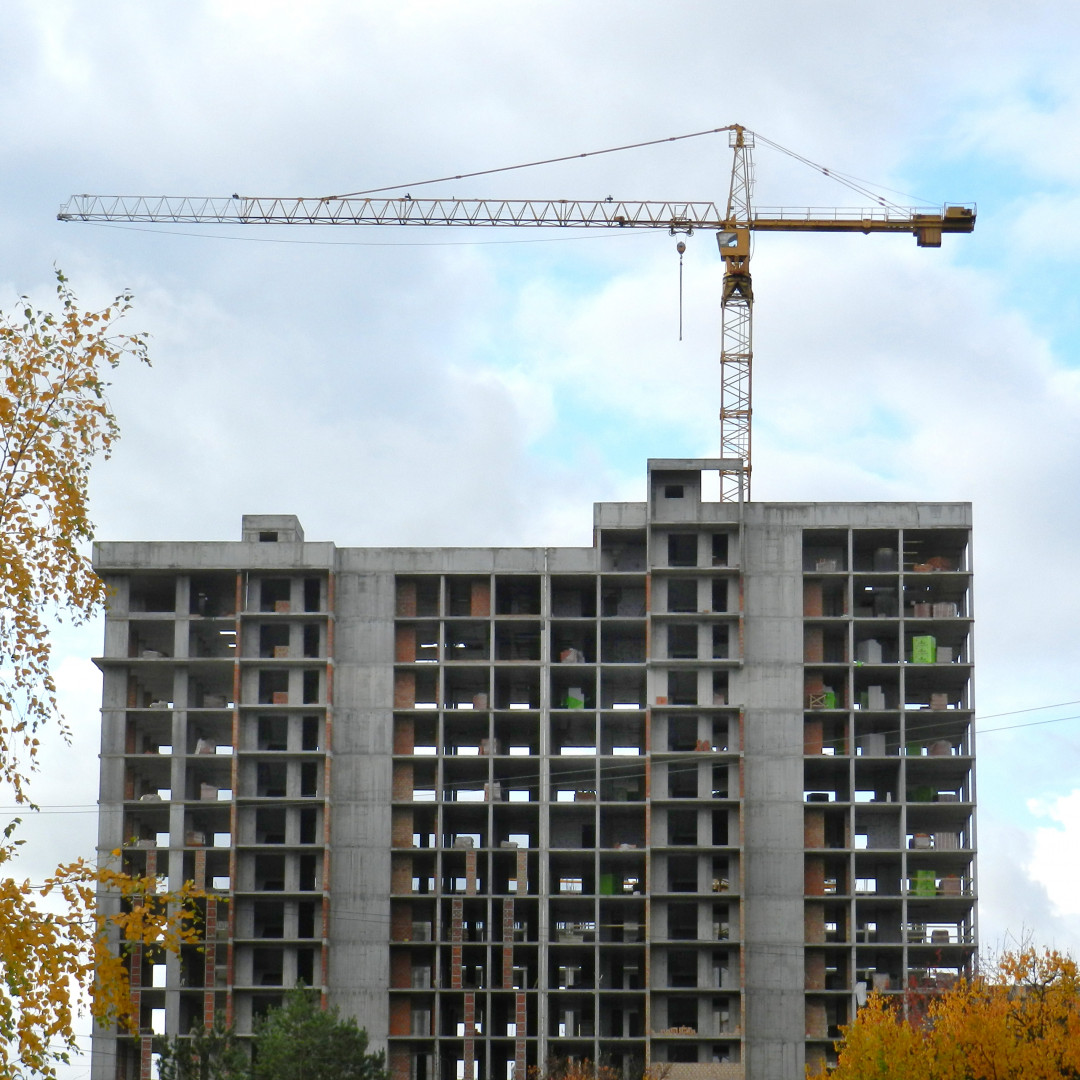

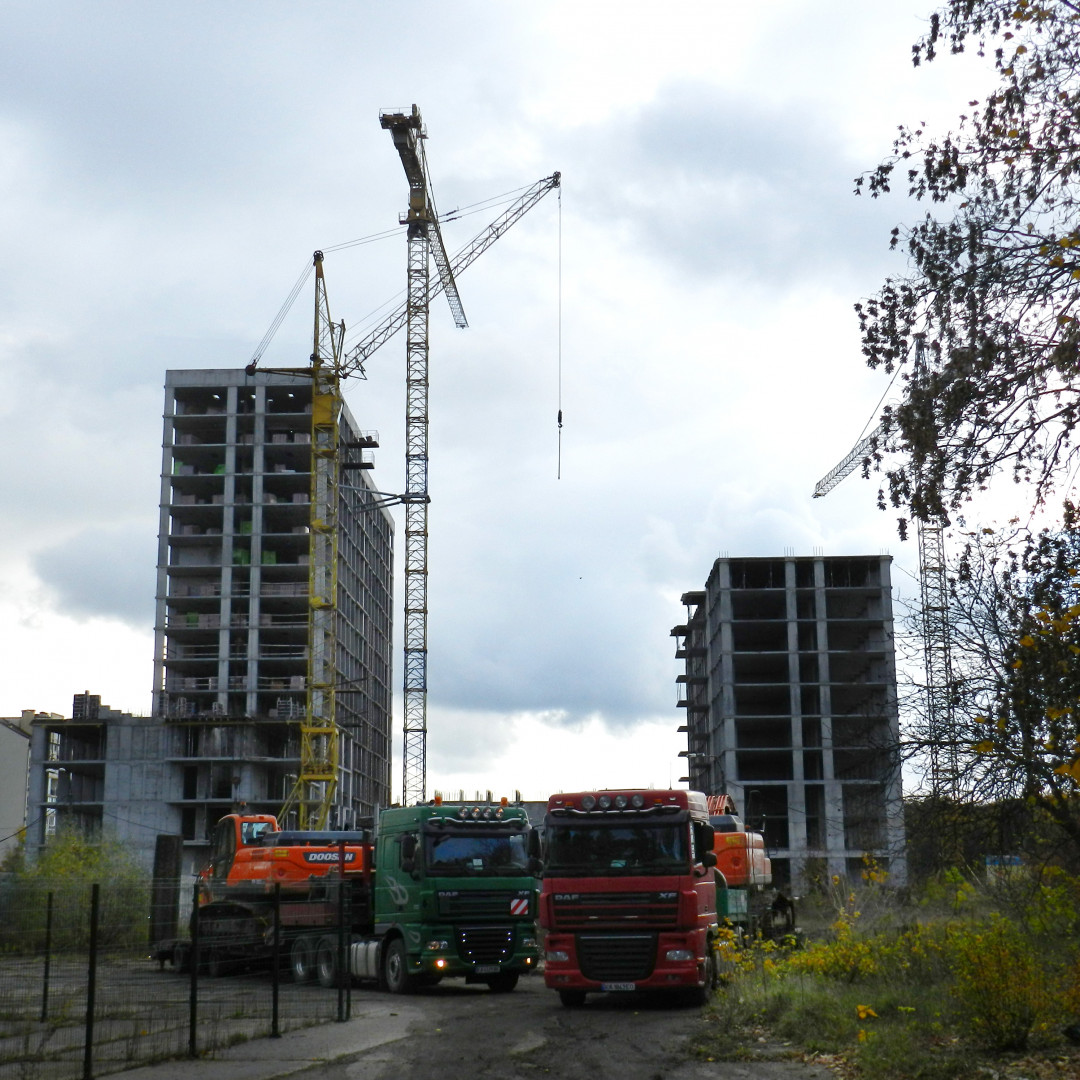

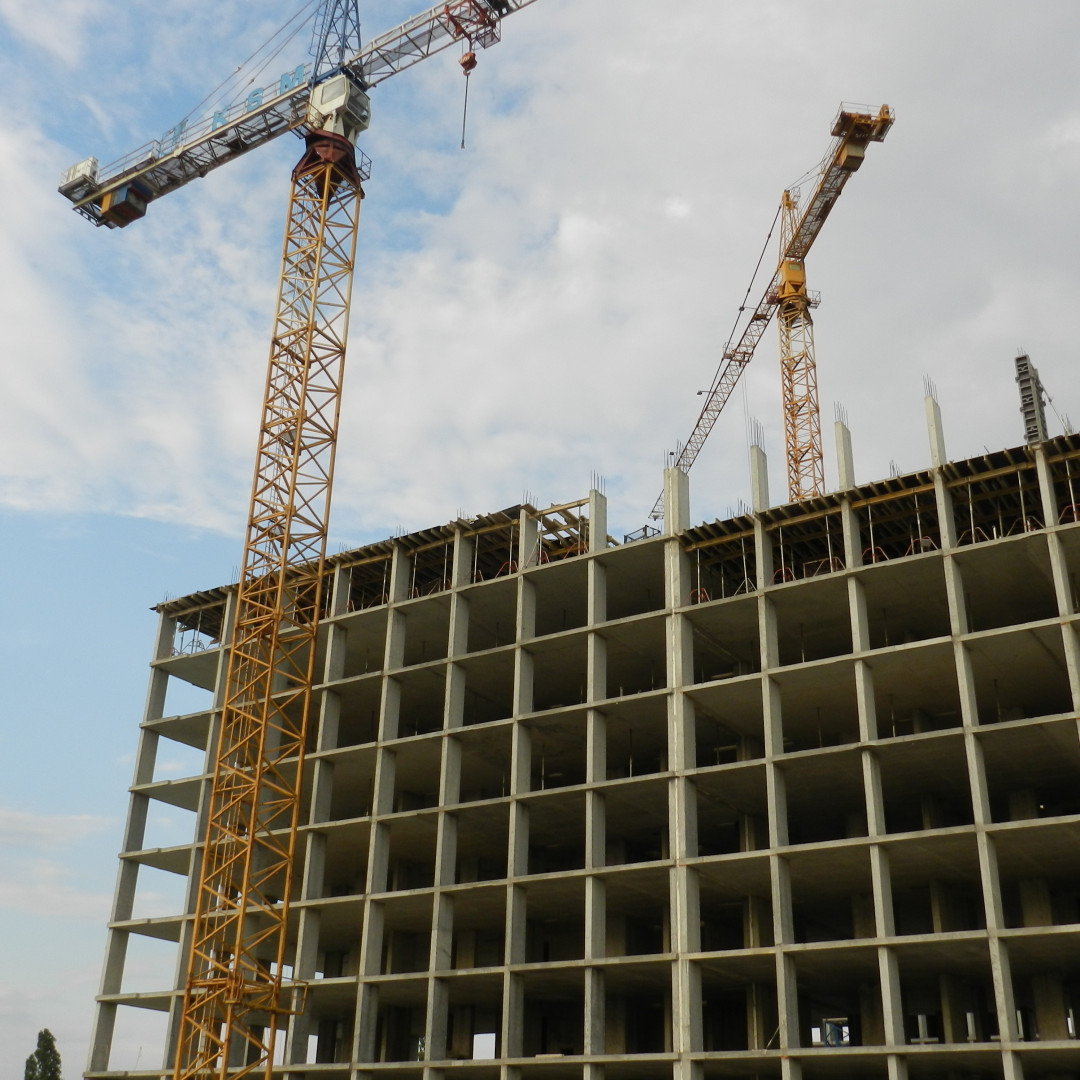

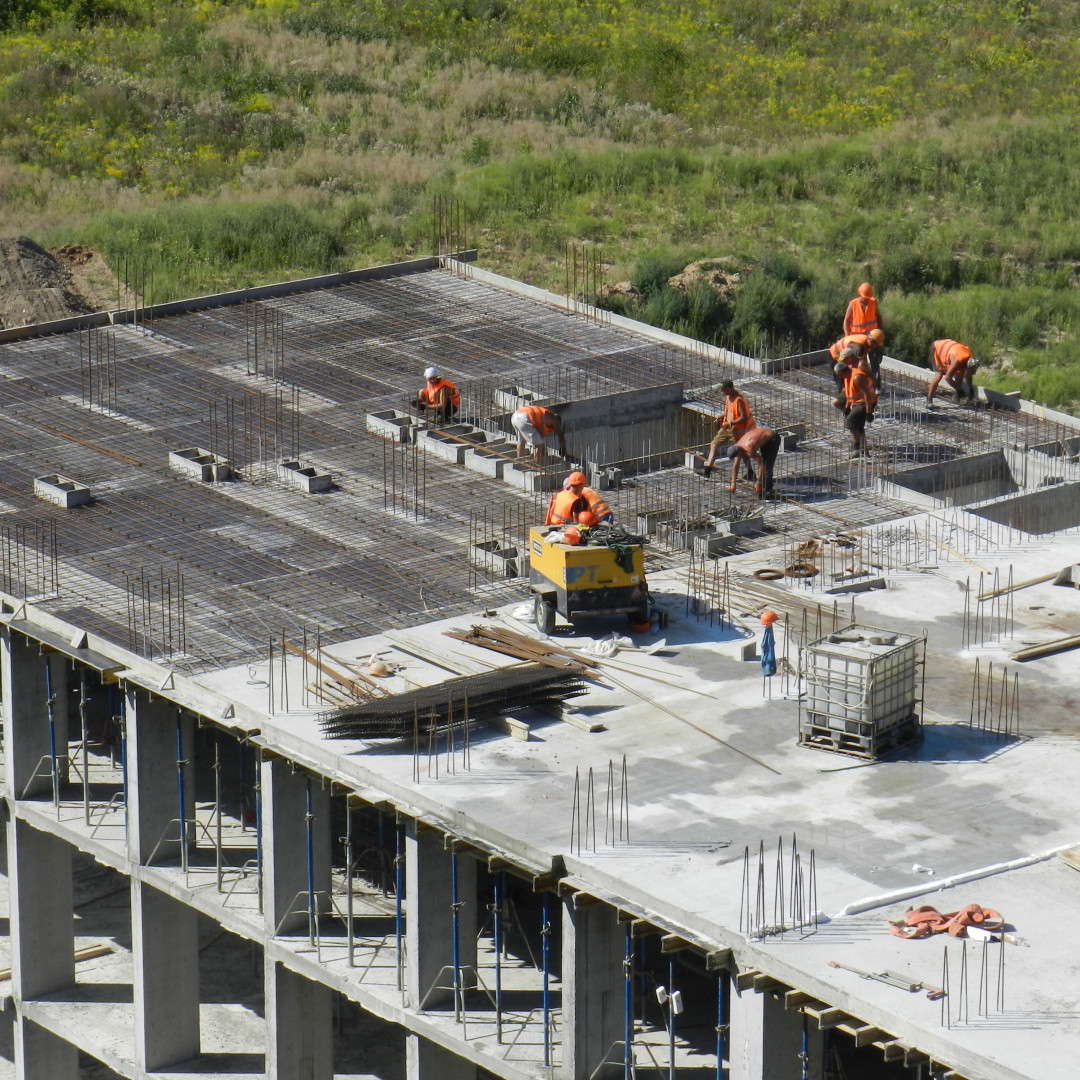

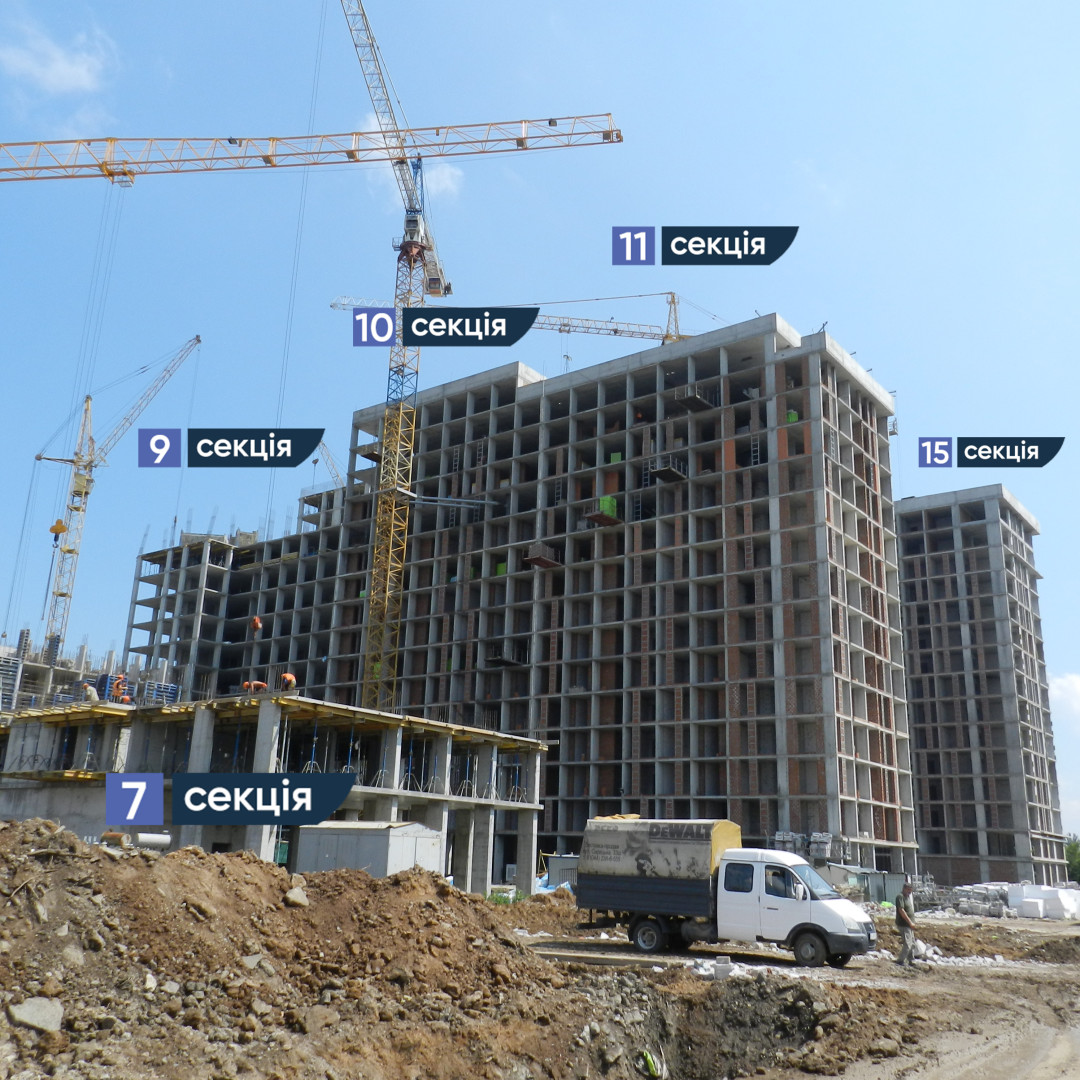

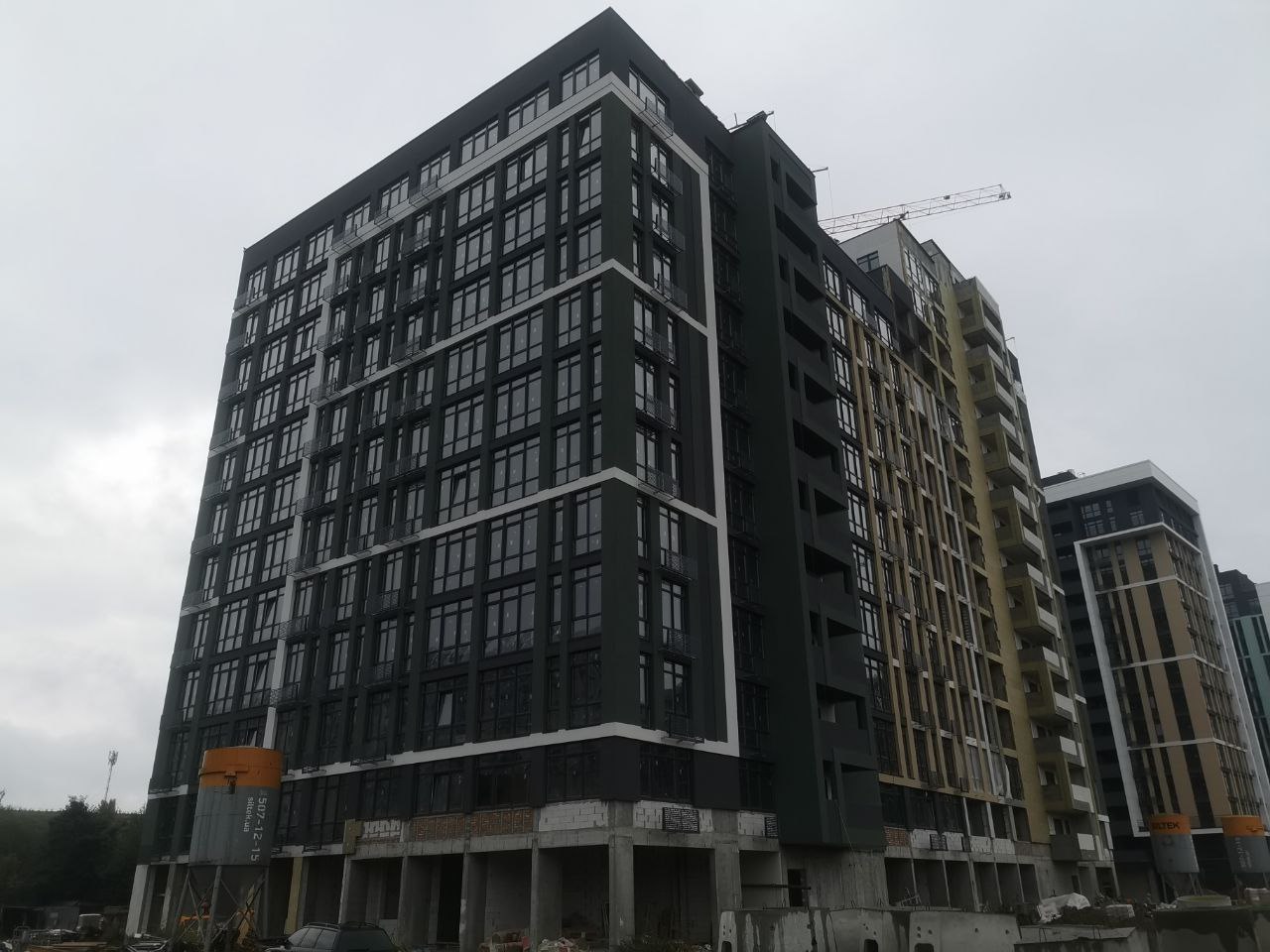

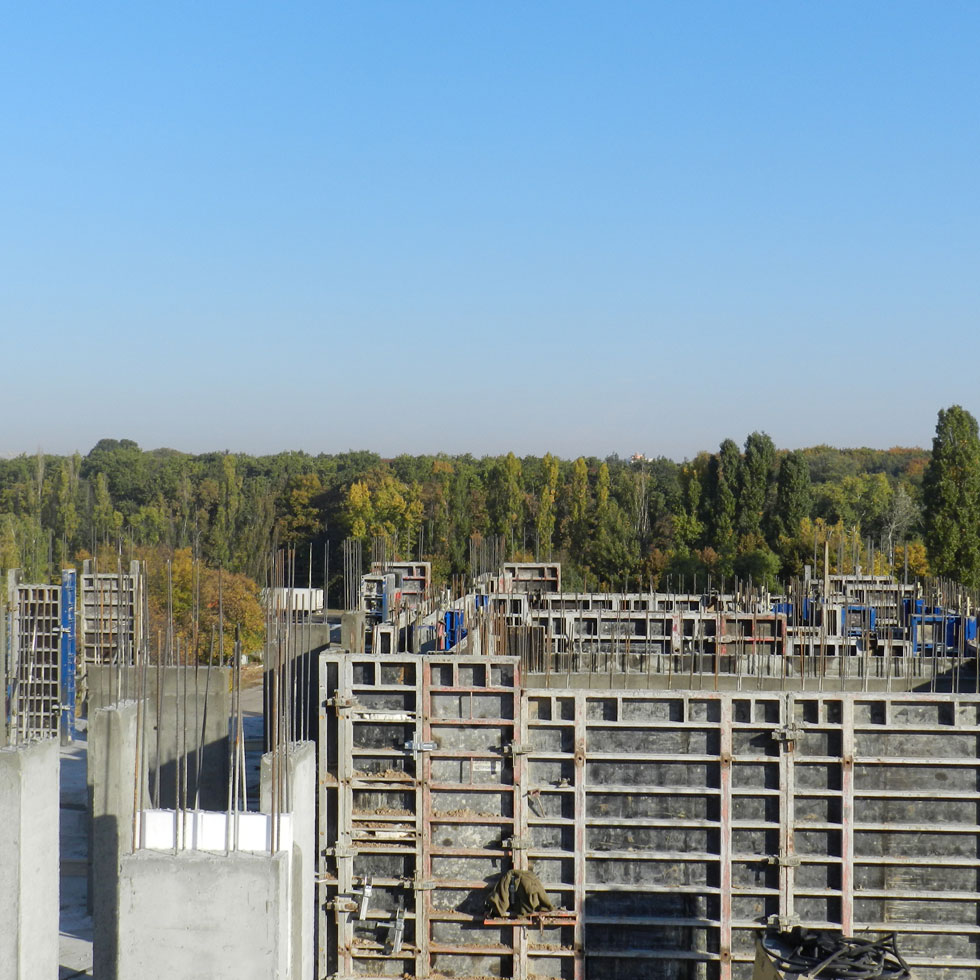

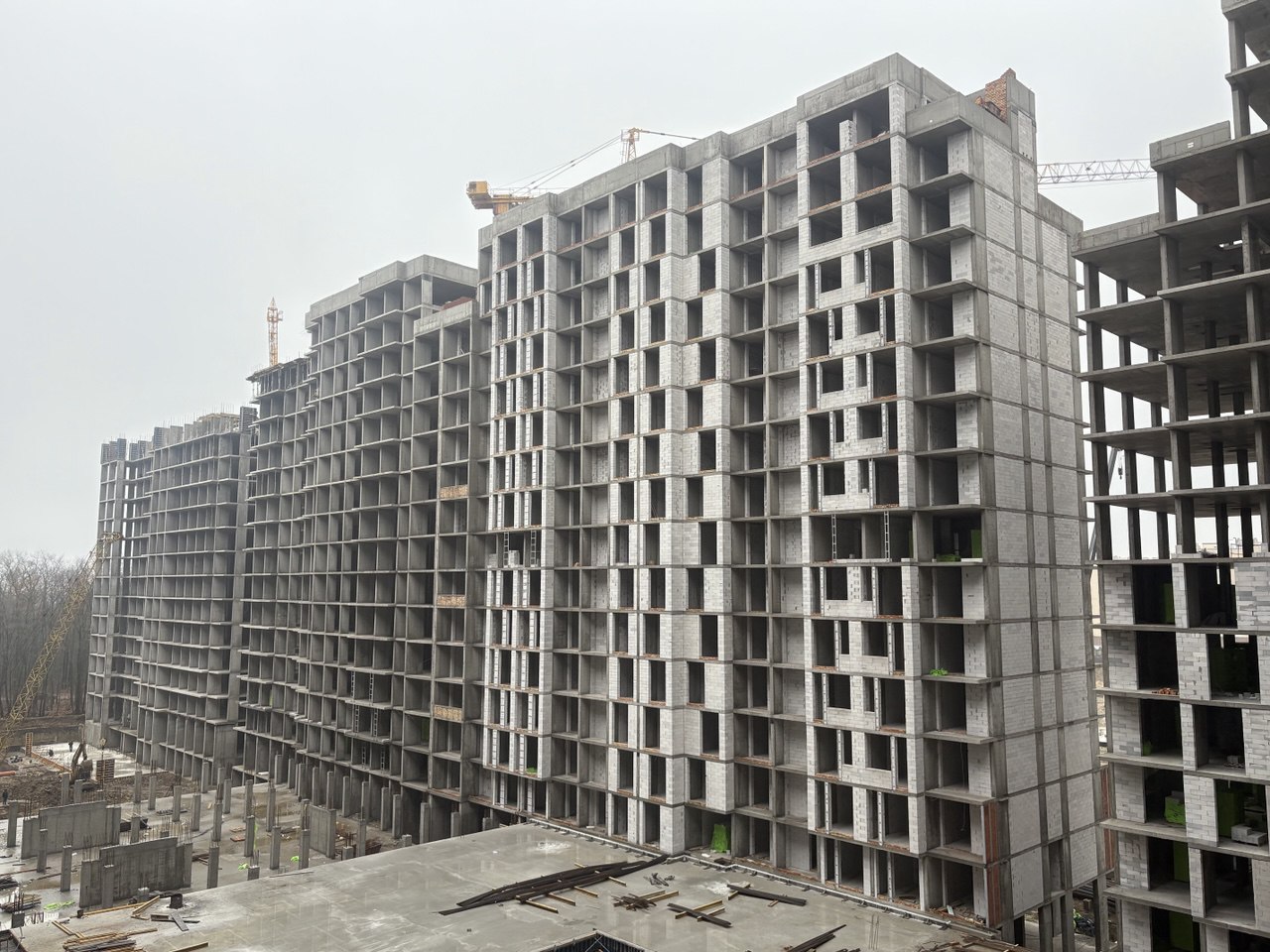

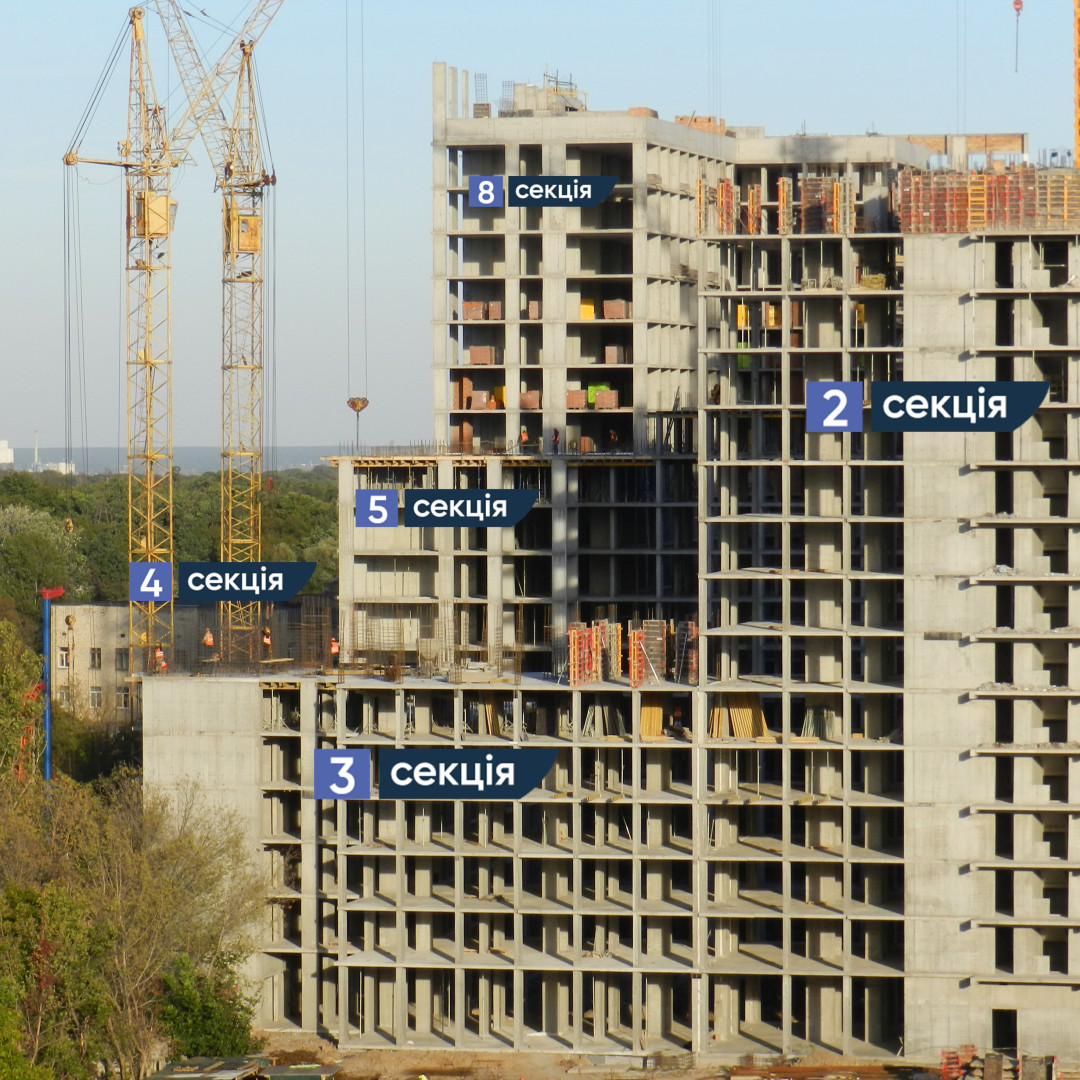

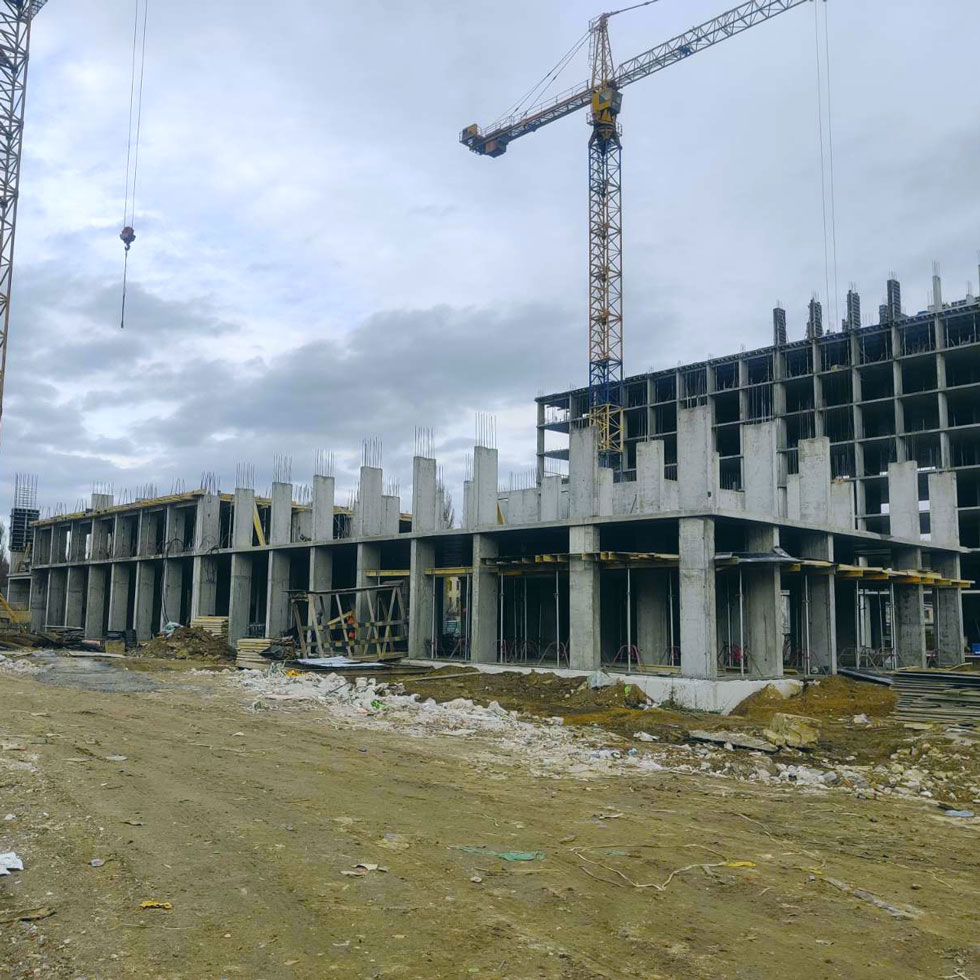

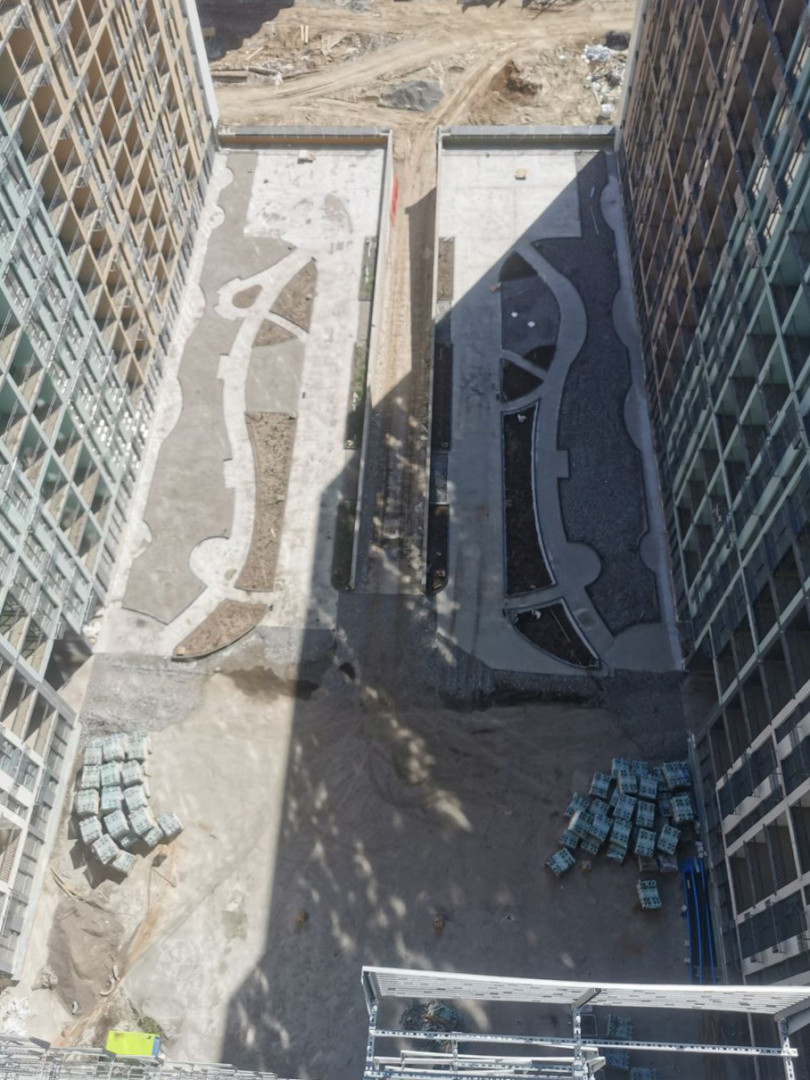

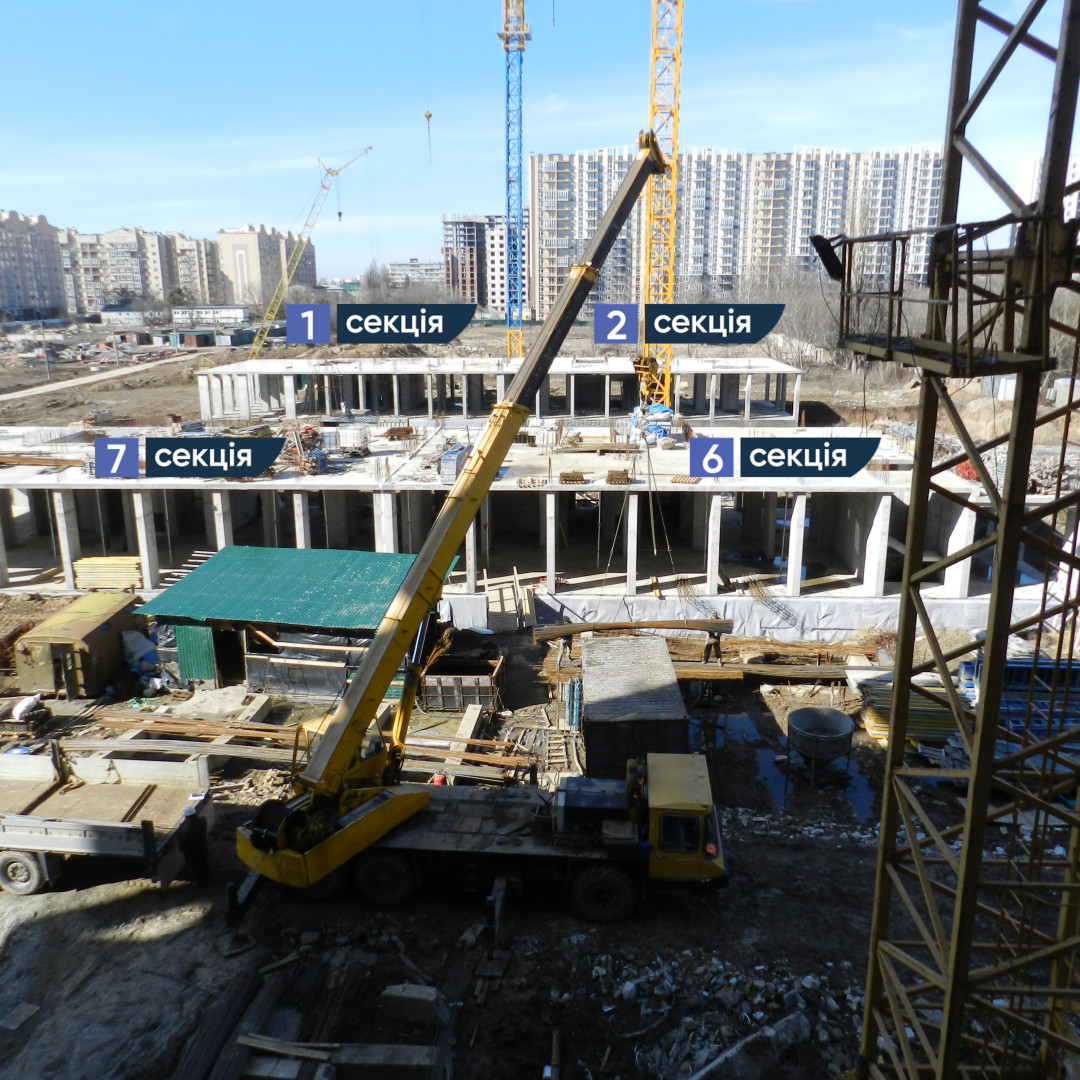

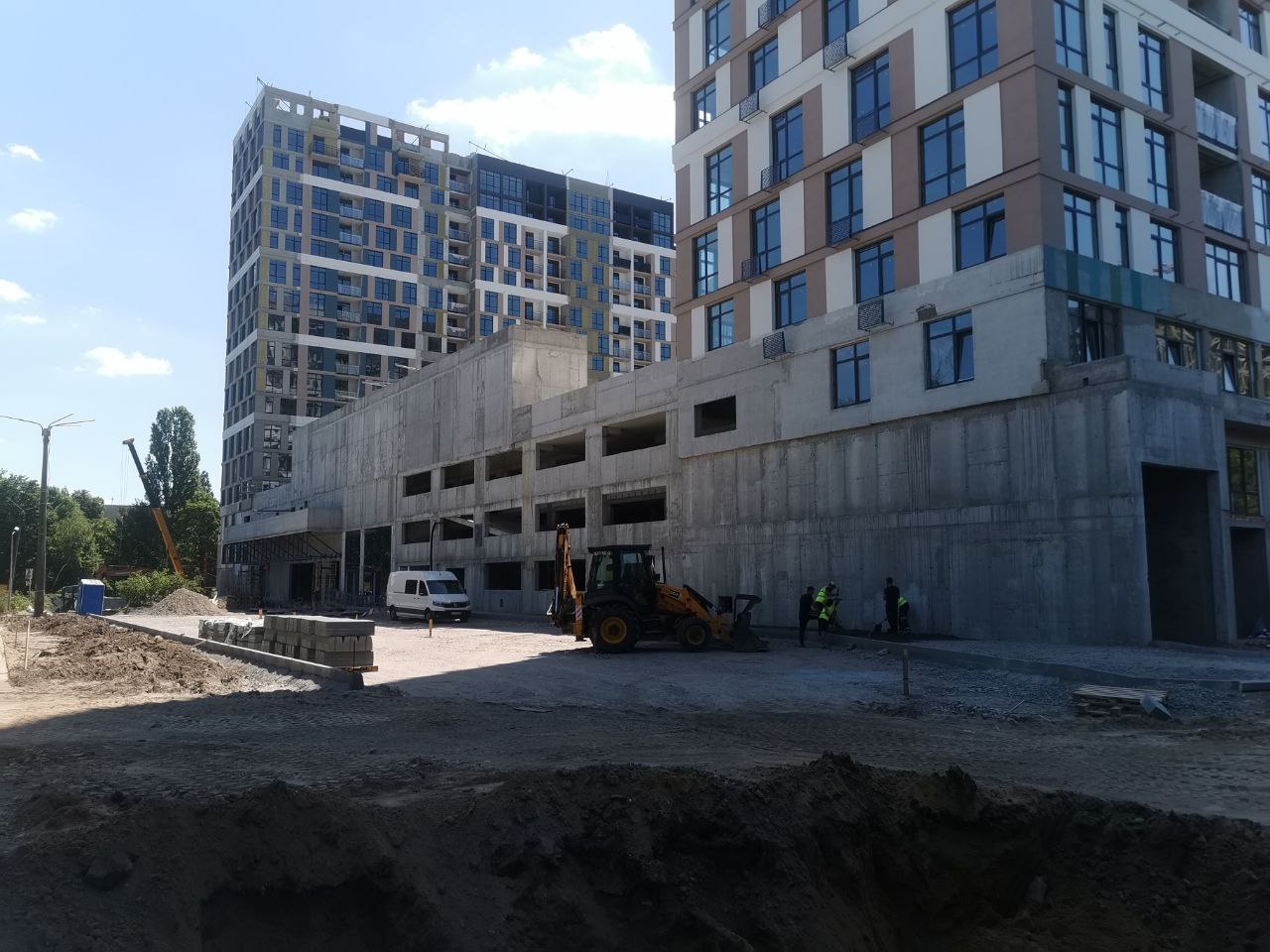

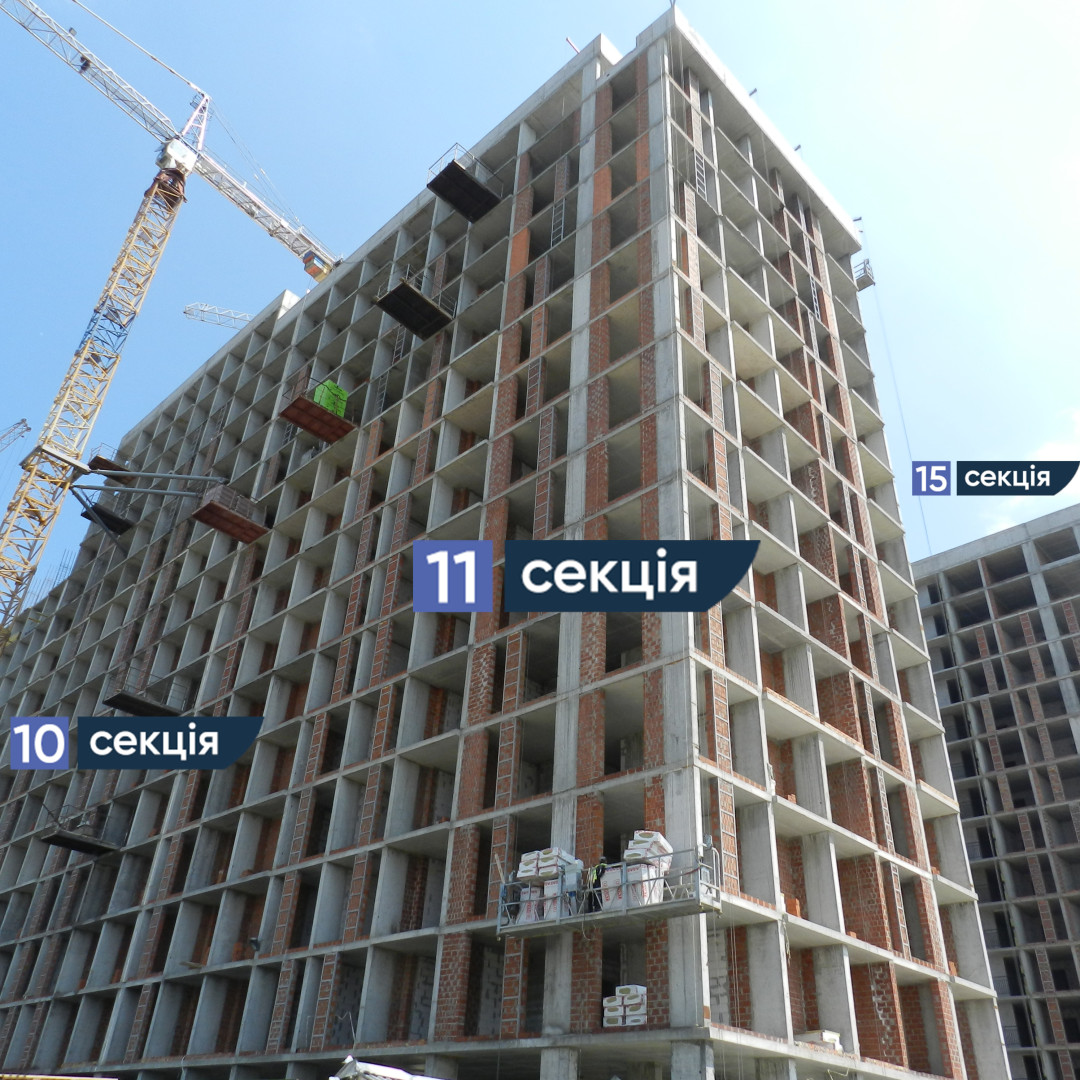

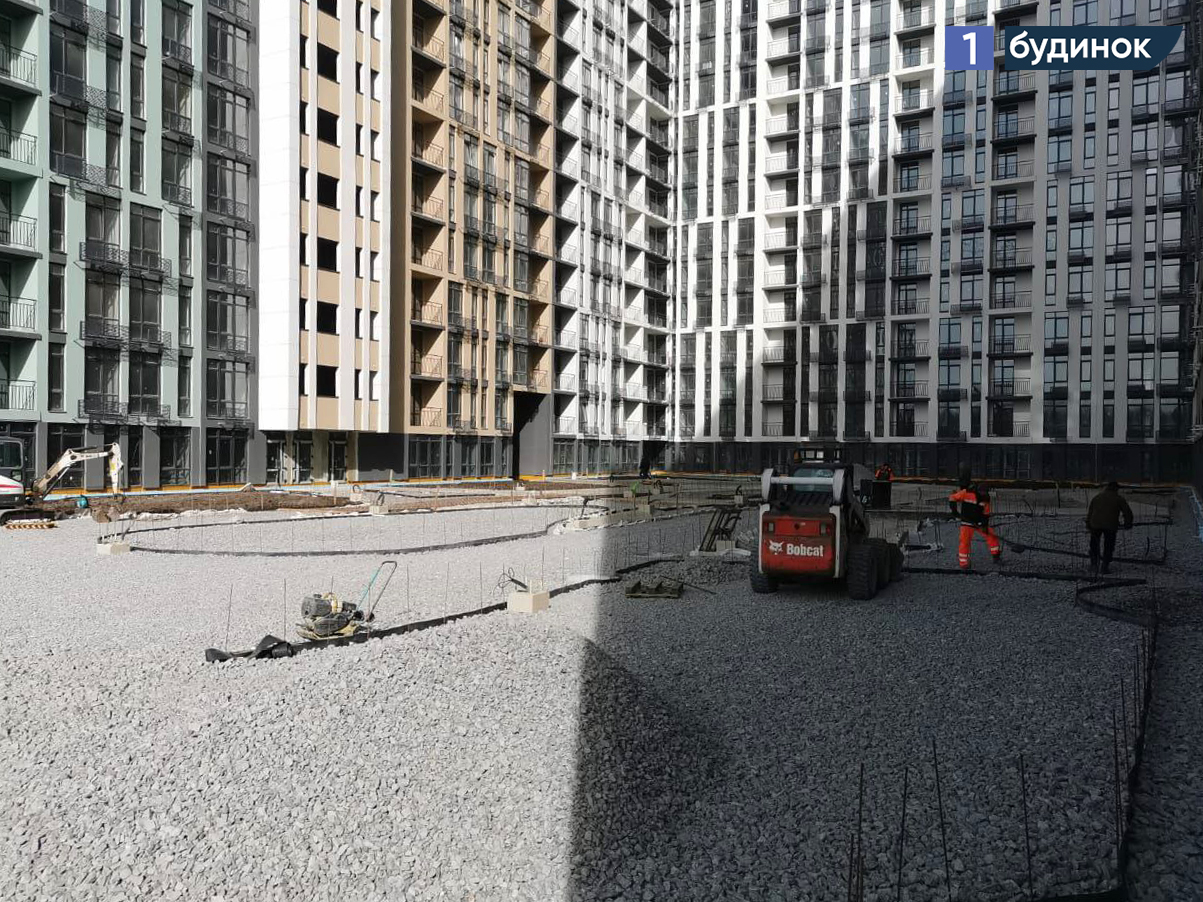

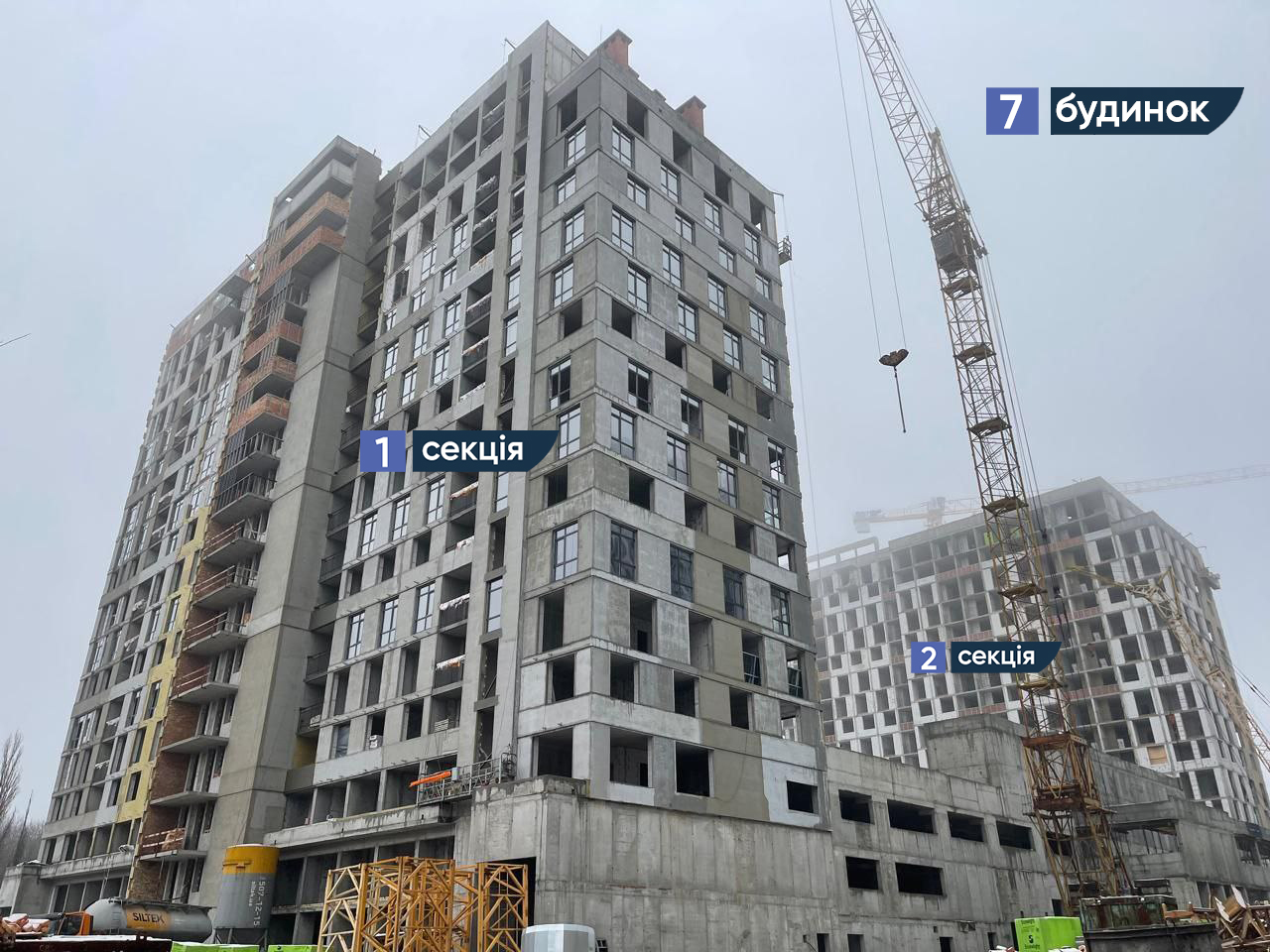

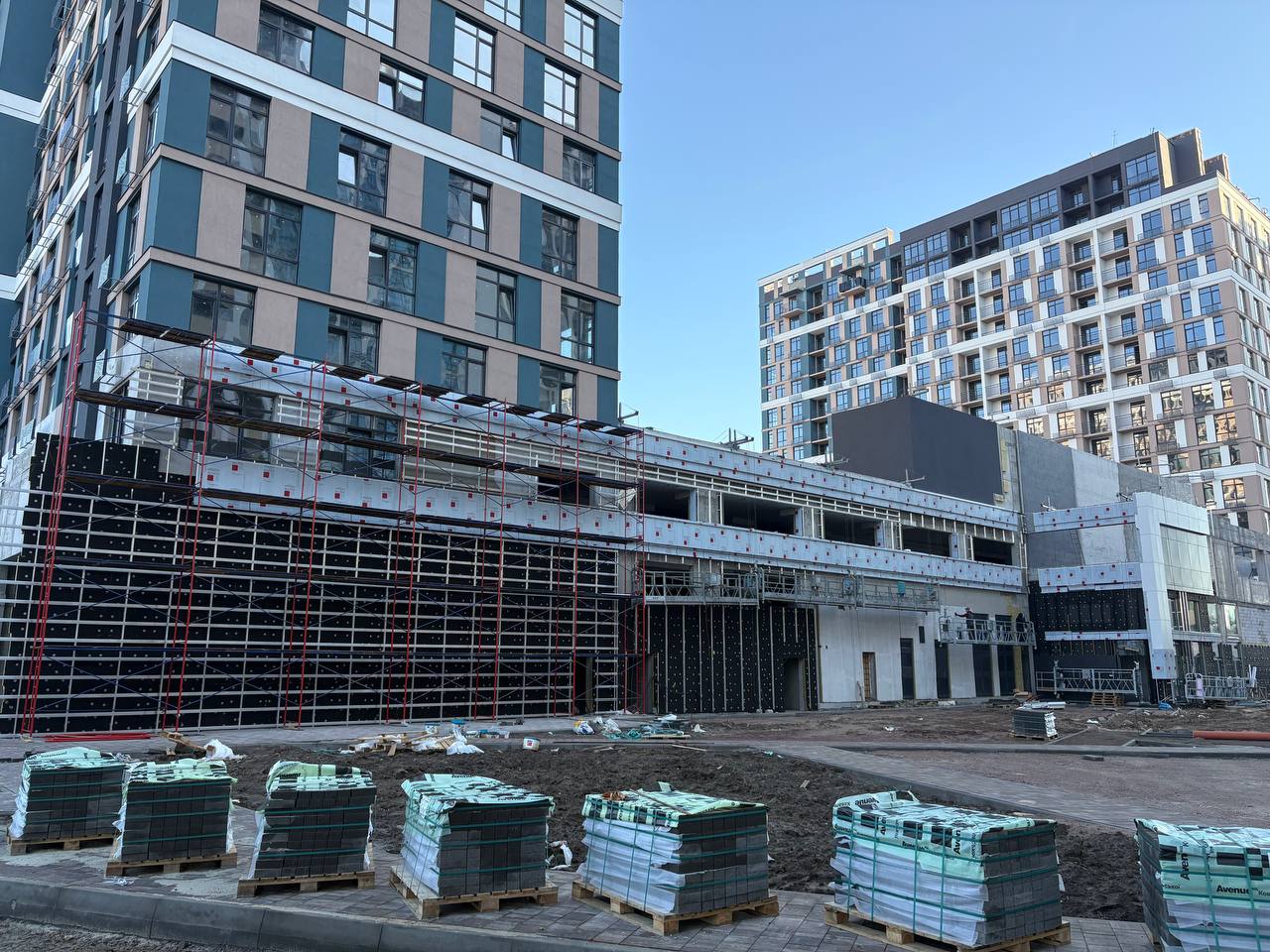

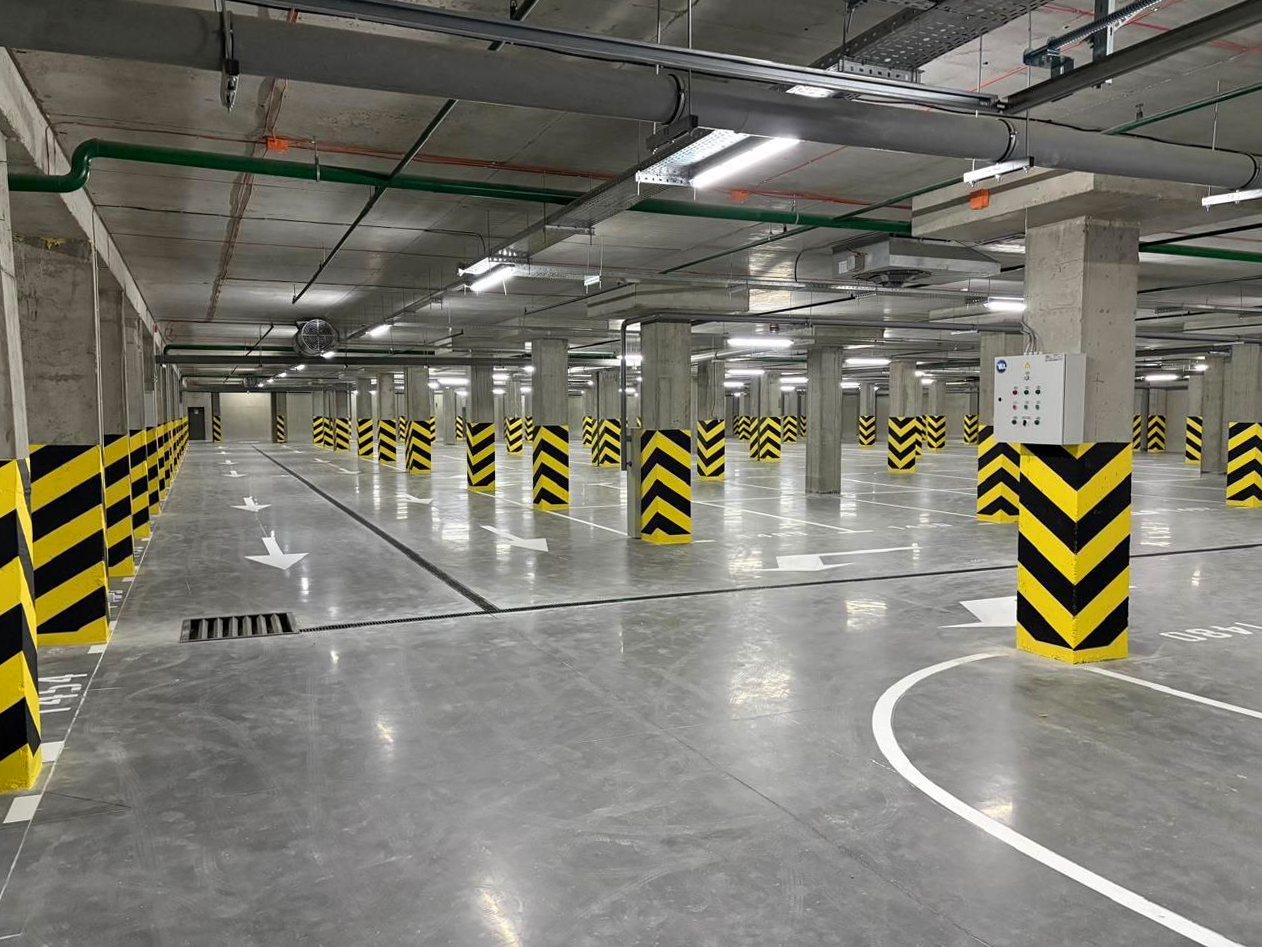

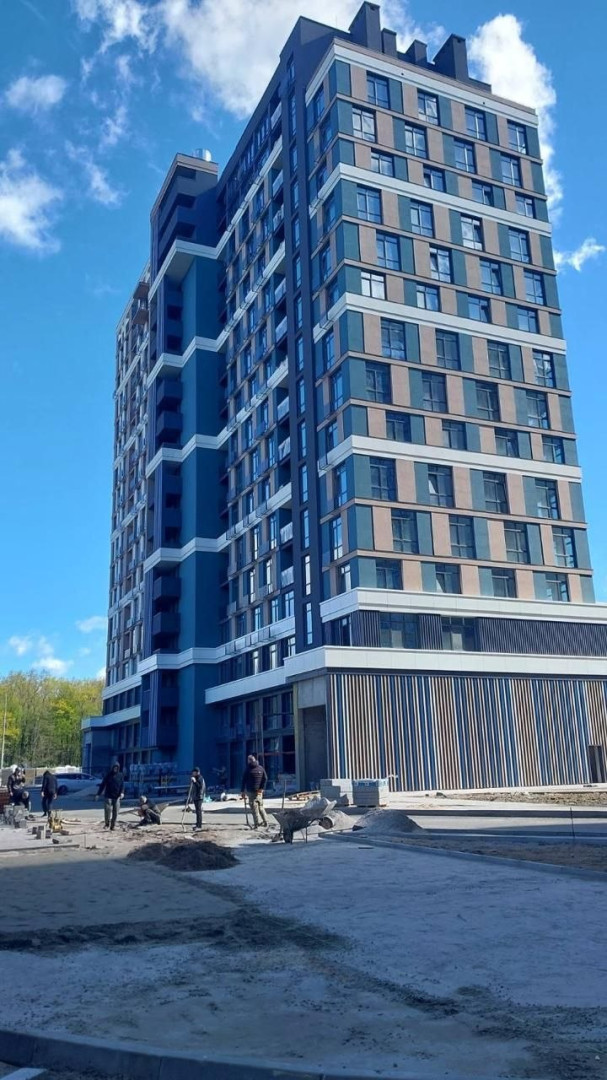

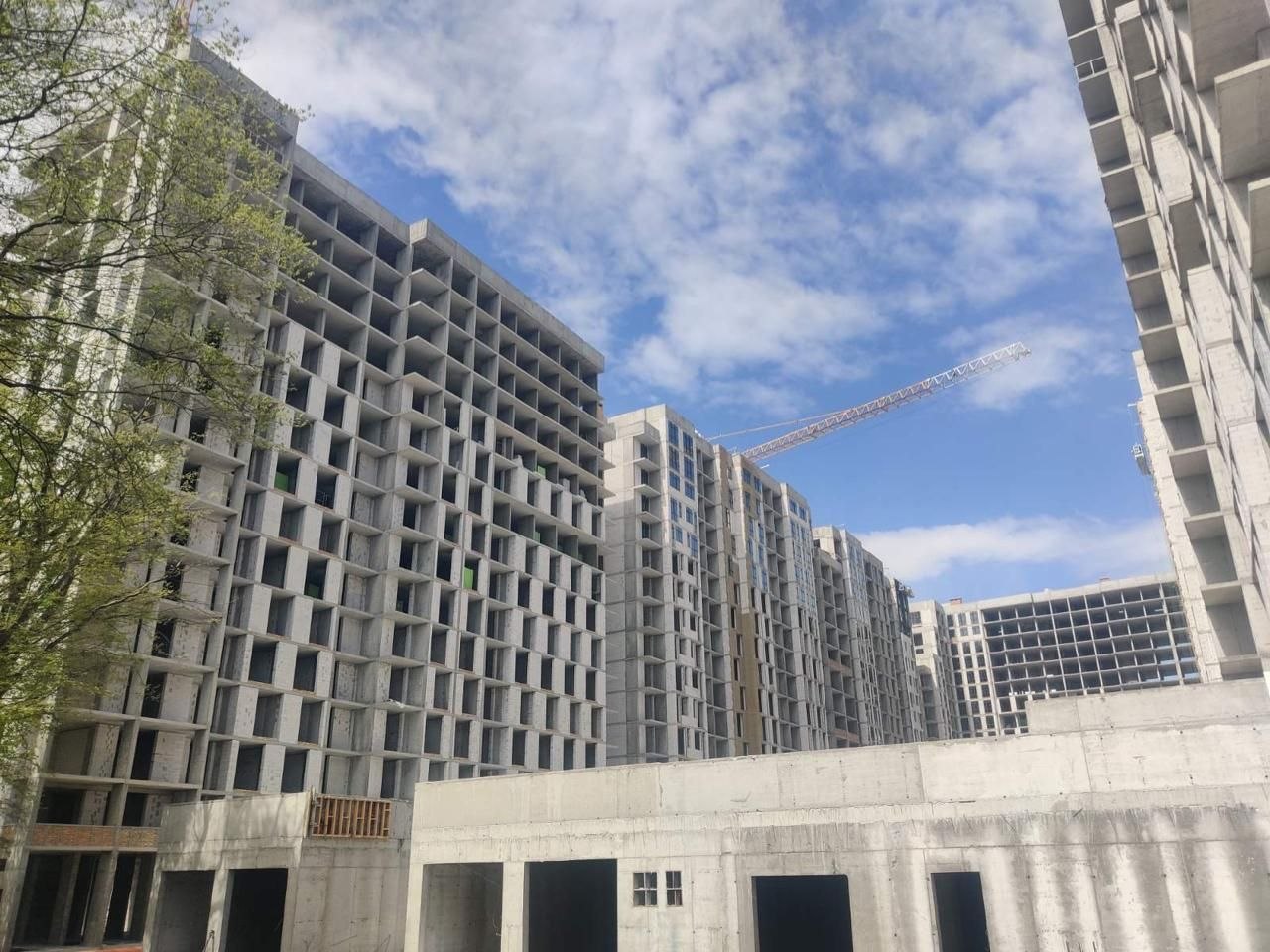

New
New
New
New
New
New
New
New
New
Зворотній зв’язок
Залиште свій номер телефону, наш менеджер зв`яжеться з вами
Надіслати
Дякуємо за заявку!
Чекайте на дзвінок
Зачекайте, дані обробляються
Переверніть Ваш пристрій
в горизонтальне положення

На сайті використовуються cookie-файли і сервіси збору персональних даних, щоб забезпечити Вам максимальну зручність та поліпшення якості обслуговування. Продовжуючи використовувати наш сайт, Ви надаєте згоду на використання даних. Детальніше про правила використання cookie та Умови обробки персональних даних
